黄陵店头电厂750千伏送出工程全机械化铁塔组立

黄陵店头电厂750千伏送出工程全机械化铁塔组立 陕西送变电工程有限公司
2022-08-16
2
导读:在延安市黄陵县店头镇店头林场的山峁上,黄陵矿业店头电厂750千伏送出工程DF7号塔位采用95吨吊车进行铁塔组立。

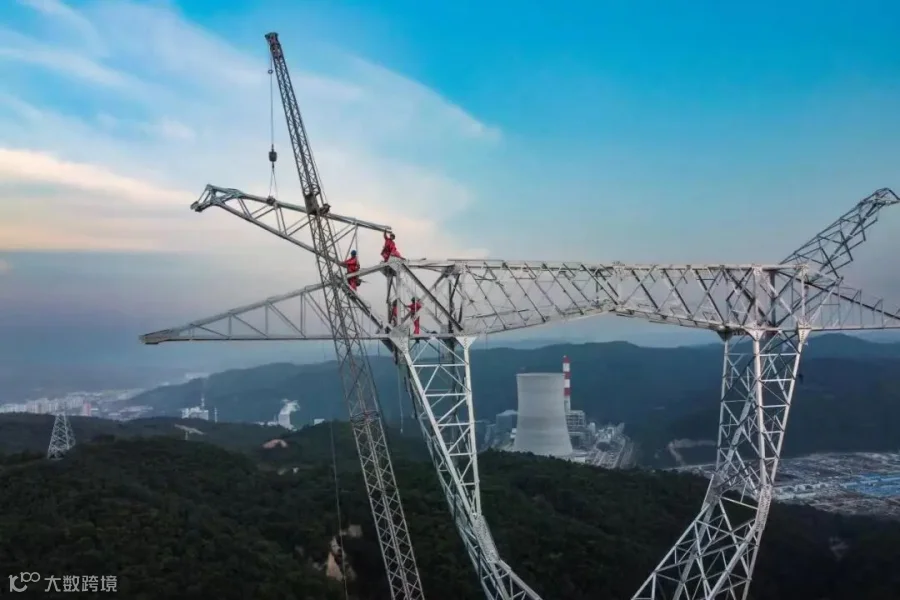

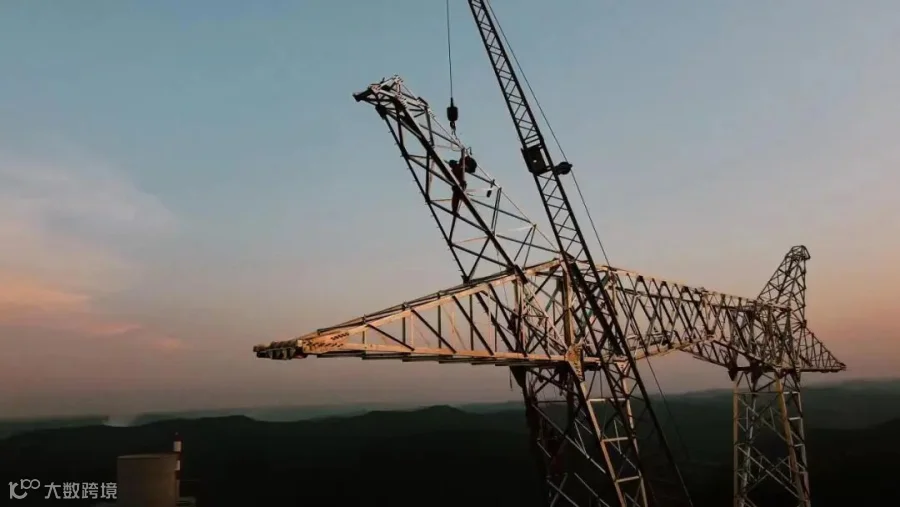

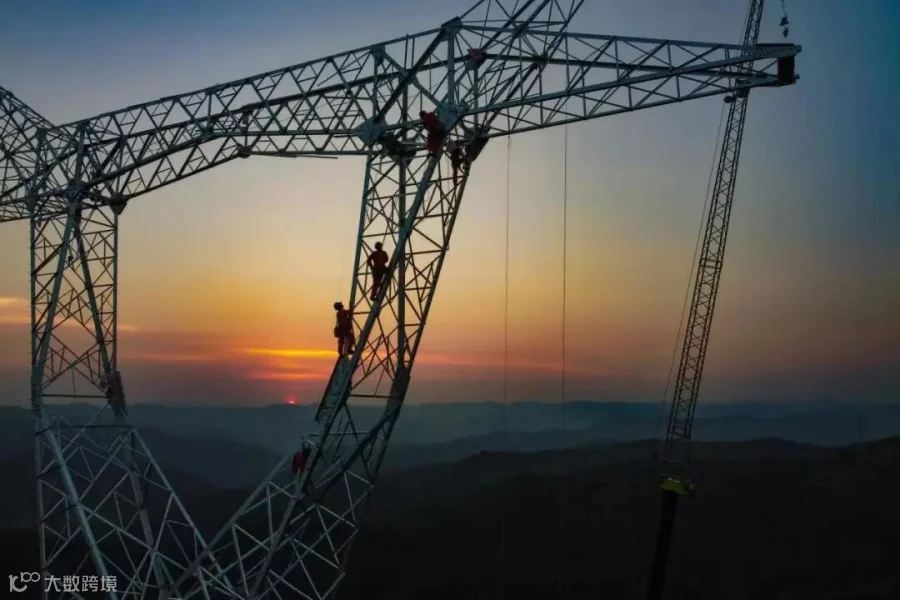

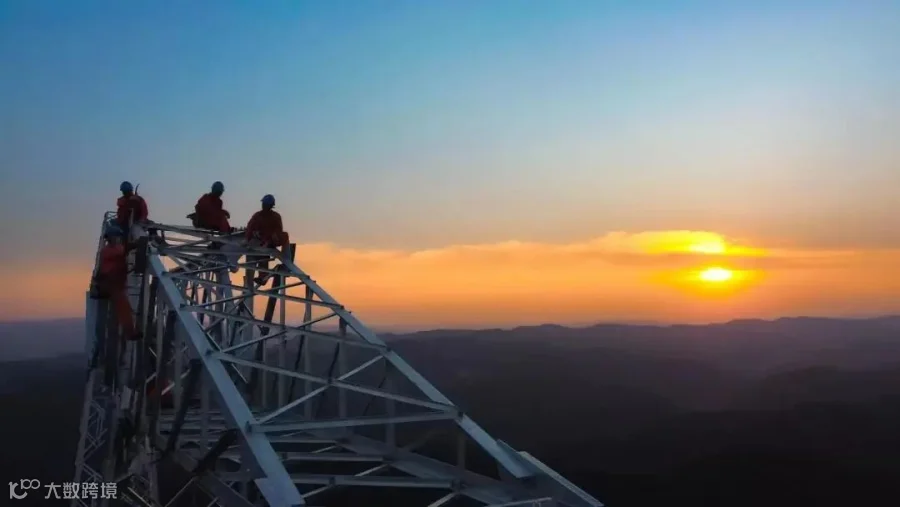

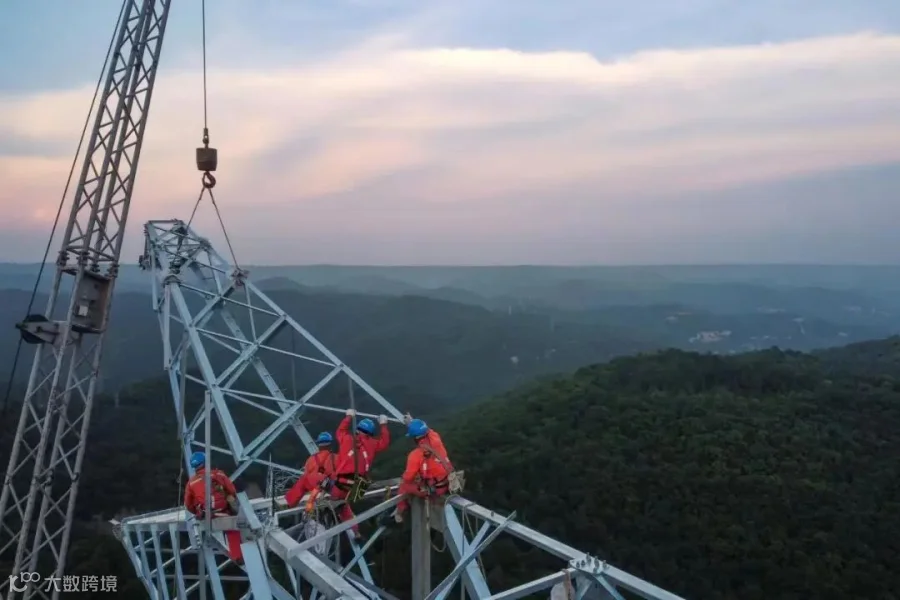

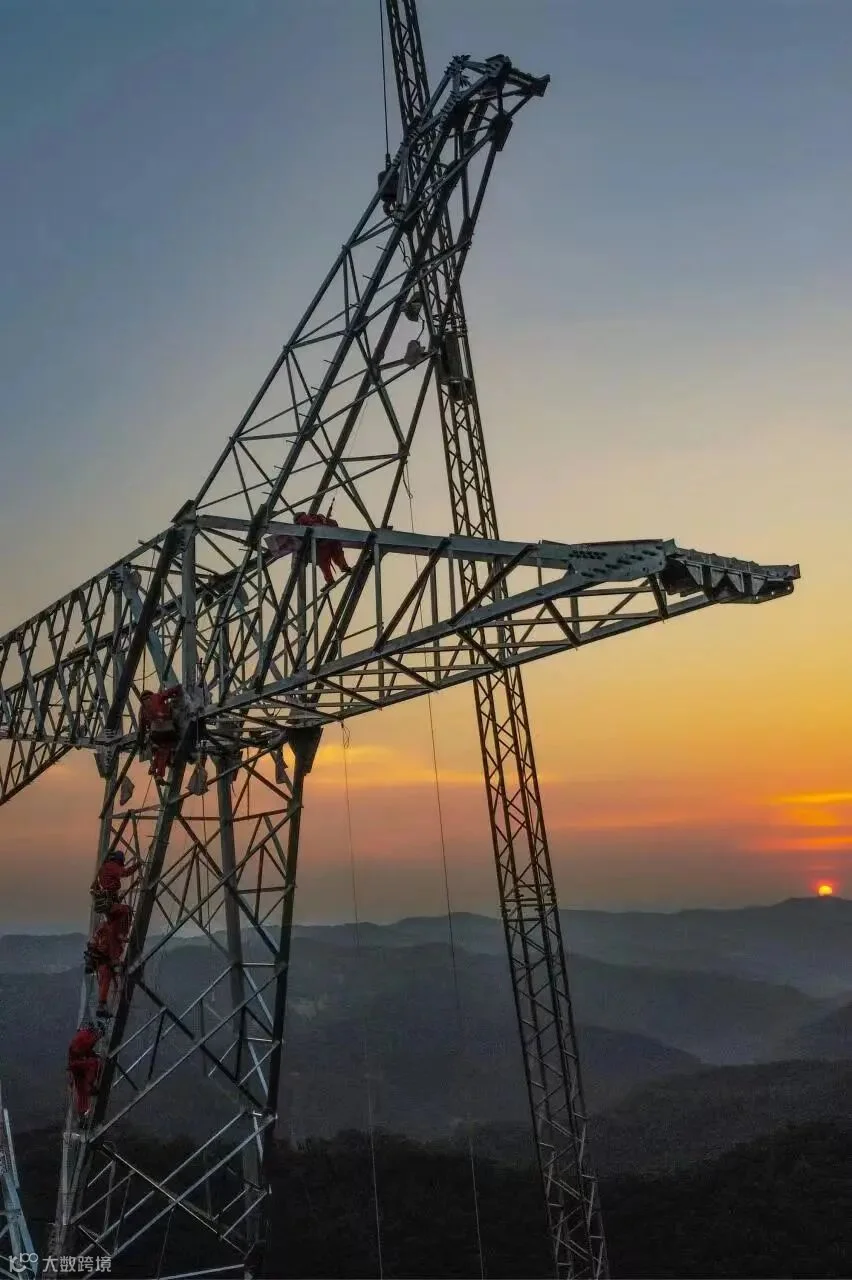

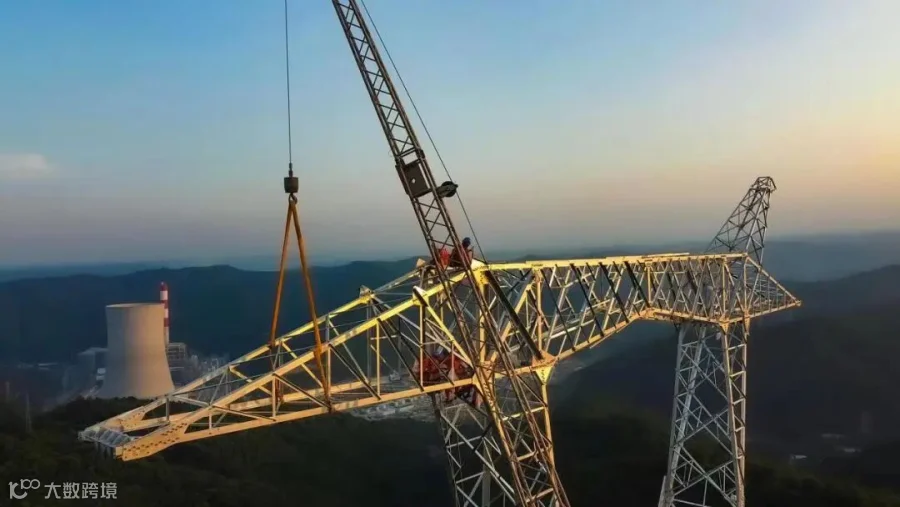

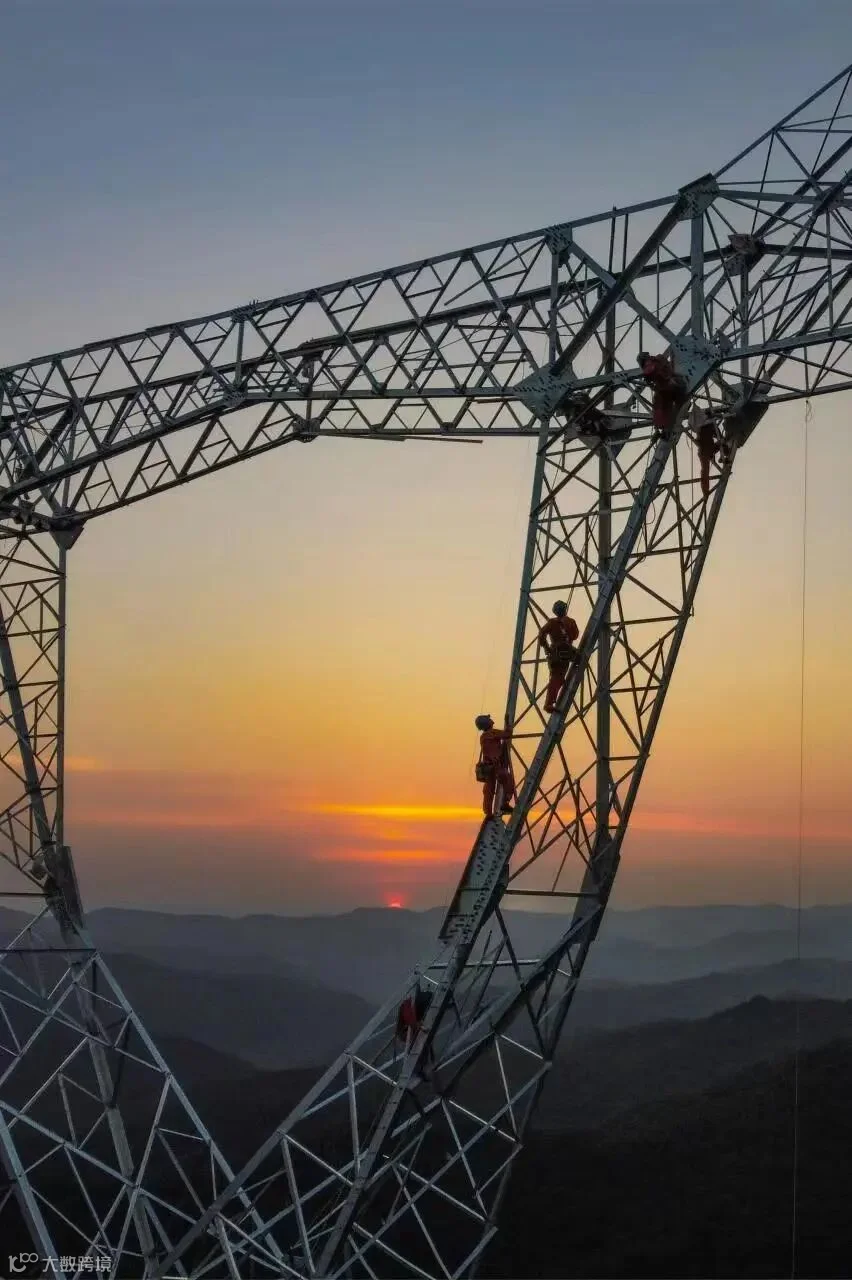

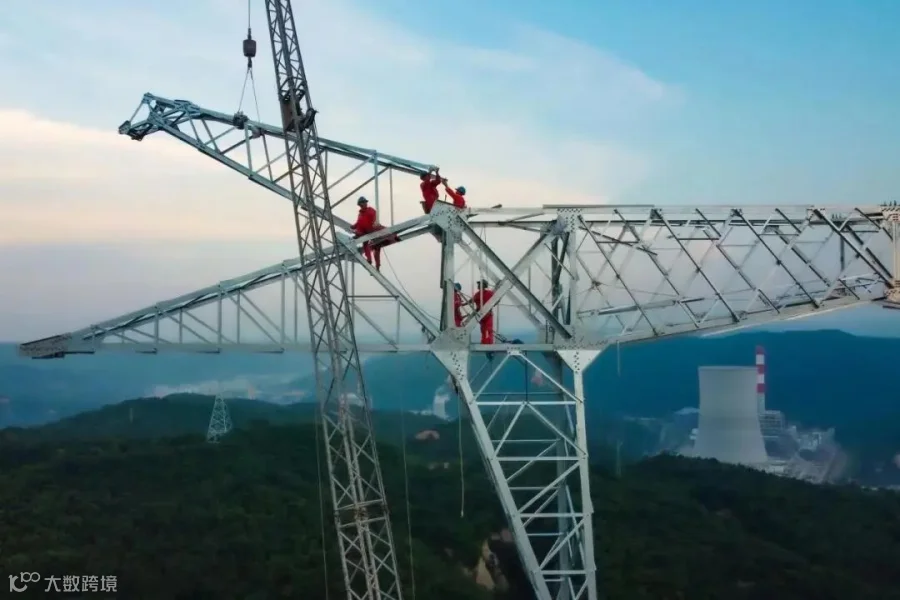

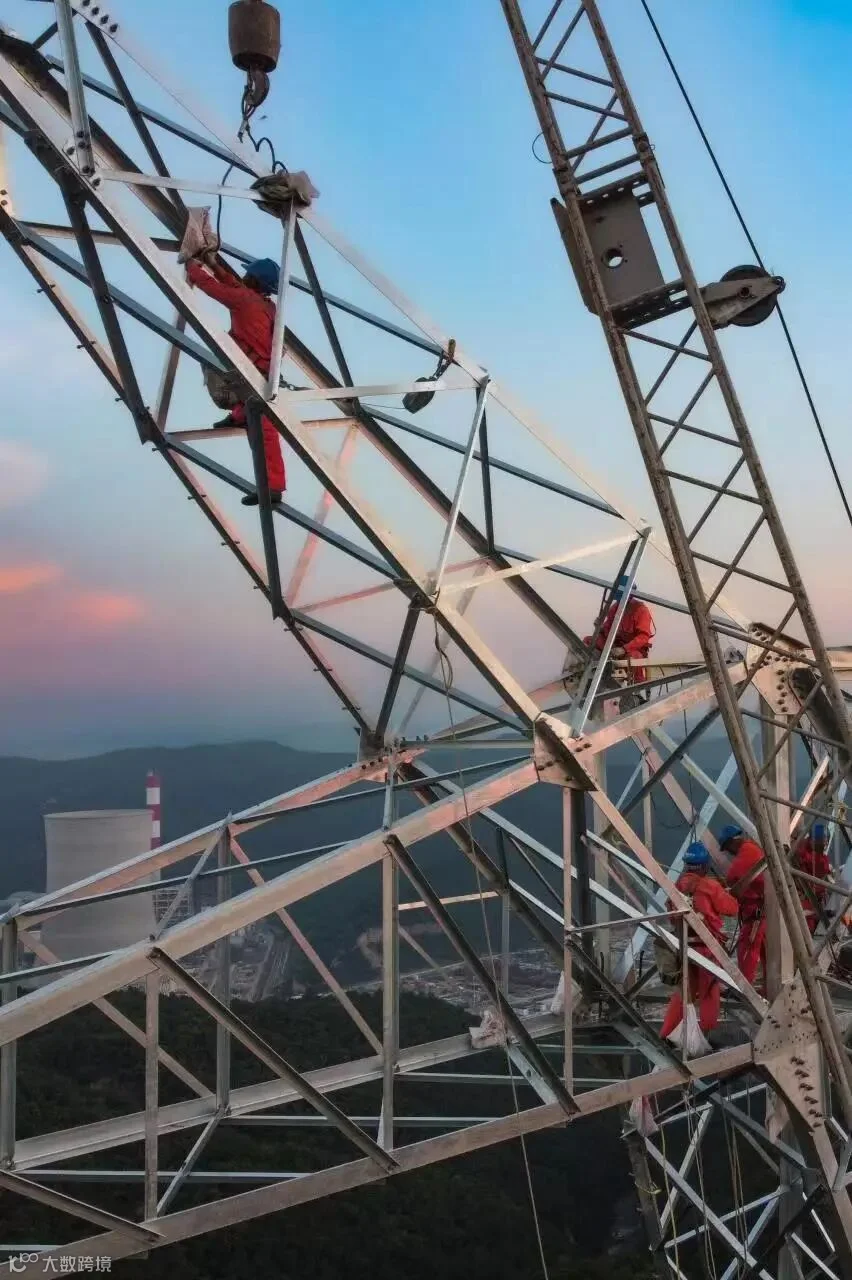

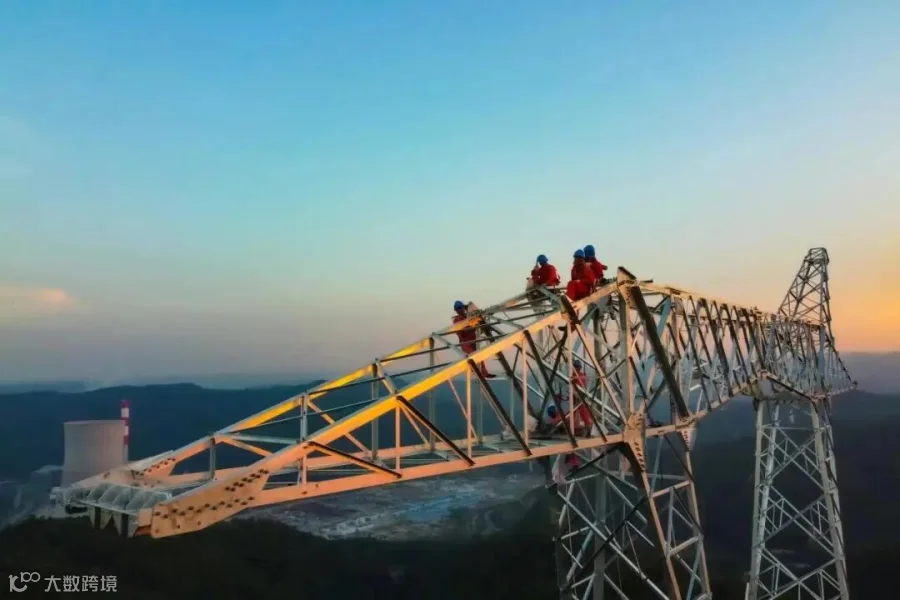

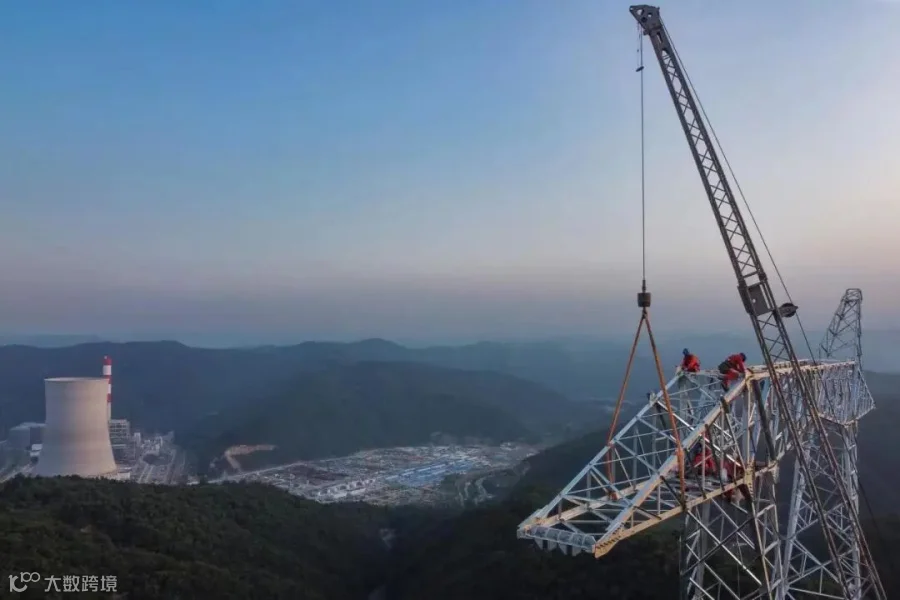

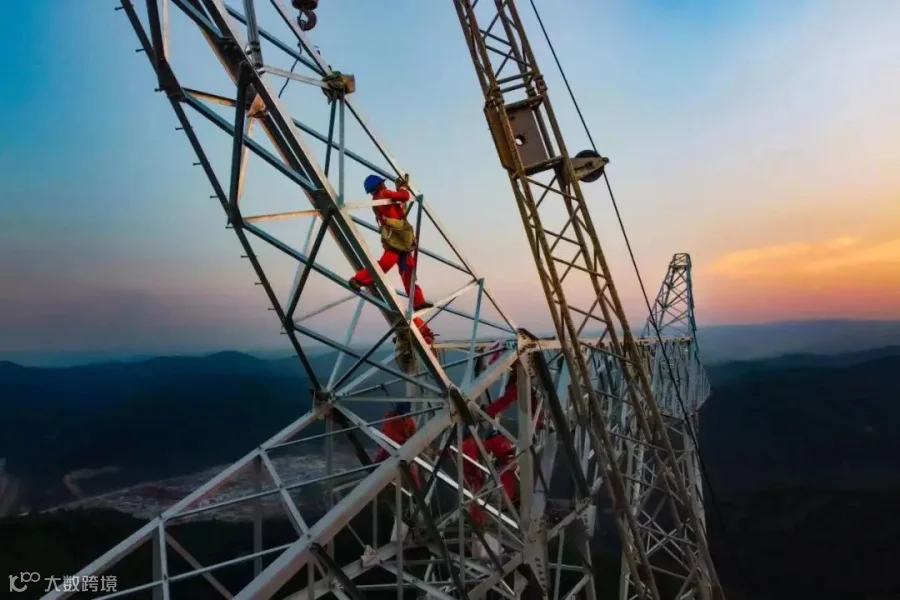

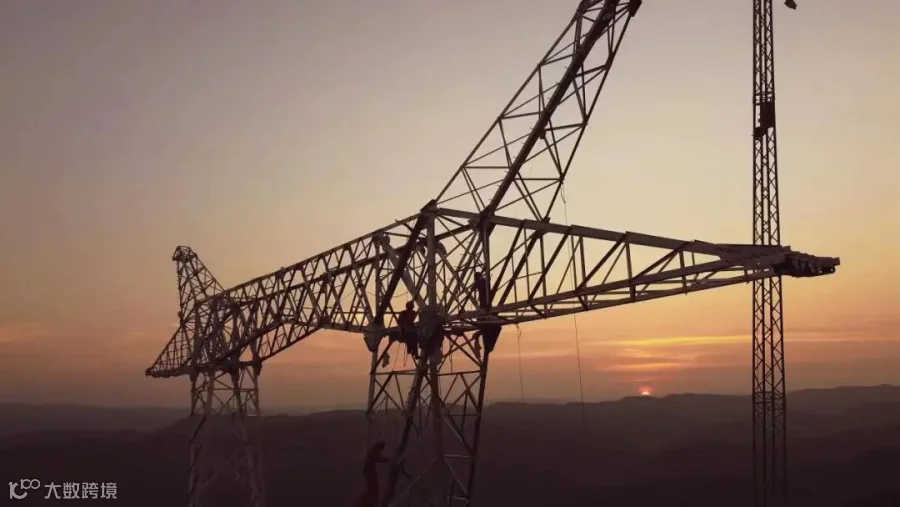

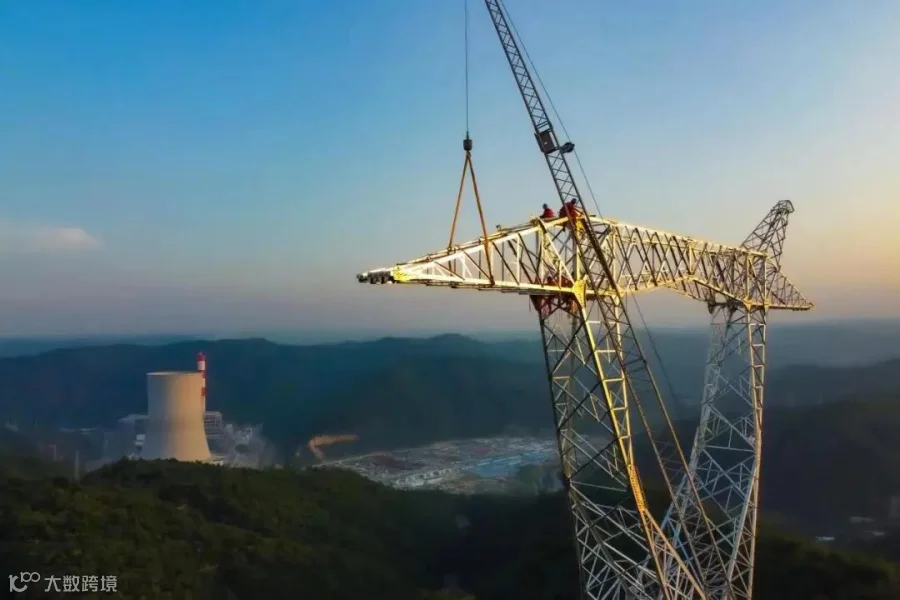

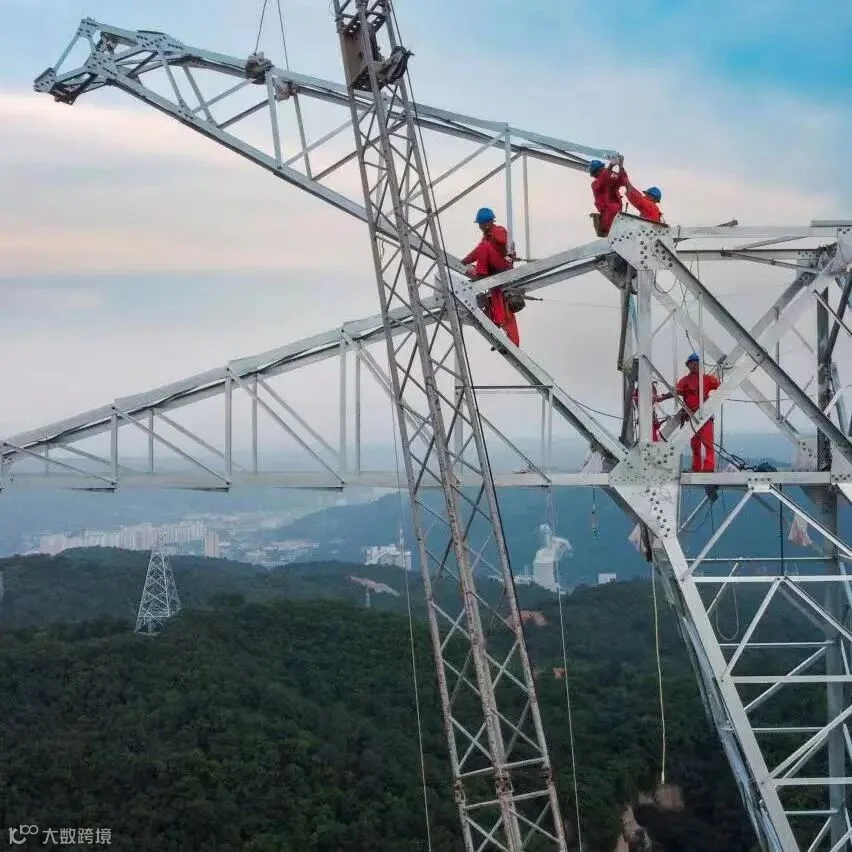

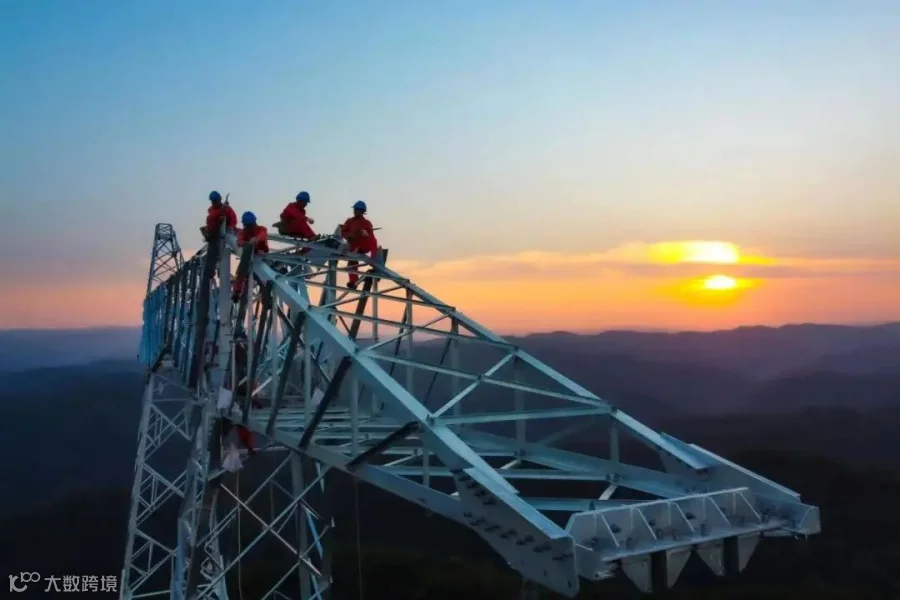

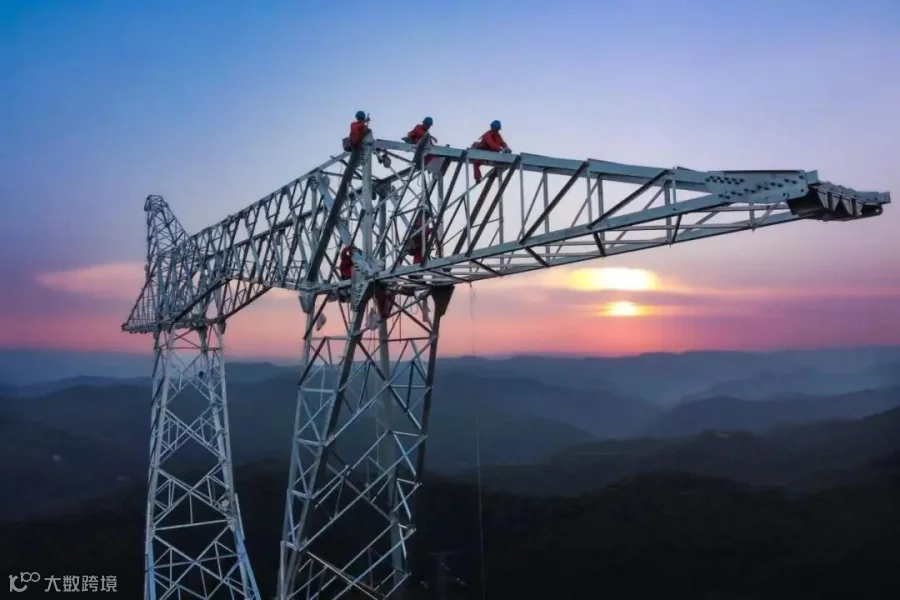

 铁塔采用95吨吊车进行铁塔组立


8月11日,在延安市黄陵县店头镇店头林场的山峁上,陕西送变电工程有限公司在黄陵矿业店头电厂750千伏送出工程铁塔采用95吨吊车进行铁塔组立。尽管该工程地处陕北黄土高原丘陵沟壑区,沿线地貌单元主要有黄土梁峁、黄土残塬及河谷阶地等,沟壑纵横,地形复杂,但陕西送变电施工项目部仍克服各种不利条件,坚决采用全机械化铁塔组立。

黄陵矿业店头电厂750千伏送出工程是保障陕北~湖北±800千伏特高压直流输电工程送电能力,满足其特高压外送的4个配套电厂750千伏送出工程项目之一。本工程在满足黄陵矿业店头电厂送出的同时,将榆林地区与延安地区的大量电力盈余通过“置换”方式,送入关中主网消纳,既满足了关中电网负荷供电的需要,也缩短了供电距离,减轻榆林-延安通道输送压力,同时对陕北-关中750千伏输电通道提供有效的支撑。对调整延安经济产业结构,促进延安矿产资源开发,带动当地经济社会的发展,助力革命老区乡村振兴具有重要意义。

该工程包含新建两条750千伏线路。黄陵店头电厂~秦道开关站750千伏线路32.711千米,全线杆塔71基。黄陵店头电厂~拟建富县电厂750千伏线路30.426千米,全线杆塔61基(不含4基换位子塔)。杆塔采用自立式角钢塔,导线采用JL/G1A-400/50钢芯铝绞线,导线每相6分裂,正六边形排列。

该工程由陕西送变电工程有限公司输电施工第五分公司负责施工。当前导线展放作业也正在有序推进。
