“9月3日14时28分,±660千伏银东线秋检任务已顺利完成,确认塔上无遗留物,接地线已全部拆除,人员已全部下塔,线路具备恢复送电条件。”随着工作负责人许庚的汇报完毕,标志着公司秋检首战±660千伏银东线检修工作告捷。

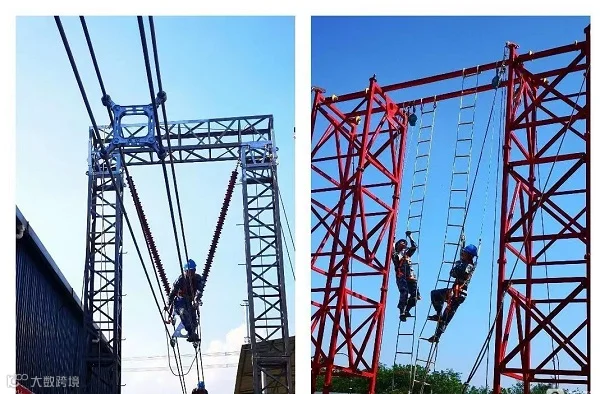

此次秋检,特高压跨区运检分公司提前谋划,着眼长远,按照“培训+实战+培训”的循环模式,从7月1日至8月30日,依托吉泉运检站训练场地,组织三批次共计36人的高空培训。秋检的高空作业人员就从他们中诞生,练为战,直接从训练场奔赴秋检一线开展实战化作业。
本次检修工作开始前,分公司在±660千伏银东线停电检修交底会议现场,开展“抓班组、控现场、保安全”主题党日活动。让党旗在一线高高飘扬,充分调动现场人员的安全责任意识,用党建引领,助力秋检胜利开局,为接下来的十条线路的综检工作树立标杆,打牢人员安全意识,以实际行动打造特高压“认真、负责、守时、细致”的品牌。

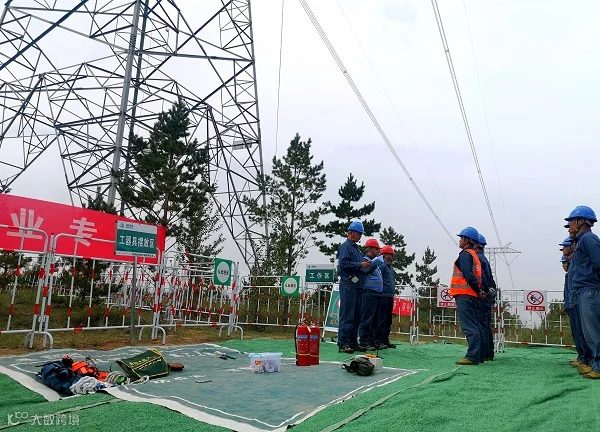

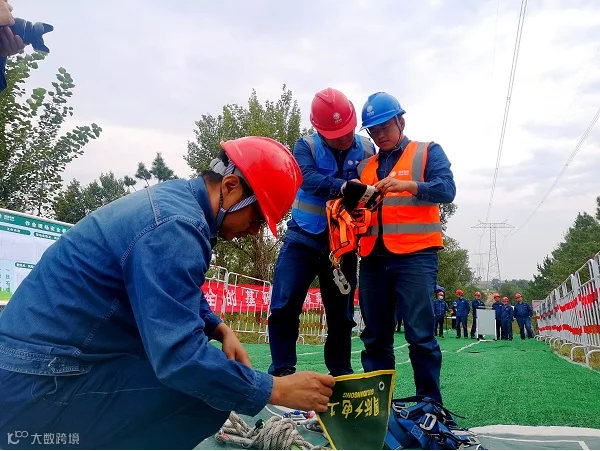

分公司在±660千伏银东线0465号塔位进行了停电检修实战化标准提升作业。现场布置标准规范,工器具摆放整齐,人员精神抖擞,严格按照作业流程对0465号极I外串上均压环的螺栓松动隐患进行紧固作业,为正在进行的秋检工作提供了标准和规范。
本次检修,历时3天,共投入作业人员23人,分为5个检修小组,共计消除缺陷36条。作为秋检工作的第一个现场,银东运检站在分公司大力支持下,严格按照“应修必修,修必修好”的工作原则,确保银东线零缺陷带电运行。为保证本次检修工作安全有序开展,银东运检站认真贯彻落实“安全第一、预防为主”的原则,科学合理安排工作计划,扎实推进检修工作。严格落实“四双”管理要求,、扎实组织“双勘察”,对现场作业环境中的危险点及风险点做到精准辨识,完善生产作业标准化流程管控卡,对安全工器具及劳动防护用品的检验合格证进行了核验,确保实现“六统一”。检修工作现场组织严密,要求严格,安全措施落实到位,管控标准规范,高质量地完成了银东线秋检,获得超高压公司现场无违章表彰。
秋检首战告捷,既是对分公司高空队人员前期训练成果的实战化考验,更是对他们信心的提高和增强。他们表示:“要以此为契机,不断积累经验,百分百努力,全身心投入,以昂扬的精神面貌迎接接下来的停电检修任务,确保电网设备在迎峰过冬期间的安全稳定运行。
【感谢特高压运检分公司郭磊 李江南供稿】
