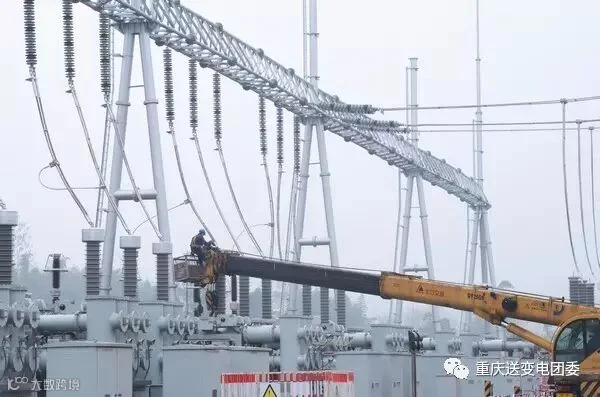

2月22日,五马500千伏变电站新建工程一派宏伟、整洁、干净的形象,场内正紧张忙碌的进行最后收尾工作,工程建设进入最后冲刺阶段,进行正式验收。
工程建设自2015年11月开工以来,一直在公司的高度重视下,以高标准、严要求完成各项工作,并于2016年12月初顺利进入调试阶段。春节节后,工程于2月7日正式复工,目前正在进行一次收尾工作和最后的调试工作。站用电缆头制作,二次接地制作及安装的工作,二次屏安装,电缆施放及接线,光缆施放及熔接等工作已经陆续完成,继保调试完成了90%,自动化调试完成了50%,总体调试进度完成了70%。
五马500千伏变电站新建工程于2015年9月25日核准,2015年11月10日变电站正式开工建设,2016年7月19日土建交付电气安装,2016年12月进入调试阶段。工程计划2017年3月28日开断张长线,4月28日正式投运。
五马500千伏输变电工程是满足渝东电网尤其是长寿、涪陵地区电力负荷增长的需要以及渝东电网500千伏网架的发展要求,同时为涪陵220千伏电网的发展规划创造条件,提高涪陵区的供电能力和供电可靠性及运行灵活性关键工程,能否按时投运对加强重庆渝东电网500千伏主网架,缩短涪陵地区220千伏供电半径,降低网络损耗,提高区域供电能力和供电可靠性具有非常重要的意义。(党群部张弛)
