重庆500千伏变电站
首套SVG装置顺利投运
热烈祝贺铜梁500千伏变电站SVG装置
于6月30日10时50分顺利投运。
同心聚力 砥砺同行
FIGHTING

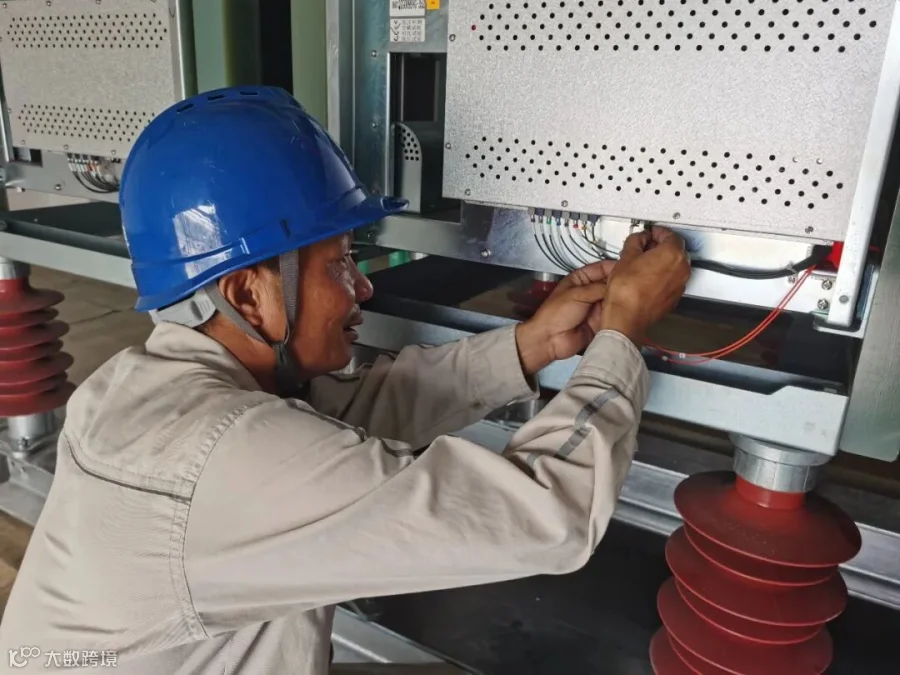

“第一组SVG模块已就位,大家抓紧时间,进行第二组的搬运!”
SVG加装工程是首个在重庆变电站内加装SVG动态无功补偿装置及750千伏主变保护装置的工程项目。建成后,将有效提高电网运行的稳定性,加大川渝三通道的送电能力。
原计划2月初进场6月底投运,受疫情影响,进场时间晚了两个半月,但为了满足重庆夏季负荷增长的需求、保证原定投运时间不变,熬夜甚至通宵对项目部和各班组成员来说成了日常。
是的,我们又叒叕熬夜了~

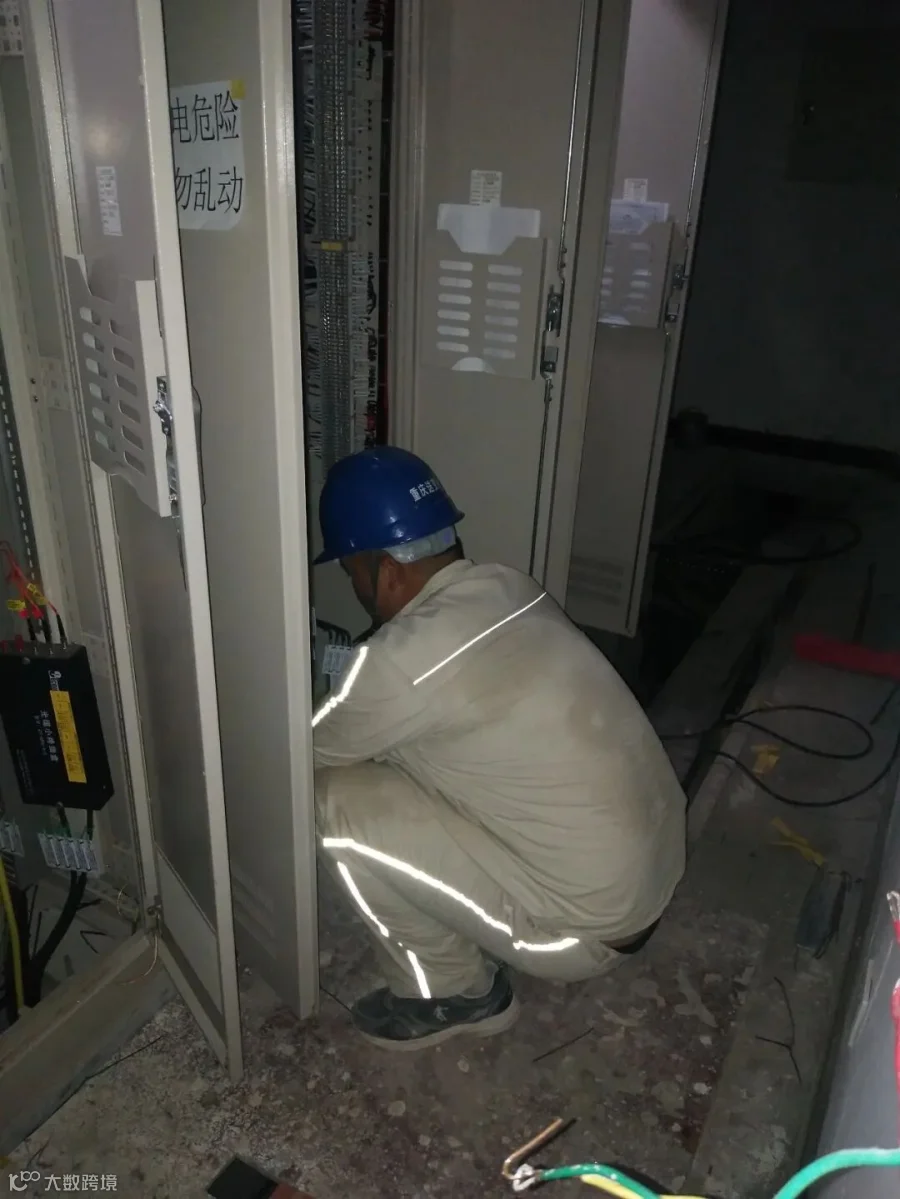

“原有的36台运行装置必须重新下载SCD文件,方案里需加强其过程修改的管控措施…”
“为了按原计划时间投运,加班到凌晨对我们来说已是家常便饭了”。
“我得抓紧时间回家,还能睡上三个小时,明早还得进站配合厂家工作。”
梁智带领调试班仅用一周便完成了数万字符的比较核对工作,12日顺利完成了主变保护升级工作。

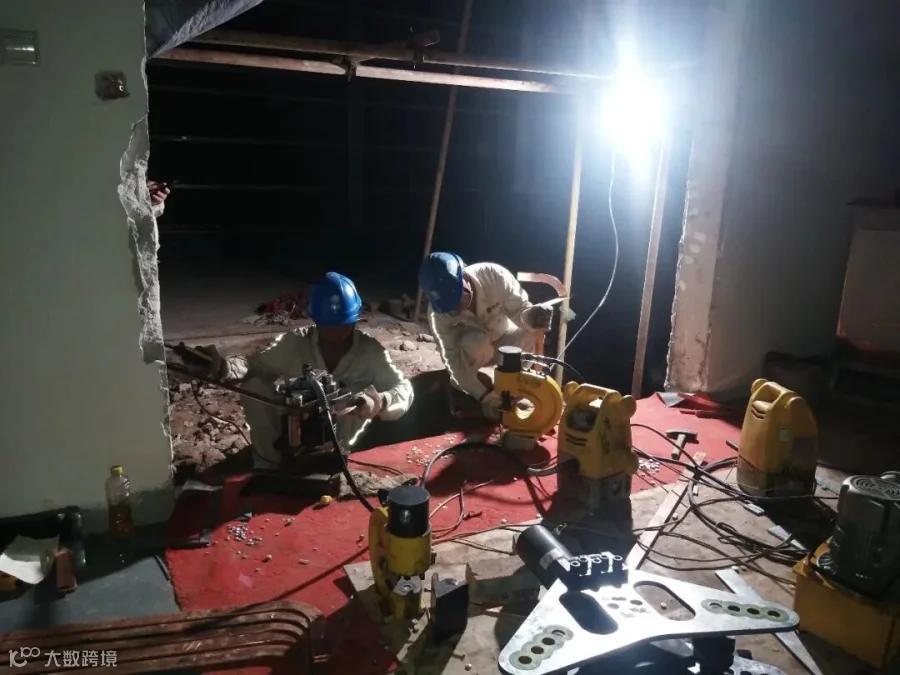

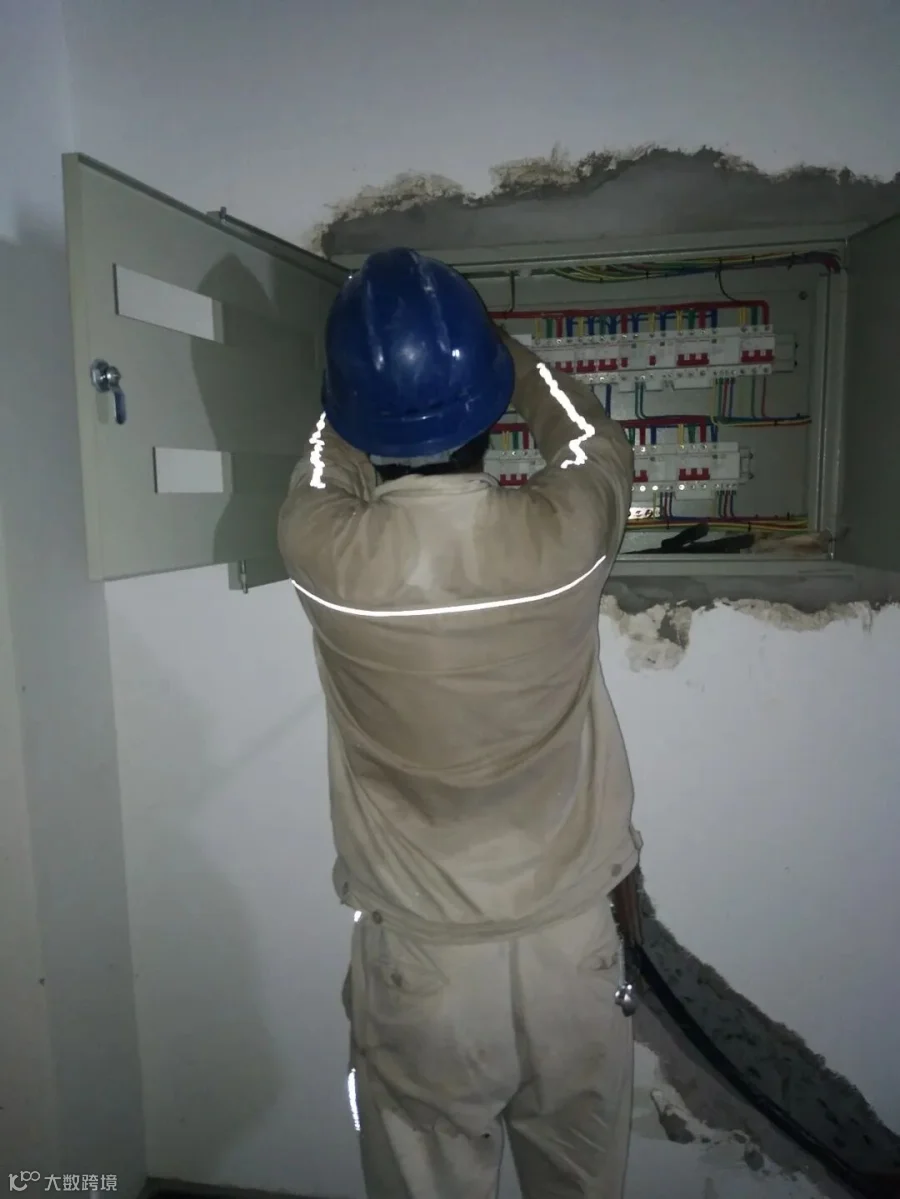

3号小室内,

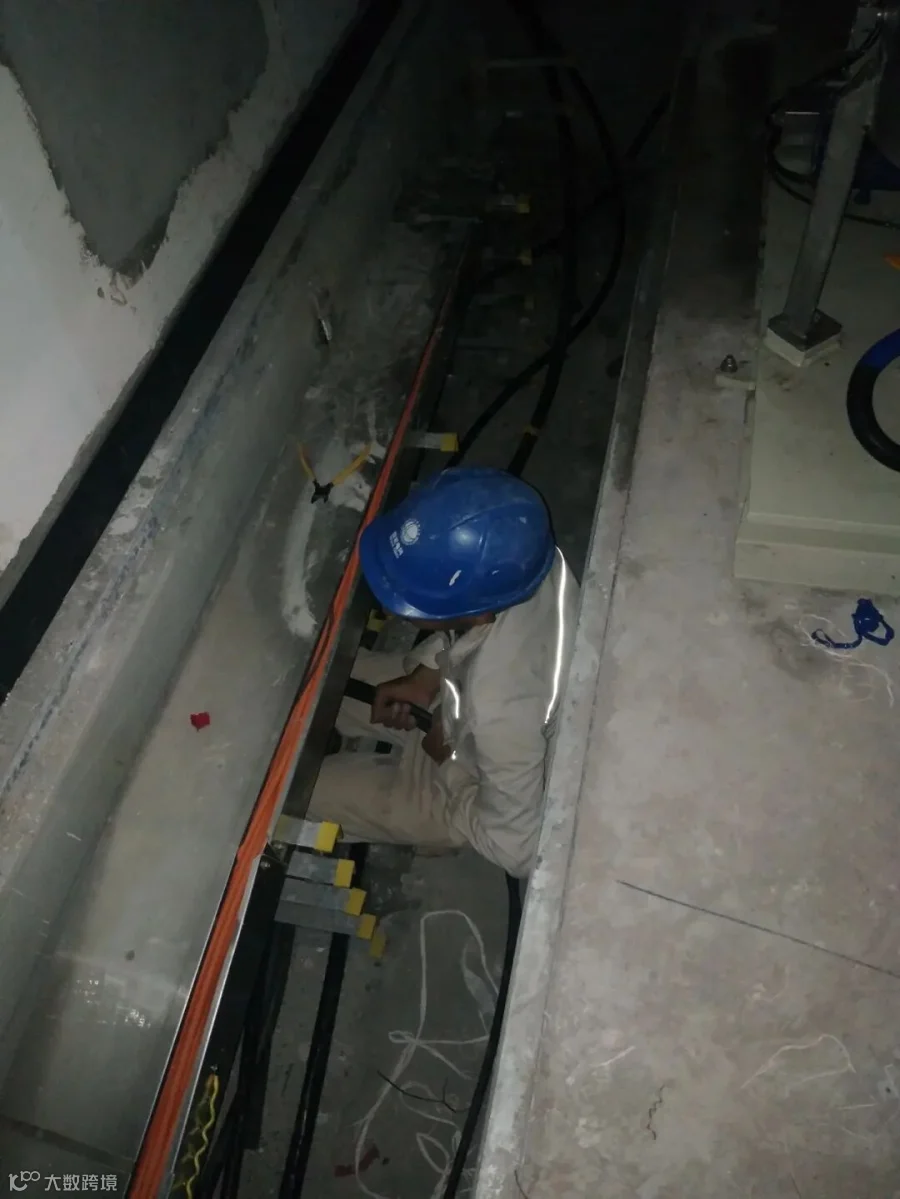

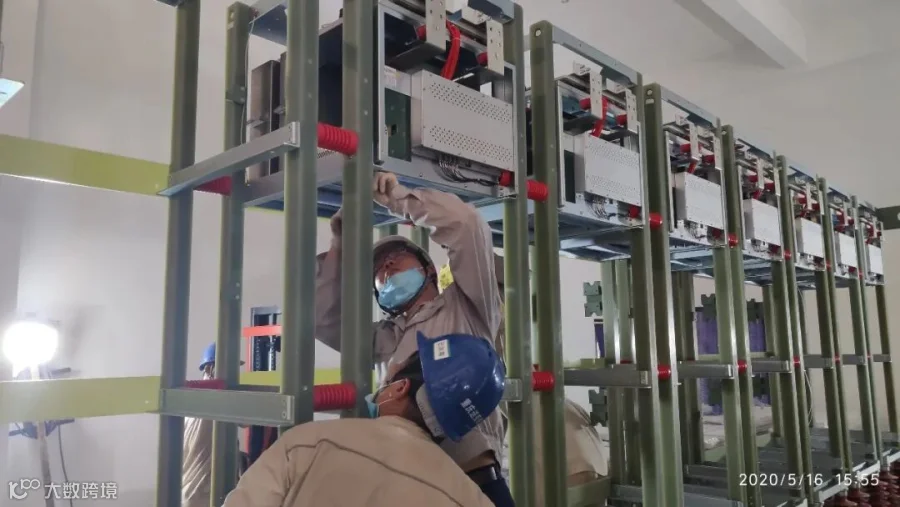

安装班成员正在进行SVG换流链安装

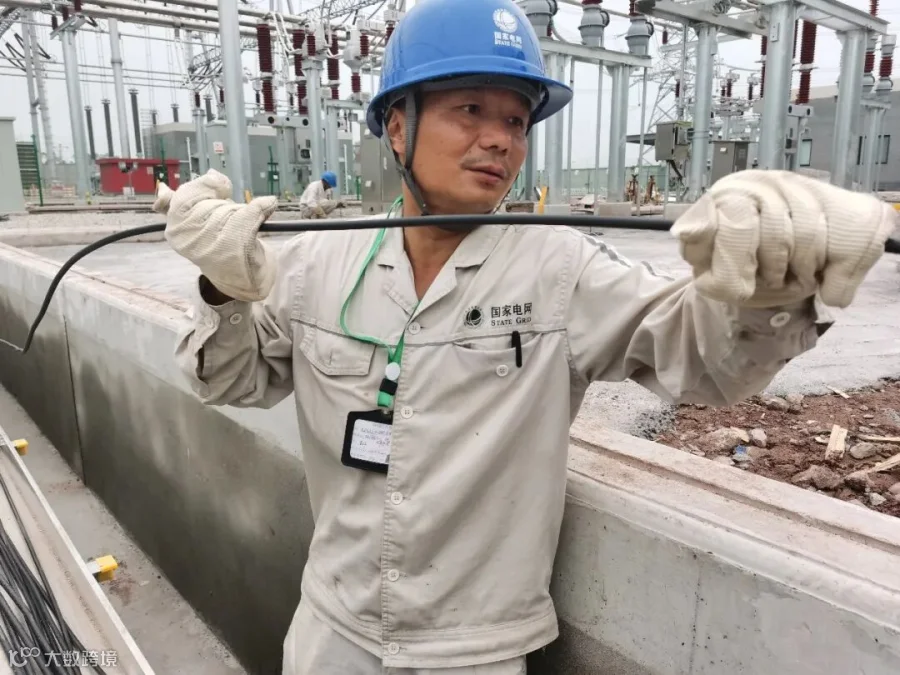

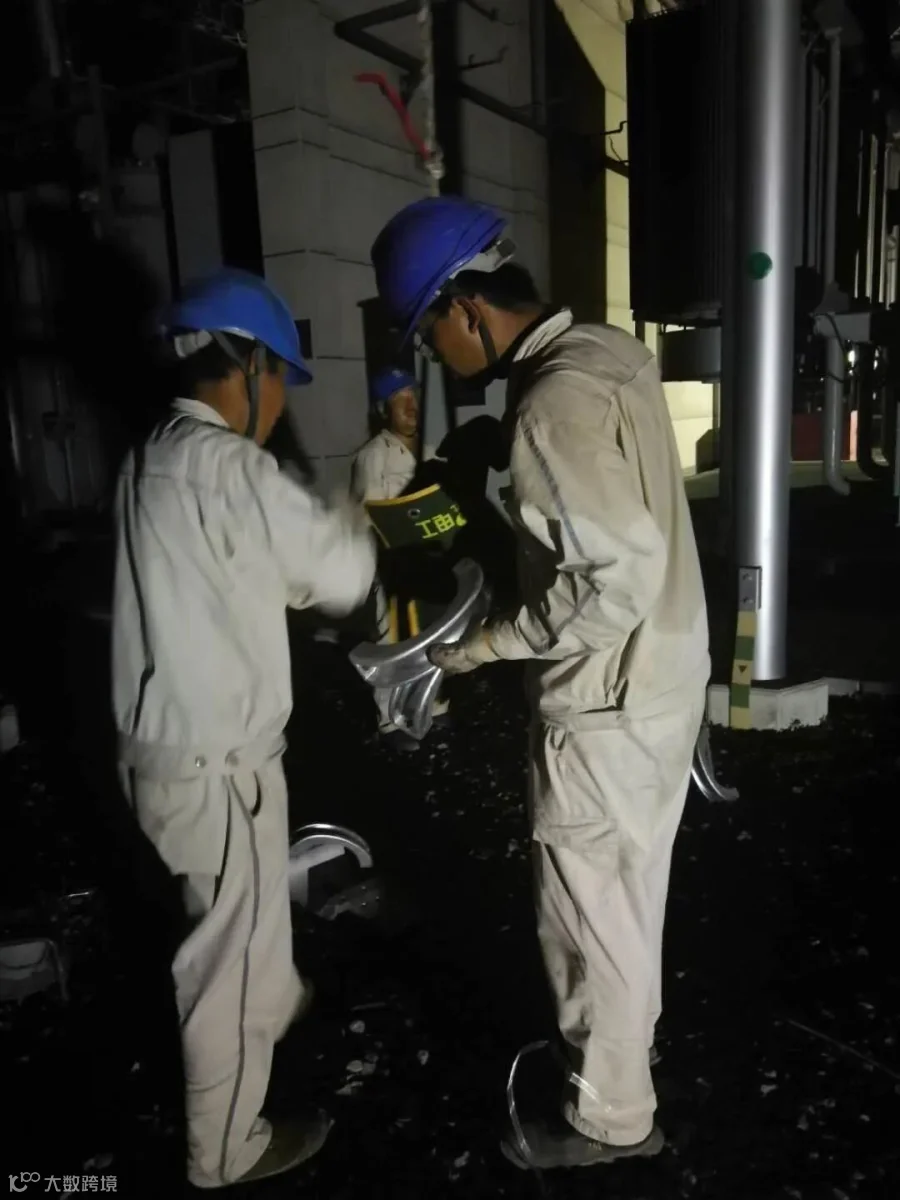

高温中坚持的安装班班员们
气温这么高,为什么在作业的时候还要封闭室内所有的通风口呢?
SVG换流链模块安装需无尘化,所以封闭了室内所有的通风口。
那么您觉得对于安装来说最困难的是什么呢?

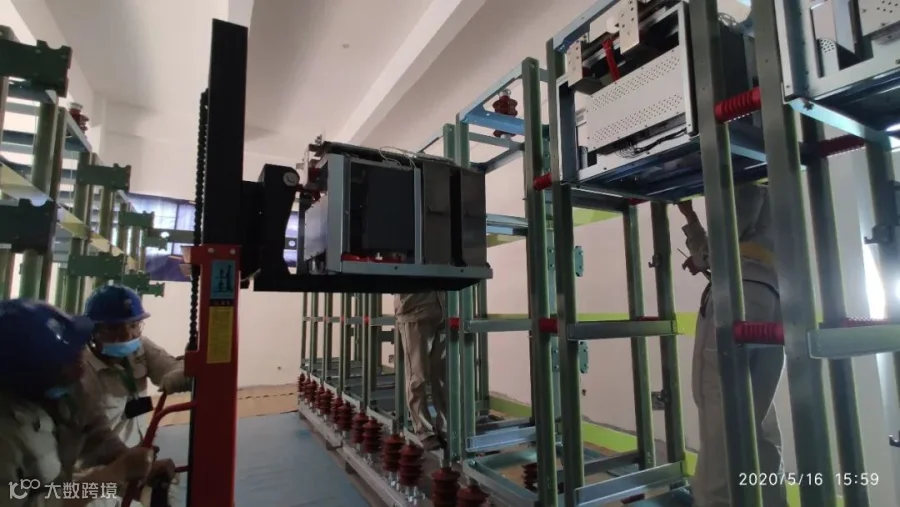

模块最重的部分有两百斤,需用脚逐步踩压液压叉车将其提升至2.5米处进行安装,叉车操作人员第二天都会因为肌肉酸痛而无法行走。”
这么这么重的材料为什么不使用机械安装呢?
考虑到它的高精密性,只能采取人工安装,不能借用任何大型机械设备的辅助。
40余名安装人员仅用二十天的时间完成了原本四十天的工作量——48个钢底座、288串支柱绝缘子、168个框架、504台模块的安装以及水循环冷却系统和各部分连接。
“又在抢口罩了吗,也不知道我家里抢到了没有。”李维淡淡地说到。6月初,新冠疫情在北京再度反弹,引发了新一轮的抢口罩热潮。进场以来,作为项目经理,李维几乎没能回过家,好几次开会路过家门都没有时间回去看一下父母和孩子。
20号,接到通知,要求我们的竣工时间提前5天,作为新晋项目经理,我感受到了前所未有的压力,我脑子里每天盘旋的都是质量、工期、安全。我很感谢我们的项目团队和各专业班组,放弃假期、加班加点地工作,全力保障施工进度。

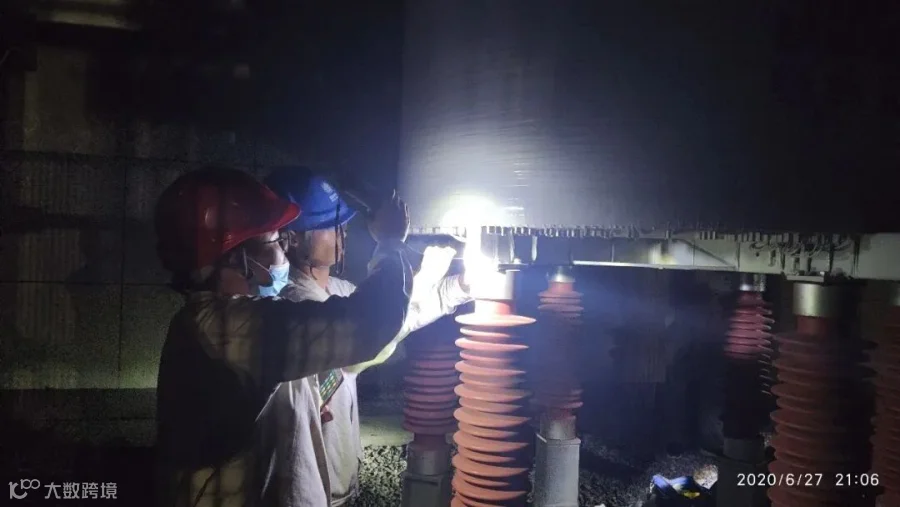

夜深了
现场依旧灯火通明
这一些人为人子、为人父、为人“臣”,“战疫情”、“战高温”、“战工期”,他们的付出无可比拟,用自己的行动诠释着身份。
责任编辑 / 变电分公司
供稿 / 余汶栖
图片 / 李乐颖
编辑 / 刘思源
审核 / 杨雯雯
