金山500千伏变电站是国内首座全户内“吊脚楼”式变电站。变电站地下部分结合天然地形采用具有重庆特色的吊脚式架空布置方案,最大程度保护原生地貌、植被不被破坏,与周围环境和谐共生。
目前总体工程已完成97%,正在全力奋战“4.30”投运目标。

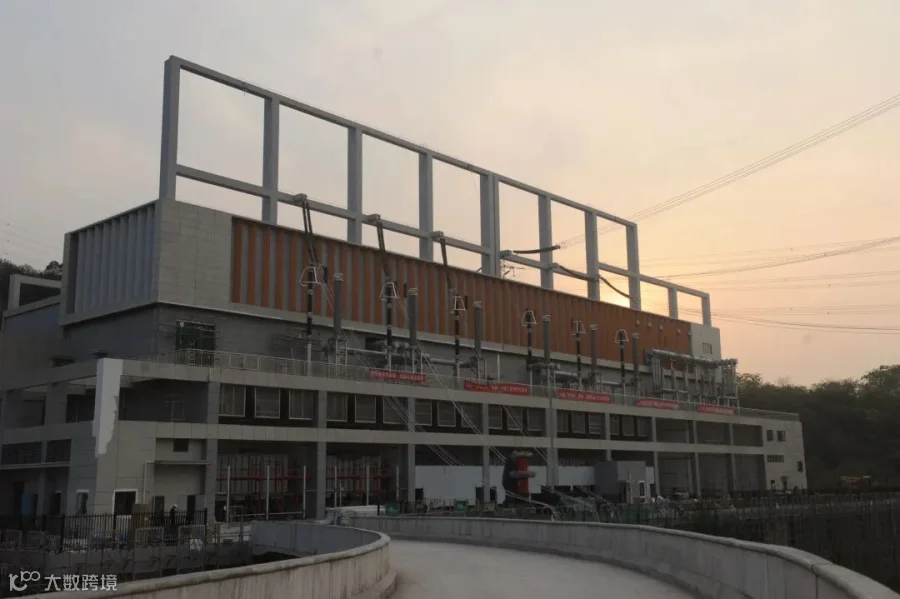

4.15
-
4.20
金山步伐
4.15
-
4.20
金山印象

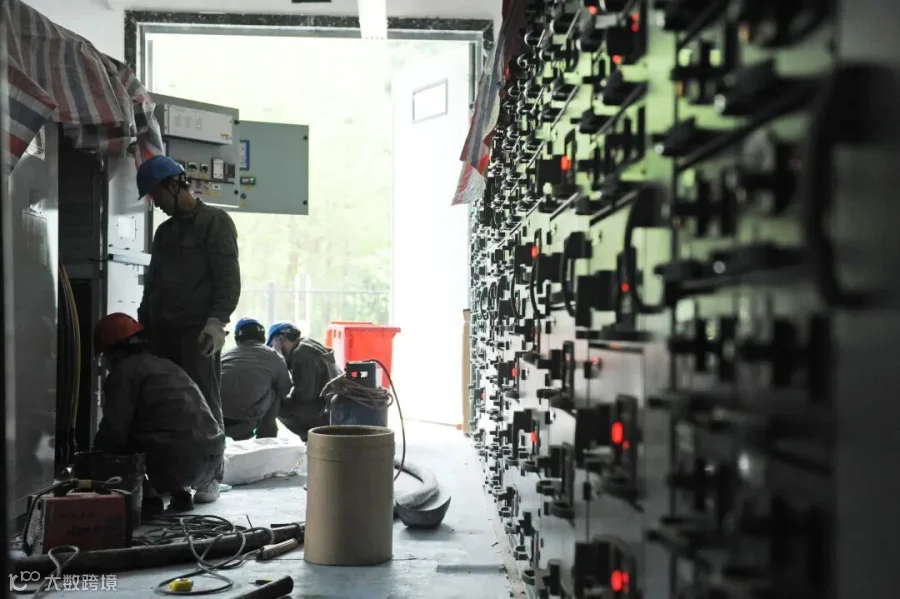

调试班曹人尹和检修公司杨言讨论0号站变的电压回路问题
电缆班员工彭邦华和张荣宇正在完成动力电缆接入工作,现场位置狭窄,动力电缆根数多、横截面积大

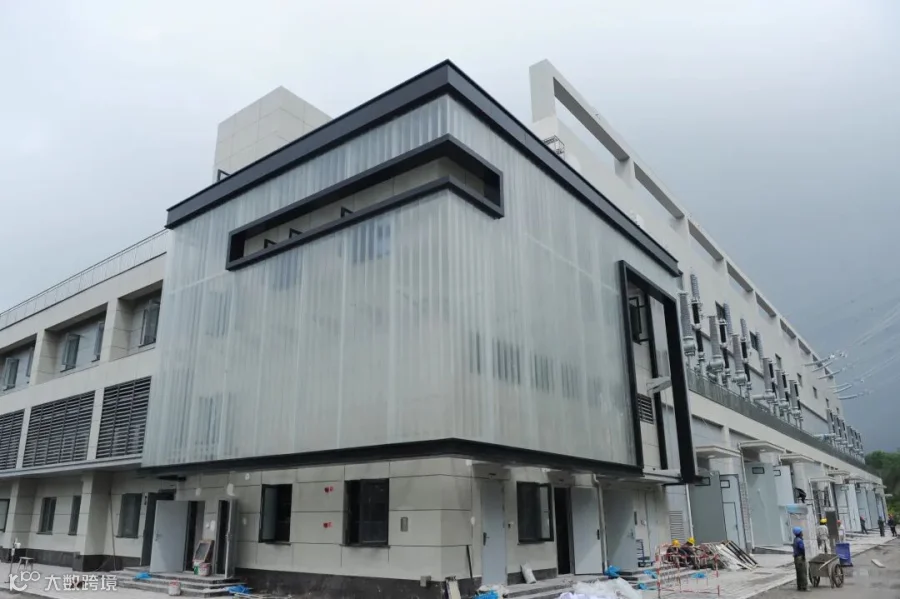

变电站一侧整洁的玻璃幕墙

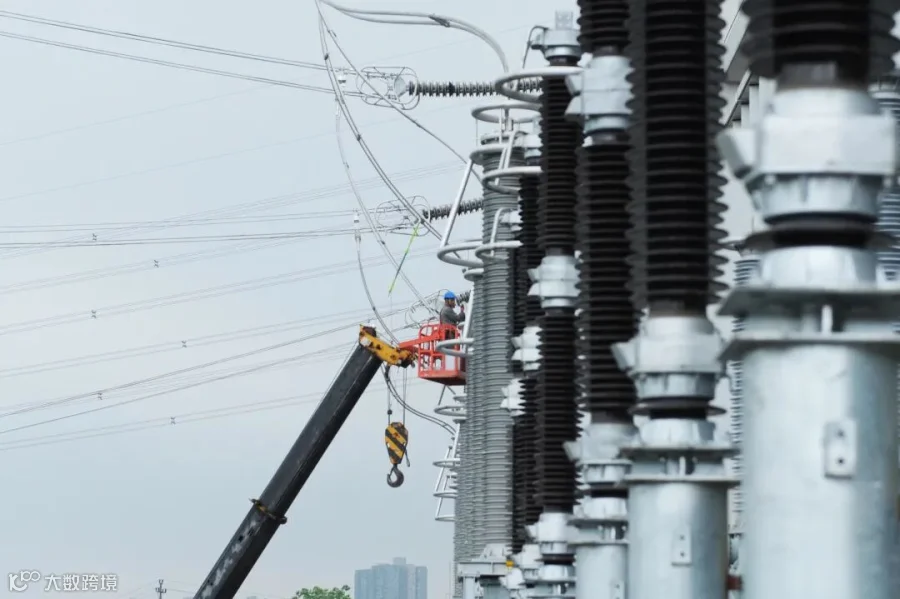

安装班员工陶双艺正在进行500千伏线路引流线搭接

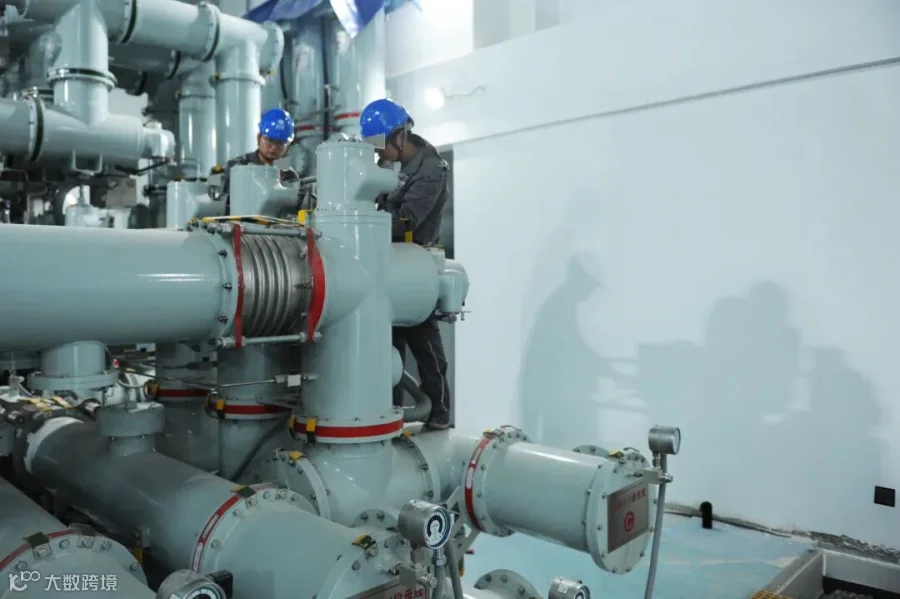

安装班员工李昊天正对GIS进行一次设备验收
4.15
-
4.20
金山最美人物
没有技术难题的“技术天团”
在金山变电站入口的一旁,有几间看似久经风雨的小板房。器械、图纸、电脑,几乎堆满了小屋的每一个角落。每每路过,总能看到“拥挤”的空间里,有人或坐或站,不是埋首于图纸中,就是凝神于电脑上,好不忙碌。
在确认好试验方案后,“技术天团”一刻也没有休息,各自继续着自己手上的工作。李维拿着笔记本快步走进变电站内“我每天基本只能进站一次,一次便是大半天的时间。”他一边在笔记本上快速书写、一边说:“消缺、核对设备参数是我目前最主要的工作。”据李维介绍,现场总共有700余台设备,需要梳理完成包含10000多条设备参数的新投资料,在工程的不同阶段,还需要及时更新、调整以及反复核对这些数据,保证百分百的正确率。说起这些时,李维一脸风轻云淡,好像对这么繁复的工作已习以为常。
“220千伏总共4段母线,我们可以拆除母线PT侧地刀,采用倒母线的方式进行CT、PT变比、极性特性检测,这样至少可以节约一半的工期。”小屋内,金山技术天团——技术总工李维、现场调试负责人范爽、安装班班长董小平正在进行激烈的讨论,这种场景几乎每天都能看到。
“这是我今天修改过的试验方案。”在一个命名为金山的文件夹里,范爽调出了最新的方案。这个文件夹是范爽在进站的第一天建立的,60天的工作里,这个文件夹从零开始,从设计图纸起步,迅速成长,到现在已有291个小文件夹,3530个文件!每一个文件的背后都是技术、心血的沉淀。
当“技术天团”被问到现场施工过程中有什么困难时,他们略一思索后微微一笑。
“虽然是第一次做500千伏的户内站,但是遇到的这些问题和以前的那些老问题还是相似的。不是特别难,就是比较费神。需要的人工量也特别大。”安装班班长董小平略显疲惫的脸上虽然没有了往日的光彩,但言语中却有着“巴渝工匠”特有的技术自信。
“比如变压器中性点的吊装,户外站的话3天就能搞定。但这个站是户内站,空间有限,无法使用吊车,所有的工作全靠人工,我们必须抓紧时间6天内安装完!”话音刚落,董班长又匆匆赶往500千伏GIS室处理工作。
// 匆忙的背影、紧锁的眉头、激烈的“争吵”是技术天团留在金山最多的画面,而这些画面就像一剂剂强力的镇定剂,缓解了现场紧张的情绪。“踏实!”这是现场工作人员对技术天团一致的评价。“但凡看到他们,我心里就觉得踏实呀”。这大概就是他们过硬的专业技术,丰富的实战经验和刻在骨子的一丝不苟所带来的魅力。
