编者按
目前,国内疫情防控形势正在逐步好转。3月12日,国务院联防联控机制召开新闻发布会透露,我国本轮疫情流行高峰已经过去。与此同时,中央也多次强调各地落实“分区分级”有序恢复生产生活。国家电网公司迎来复工高潮,重庆送变电公司各工程项目部将严格遵循复工复产的12项举措,执行全员三级网格管控模式、防疫‘七准备’、‘十必须’等管理措施,全面推进工程建设。请跟随镜头,一起来看看现场的情况吧。
在彭水张家坝至武隆电网加强工程现场,一场疫情防控和复工复产“双攻坚”的战役正在激烈打响。
为充分发挥党建引领作用,工程于2月26日复工后即成立现场临时党支部,在统筹谋划、解决困难等方面加强服务,以“红色引领”助力工程复工复产“加速度”。
荣誉加身

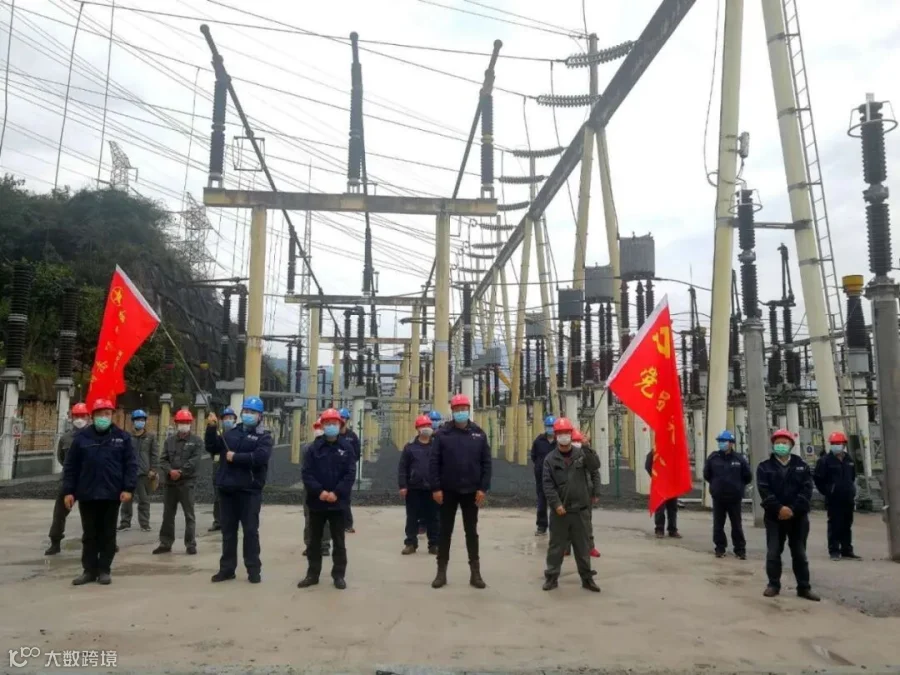

(刘燕摄)
李清书记、黄欣副总经理分别为彭水张家坝至武隆电网加强工程授予党员突击队、青年突击队旗帜,进一步激励基层党员及青年员工彰显“重送”风采,坚守岗位恪尽职责,带头做好疫情防控和工程建设。
认真+细致
(曹波摄)

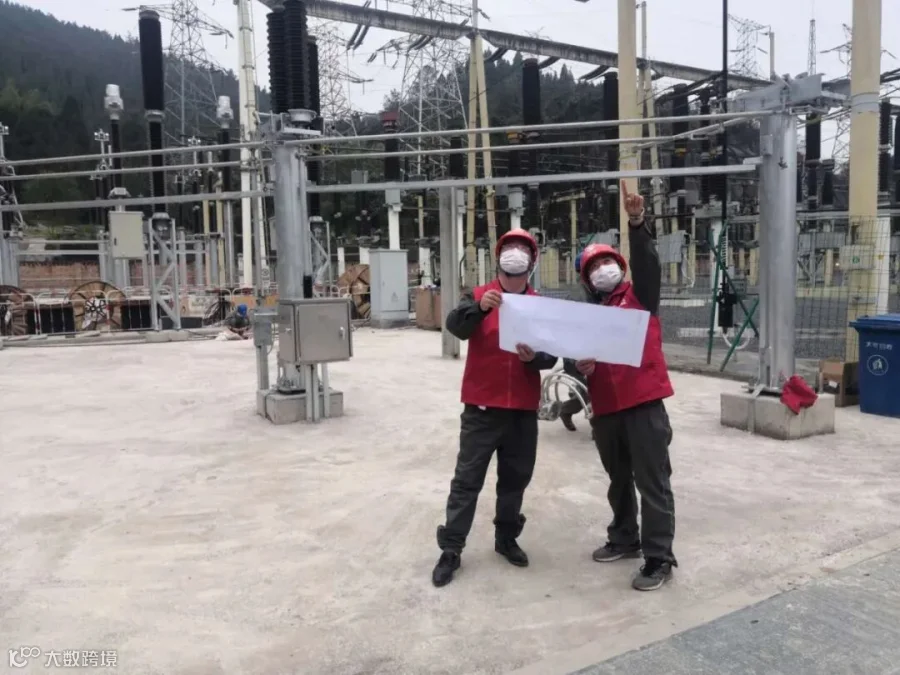

彭水张家坝至武隆电网加强工程现场项目经理马长建与安全员马明银正在核实施工图纸,保证工作有序开展,确保工程建设顺利推进。
不放过每一个角落
(曹波摄)

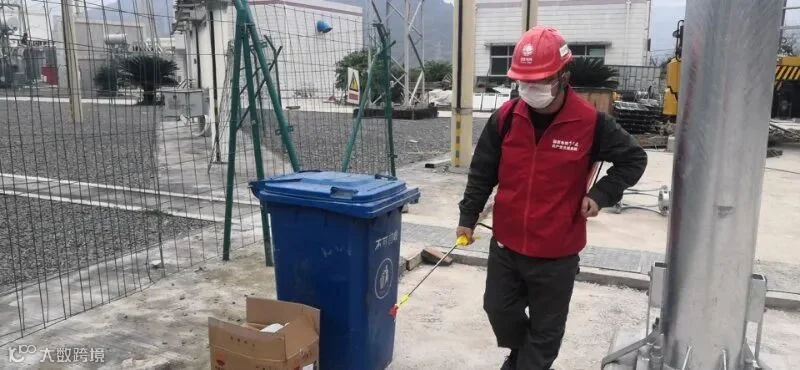

项目经理马长建正在进行日常消杀工作,确保一线作业人员在健康安全的环境下开展工作。
冲锋在前
(曹波摄)

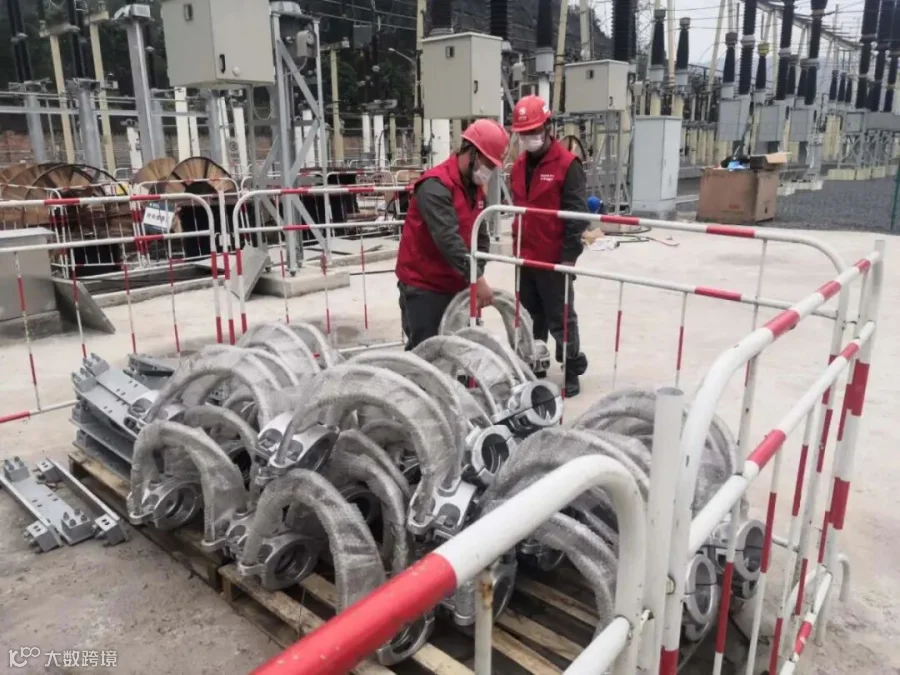

彭水张家坝至武隆电网加强工程施工现场,党员突击队正在进行管母线附件搬运工作。
加强监护
(王祥摄)

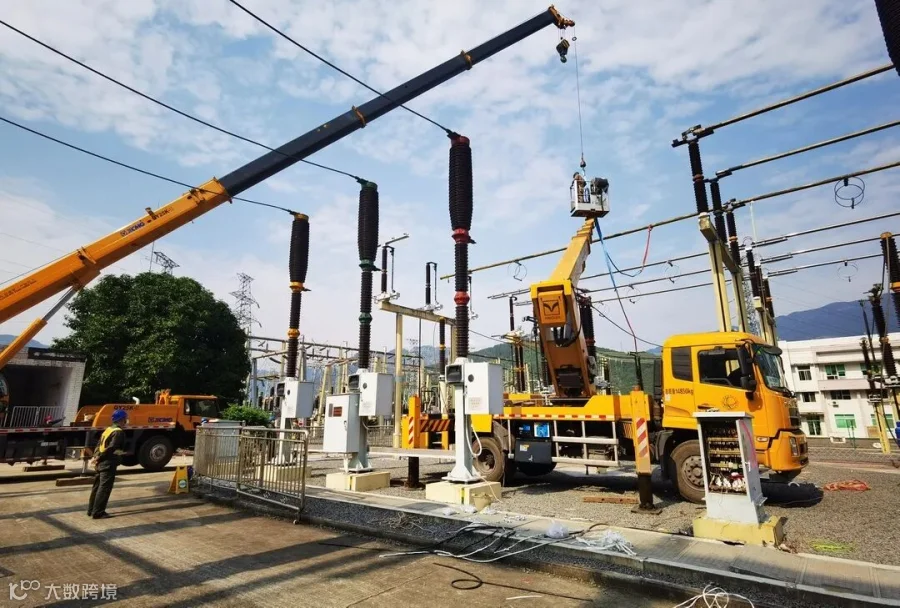

彭水至武隆电网加强工程武隆变电站正在进行管母线拆除作业,现场加强人员监护,落实到岗监督,保障停电作业安全顺利推进。
细心+耐心
(钟毓摄)
调试班梁智正在核对二次图纸,确保即将展开的调试工作顺利进行。
精益求精
(钟毓摄)

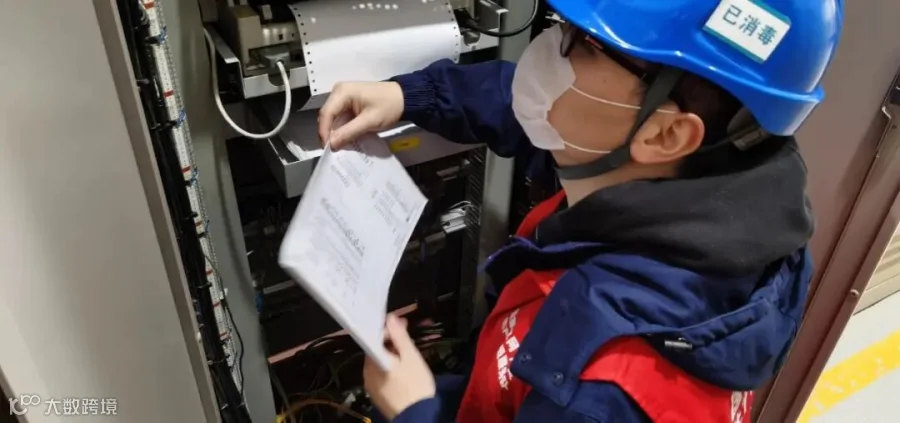

调试班余杭正在逐一检查屏柜的二次接线。
据项目经理马长建介绍:该工程目前正在进行停电更换管母线工作,截止3月19日,现场已有29人投入施工。全体项目部人员热情高、干劲足,今日开始着手220千伏母差保护装置更换的过渡方案,目前已进入张武加强工程第二阶段停电工作。
