金秋尾声,感恩同行! 重庆市送变电工程有限公司
2024-11-01
1
导读:输电《征途》10月刊

ZHENG     TU

征途

金秋尾声,感恩同行!

有一种风景

叫做“层林尽染,秋色满园”

有一种坚持

名曰“收获之后,耕耘不息”

你们

在晨曦初露时启程

于夜幕低垂时归途

10月

我们站在金秋的门槛回望

铁塔耸立,银线延长

是你们的汗水与智慧

让每一个夜晚都充满光明与希望

特高压攻坚

哈重线:进入架线高峰期

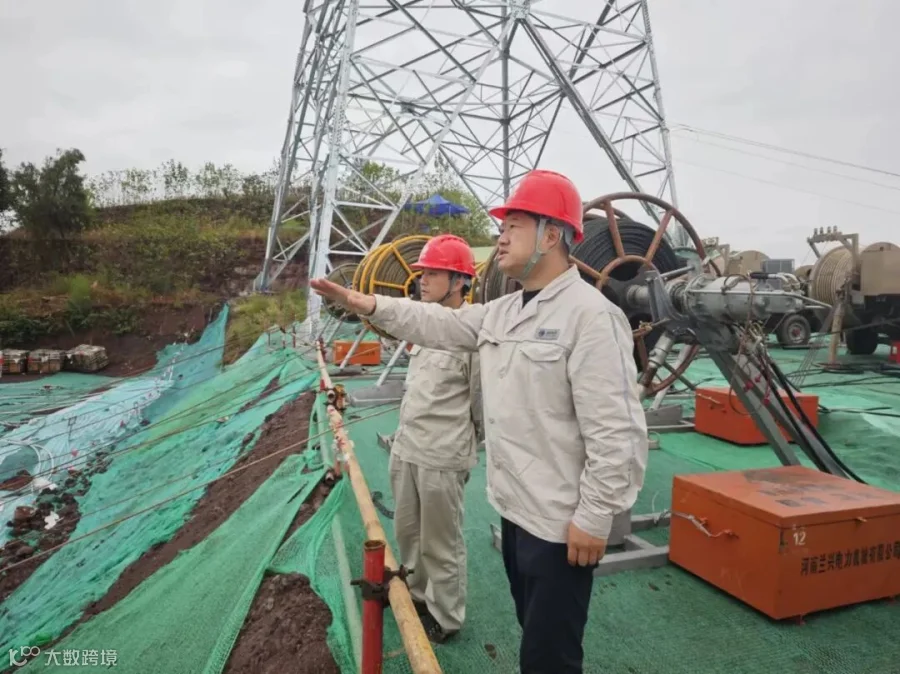

10月1日,公司党委委员、副总经理张晓勇到哈密-重庆±800千伏特高压直流输电线路工程(渝1标)N6262张力场现场检查指导工作。

10月4日,公司党委委员、副总经理傅德晟到哈重线接地极工程N152组塔现场检查指导工作。

10月4日,建设分公司总经理周茂到哈重线N6339组塔现场检查指导工作。

10月5日,公司总经理、党委副书记雷涛到哈重线N6312组塔现场检查指导工作。

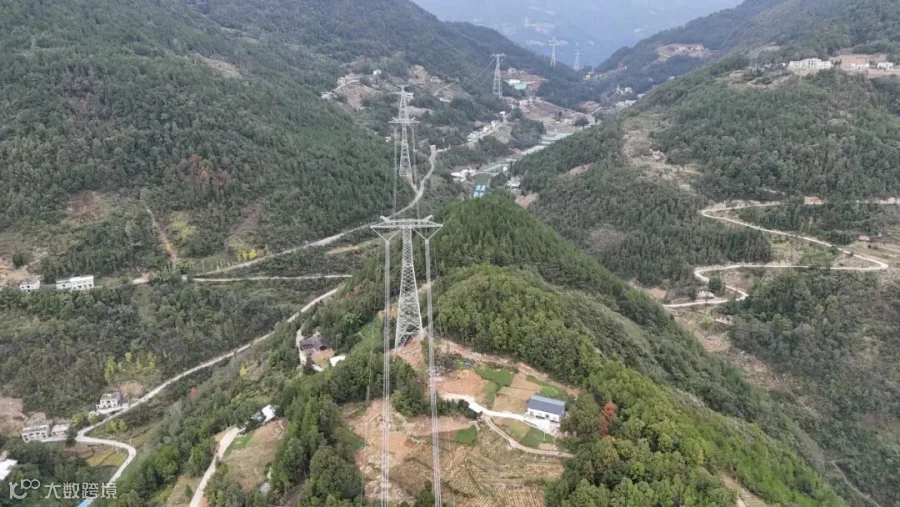

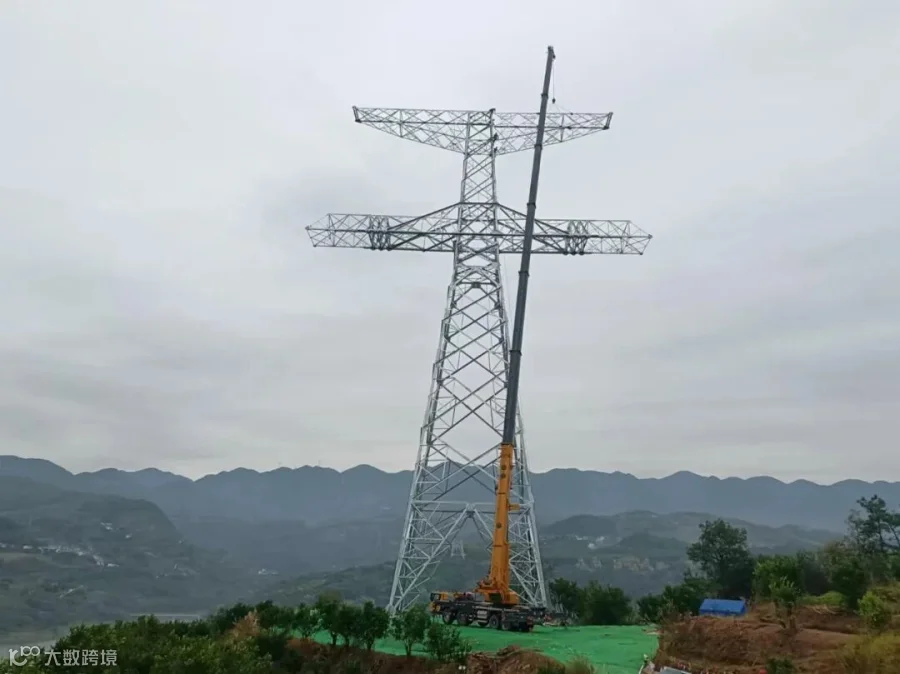

10月9日,哈重线最高最重铁塔组立完成。截至10月31日,已完成三个放线段导线展放,架线完成18.719千米。

宁湘线:最难最远塔基攻坚

10月26日,宁夏-湖南±800千伏特高压直流输电线路工程(渝1标)3265号塔的最后两个地线支架完成组装,最难最远塔基组立完成。10月31日,第二放线段展放完成。工程新建铁塔142基,铁塔组立完成113基,架线完成12.334千米。

金上线:进入架线冲刺阶段

10月5日、10月23日,公司党委委员、副总经理张晓勇到金上-湖北±800千伏特高压直流输电工程(渝2标段)张牵场、N5111号铁塔组立和N5221张力场检查指导工作。

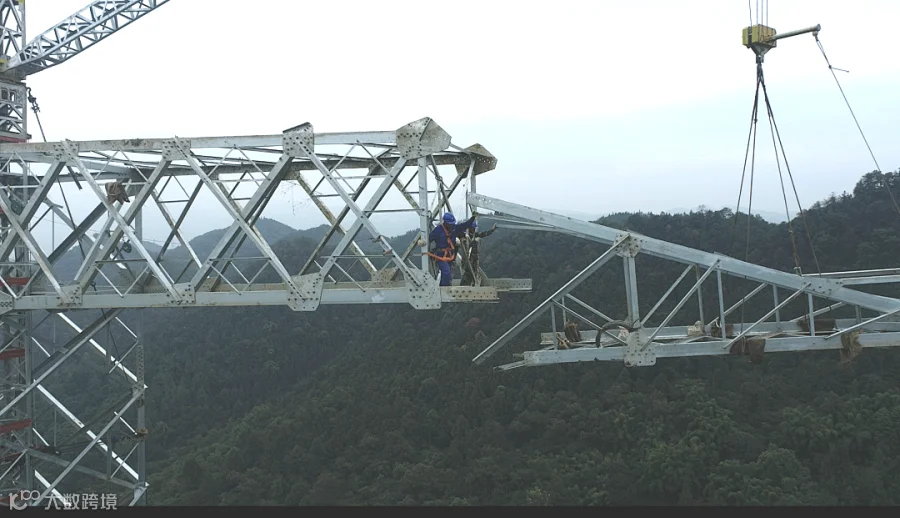

10月13日,金上线两基跨江塔相继完成。工程新建铁塔266基,铁塔组立完成264基,架线完成94.69千米。

重难点工程

铜梁海辰:顺利完成二级风险作业

10月23日,国网重庆市电力公司董事长、党委书记刘勇到重庆铜梁海辰新能源专用站220千伏外部工程作业现场开展"四不两直”安全督查。

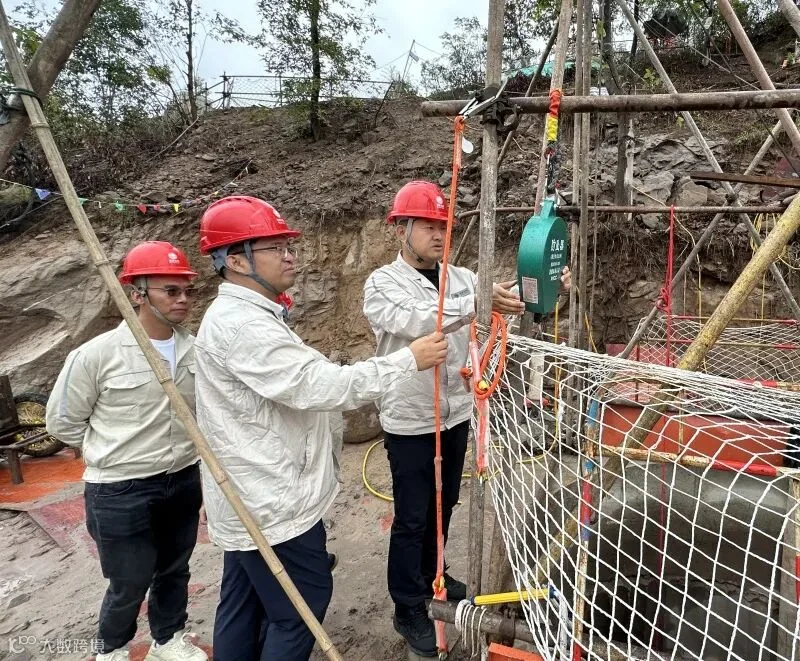

10月2日,公司党委委员、副总经理张晓勇到铜梁海辰项目N10杆塔组立现场检查指导工作。

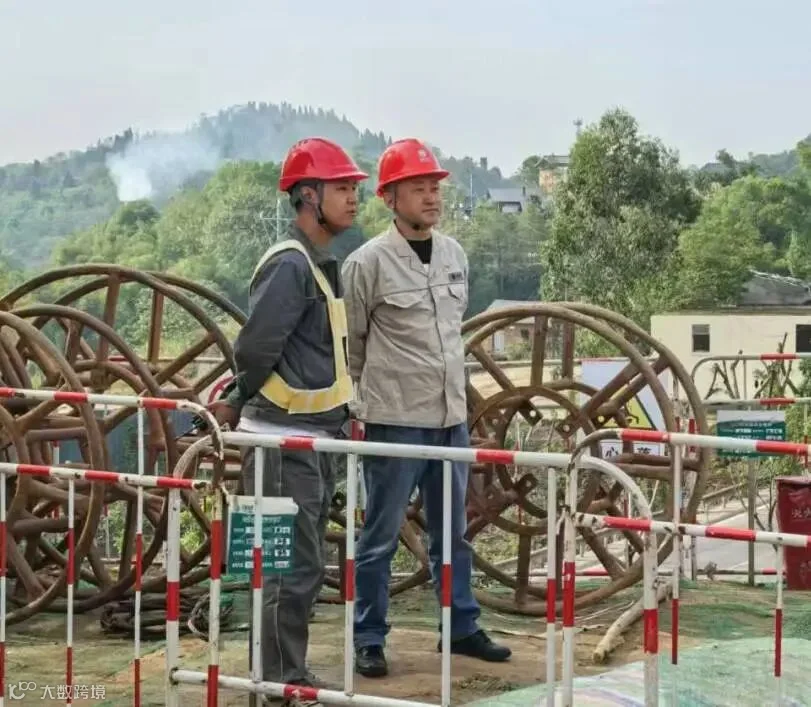

10月16日,公司总经理、党委副书记雷涛到铜梁海辰项目N3张力场导地线展放现场检查指导工作。

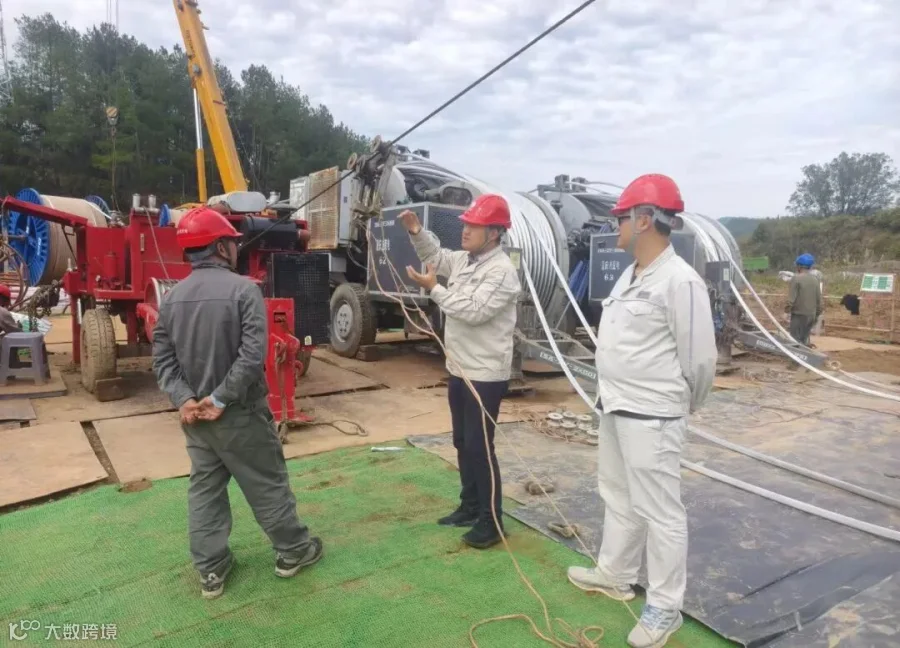

10月30日,随着最后一根封网绳拆除,铜梁海辰项目N3-N15跨越铜安高速公路二级风险作业顺利完成。工程新建铁塔126基,铁塔组立完成123基,架线完成36.698千米。

铜梁特:铜板线投运前验收

10月22日,公司纪委书记、工会主席丁卫民来铜梁特送出工程SN338组塔现场检查。

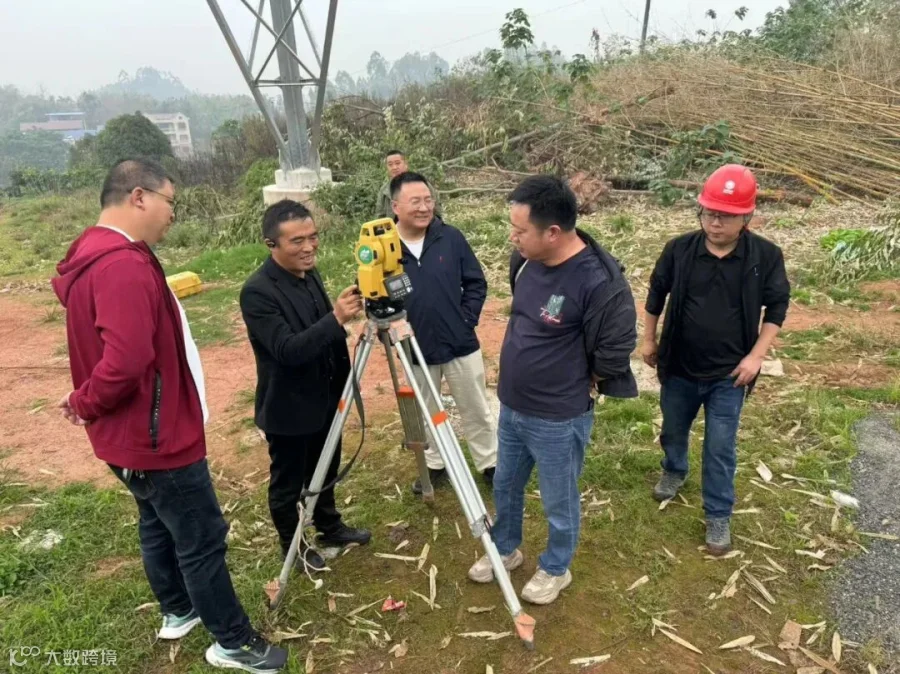

10月30日,公司三级职员朱军和分公司支部书记林江到铜梁特送出工程SN377号塔基现场指导工作,与新进作业层人员交流,关心近期情况。

10月31日,铜梁1000千伏特高压变电站500千伏送出工程500千伏铜板线迎来投运前质监站验收,预计将在11月中旬带电投运。

哈重配套二期:基础进行时

10月1日,公司党委委员、副总经理张晓勇来到哈密-重庆特高压直流受端500千伏配套工程(二期)检查指导工作。工程新建铁塔311基,基础完成46基

开展自有班组技能培训

10月10日,按照公司“加强自有班组建设,切实提高全业务核心班组能力”的目标,“输电专业员工技能实训班”开班仪式在国网安徽电力基建施工技能实训基地如期举行。公司党委委员、副总经理张晓勇,公司副总工程师、分公司经理陈家福参加开班仪式。

观影活动:

忆峥嵘岁月 担时代使命

10月25日,输电党支部组织党员、职工观看了红色教育影片《志愿军:存亡之战》,通过观影,不仅增强了职工的凝聚力和向心力,更激发了大家的爱国情怀和奋斗热情,志愿军的英勇事迹和牺牲精神,将永远铭刻在心中,在今后的工作中,必将坚定信念,迎难而上,用实际行动为公司发展贡献自己的力量。
