10月13日下午16时,随着陕西送变电工程有限公司检修现场工作负责人汇报,“750千伏横朔Ⅰ线#001-#209停电检修工作已全部结束,4组接地线及6条个人安保线已全部拆除,人员已全部下塔,检修杆塔上无遗留物,线路具备送电条件。”标志着750千伏横朔Ⅰ线检修工作顺利完成。
为高效保质保量完成此次检修任务,横洪运检站提前谋划,制定检修方案,组织现场勘查,明确各缺陷类型,确保安全可控、能控、在控。同时,该站检修相关负责人会同技术员通过多次会议讨论,不断优化检修方案,确保本次检修工作做到“应修必修,修必修好”。

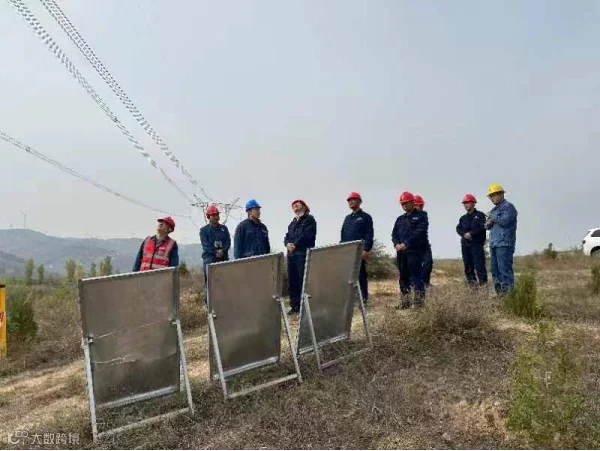

检修过程中,各检修小组克服时间短、任务重、昼夜温差大等不利因素,发扬“陕送铁军”精神,严格按照“四双”管理、“四个管住”“十不干”和“看板”管理等要求,强化风险管控,严格作业现场“双勘察”、风险“双辨识”,认真开展“三交三查”,全力保障检修顺利开展。
在工作现场,小组负责人时刻紧盯检修作业人员身体状况和精神状态,验电、挂接地线全程佩戴绝缘手套,安全带高挂低用,移动时不失去保护,坚决杜绝习惯性违章,及时纠正现场不安全行为,确保各项安全措施落到实处。
本次检修共计完成消缺116处,打孔注脂3基,安全顺利完成了750千伏横朔Ⅰ线检修工作,为接下来线路平稳运行及迎峰度冬工作奠定良好基础。
