和时间赛跑的80天
渝北鹿山110kV送出工程
1
2024年迎峰度夏工程
2
电气安装项目副经理:薛超
3
电气安装挑战80天施工时间
鹿山工程电气安装项目副经理 薛超
电气安装只有80天
147吨电缆支架安装
52600余米110千伏电力电缆敷设
162套电缆附件安装
19300米光缆敷设
这样的工作量,按照正常施工进度至少需要171天
把6次停电计划控制在4次
4月12日,薛超看到停电计划时陷入了沉思,工程按照市北公司运行和调度的规划需要分6个阶段停电,根据工作量一算,基本每个阶段前后至少都要10天完成,这一来就是60天,工期总共就是80天,后续工作做不完肯定会超工期。但如果要减少停电时间,就意味每一次的停电范围增大,对周围居民的影响也会加大,施工风险和作业压力也就更大。
为了有理有据充分争取调度改变计划,薛超和团队熬夜修改优化停电施工方案,将所有的工作量都细化,最终将停电次数控制在了4次,为施工争取了宝贵的时间。

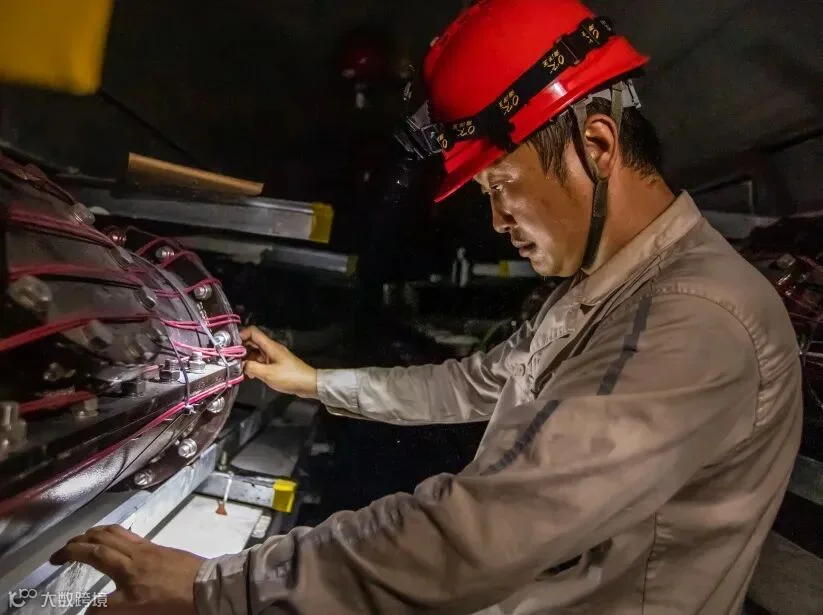

110千伏鹿庙线停电兀接施工,为了节约时间,大家就在旁边匆忙吃上几口饭继续工作。

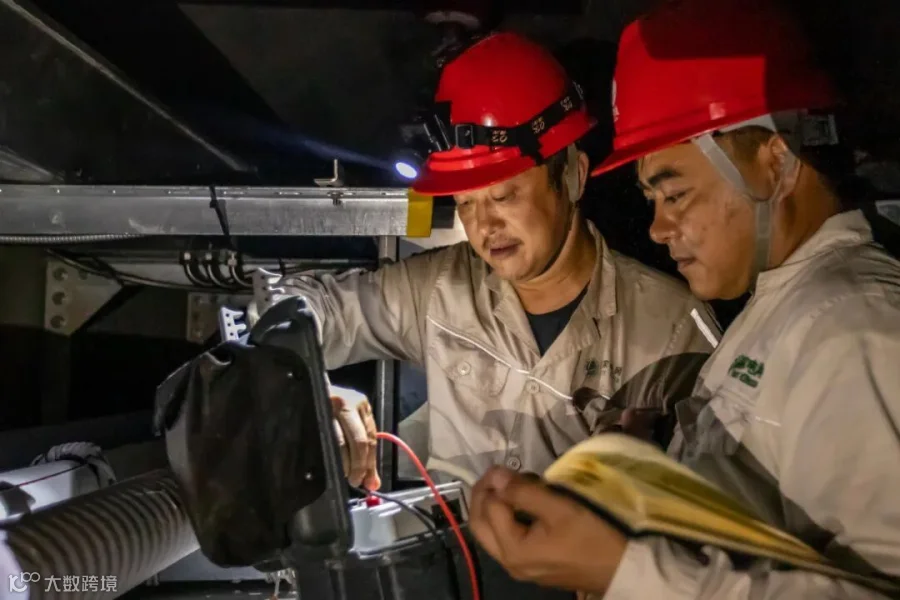

项目团队正在进行电缆外护层绝缘检测。
情绪超稳定的团队大哥
5月底,随着土建交安,电气施工作业全面铺开,最多时共8个作业点同时开展,高峰期投入施工人数68人,大家进入了最忙碌的阶段,每天最多时施放电缆2500米,是以往常规一天工作量的3倍,特别是最后两次停电期间,要施放电缆、附件安装、接入设备,加班到晚上11、12点甚至通宵是常事。
6月11日晚上,正在隧道内检查施工的薛超,被7、8个工人围住诉苦......
薛经理,我们几个都不想干了,熬了6、7个通宵了,再这么下去谁吃得消......
我晓得大家都已经通宵加班好几天了,我给你们队长说,这两天给大家把伙食开好点,大家再坚持下,辛苦大家了,哪怕今天我们能多敷设1米电缆光缆、多安装一套支架,都辛苦大家再坚持一下。
薛超
项目部技术员金勇良每天早上跑市政、城管,下午晚上就蹲守现场,跟电缆中心和市北公司协调一个月不下50次,运行通道施工方案、停电计划是改了又改,有时候还要“挨骂”。有天晚上值守的时候,他的情绪也要绷不住了。
超哥,这个工程怕是没办法630投运了哦。
技术员
金勇良
怕啥子,每天跑3个地方不得行我们就跑5个地方,天塌下来有我顶着,我们没得问题!
项目副经理
薛超
项目总工
张强
那段时间超哥又要忙协调又要忙施工,还要安抚整个团队的情绪,他的压力比我们大多了。
压力最大的薛超也是情绪最稳定的“大哥”,他淡定从容又有条不紊,给予了团队非常大的信心。

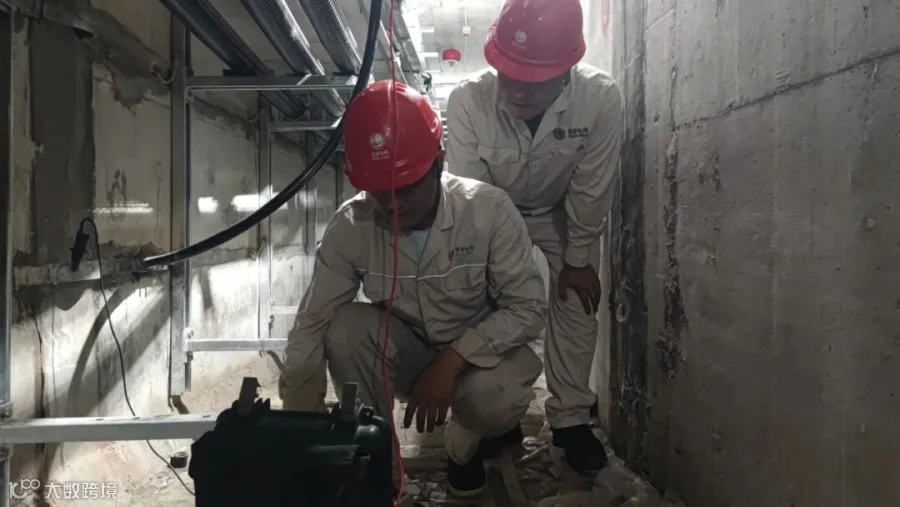

薛超、金良勇正在进行电缆外护层绝缘检测。
薛超、张强正在进行电缆外护层绝缘检测。

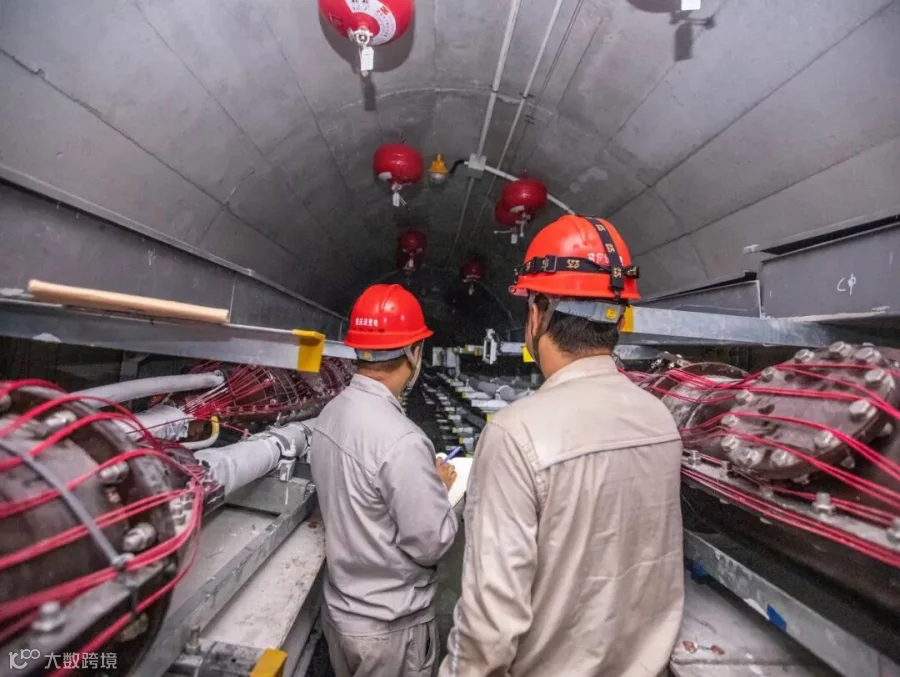

薛超、金良勇核实电缆布置是否与设计一致。
“幸运”12小时
6月,重庆正值雨季,电缆耐压试验必须选择相对开阔的场地,同时还要避开空气湿度大的雨天才能作业。每小时打卡一次天气预报,一天要看天气预报20余次,薛超他们的作业计划甚至精确到当天几点放晴几点作业。
6月25日晚上7点,在完成鹿科二线、春白一线的电缆耐压试验后,大家满身疲惫准备收工回家。薛超习惯性查看了一下天气预报。
不好,明天早上要下雨,要辛苦各位了,我们今天加个班把试验做了。
薛经理,这两天大家都熬了通宵,太累了,反正也只剩下最后一次耐压试验了,我们今晚休息下嘛,明天雨停了接着做。
但是天气预报说后面几天都是雨,离投运时间只有5天了,大家坚持下。
在薛超的坚持和带动下,大家说干就干。薛超带着团队将套管更换至春白二线,做完已经是凌晨3点。

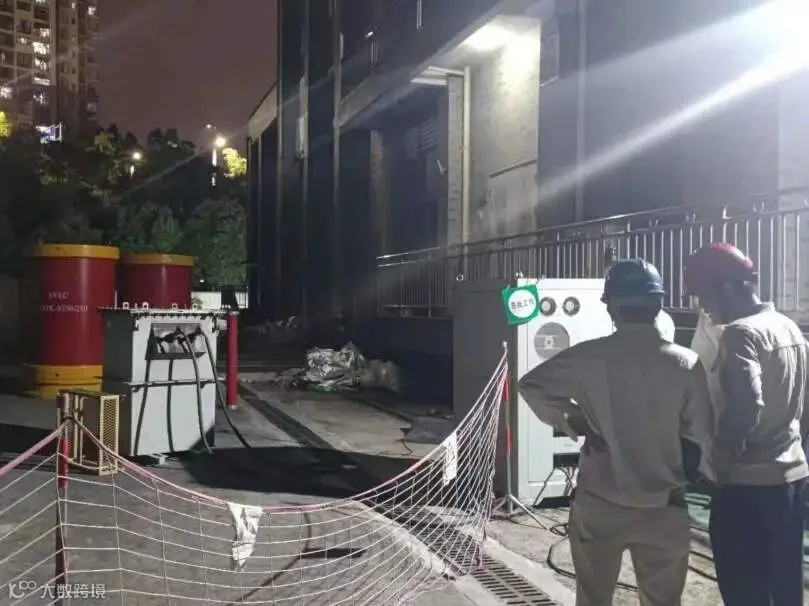

凌晨4点,春白线电缆耐压试验现场。
薛超和团队开展工程投运前的自检工作。
薛超和高试班员沟通后,紧张的试验时间就开始了。6月26日早上7点半,试验结束刚关上发电机,大家还没来得及收拾,就下起了倾盆大雨。
“我们运气太好了,这雨一下就是三天,要是没有赶着做最后一次试验,630就没办法准时投运了”,薛超长长地舒了口气。

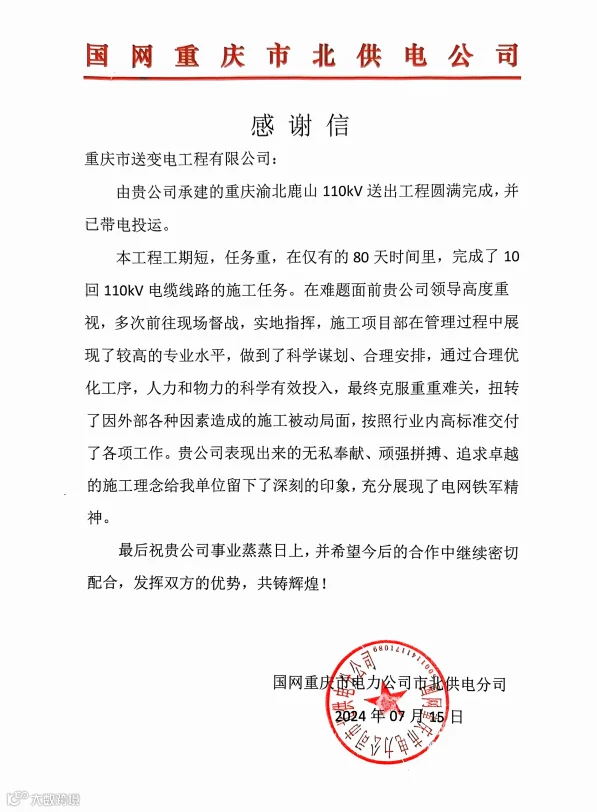

感谢信
2024/06/30
鹿山工程顺利投入运行
2024/07/15
市北供电公司发来感谢信
这是对鹿山工程全体参建人员的付出
最好的肯定
“
采访手札
