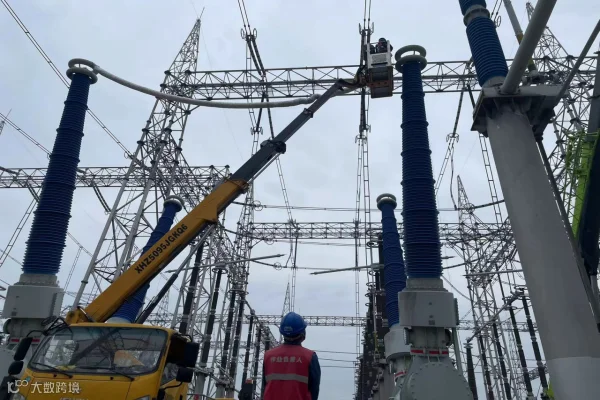

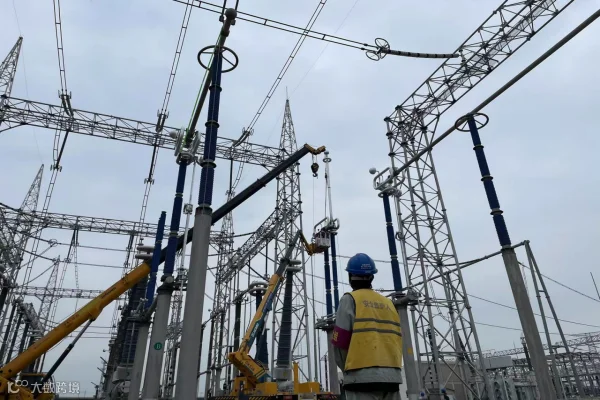

4月15日,信义750千伏变电站增容改造工作第二阶段正式启动。本阶段主要进行7560开关管母拆除,汇控柜二次元器件更换,刀闸拆除、安装等工作。
由于一次部分施工为临近带电体作业且涉及高空作业,风险等级较高,项目部按照作业计划,严格执行管理人员和负责人“双勘查”,明确工作任务,熟悉工作环境,辨识危险因素,确保作业人员任务清楚、“危险点”清楚、作业程序及方法清楚、作业点安全保障措施清楚。同时针对性地开展安全技术交底,认真执行生产现场作业“十不干”,严格标准化作业,强化“两票三制”等措施的执行,发现问题立刻整改,坚持做到“安全生产、严格管控”双闭环管理。在每日班后会上,认真梳理总结当天施工中所遇到的问题,确保第一时间解决,为安全高效完成既定任务奠定坚实的基础。
信义变750千伏变电站增容改造阶段共分为五个阶段进行。第一阶段已于4月12日完成。在后续工作中,项目部将以严抓计划管控、严抓安全“保命措施”、严防安全事故等“十抓十防”为重点,扎实开展安全警示、风险管控、隐患整治等“十大行动”,坚持“横向到边,纵向到底”的原则,集中精力“控风险、盯现场、保安全”,确保安全攻坚行动取得实效。
