顺利完成渭北330千伏变电站110千伏送出工程聂槐线光缆更换工作

顺利完成渭北330千伏变电站110千伏送出工程聂槐线光缆更换工作 陕西送变电工程有限公司
2024-06-06
1
导读:6月2日,西安明珠电力安装工程有限公司顺利完成渭北330千伏变电站110千伏送出工程聂槐线光缆更换工作。





6月2日,西安明珠电力安装工程有限公司顺利完成渭北330千伏变电站110千伏送出工程聂槐线光缆更换工作。

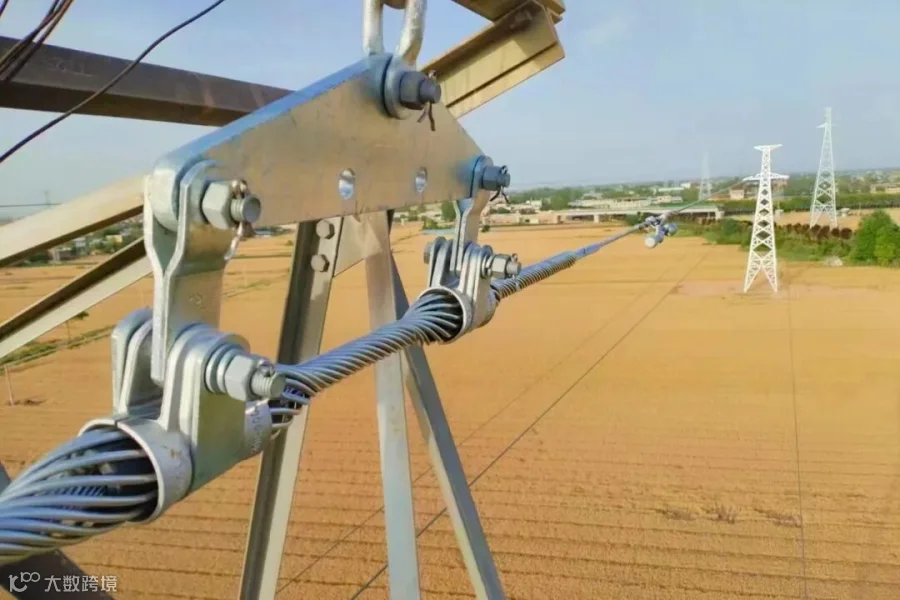

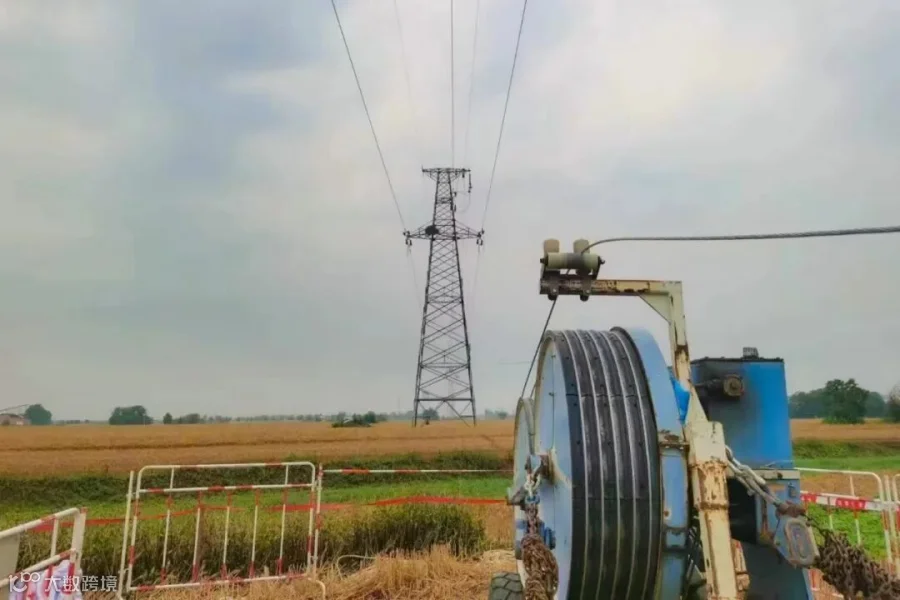

渭北330千伏变电站110千伏送出工程交流110千伏1113聂槐线长22.068公里,共93基铁塔,其中耐张塔29基,直线塔64基。本次改造将110千伏聂槐线一侧地线从聂刘变构架至油槐变构架更换为OPGW-48B1-70光纤。


施工期间,涉及跨越G5京昆高速、210国道、209省道、下钻四条750千伏线路、4条330千伏线路等数项跨越作业,为降低施工作业风险,保障工程顺利实施,明珠公司高度重视,多次组织人员开展线路巡视、进行现场双勘查,认真梳理汇总线路可能存在的隐患。

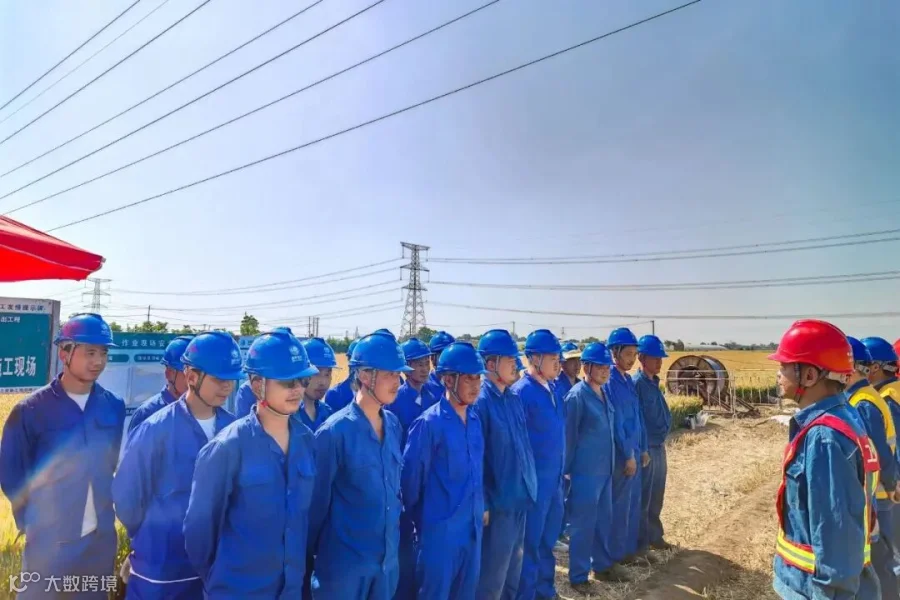

伏月将至,酷暑升温不减,为了工程能够顺利投运,项目部管理人员与施工人员,每天六点三十分准时召开站班会,进行当日工作安排,对于当日工作存在的重要风险点进行详细讲解,对施工现场布置、安全措施等进行了逐项核查,确保当日工作顺利进行。项目部每日进行总结会,分析提醒当天工作难点、关键环节、关键措施落实。作业中严格执行“四双”管理、“四个管住”和“十不干”禁令,全面落实现场安全“看板”要求,确保该项工作的安全顺利推进。

在公司的正确领导、运维检修中心共同协作及相关职能部室的大力支持下,施工项目部克服外围协调难度大,施工任务急等不利因素的情况下,通过精心组织,合理安排施工任务,坚持安全放在首位,死守安全红线。

下一阶段,渭北项目部将继续保持良好的工作状态,凝心聚力,踔厉奋发,为工程安全质量、为项目按时投产保驾护航。





作者 | 何涛 汪辰晖

供稿 | 明珠公司

校对 |韩武良

编辑 | 职茵

【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
