【大建设】每天一个小目标 陕西送变电工程有限公司
2024-11-01
2
导读:安康750千伏变电站330千伏送出工程稳步推进施工进度

10月31日,由陕西送变电工程有限公司承建的安康750千伏变电站330千伏送出工程建设现场,铁塔组立和导线架设进度均稳步推进。

本工程建设地点位于安康市汉滨区、恒口示范区,全线同塔双回亘长2×51.026千米,两个单回路架设亘长约13.0+13.0千米,新建铁塔172基,架设导线128.052千米,包括安康至月河330千伏输电线路工程、安康至金州330千伏线路工程和柞水至金州双回线改接入安康变线路工程。

工程自2023年10月开工以来,全体参建人员铆足干劲保安全、推进度、抓质量,项目管理井然有序,现场施工稳步向前,全力以赴按时按质追逐项目预期计划。

日前,安康至月河330千伏输电线路工程已进入导线架设收尾期,另外两项工程正值全速组塔阶段和基础阶段。施工项目部科学整合资源,合理安排制定施工计划,紧紧围绕项目要求,每天制定一个小目标并高质量达成。

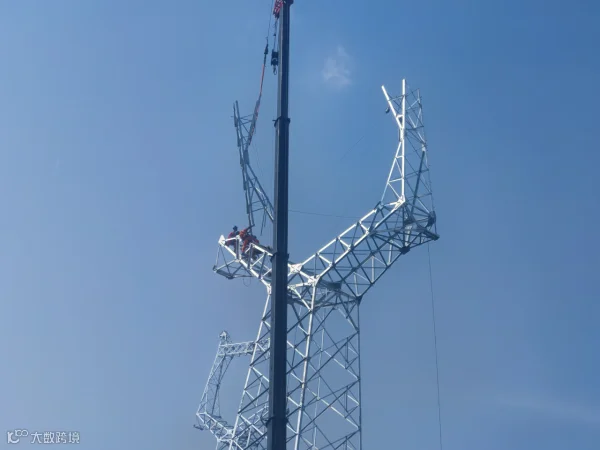

结合塔位地形及道路情况,施工项目部使用流动式起重机和抱杆进行铁塔组立。“整个330千伏送出工程,我们计划33基铁塔使用流动式起重机进行组立,139基使用抱杆组立,落实落地机械化施工转型升级工作要求,提升施工进度。”项目副经理王育军说。

流动式起重机在树立铁塔的过程中,省去了传统使用抱杆系统所需的运输、组装和拆除等繁琐步骤,减少了所需的工具和作业人员。这样做显著降低了安全风险,同时便于实施大规模的连续作业,有助于精准管理工程进度,从而提高施工现场的工作效率。

施工前,项目部根据施工方案和杆塔高度及分片、段重量合理选择配备起重设备及工器具,王育军更是仔细核对施工图纸的吊段参数(杆塔型、段别组合、段重),严格施工方案控制单吊重量。作业时严格做到起吊时吊物下方无作业人员。

“加速施工进度计划执行的同时,加强作业现场的风险管控能力是我们每天的头等大事。”王育军严肃地说道。

施工项目部加强作业人员的安全教育培训,组织人员深入班组认真开展“反思事故、坚守底线”安全日活动和优化的35项严重违章进行学习,强化各级管理人员及施工人员的安全意识,营造安全生产氛围。加强前置性督查,对各施工作业点,派专人在施工前进行隐患排查,主要对施工及安全工器具的使用情况进行检查,不合格的工器具严禁进入现场。对施工人员准入情况和扣分情况进行梳理,防止因扣分造成未准入情况出现。

“目前,作业点多面广,危险点多、风险等级高,稳固安全生产才是最根本的任务。”项目经理翟小亮郑重其事说道。

现阶段,330千伏送出工程共有3个作业班组投入施工生产中,平均每日完成1基铁塔组立、平均每周完成1.98公里导线架设,扎实稳妥高效地推进现场施工作业,争取早日为安康经济社会高质量发展提供支撑力量。







图文|吴蓉 王育军

供稿|融媒体中心 输电五分司

校对|职茵

编辑|赵家萱


微信订阅号

官方微博



【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
