【大建设】±500千伏宝鸡换流站年检工作圆满完成

【大建设】±500千伏宝鸡换流站年检工作圆满完成 陕西送变电工程有限公司
2024-11-11
1

11月9日,±500千伏宝鸡换流站德宝直流双极系统顺利解锁,功率方向宝鸡送德阳,标志着陕西送变电工程有限公司负责的德宝直流2024年度检修工作圆满完成。

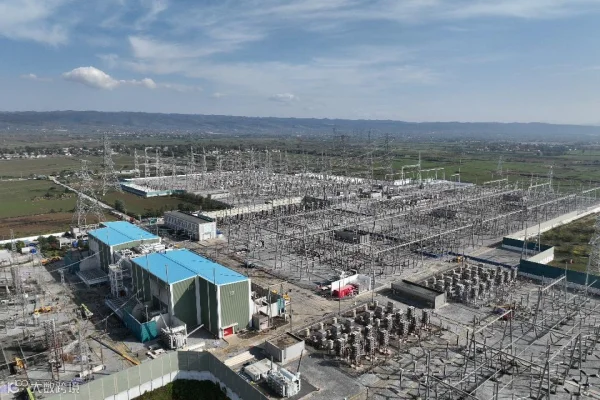

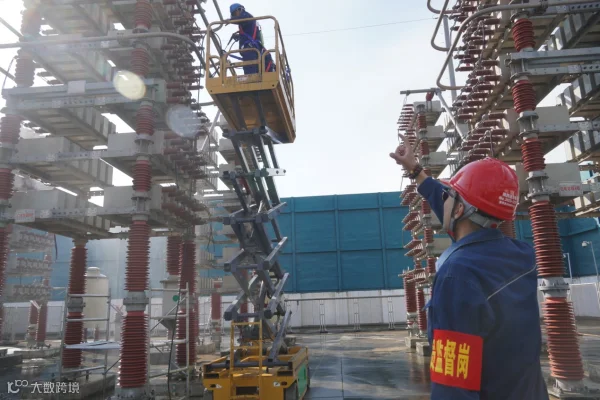

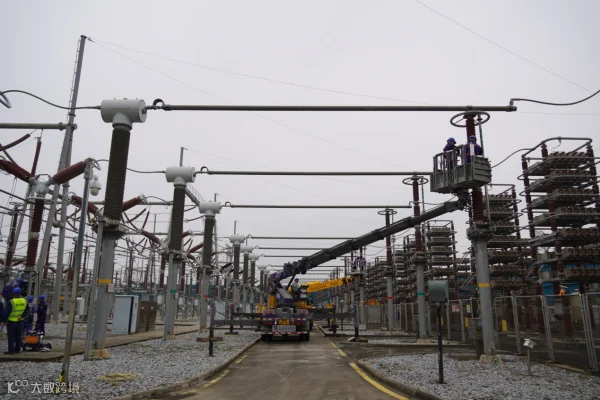

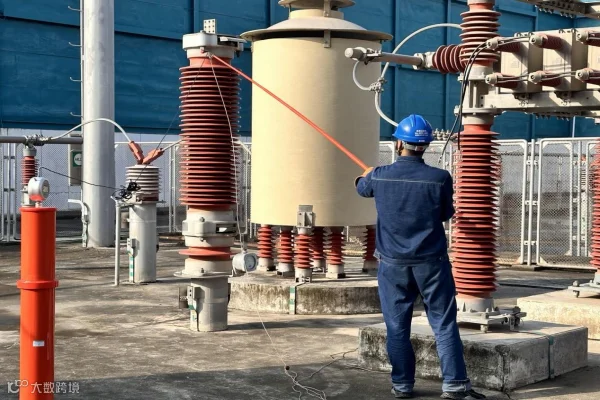

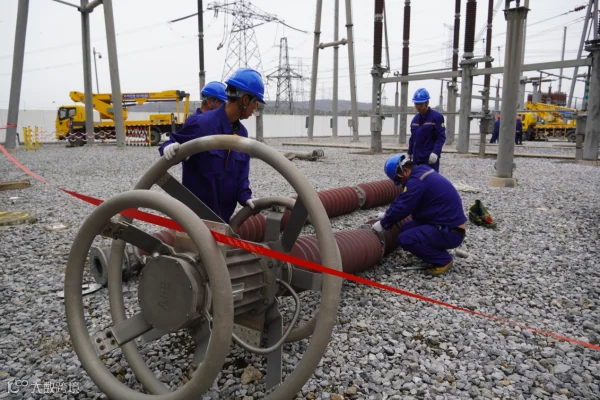

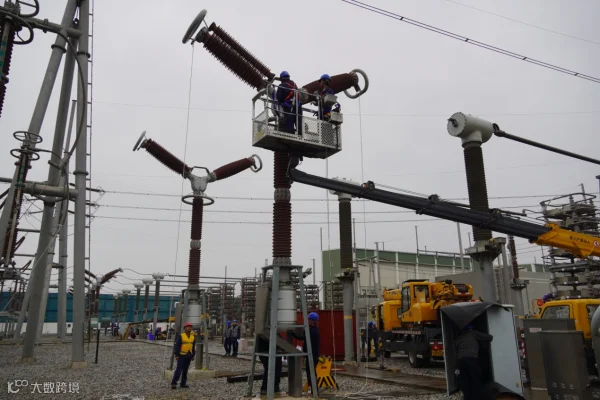

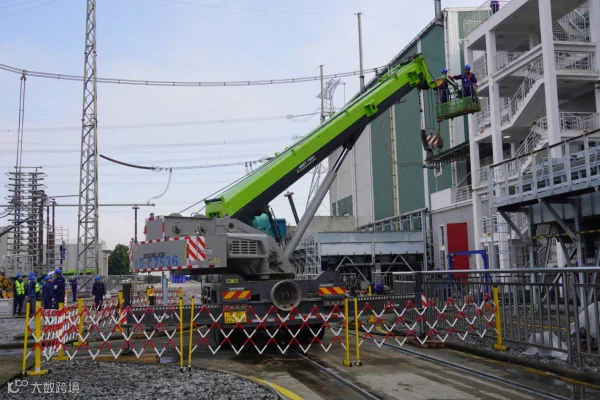

宝鸡换流站作为西北地区首座直流换流站,自建成投运以来,已经安全运行7周年。本次年检作业范围涉及双极直流场、双极换流变、交流前三串、三大组滤波器、站用电及接地极区域。自10月25日检修工作开工起,检修团队争分夺秒,仅7天时间,完成了320台一次设备的例试工作、90套二次装置的保护定检,消除缺陷13条。

在备战阶段,公司精心策划全面布局,由经验丰富的管理、技术和安全专家组成的年检领导小组,深入分析现场检修工作,挖掘分析历年检修记录和设备运行数据,结合本次检修重点难点评估风险和作业难度,编制详尽的整体检修计划。以标准化管理手册为纲,参照陕北换流站作业卡再次对宝鸡换流站作业卡修编,增加了2023年检试验数据,完成127项一次设备标准化作业卡最终审定。变电、调试分公司努力克服困难,科学合理调配人、机、具资源全力支援年检工作。工会通过调配生活物资、预制应急医药箱等措施,为圆满完成检修任务提供坚强保障。

±500千伏宝鸡换流站交直流系统检修工程作为公司每年的重点工作之一,停电窗口期短,检修设备数量多,需要多专业、多工作面同时开展作业,属于典型的“兵团协同作战”。

变电、调试人员拧成一股绳,每天召开年检协调会,不断优化施工方案、人员分配、机械设备等事宜。现场严格执行“四双”管理、“四个管住”、扎实开展“抓班组、控现场、保安全”专项行动,按照“十步法”程序和既定计划严格作业,班子成员驻守一线,统筹调配检修、施工、试验、技术支持、设备厂家等各方资源,过程持卡作业率达到100%,杜绝检修人员“经验论”。班前会对各施工班组人员进行安全技术交底,明确责任分工、危险点告知、措施落实以及工作标准;班后会对当日任务完成情况以及存在的问题进行全面总结,动态掌握检修、消缺工作进度,全程做到闭环管理。

针对宝鸡换流站年检工程工期短、交叉作业多的特点,调试分公司细化检修工作安排,开工后极I换流变和极I直流场区域开展设备检修作业,极II直流场和中性区开展高压试验作业,极II换流变区域在一次引线拆除后开展高压试验作业,确保检修和高压试验不会在同一区域同时作业。同时将各区域检修设备作业项目以4小时为单位分解编制进度计划管控表,在计划源头杜绝检修、试验和保护交叉作业,确保检修工作高效开展。

本次年检持续把党建引领融入安全管理各个环节。党员干部深入作业现场,“党员突击队”“青年突击队”从设备检修的第一道工序到最后一道工序,带头无违章、带头反违章,通过狠抓精细化、标准化管理以及各项规章制度落地执行,全力控风险、盯现场、保安全,打好安全“主动仗”。党员干部充分发挥辐射带动作用,积极开展安全形势教育,全面落实秋季作业“反三违、除五害、防五类”专项行动要求,加强复杂作业现场安全管控,对照35项严重违章开展安全技术交底,坚决杜绝继电保护三误事件等不安全事故的发生。

本次年检工作的顺利完成,不仅为迎峰度冬期间,宝鸡换流站的安全稳定运行做好了充分准备,更对区域经济和跨区电量外送发展,具有十分重要的意义。








图文|王若琦 丁一

供稿|调试分公司 变电分公司

校对|吴蓉

编辑|赵家萱

微信订阅号

官方微博



【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
