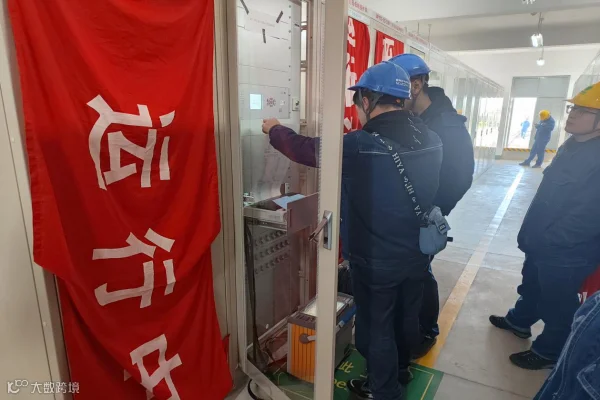

11月30日,随着330千伏Ⅱ母母差保护Ⅱ更换完成,顺利带电投入运行,标志着由陕西送变电工程有限公司建设的洋县变母差保护更换工程圆满结束。本次改造自10月15日进场开始以来,先后完成Ⅰ母、Ⅱ母保护1、2更换,旧屏柜及二次线拆除、电缆敷设及二次接线、保护对调等工作。
为确保工程安全、有序、高效推进,开工前,施工项目部与调试人员认真核对图纸,提前一个月完成现场勘察和施工方案编写,提前一周各项物资抵达作业现场。由于是在运行站内进行,相邻保护屏柜不停电,在二次屏柜、回路拆装过程中,施工人员会同汉中公司保护班,严格执行二次安措,注意遮挡带电部分,防止误碰运行回路,对电缆线芯金属部分及时包扎,严防误碰、误接线等事故的发生。严格执行标准化作业流程和工艺标准及反事故措施,有效保障了本次保护改造施工的作业质量。
原有330千伏洋县变母线保护已运行14年,设备已开始老化,装置型号老旧并且备品备件储备困难,本次对现有相关二次设备进行更换改造后,极大地增强了区域的供电可靠性和稳定性。
