12月17日,随着电压互感器和避雷器检查试验的结束,标志着城南变330千伏GIS设备区域交流耐压试验及局部放电检测工作顺利完成。

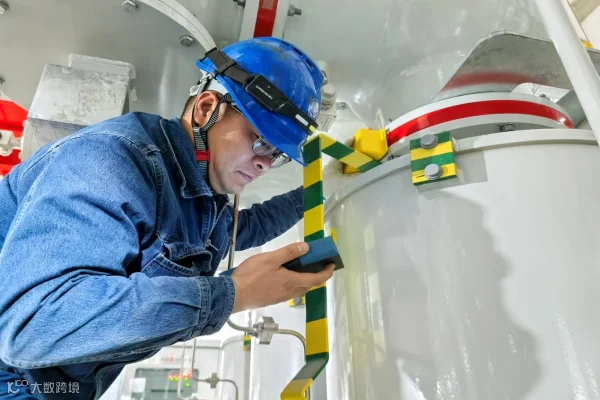

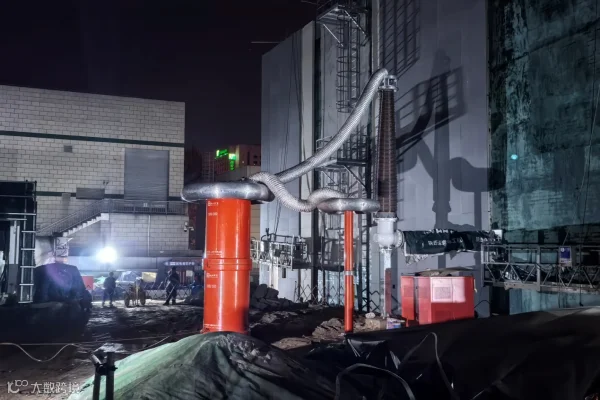

由于110千伏、330千伏GIS设备区域的耐压试验工作位于地下负二层,须由地面进行串谐加压,且超声波、特高频局部放电检测成为本次技术难点,对现场专业技术水平以及安全管控能力带来了极大的挑战。为确保试验检测的全面性和严谨性,公司从省公司、电科院等专业部门邀请了技术专家,共同制定并优化实施方案。
在耐压试验过程中,12月14日晚11时,作业人员通过先进的试验设备和超声波局部放电检测手段,发现GIS 33036刀闸B相设备存在异常信号,随即对故障进行分析研判,确定完问题发生在刀闸气室内后,项目部迅速与厂家联系商定处理方案。在公司的精心组织协调下,耐压作业人员于12月15日顺利解决事故异常。12月17日,在电气安装、耐压试验、设备厂家的共同努力下,330千伏GIS耐压试验及局部放电检测最终顺利通过,为接下来城南变如期顺利投运奠定了坚实基础。
在确保耐压试验工作高效推进的同时,针对近电作业多、作业面交叉等情况,高压电缆中心严格审核作业方案可行性,制定了现场危险点安全管控表,规范分析辨识风险,实现风险超前预防和事故防范关口前移,提醒作业人员规范作业,全力确保人员生命安全。
下一步,高压电缆中心将持续加强电气一次设备及高压电缆的交流耐压、局部放电检测理论培训,逐步形成耐压班组“比、学、赶、超”的良好工作氛围,从而实现综合素质和专业能力的全面提升。
