锻造自主尖兵,淬炼核心能力

锻造自主尖兵,淬炼核心能力 重庆市送变电工程有限公司
2025-05-19
1
导读:线路《征途》5月特刊

ENERGY EXPEDITION

2025 | 05

征途

特刊

锻造自主尖兵

淬炼核心能力

新建线路施工班

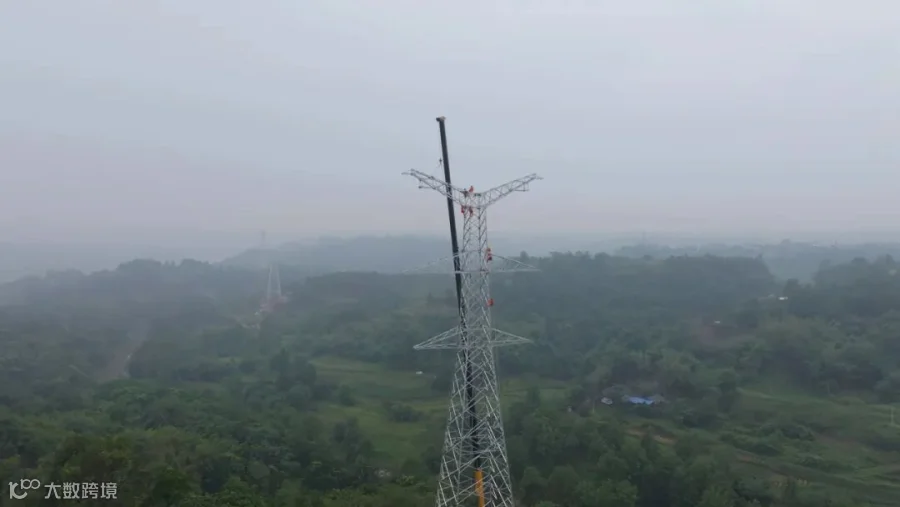

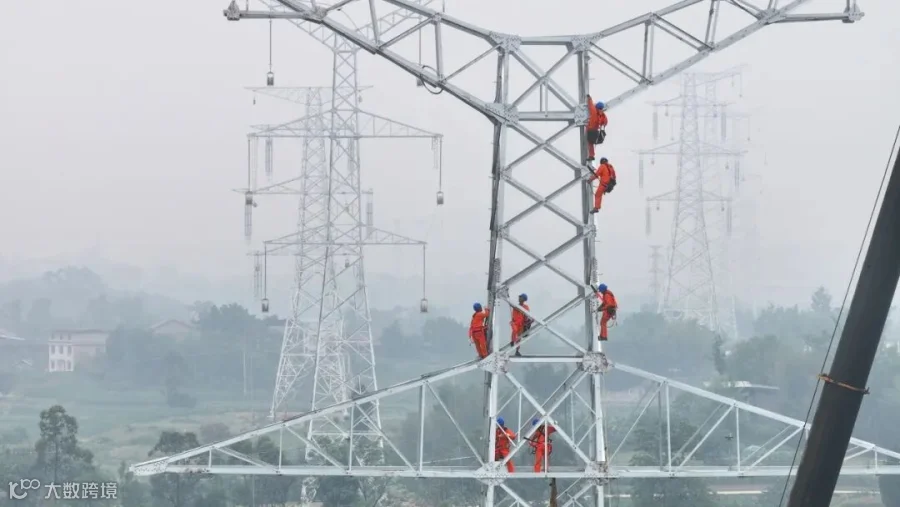

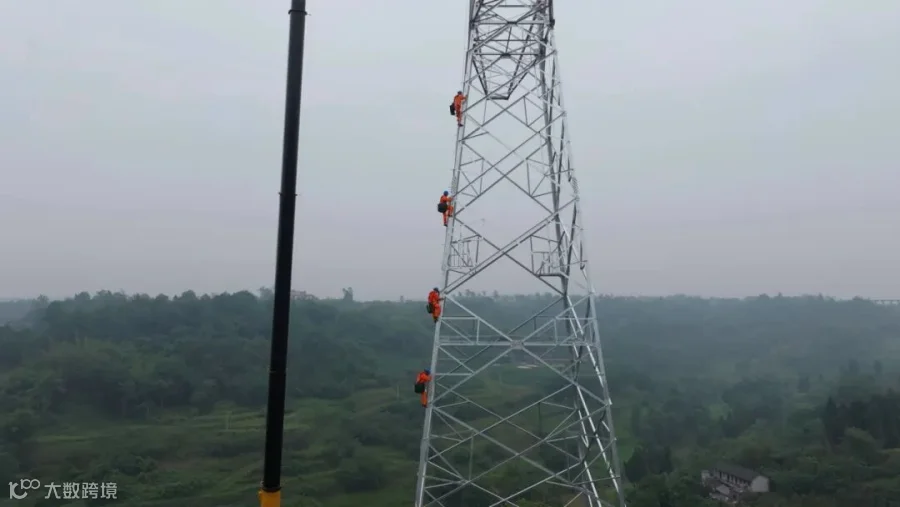

完成首基铁塔组立实战练兵

       5月17日上午11点17分,哈密-重庆特高压直流受端500千伏配套工程(二期)NE3014号施工现场,随着最后一颗螺栓精准紧固,重庆送变电公司新建自有线路施工班顺利完成首基铁塔组立。这标志着重送线路专业向自主施工迈出了关键性、历史性的坚实一步,为后续工程进行自主实施积累了宝贵经验。

       重庆送变电公司以“加强自有班组建设,切实提高全业务核心班组能力”为目标,通过“理论+实操”、老带新、实战演练等方式,系统开展技能专项培训,全力打造自有核心班组。

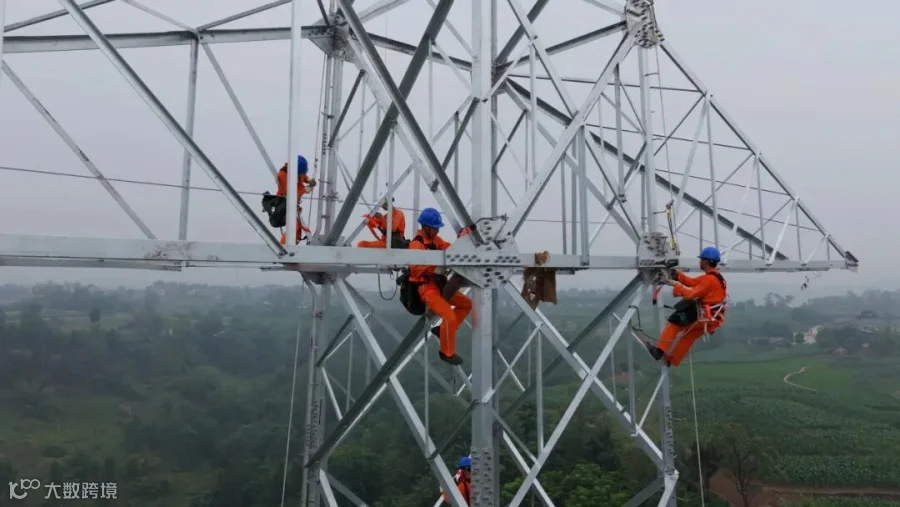

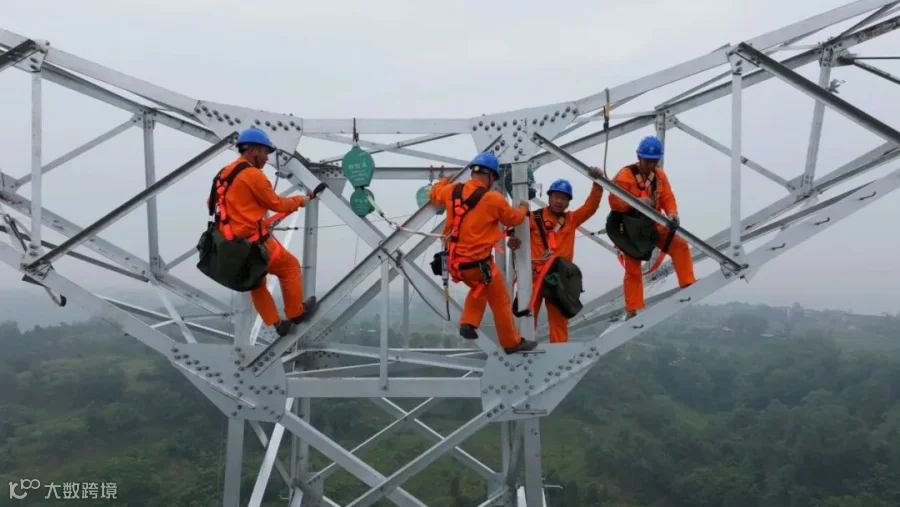

组立铁塔全高73.78米,重47.22吨

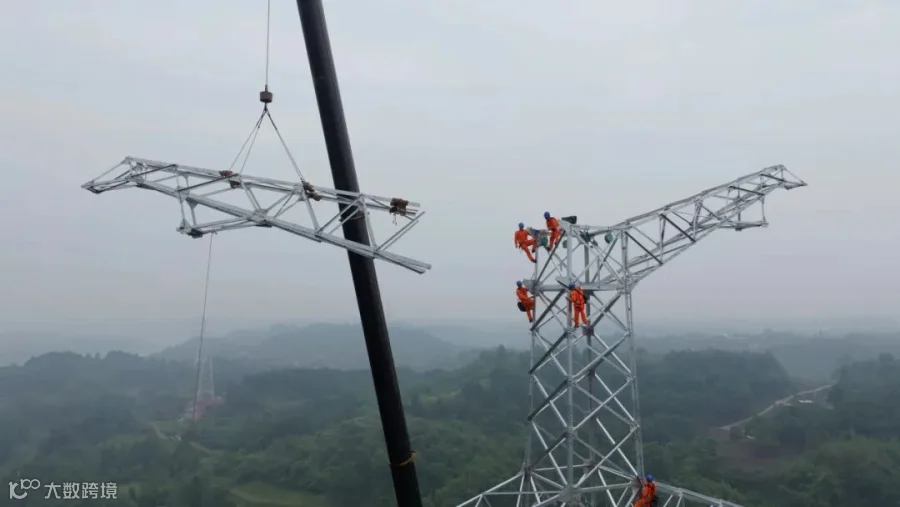

采用吊车组立的方式进行组塔作业

严格执行“三算四验五禁止”要求

通过“一日一总结”并及时优化工序

5月6日进场,用时12天高效完成

铁塔倾斜度、螺栓紧固率均满足技术规范要求

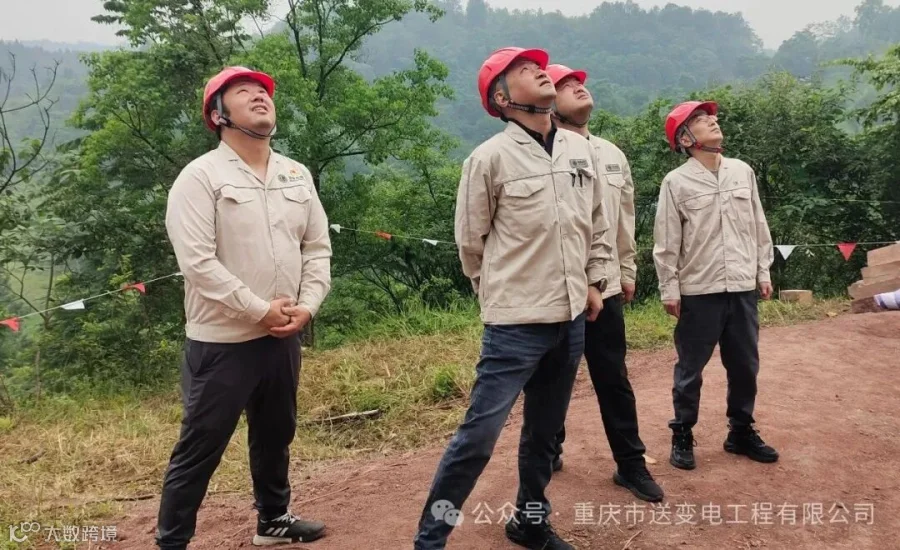

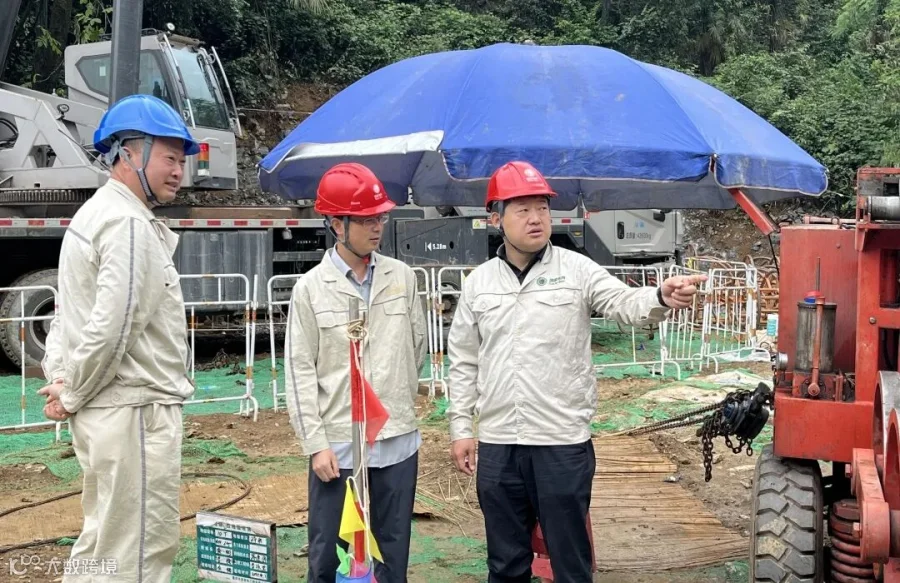

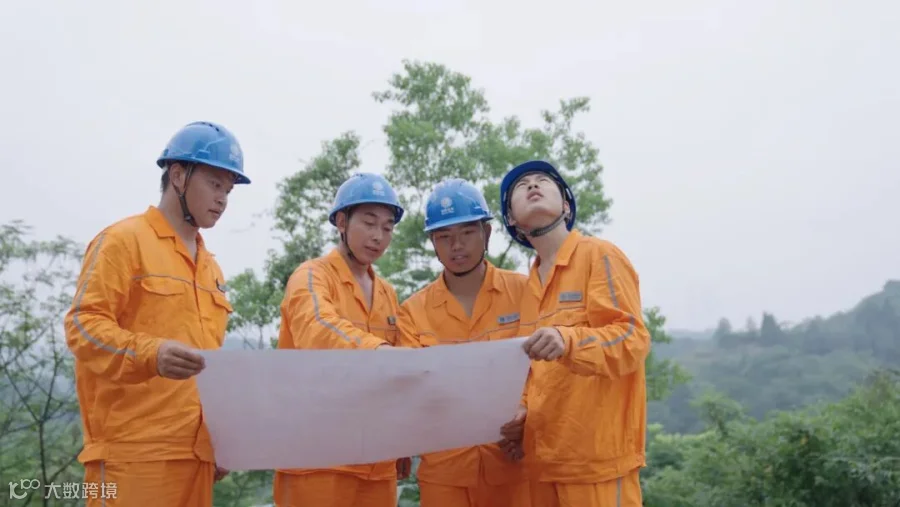

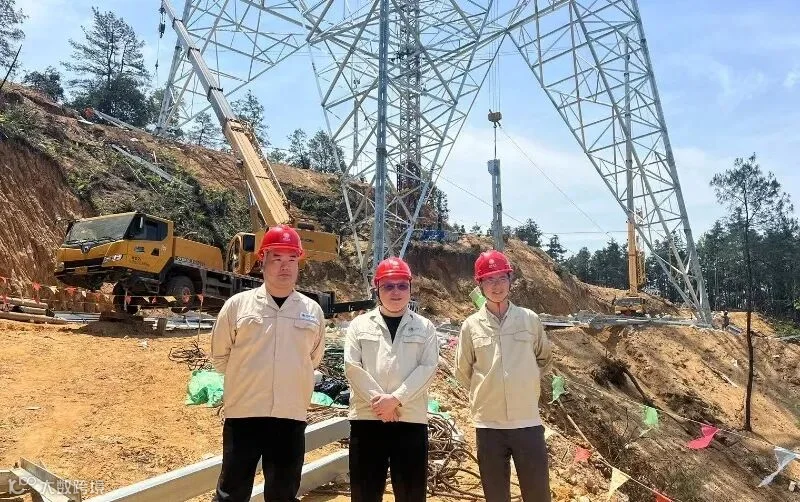

      班组作业期间,重庆送变电公司执行董事、党委书记雷涛,总经理、党委副书记张颖,党委委员、副总经理张晓勇多次到现场指导工作,与班组人员深入交流并强调:自有班组要始终将安全质量和标准规范作业放在第一位。要强化以老带新,确定师徒关系,同步考评,以合理的最短时间让所有班员独立担当。班组要借助自主施工这个平台,全方位锤炼本领,力争成为组塔架线、应急抢险、作业层、带电作业的行业尖兵。

班组成长小记  #

GROWTH  JOURNEY

      2024年09月    线路施工班组成立

      2024年11月    安徽实训

      2025年02月    军事化培训

      2025年03月    考取高空作业特种上岗证

      2025年04月    哈重配套工程跟班实习

      2025年05月    完成首基铁塔组立

线路施工班组成立

2024年09月

时间回溯到2024年09月

一群怀揣梦想与使命的年轻人

齐聚重庆送变电

正式组建成立——

重庆送变电线路施工班组

将参与线路专业工程的组塔架线任务组塔架线项目部及公司级专检

线路应急抢险任务

开展班组基地建设

配齐所有设施设备

安徽实训

2024年11月--2025年01月

           实训分两期进行,每期40天,涉及杆塔

   组立、张牵设备使用、高压电缆附件安装和

   无人机飞行等实训内容,具备针对性、实操

  性、实用性。此次培训也是重送与兄弟省送

    单位的首次联合培养,既是 一次“共建、共

      享、共赢”的有益尝试,又是一次在技能队伍

           建设方面坚定“打基础、利长远”的充分展现。

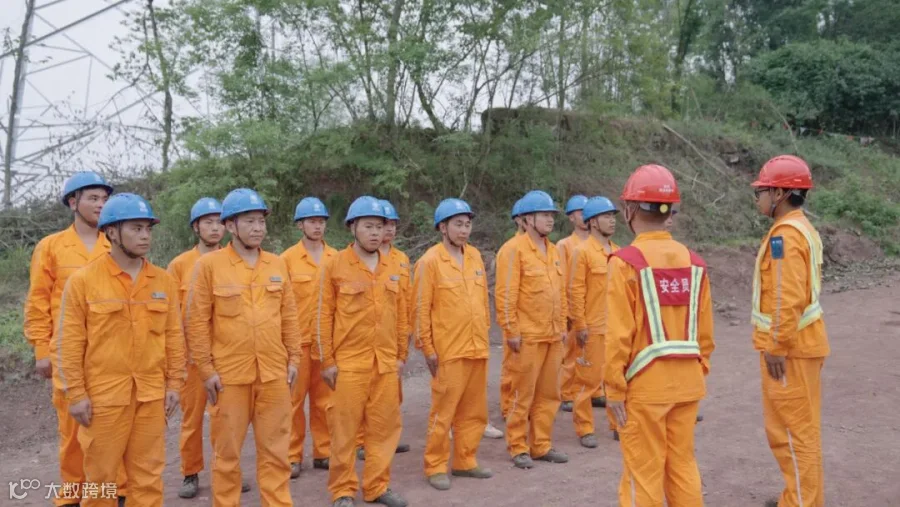

军事化培训

2025年02月

考取特种工上岗证

2025年03月

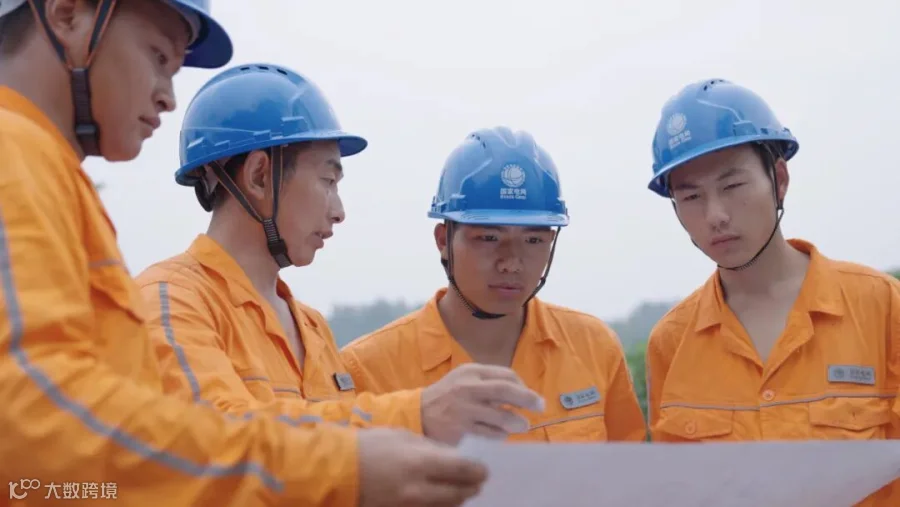

哈重配套工程跟班实习

2025年04月

完成首基铁塔组立

2025年05月

        下一步,重庆送变电公司将以“锻造自主尖兵  淬炼核心能力”为抓手,持续深化“理论+实操”培训模式,逐步培育专家型、技能型、复合型多元人才,全力支撑特高压和急难险重工程建设,实现输电核心技术能力的再突破。
