导读:宝塔山±800千伏换流站工程电气A包主体构架吊装任务圆满完成。

7月27日,随着最后一榀重达20.1吨的钢构件精准就位,宝塔山±800千伏换流站工程电气A包主体构架吊装任务圆满完成。

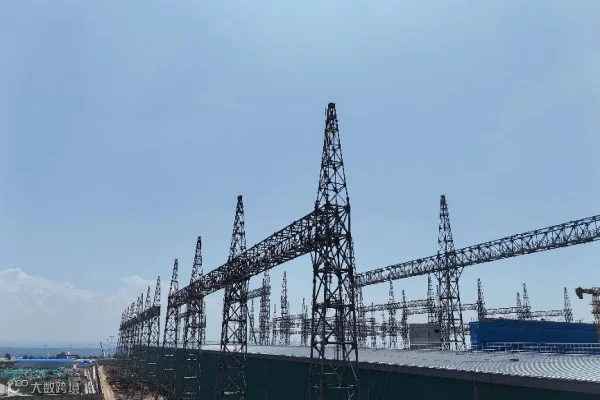

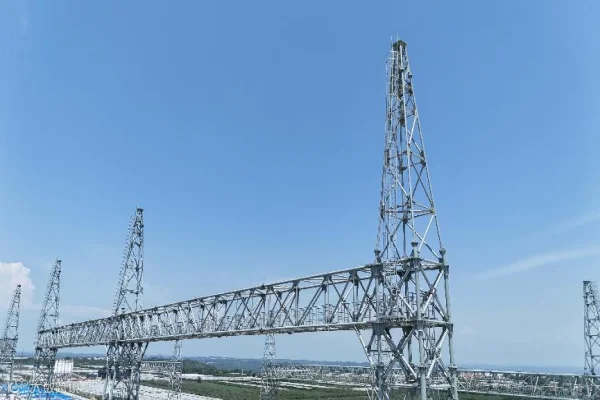

本次成功吊装的23榀门型构架中,21榀横梁单体重量超过20吨,吊装高度逾50米,整体钢结构总吊装量高达1768吨。工程体量之大、施工难度之高,在国内变电工程建设领域位居前列。自4月27日首基横梁就位,至最后一榀构架横梁吊装完成,电气A包项目部直面昼夜温差剧烈、沙尘暴频发及大风天气等严峻挑战,精心制定科学调度策略,精准把握施工窗口期,巧妙规避高温、沙尘及大风时段;全方位强化现场安全管控,严格执行高空作业安全规程与防护措施,确保各环节风险可控。历经三个月奋战,最终实现全部构架零误差精准安装,不仅为工程整体进度提供坚实保障,更充分彰显了陕西送变电工程有限公司项目团队高度的专业素养、协作精神与攻坚克难能力。

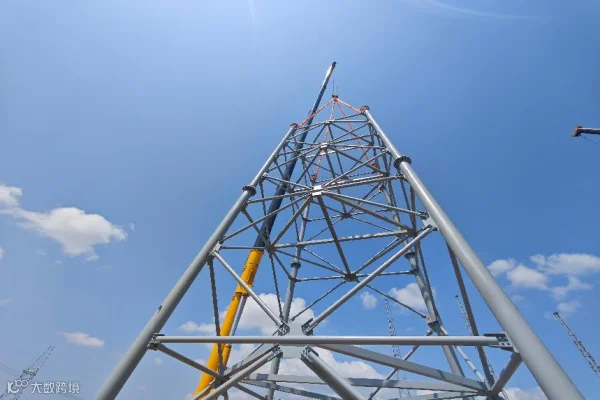

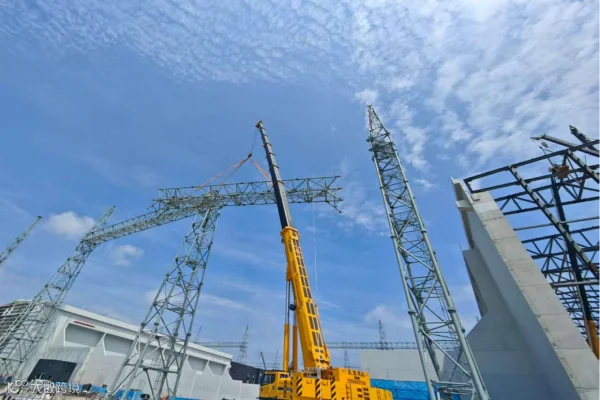

电气A包项目部始终将安全生产作为首要任务。每日站班会规范开展技术、安全、质量专项交底,对吊带、安全带、绳索等工器具逐一核查验收,确保风险预控措施落实到位。针对构件单体重大、现场环境复杂的双重挑战,技术人员精准测算吊车行进路线、站位支点及作业半径,在确保安全的前提下,统筹协调各参建单位场地条件,科学组织500吨汽车吊与多台百吨级吊车协同作业。每项起吊指令均严格执行高空与地面双重安全确认机制;悬空横梁位置由地面人员通过缆风绳实施毫米级控位调节,有效筑牢吊装施工安全防线。

项目部始终将精细化管理贯穿构架吊装始末。专项施工方案严格执行公司预审、监理复审、业主终审的多层级审核程序;数万条螺栓安装严格遵循技术规范,从到货验收、库房分类配套至现场规范使用与力矩检测,各环节均体现质量管理高标准;每榀构架起吊前,技术员、质检员与监理人员必在地面完成高强度螺栓力矩复检及精准定位画线,为高空横梁精准对接奠定基础;近千桶“919”防腐涂料喷涂作业,其配比控制、喷涂质量及环境保护均严格按标准化流程实施,并预设周密防雨预案应对突发天气,确保漆膜厚度均匀、色泽一致、无皱皮流坠现象;全过程构建班组自检、项目部质检、业主监理终检的三级质量管控体系,切实筑牢施工品质根基。

下一步,变电分公司即将全面展开电气主设备安装,陕送电气A包项目部将全力聚焦GIS、换流变及阀厅安装进度目标,严守安全零事故、质量全达标、里程碑节点按期完成的底线,为“西电东送”能源通道筑牢根基,为打造新时代特高压精品工程贡献“陕送智慧与力量”!



图文|冯帅

供稿|变电分公司

校对|高浪舟

编辑|赵家萱


官方微博

微信公众号


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
