330千伏罗灵线杆塔升高工程攻坚纪实

330千伏罗灵线杆塔升高工程攻坚纪实 陕西送变电工程有限公司
2025-09-25
2
导读:9月20日,明珠公司圆满完成330千伏罗灵线杆塔升高工程并成功送电,历时10天的迁改攻坚任务圆满完成。

9月20日,明珠公司圆满完成330千伏罗灵线杆塔升高工程并成功送电,历时10天的迁改攻坚任务圆满完成。这是渭南供电公司、陕送公司、明珠公司等多家单位协同攻坚的成果。

330千伏罗灵线已投运近40年,渭南辖区内135基杆塔经多次改造后,目前存有几基杆塔仍为老旧水泥双杆。这些杆体锈蚀严重,改造耐张段内导线存在多处断股,线路抵御自然灾害的能力逐年下降。部分区段下方被当地居民开垦为经济作物农田,导致安全距离严重不足,进一步威胁线路运行安全。

由于该线路属国调级线路,停电窗口不可调整,必须在10天内完成新建9基角钢塔(含4基耐张塔)、拆除9基门型水泥杆及更换4.26公里导线等多项任务。尽管陕西省气象预报显示停电期间将遭遇连续阴雨天气,明珠公司在接到渭南局通知后,迅速组建攻坚小组,为工程顺利推进做足准备。


艰难协调与准备的“前哨战”


前期线路勘察人员的脚步踏遍难境,他们反复核对路径、规避障碍,面对蚊虫与阴雨天气仍坚持精准测绘,确保图纸准确无误。青苗协调人员连续奔波,深入农户家中讲解补偿政策,冒雨对接园区厘清占地规划,全力攻克青苗赔偿这一“硬骨头”,为工程推进扫清障碍。


连续暴雨环境下的“阵地战”

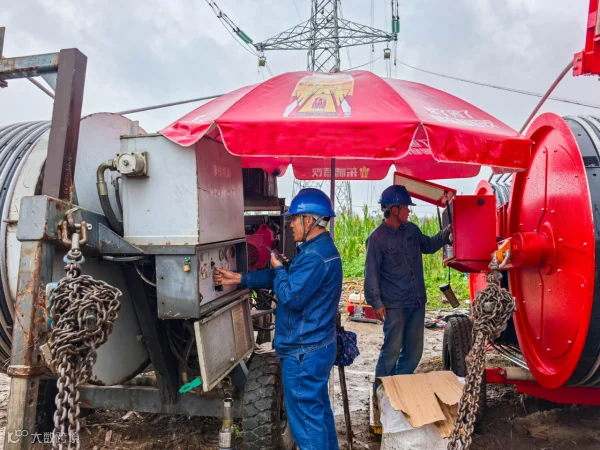

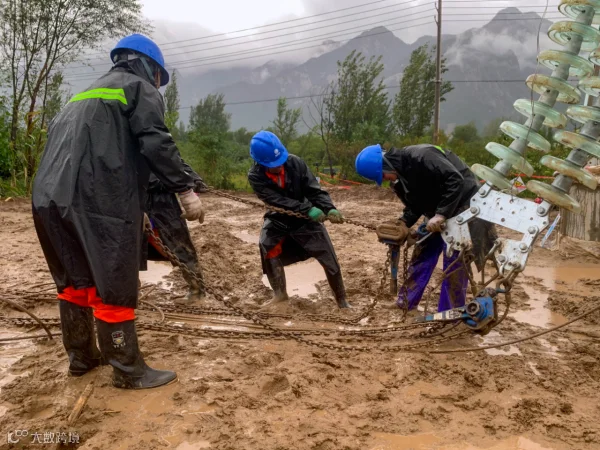

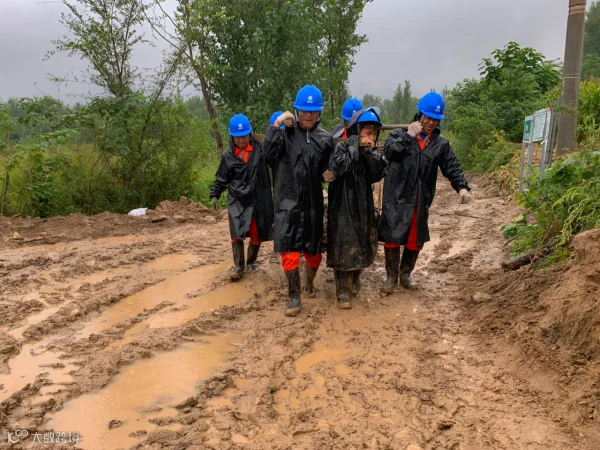

持续降雨导致现场泥泞不堪,施工人员步履维艰却进度不减。他们身穿雨衣、脚踏淤泥搬运材料,施工机械在雨中轰鸣作业。雨水与汗水交织,全身沾满泥浆,但整个团队始终严守安全规章,雨中设置专岗监护、班前反复风险交底、作业期间逐项流程核验。最终施工现场获评“无违章现场”,实现了安全与进度的双保障。

尽管面临线下组塔作业空间受限、吊装难度大、连续强降雨和高空作业风险等多重困难,项目团队依然交出圆满答卷:累计拆除杆塔9基,新建铁塔9基,完成导线更换,导地线断、紧线作业,附件安装,任务完成率100%。

330千伏罗灵线前身为1985年投运的330千伏秦五线,于2004年改接而成,是渭南地区向河南灵宝换流站供电的重要通道,也是渭南三条国调线路之一。本次改造极大提升了渭南区域输电线路的运行稳定性,有效防范大面积停电风险,为地方经济社会发展提供可靠电力支撑。

回首攻坚历程,电网团队日夜奋战——暴雨中扛材料踏泥泞,烈日下登杆塔架线路,深夜里仍值守、推进度。有人带病在岗,有人放弃团聚,但无人退却。他们用坚持迎难而上,以零休息换来工程圆满收官,用实际行动诠释了电力人的责任与担当。



图文|赵云 汪辰晖

供稿|明珠公司

校对|高浪舟

编辑|赵家萱

官方微博

微信公众号


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
