安康750千伏输变电项目是陕西省“十四五”电力基础设施重点建设项目,是实现750千伏电网向陕南延伸重要举措,对提高安康电网供电能力和供电可靠性具有十分重要意义,对保障西康高铁建设及建成投运供电具有重要作用。

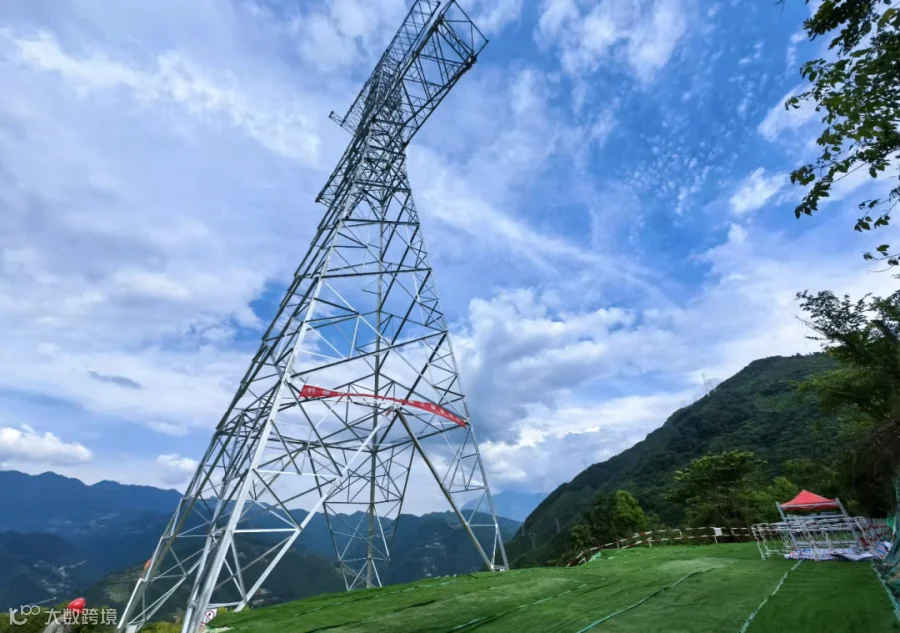

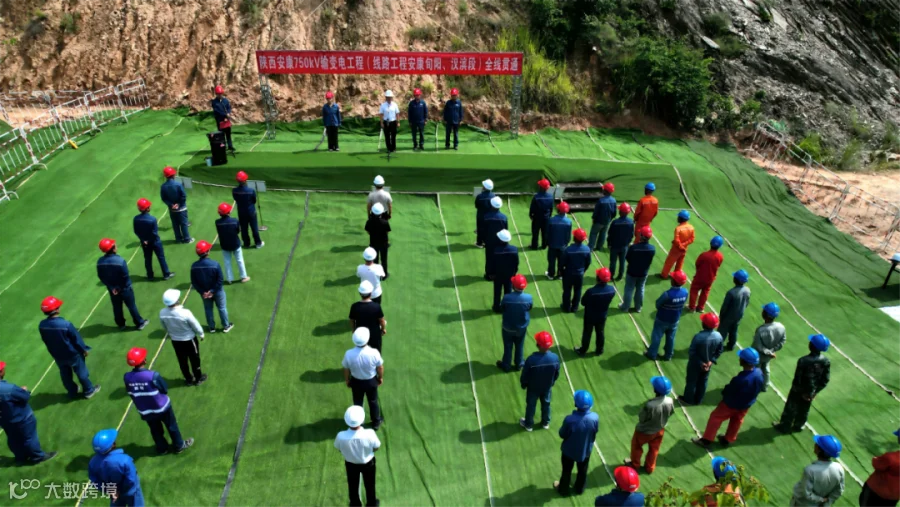

该标段于2023年10月正式开工,历时22个月,于2025年8月19日全线贯通,计划于2025年12月投运。该标段新建铁塔164基,架空线路97.698千米,规划架线区段15场,共计跨越10千伏电力线路36次,跨越35千伏电力线路4次,跨越110千伏电力线路2次。

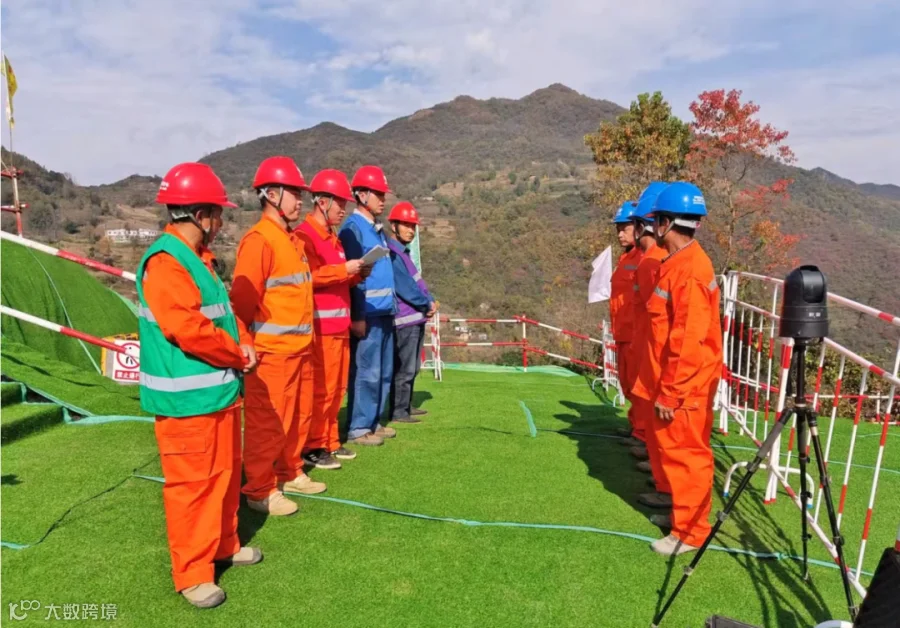

回首建设征程,面对秦巴山地复杂地形、暴雨频繁侵扰、当地青苗阻拦等不利因素,本工程在施工现场安全防控、工程质量管理、进度推进等多方面受到了极大的制约,陕西送变电公司超前策划、多措并举。
