初冬时节,陕北大地雨霁风清,持续晴好的天气为户外施工作业创造了黄金窗口期。11月14日,位于陕西省延安市的750千伏夏曲线输电线路基面回填工程全面铺开,陕西送变电工程有限公司组织灵绍运检站抢抓黄金施工窗口期,科学调配资源、精准施策推进,为这条区域能源主干线筑牢安全运行的地质根基。
作为陕北地区能源输送的核心骨干通道,夏曲线肩负着保障区域电力可靠供应的重要使命。其吴起县境内线路多穿越山区丘陵地带,部分塔基坐落于土质疏松的坡地区域,受雨季持续强降雨影响,部分塔基周边出现水土流失、基面塌陷等安全隐患,直接威胁杆塔结构稳定性与线路正常运行。为高效消除风险,分公司提前部署,运检站组织技术骨干开展全线拉网式细致勘察,精准锁定重点隐患点位,结合现场地形地貌、土质条件及杆塔受力特点,量身定制“一基一策”专项回填施工方案。

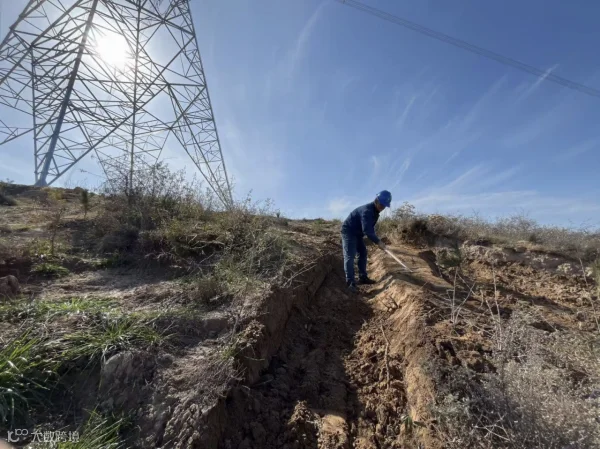

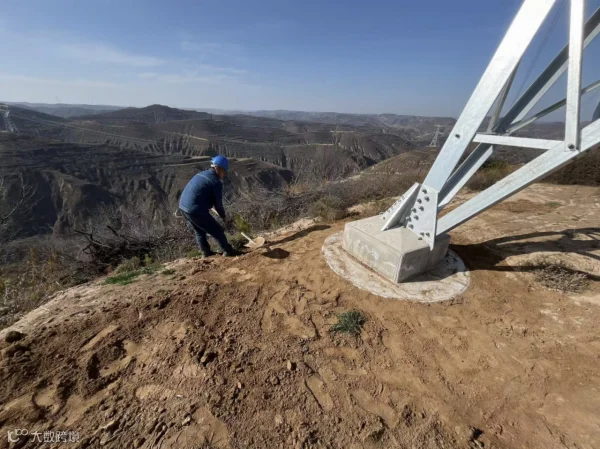

施工过程中,作业团队严格遵循“先排水、再清基、后回填”的科学施工原则。先开挖“几”字形排水沟疏导地表积水,铺设防水彩条布全面覆盖坡面,有效防范二次冲刷;随后通过大型挖掘机高效清理基面松散浮土、杂物及积水淤泥,再由挖掘机配合人工,选用级配砂石分层回填并逐层夯实,确保回填密实度完全符合规范标准;针对高坡度危险区域,创新采用“木桩固定+沙包叠砌”复合防护工艺,同步开展植被恢复作业,进一步提升边坡抗冲刷与水土保持能力。同时,运用无人机空中巡检、基础稳定监测装置实时动态监测,全程严把安全关、质量关,保障施工高效有序推进。
截至目前,工程已顺利完成80%的基面回填任务,剩余点位施工预计一周内全面收尾。此次回填工程借助大型挖掘机大幅提升作业效率,不仅彻底消除了雨季遗留的地质安全隐患,更通过完善排水系统、加固边坡防护等长效措施,大幅提升了线路抗灾防灾能力。下一步,分公司将持续常态化开展雨后特巡与隐患排查,全力确保所辖线路以安全稳定状态,为陕西地区经济社会发展提供坚实电力保障。
