11月19日,在陕西送变电工程有限公司及陕西超高压公司等单位的共同努力下,±500千伏宝鸡换流站德宝直流系统成功实现双极解锁,系统以300兆瓦功率稳定运行,方向为宝鸡送德阳,标志着2025年度德宝直流系统检修工作顺利完成,为迎峰度冬电力保供奠定坚实基础。

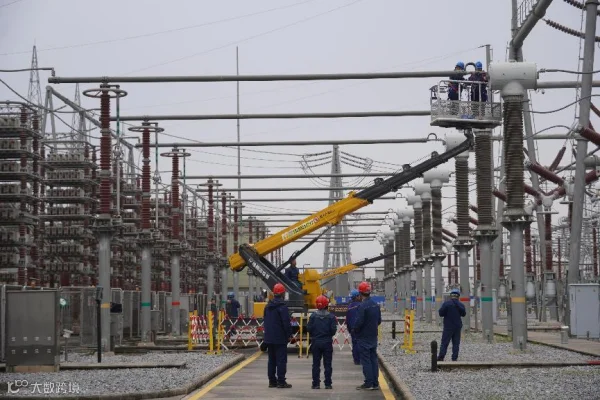

2025年度±500千伏宝鸡换流站双极直流系统检修工作,自11月9日开工,11月15日完工。公司先后对宝鸡换流站直流系统一二次设备及其辅助设备进行了常规性检修、清扫、消缺、例行试验,共计完成例行检修项目8000余项、特殊性检修及技改项目4项,消缺41项。

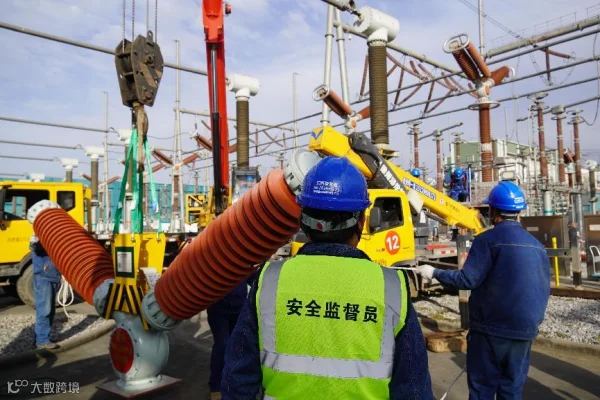

公司高度重视此次直流年检工作,组织成立了检修领导小组和工作小组,先后编发±500千伏宝鸡换流站专项检修方案,交流设备综合检修、验收方案,进一步明确作业任务、进度安排、人员职责及界面分工,针对性开展危险点辨识并制定有效的预控措施,严把安全关、质量关。

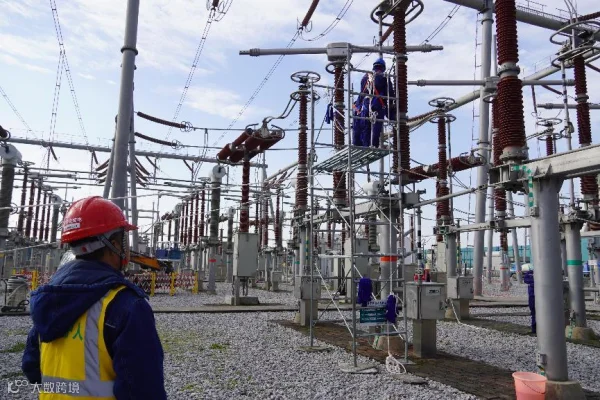

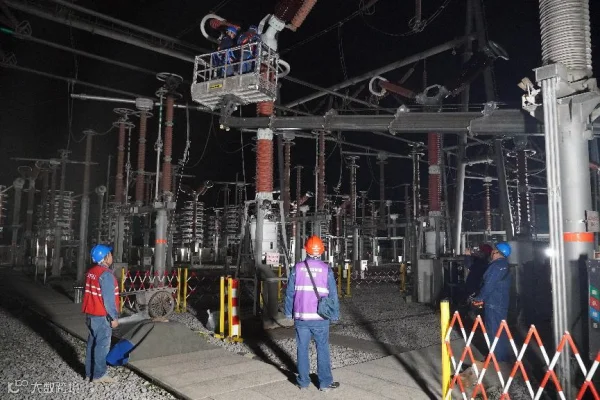

检修现场严格执行“四双”管理、“四个管住”,公司领导一线驻守,统筹调度检修、试验、技术、物资等各类资源。现场投入241名变电、调试作业人员,分为15个工作小组,通过班前班后会强化交底与闭环,实现全过程精细管控,保障检修高效推进。
变电分公司党总支充分发挥战斗堡垒作用,设立党员监督岗与示范岗,党员带头查违章、促整改,带动全员树牢安全“红线意识”,将党建融入安全生产,凝聚起攻坚克难的强大合力。
宝鸡换流站年度检修的顺利完成,显著提升了设备健康水平和运行可靠性,不仅为冬季用电高峰提供坚强保障,也进一步促进了西北地区清洁能源外送,对服务区域经济发展和能源转型具有重要战略意义。
