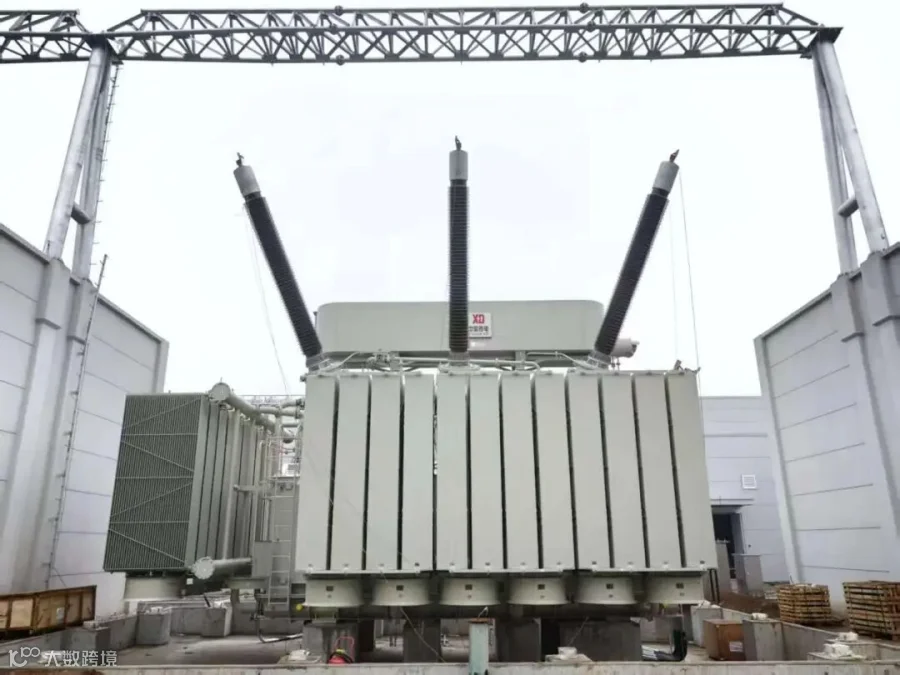

3月20日,由陕西送变电公司承建的西延高铁西安段330千伏供电工程临潼北变电站(新建)施工现场,各项建设正紧锣密鼓推进。目前,3台360兆伏安主变压器安装已进入收尾阶段;330千伏GIS设备本体全部就位,110千伏GIS耐压及常规试验完成85%;全站电缆敷设完成85%,二次接线完成50%,工程整体进度已达60%,为如期进入交接调试阶段奠定了坚实基础。
自3月5日复工以来,变电分公司电气项目部迅速进入攻坚状态,统筹调配人力与设备资源,制定“每日进度清单”,将安装、试验、接线等任务分解落实到个人。主变压器安装现场,技术员紧盯关键工序,反复校验每一个连接点与参数,确保设备安装精准无误;GIS设备安装区域,施工人员严格遵循操作规程,配合专业仪器开展耐压及常规试验,稳步推进设备调试;电缆敷设区域,施工人员密切协作,高效完成线路布置与二次接线,确保电缆走向规范、接线牢固。在各方的共同努力下,工程各环节按计划稳步推进。
为切实做好现场安全管控,项目部每日开工前召开站班会,深入排查分析潜在危险源,要求全员熟记“反三违、除五害、防五类”安全要求。现场实行分级管控与动态巡查,确保隐患不过夜。同时,在主变安装区、GIS室、电缆夹层等重点区域科学布点,规范设置现场布控球,实现监控全覆盖、无死角。现场负责人每日开工前检查布控球位置是否合理、画面是否清晰、设备是否在线,确保监控有效覆盖作业区域。安全员重点盯防高处作业、吊装作业、带电区域等关键环节,对未戴安全帽、违章操作、监护不到位等行为第一时间喊话提醒、现场纠正,为冲刺4月30日投运目标筑牢坚实的安全屏障。

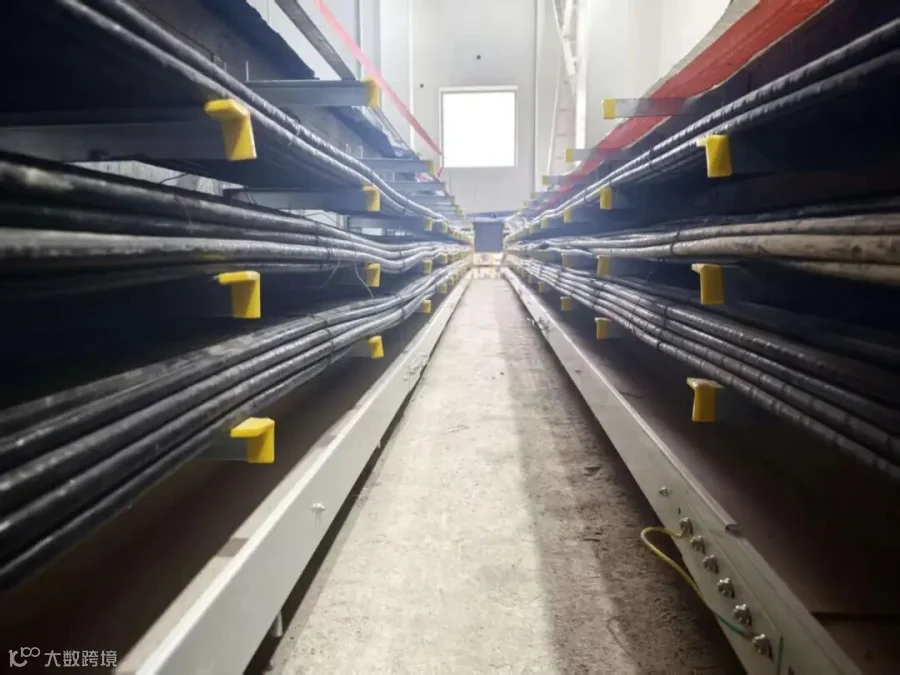

在作业过程中,项目部将精细化管理延伸到具体施工环节。本次电缆敷设作业前,电气项目部主动对接运维人员,结合电缆清册及图纸审查结果,严格落实“物理隔离、区分有序、标识清晰、安全可控”原则,细化完善电缆编号、型号规格、起终点位置、分层分侧布置、标识颜色、走向路径及标牌信息等细节,切实提升了电缆敷设的规范化水平。不仅让电缆信息识别效率大幅提升,更有效明晰了后期隐患排查责任。
330千伏临潼北变电站计划4月30日投运,作为西延高铁的电力“心脏”,该工程承担着为高铁运行提供稳定可靠电力保障的关键使命。投运后,将进一步优化西安周边330千伏骨干网架结构,为沿线经济社会发展注入强劲动能,有力支撑区域交通一体化发展。
图文|吴一楠
供稿|变电分公司
校对|赵家萱
编辑|李诗瑶
