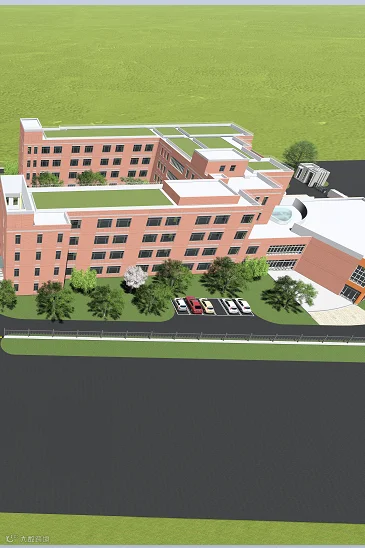

争创“结构长城杯”- 昌平区流村小学教学楼等5项工程
开工伊始,目标部就确立了争创北京市“结构长城杯“的目标,为此项目部组织各级管理人员进行学习和培训。
昌平区质量监督站多次现场检查指导工作
|
|
|
|
|
|
项目重难点及应对措施
●1.外观新颖
教学楼正门位置多道结构梁为圆弧形状,框架柱为圆形。对模板的放样支撑、加固体系等要求较高,模板的支设、加固、位置的准确性很难控制。针对此钟情况,圆柱采用定制弧形钢模板,确保工程质量。
● 2.季节性施工

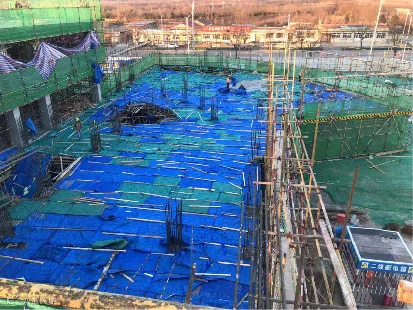

本工程施工历经2个雨季、2个冬季,在此期间可能会出现天气原因造成停工、或劳动将效等问题,故针对季节性施工,特制定合理的技术措施,及季节性施工方案。确保工程质量及整体工期的顺利实现。
● 3.夏收、秋收影响
由于劳务用工多为农民工,可能受麦收、秋收的影响较大,在此期间造成劳动力不足,因此在此期间合理调配人力资源,劳务人员分批次轮休,保证现场进度。
● 4.各专业的配合施工
要求施工中机电专业应和结构专业密切配合,互创作业面;重点核查专用设备、给排水、动力电、暖通、消防、弱电六大系统图纸是否匹配,以及系统的电源、水源、风源的接口问题,避免出现真空现象;着重注意六大系统的净高度,遵从避让原则,管线密集部位以综合布置图开道,以免有冲突现象;还应注重设备产品保护事宜,做好防水、防火工作。

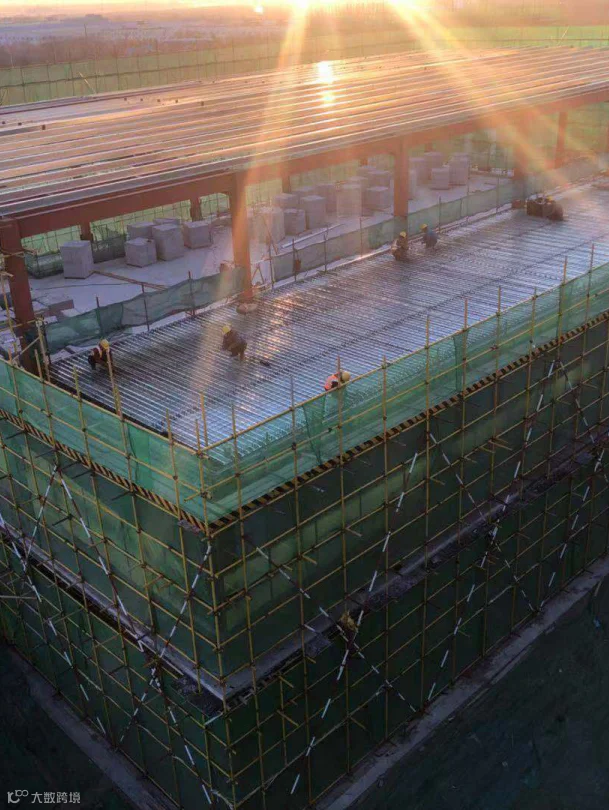

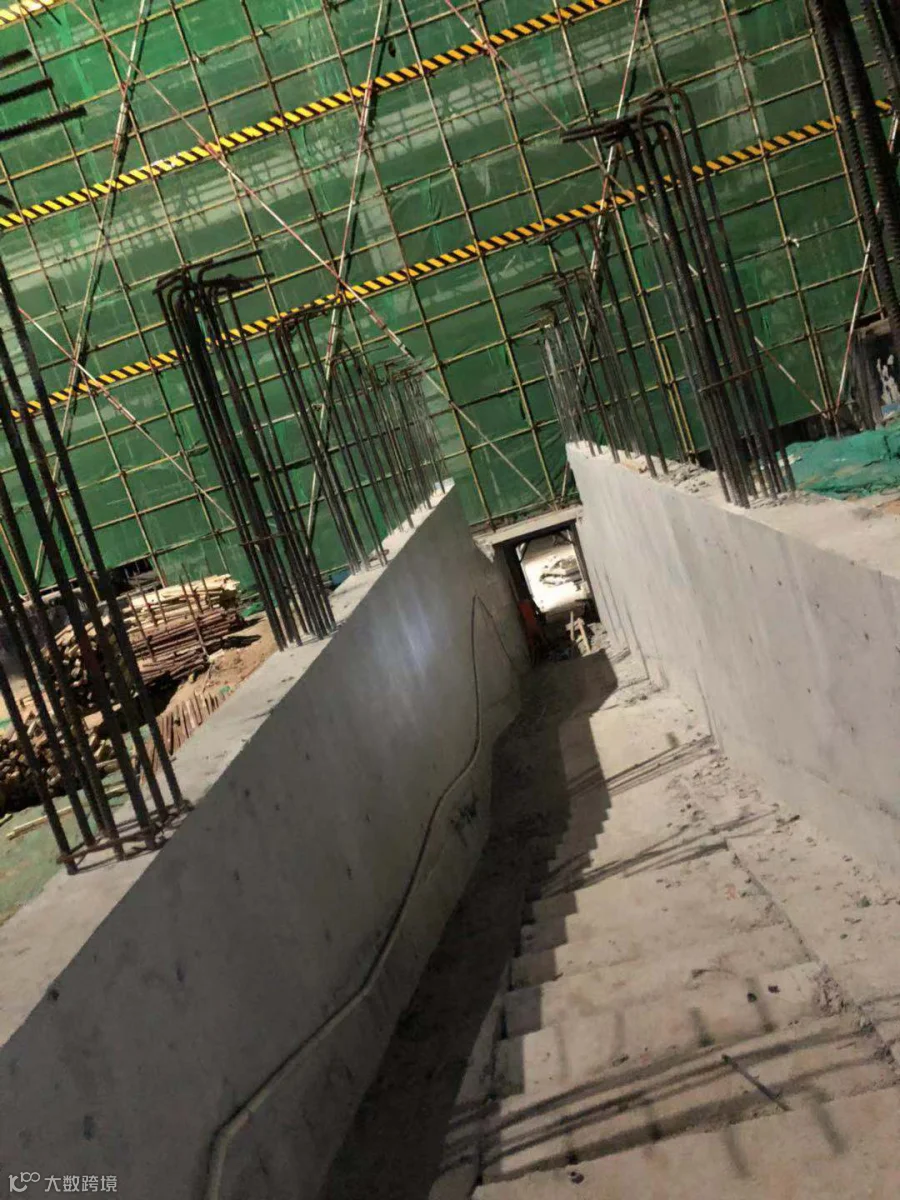

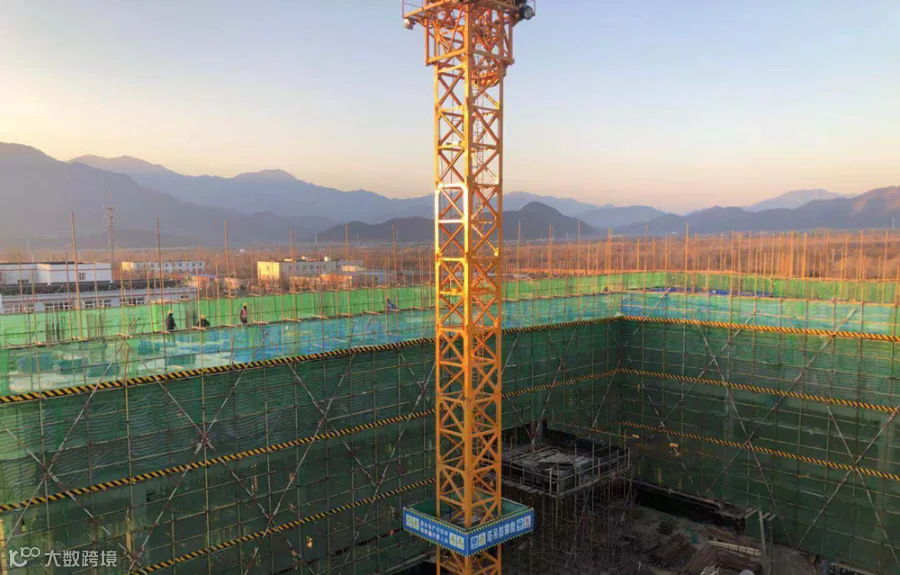

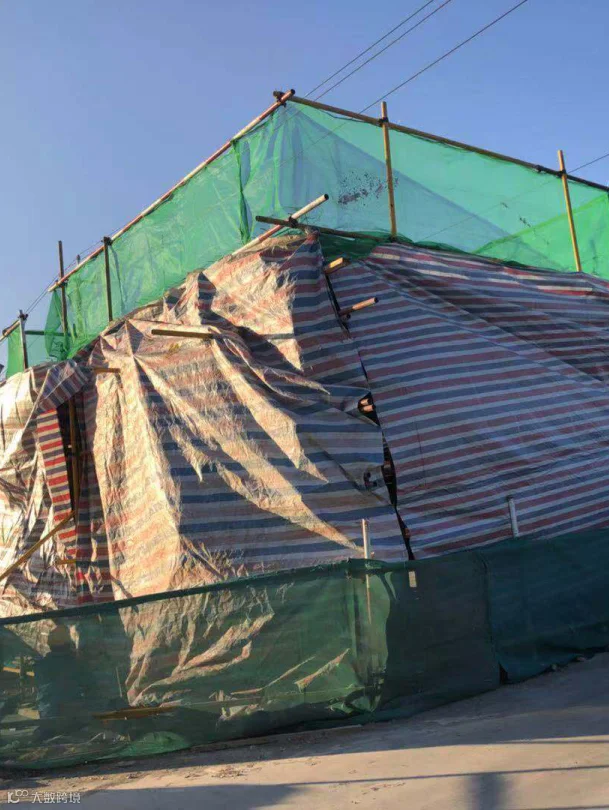

施工进展

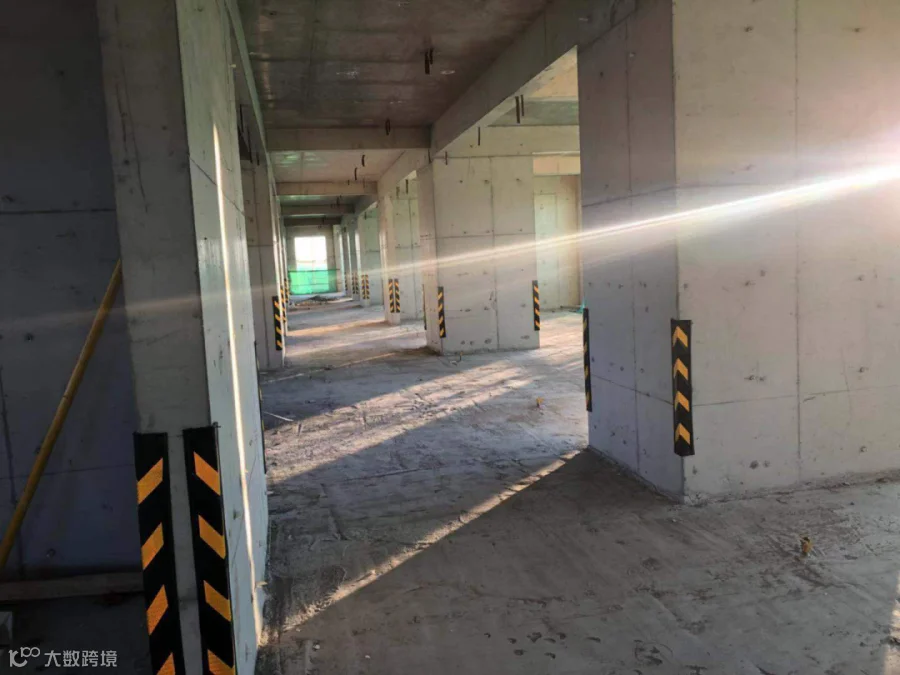

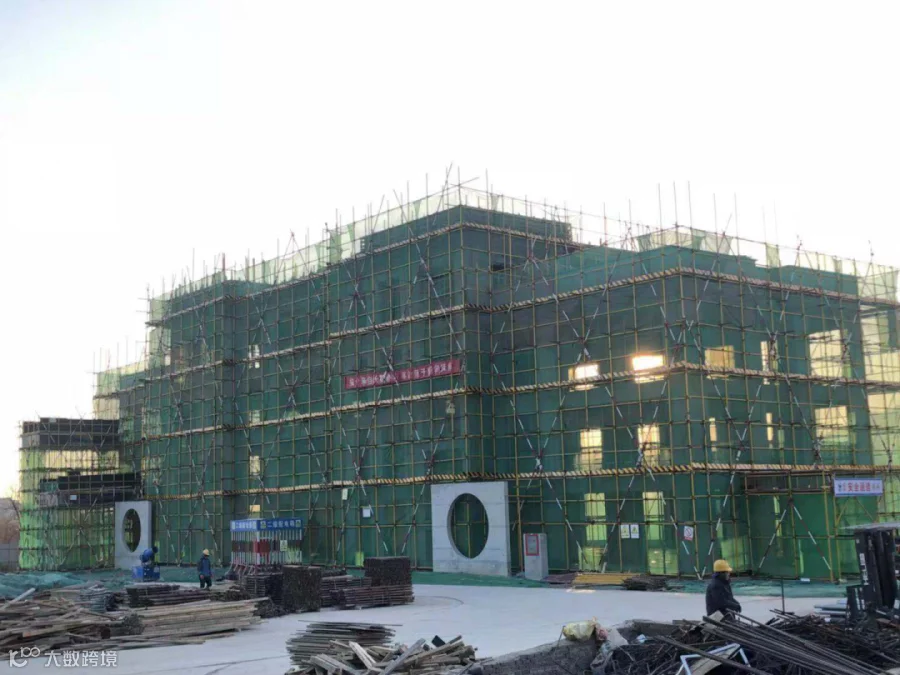

教学楼
●●●
●●●

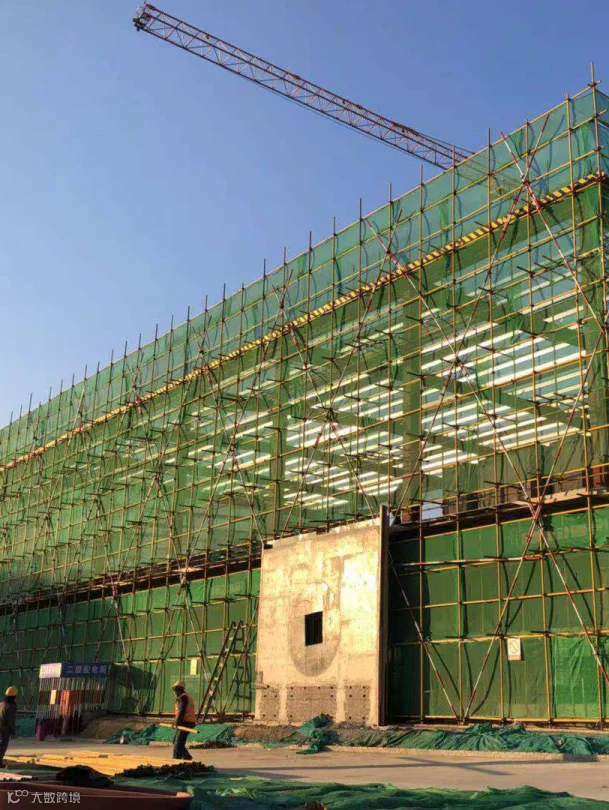

食堂、风雨操场
●●●
●●●

宿舍楼场
●●●
●●●
人防出入口、值班室
●●●
●●●
创杯措施
“结构长城杯”银奖是北京市结构实体质量的较高荣誉,作为江苏中益建设集团有限公司流村小学教学楼等5项工程项目部,要履行合同约定,树立企业形象,实现区域滚动发展,必须满足“结构长城杯”质量标准的要求。
工序控制是确保“结构长城杯”的重要手段,上图为业主及监理单位领导就工序控制召开的控制措施研讨会。
创优措施——预控

预控就是在每一道工序施工前做好周密策划,根据“结构长城杯” 标准的要求,通过编制施工方案和进行技术交底,使每一个操作工人都知道工作程序和标准,并对容易发生质量问题的工序进行现场监控。
施工过程控制

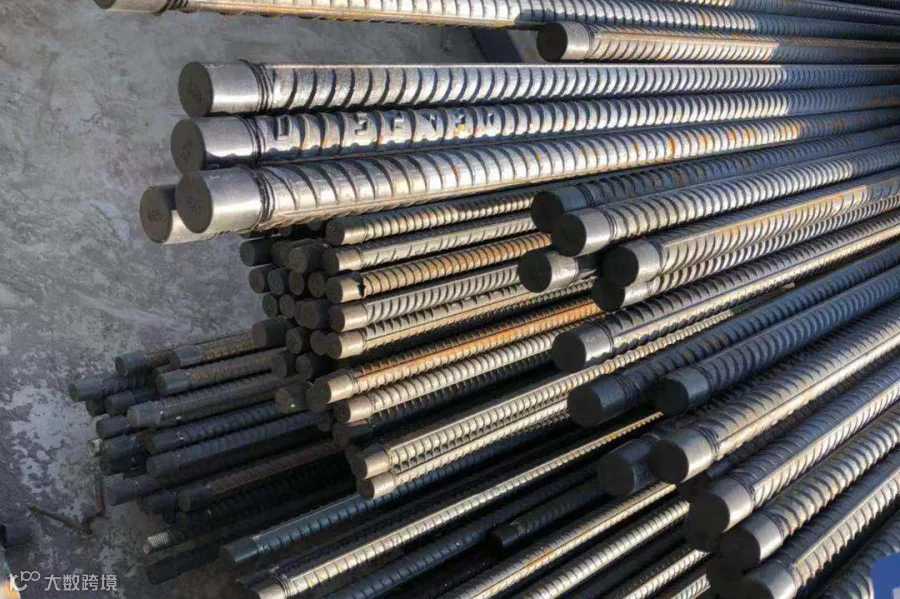

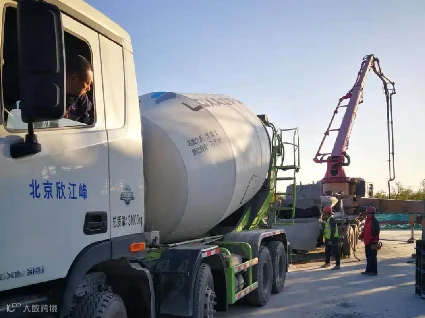

施工过程控制——混凝土篇
01
本工程的基础底板、墙体、梁板的混凝土平面上按照设计留置的后浇带留置施工缝,不再单独留置施工缝。
02
楼梯的施工缝留置在休息平台1/3跨处。
03
墙顶部水平施工缝在板底面上5mm(浇筑为25mm)
04
柱顶部水平施工缝在两底面上5mm(浇筑为25mm)
05
墙柱底部水平施工缝与板面平。
环境保护

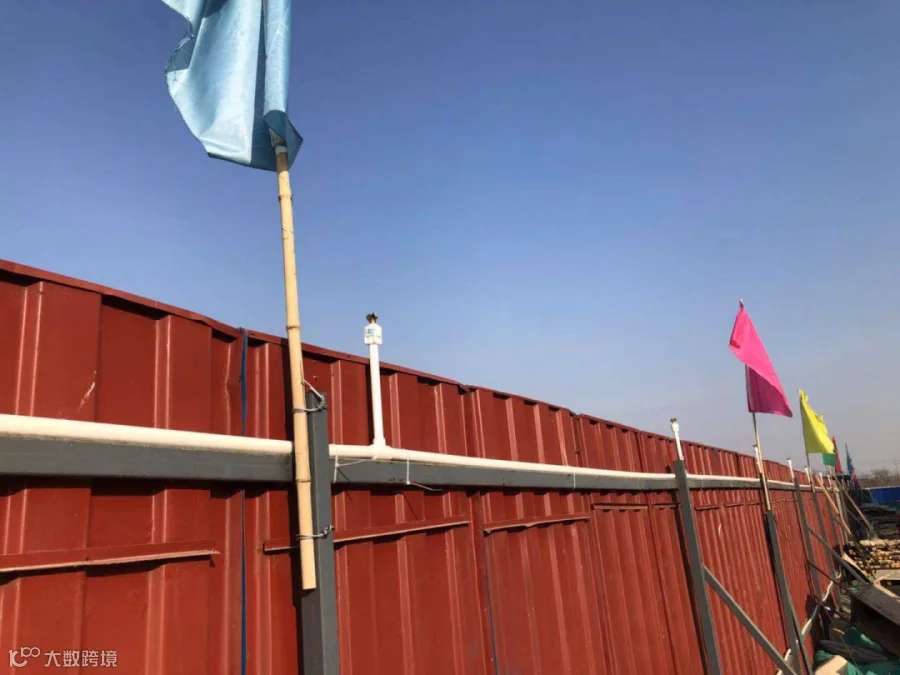

基坑周边喷淋降尘系统

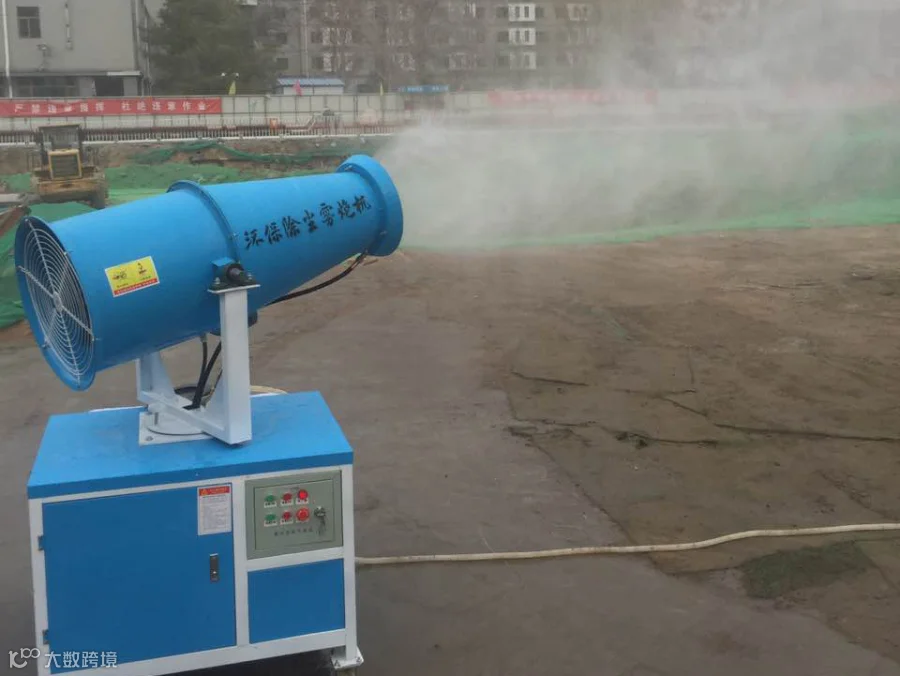

雾炮机、绿网覆盖降尘措施

现场设施自动车辆冲洗装置。土方开挖阶段土方运输车辆均采用硬质覆盖
通过争创“结构长城杯”活动评比,在“学规范、练队伍;造人才、立规矩;播种子、创信誉”的北京市优质结构工程宗旨的指导下,项目部上下取得了良好的效果,提高了项目部全体人员的争先、学优、创优的积极性,使我司项目部在争创结构长城杯的工作上了一个新的台阶,进一步增强了项目部的全体人员的履职责任心,为后续争创结构长城杯打下坚实基础。
