5月12日8时,西北能化两台气化炉开始降低负荷,后续生产系统逐步停车,8时28分,1号气化炉顺利停车,标志着2020年度停车大修正式拉开序幕。

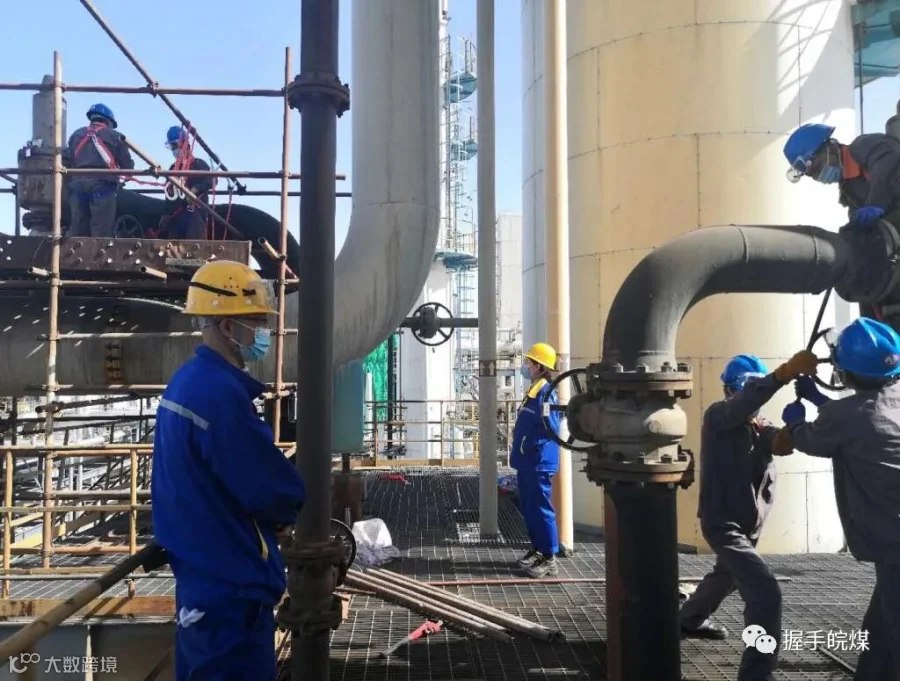

本次大修项目多、难度大,共计安排检修项目1005项,重点项目包括合成机组和冰机机组干气密封更换、动力系统105米蒸汽管道更换(涉及高压焊缝88条)、水煤浆制备棒磨机检修、气化渣水系统管道更换、污水“零排放”项目留头,以及压力容器、管道检测等重点项目,涉及化工、仪表、电气等各个方面,内外部参战人员逾1000人。
(孙少楠 摄影报道)

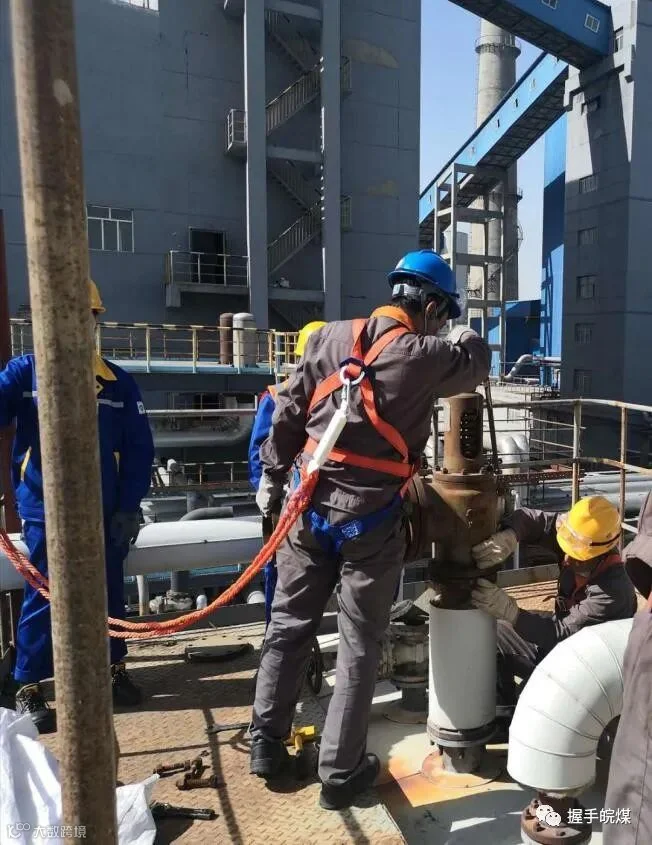

安全阀作为压力容器的重要保护装置,在关键时刻起到至关重要的作用。净化合成车间始终将安全生产工作放在首位,时刻铭记“安全第一,预防为主,综合治理”的安全工作方针,为保证大修后压力容器安全使用,净化合成车间把安全阀校验作为重点大修项目,指定专人成立安全阀拆卸、校验工作小组,大修开始第一天,工作小组便按照既定责任分工和预案,全面展开对安全阀手动阀进行拆卸、校验处理。
截至目前,该车间已经校验压力容器安全阀66个,完成工作总量的85.5%!
(苗海英 王慧 摄影报道)

平常时候管党,关键时刻用党。西北能化公司充分发挥党团组织作用,致力于大修期间疫情防控工作,保障年度大修工作安全顺利进行。
连日来,公司各党支部、团委组织广大党员及青年志愿者,放弃休息时间,每日清晨6:30就早早来到公司北门疫情防控检查卡扣,按照公司大修期间疫情防控工作的要求,登记外来人员信息,测量实时体温,摸排活动轨迹,杜绝有潜在风险的外协人员进入大修现场,较好地解决了安保人员不足造成的外协施工人员通关速度慢、影响大修进度的问题。
(白少鹏 摄影报道)

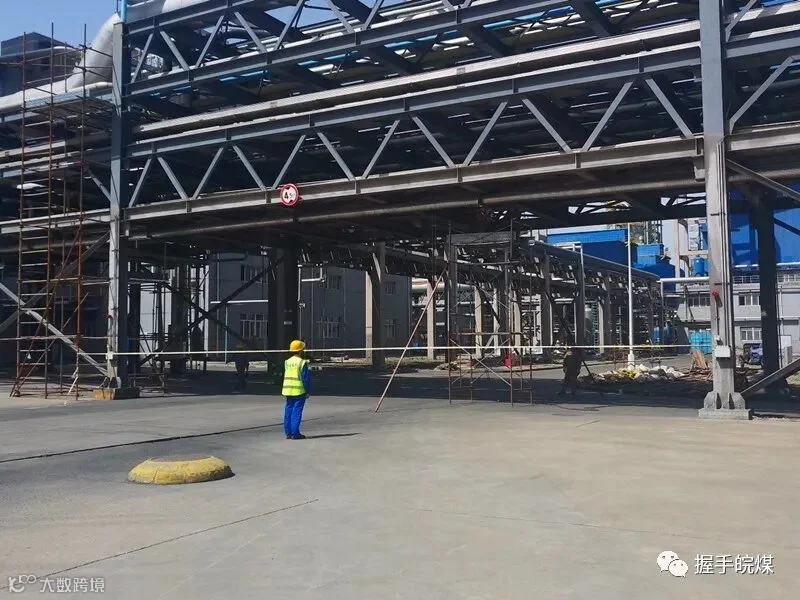

气化车间在大修前召开了大修动员会,安排部署停产检修的各项任务重点,明确交底、监护等工作注意事项。车间上下齐心协力做好大修前的各项准备工作,包括检修项目编制、检修方案措施制定、备品材料提报、人员工具器材确认等方面;加强员工思想教育和安全培训,规范检修工艺和流程,使员工对施工中存在的危险点做到提前预知、提前防范,保证人身、设备安全;实施分包负责制,对检修工作进行全过程监督管理,确保检修工作有序开展,确保整个检修工作安全、优质地按照节点圆满完成。
在气化车间还有这样一群人,他们夜以继日的奋战在检修现场,争分夺秒地穿梭在各装置之间,为圆满完成大修工作竭力奋战,他们就是各外协单位的检修作业人员。

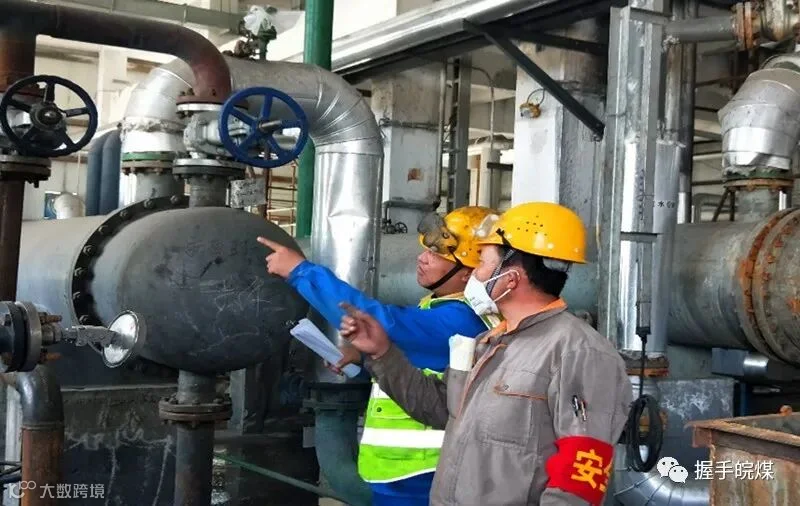

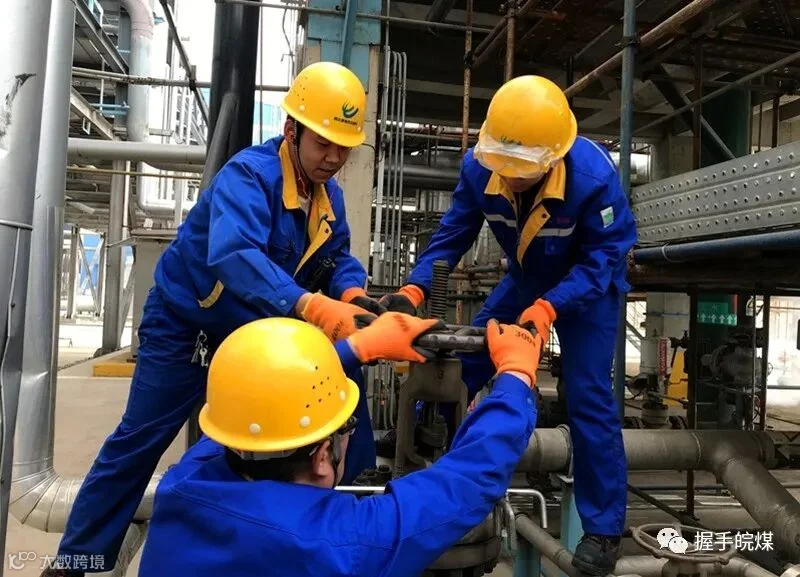

他们精诚协作、攻坚克难,在一处处检修作业现场,发挥着“小角色”的大作用,力争完美地解决装置的各项缺陷,促进公司生产系统在大修后实现“安稳长满优”运行。
(张慧英 王倩 摄影报道)
“报告!空压机进口过滤器416个滤筒已全部回装,滤筒更换工作已按照车间检修计划圆满完成。”

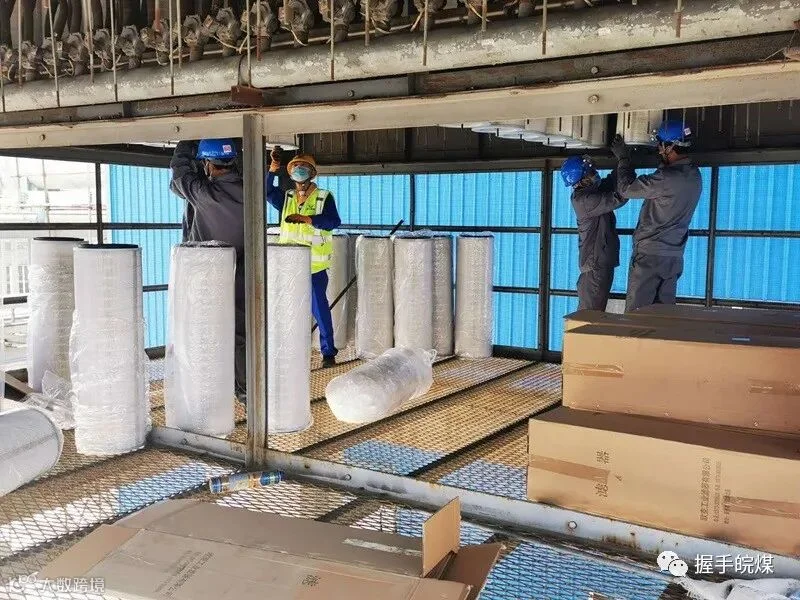

为顺利完成滤筒更换任务,空分车间认真制定检修技术标准,积极分析作业风险隐患,详细制定落实各项安全环保措施。现场作业人员严格按照既定方案,小心翼翼地将旧滤筒轻轻旋转移动出来,滤筒顶部的灰尘伴随着刺鼻气味直冲面门而来,他们耐心等待灰尘遮挡的视线逐渐恢复后,举着滤筒,一步一个脚印地通过陡峭楼梯运送到地面,这样单调辛苦的步骤他们重复了416次。经过三天的艰苦作业,所有滤筒已全部保质保量地按时回装到位,为后续其他项目的检维修工作争取了时间。
(王波 范月红 摄影报道)
