变电分公司:锚足干劲,狠抓工程建设,力保完成630 投产任务

变电分公司:锚足干劲,狠抓工程建设,力保完成630 投产任务 重庆市送变电工程有限公司
2016-06-04
2
导读:5月30日,距离6月30日刚刚好只剩一个月的时间。30天,我们一直在和时间赛跑。电气安装、校油、调试、自检、

5月30日,距离6月30日刚刚好只剩一个月的时间。30天,我们一直在和时间赛跑。电气安装、校油、调试、自检、验收……

上半年,变电施工分公司承建了38个工程,已投运7个工程,目前含联合经营项目在内,在建工程27个,按照工程施工计划和业主要求,6.30前,预计还要投运16个工程,其中110千伏工程7个,220千伏及以上工程9个。在待投运工程中220千伏璧山茅莱、110千伏璧山温泉站和110千伏洛碛一、二次设备改造工程处于2级风险作业点共6处。分公司20个小项目部4个专业班组分布在不同的区域,不同的施工作业现场,不分昼夜,锚足干劲,狠抓工程建设,力保完成6.30投产任务。

变电工程个数多、分布广、产值小、但工程量却不小,大大小小连连续续几十个工程将仅有的人员打散得七零八落,由于工程个数多,人员配置不足,一个工程最少的时候只有一个人蹲守现场。记得项目经理王伟曾经跟我说,他们项目4个人,6个工程,经常一天一个人跑两个以上的工地,保守估计电话每天400多通,协调主业、监理、施工单位,迎接市公司、公司、分公司各级领导检查,人都快忙疯了。没办法,已经怀孕的小张迫不得已,也得天天跑现场。板桥的项目经理廖智伟,一个经验丰富的项目经理,在现场,你总是能看到他忙碌的身影,问及他多少天没回家,没给孩子家人打电话,他已经记不清了,但他的电话却从不用手拿,从来都是嵌在安全帽与耳朵间的,不熟悉他的人可能都不知道是什么原因,他的理由很简单“电话太多了,这样嵌着方便!”

现在很流行微信群,为了方便工作交流,信息传播快捷、准确,分公司建立了各种群,有“周例会群”(会议通知)、“变电一家亲”、“项目经理群”、“安全员群”、“新进大学生群”……看似简单的沟通工具,却发挥了强大的“剥削”作用,晚上十一二点钟还在工作交流、工作汇报、在线解决问题……

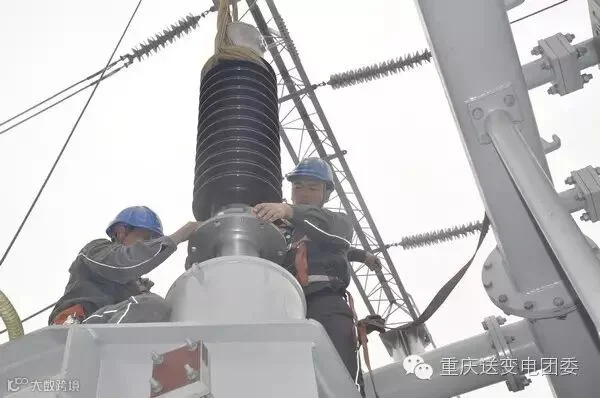

板桥:5月24日-29日,500千伏 I母停电搭头,除电度表6只未到,其余设备已到现场;#3主变A、B、C相安装完毕,注油完毕,热油循环完毕;常规、耐压、空载、局放、组变形试验合格……电气工程总进度已达到75%。

安稳:本周完成了断路器抽真空、注气;二次电缆施放及接线;3、光纤施放及熔接。变电安装一次完成75%,变电安装二次65%……

双山:#3主变高压侧间隔靠#3主变侧的刀闸、断路器、CT安装及调试;主控室新#3主变保护屏、测控屏、充氮灭火控制屏、油色谱在线监测屏、公用测控及智能接口柜、220千伏母联保护屏二次电缆接入及调试……累计完成工程进度的20%。

大坪:电气安装工作全面完成,调试完成95%,工程运行状态良好……

渝万:长寿段、垫江段、梁平段、万州段。刀闸、开关地脚螺栓安装完成,刀闸支柱安装完成、二次屏柜安装完成100%,二次电缆施放及接线完成50%……

茅莱:二次电缆接线及光缆熔接;二次组网及保护调试  保护、自动化调试(加量采样,信号核对,装置校试等),一次完成97%,二次完成95%,调试完成40% ,高试完成60%……

渝黔、温泉、盐井……

还有30天,720个小时,16个待投运工程……

分公司上上下下的人都转起来了,变电安装班组主攻500千伏隆盛间隔扩建、板桥500千伏变电站3号主变扩建、500千伏奉节电厂送出、500千伏九盘间隔扩建、220千伏璧山茅莱、北京现代6个工程,高试班组9个人主攻在建27个工程,调试班组主攻在建的70%的工程,班组八十多号人从年后到现在一直连续作战,几乎无人休假,班组长带头,把家安在工地,把心留在现场。王伟在奉节黔江一呆就是一个月多,没时间回家;甘平的老婆生小孩了,老爸生病住院,没时间照顾;刘军从埃塞俄比亚回来一心扑在工程现场,没时间耍朋友……

一切的一切,只为将这16个工程的工作按计划顺利推进,为保6.30,变电人一直坚守、默默奉献,只因为专业、只因为专注、只因为热爱……(变电施工分公司:刘燕)
