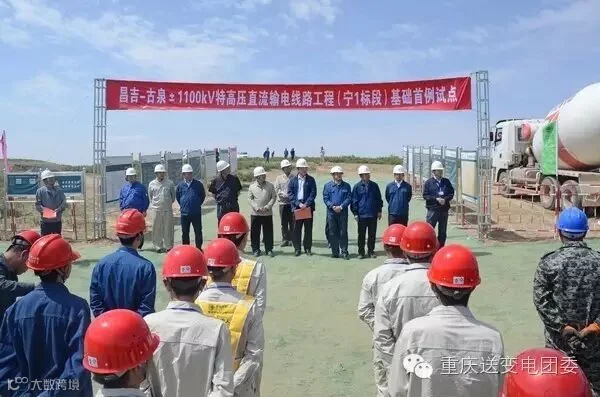

       5月31日,公司承建的昌吉至古泉±1100千伏特高压直流输电线路工程宁一标段在宁夏中卫市海原县新仁镇境内的5054号塔基处举行了首基铁塔基础浇筑仪式,标志着工程宁夏段正式开工。国家电网宁夏公司副总经理姚鲁现场宣布工程正式开工。公司周泽宏副总经理与项目部全体成员、设计、监理、当地政府、属地电力公司等相关负责人出席首基试点仪式。

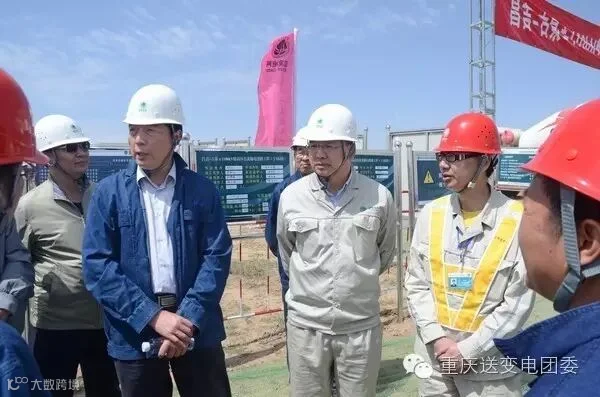

       为了这次首基试点仪式的圆满开展,周泽宏副总经理亲赴宁夏项目部,带领项目管理人员策划方案,精心布置现场,保证各种设施整洁、齐全、完善,以良好的形象和精神面貌接受检阅仪式,整个首基试点仪式受到现场各位领导的一致好评。

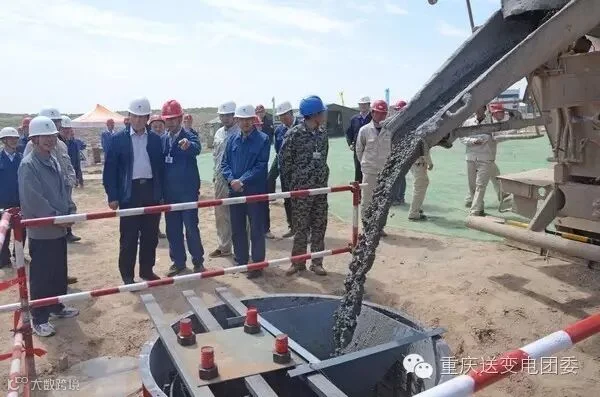

       仪式上,监理、政府、属地单位作表态发言,项目经理陈学军表态,希望在各属地单位的共同协助下,发扬送变电铁军精神,全力以赴、勇挑重担,保证工程安全、质量、进度,全力推进工程建设。国家电网宁夏公司副总经理姚鲁现场宣布正式开工,仪式后,开始对首基基础进行浇筑工作,并在当日完成了首基基础的全部浇筑工作。
       首基浇筑仪式之后,全体人员召开了开工动员大会暨第一次安委会,全面部署工程建设工作。会议强调,此项工程的建设标志着特高压电网建设水平的新高度,各参建单位要紧密协作,以管理创新为基础,以科技创新为主导,以工艺水平提升、新材料、新技术运用为支撑,通过积极开展施工技术创新、组织管理创新、现场信息管理创新、现场文明施工创新等手段,力争把工程建设成“安全可靠、自主创新、经济合理、环境友好、国际一流”的优质精品工程。
     昌吉至古泉±1100千伏特高压直流输电工程起于新疆准东区(昌吉)换流站,止于安徽皖南(古泉)县换流站,垮经新疆、甘肃、宁夏、陕西、河南、安徽六省区,线路总长3304.7公里。是目前世界上电压等级最高、输送容量最大、输送距离最远、技术水平最先进的特高压输电工程。工程建成后,预计每年可向中东部地区输送电力660亿千瓦时。将进一步提高新疆火电、风电、太阳能发电外送能力,保障华东地区电力可靠供应。对环保、能源需求和满足、经济发展具有十分重要的意义。
       宁夏段工程起于甘肃与宁夏交界处的中卫市沙坡头区花崖湾南,止于宁夏与甘肃交界的固原市彭阳县李沟湾,途经中卫市坡头区、海原县、固原市原州区、彭阳县,全长185.533千米,需新建铁塔340基,分两个施工标段,分别由重庆市送变电工程公司和宁夏送变电工程公司承建。我公司承建的宁一标段(5051-5232)全长100公里,共计181基新建铁塔。项目部自5月6日组建以来,积极与属地供电公司和地方政府联系协调,保证各项工作顺利推进,率先顺利开工。
该工程作为公司承建工程的新高度,面临前所未有的压力和挑战。作为世界上电压等级最高、输送容量最大、输送距离最远、技术水平最先进的“四最”工程,国网直流部对建设单位的直接管理将达到新的高度。这也是公司线路工程第一次在黄土地貌情况下施工,工程沿线地区以沙漠、戈壁滩、山地为主,气候环境及地理环境条件恶劣,结合当地环保、水保的极高要求,给工程协调、运输都带来不小困难。首次采用1250MM大截面的导线、单基基础200方左右混凝土、最高铁塔111米等等工程建设的新高度,都将让项目部接受考验。
       工程建设自2016年5月6日组建项目部以来,经过10天左右的交桩,同时进行协调组织等其他工作,在5月31日顺利完成首基浇筑,项目部的管理水平和工作效率值得肯定。接下来,项目部将全力以赴、勇挑重担、迎难而上,向2016年6月——2017年3月完成基础施工;2016年11月——2017年9月完成组塔工作;2017年4月——2017年11月完成放线工作;2018年6月带点投运的里程碑进度继续努力。(党群部 张弛)
