6月6日23点30分,最后两条110kV合龙东、西线核相、送电成功,标志着重庆铁路枢纽东环线江津供电分公司110kV合海合坝、110kV合龙东西线、220kV綦马电力线路迁改工程项目顺利竣工投运。
前期准备
重庆铁路枢纽东环线迁改工程涉及七条电力线路,且线路沿途架线交叉跨越较多,多处高风险大型跨越。架线安全风险点多,施工条件差、夜间施工占比长、配合单位多,进而了加大施工难度。
下跨线路
|
输电线路110kV |
1次 |
|
10kV及以下线路 |
49次 |
|
渝黔铁路 |
1次 |
|
川黔铁路 |
8次(含在建) |
|
小南垭客车联络线 |
8次(含在建) |
|
渝贵铁路 |
8次(含在建) |

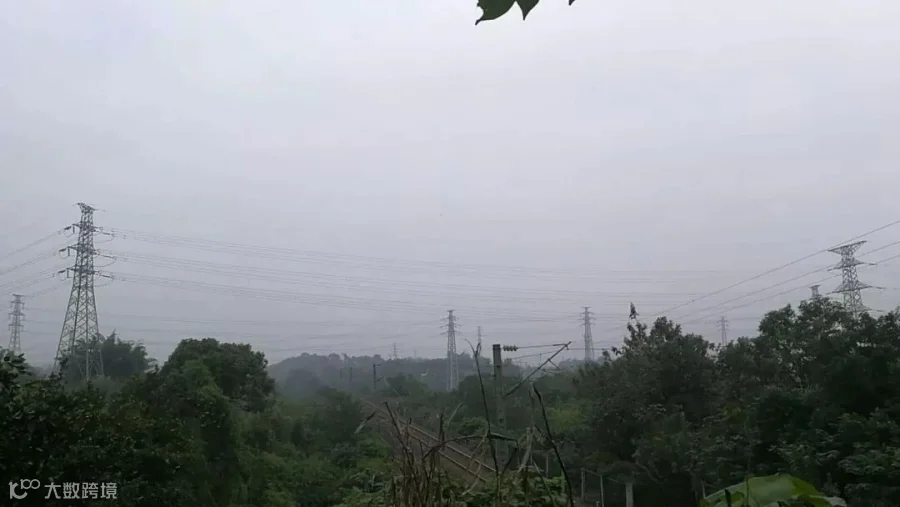

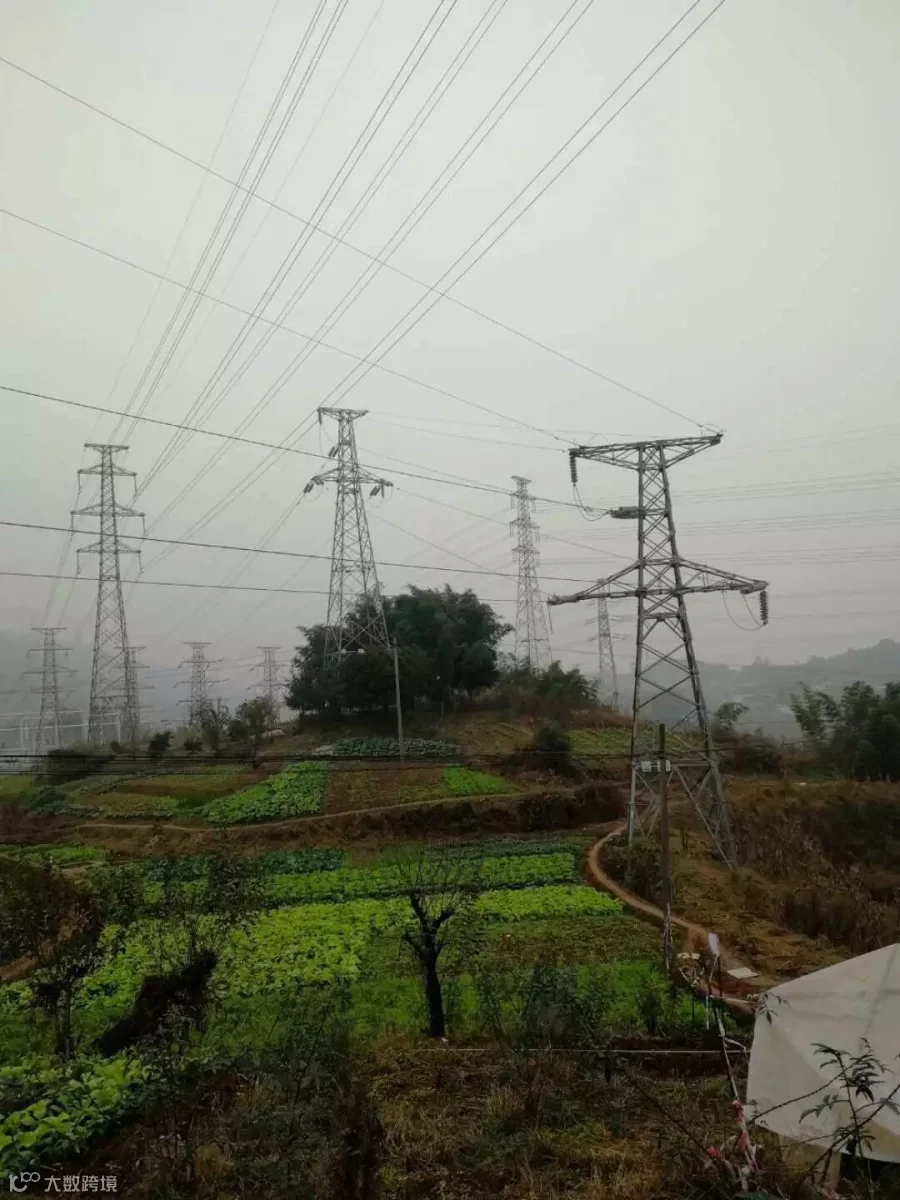

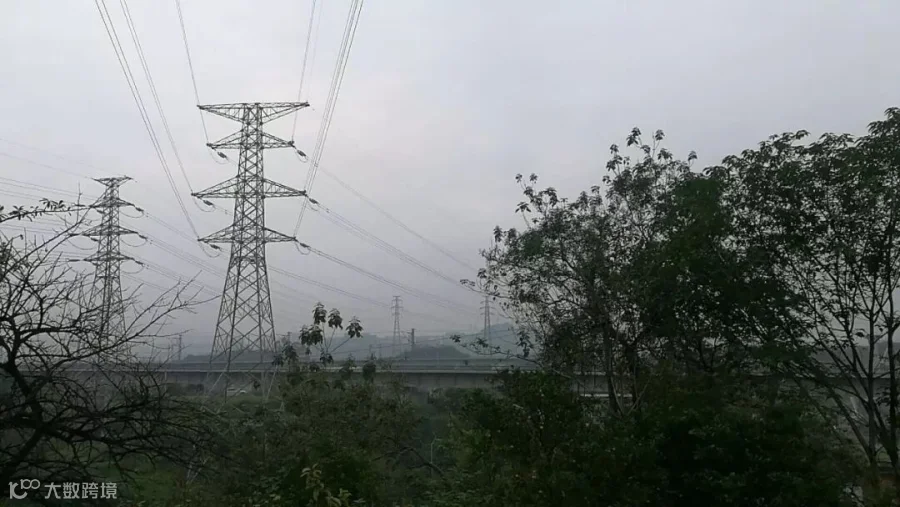

跨越环境

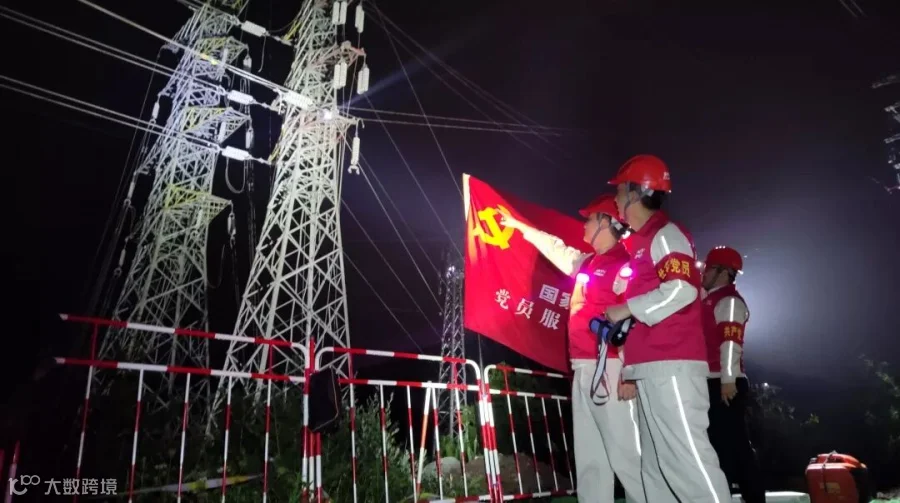

红岩共产党员服务队
拼命三郎
方剑虹
现任重庆铁路枢纽东环线迁改项目经理

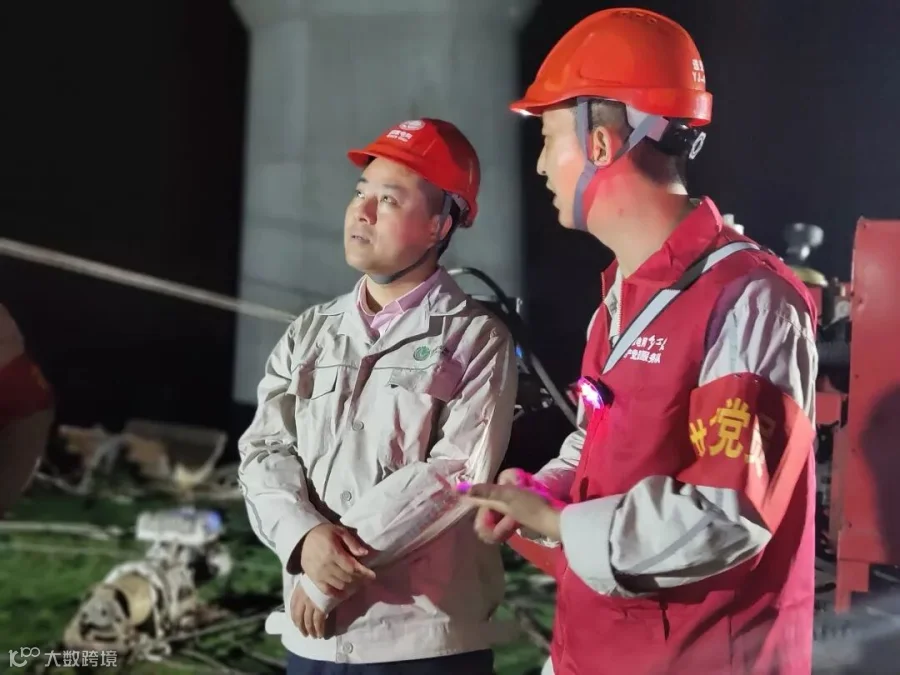

安全工作实之又实
为了保障跨越铁路夜间施工人员、设备安全,公司各级领导高度重视,全过程到岗到位。组织人员成立技术组多次勘察现场、与铁路管理部门多次沟通、验算、论证,因地制宜的制定特殊的跨越段施工方案,全力保证线路安全跨越,严控每一处高危作业的安全风险。施工期间,编排领导值班计划,现场督战。施工项目部与属地供电局配合下,与铁路管理部门多次协调,精心组织,全体参与施工人员树立“保铁路安全运行,安全第一,预防为主”的施工安全意识。

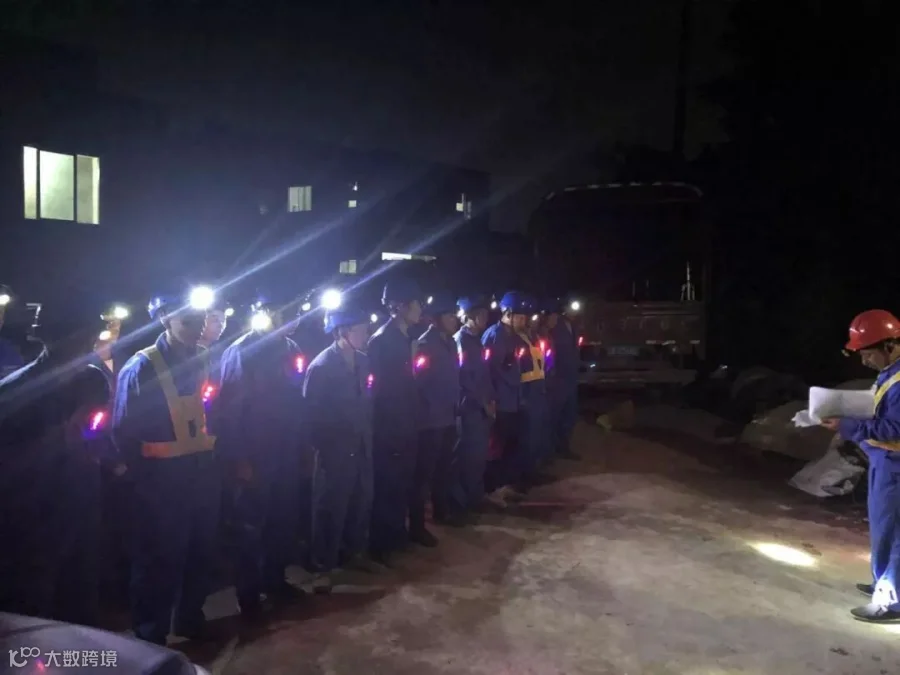

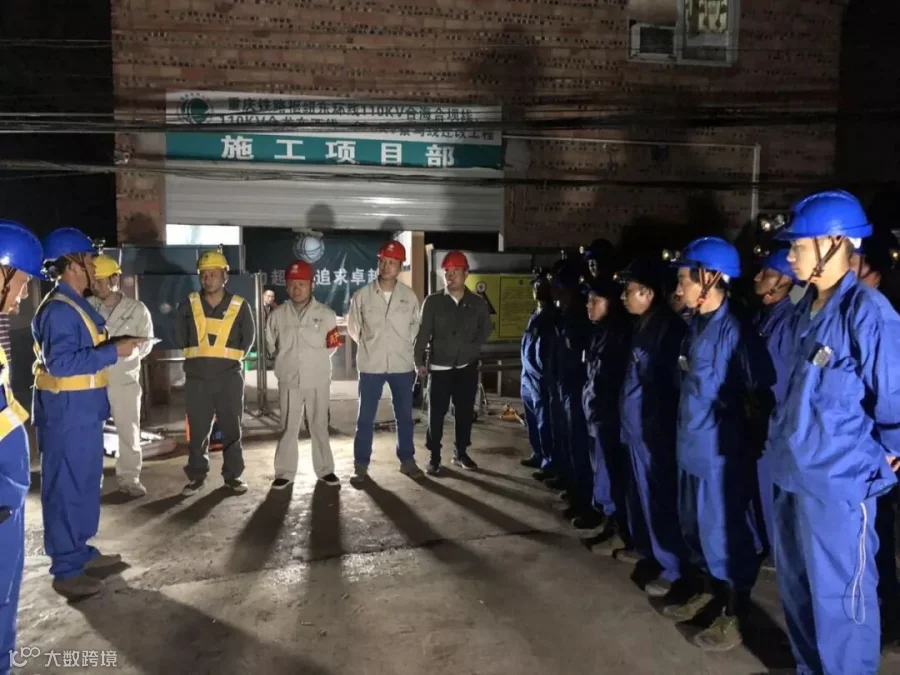

深夜的积极备战

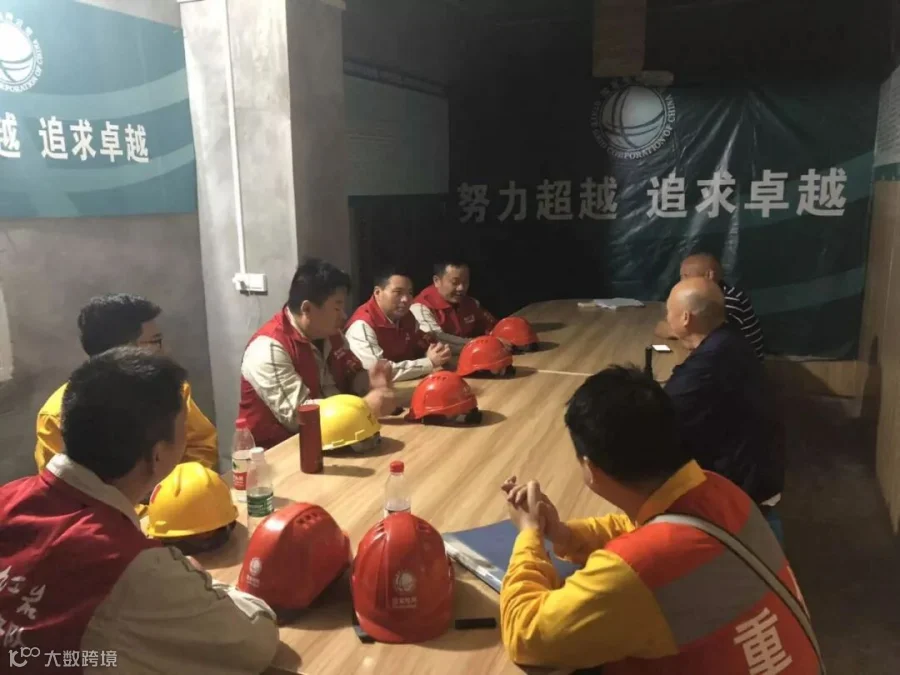

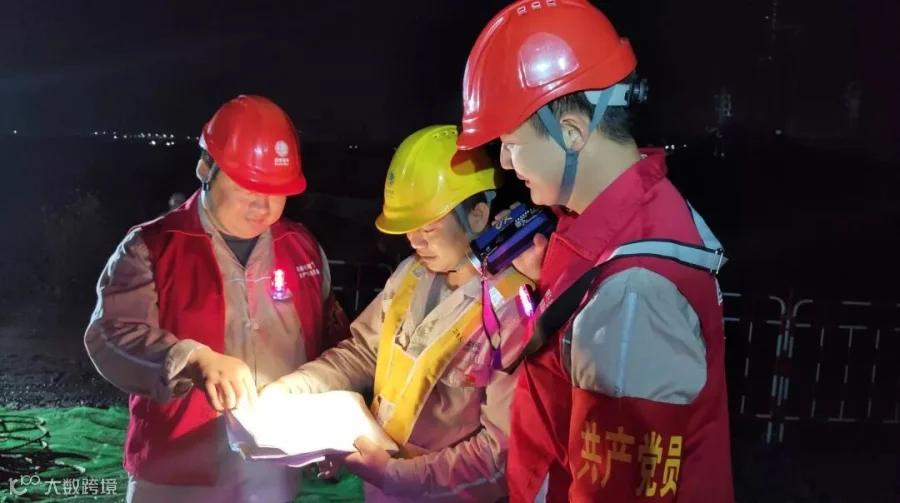

2019年5月13日凌晨0点30分,项目部灯火依旧通明,第一次夜间跨越施工,运检分公司经理龚信举、副经理雷先智、项目经理方剑虹、项目总工文豪和铁路管理部门及分包商代表开会,商量跨越的具体事宜,要确保安全和质量的前提圆满完成任务。

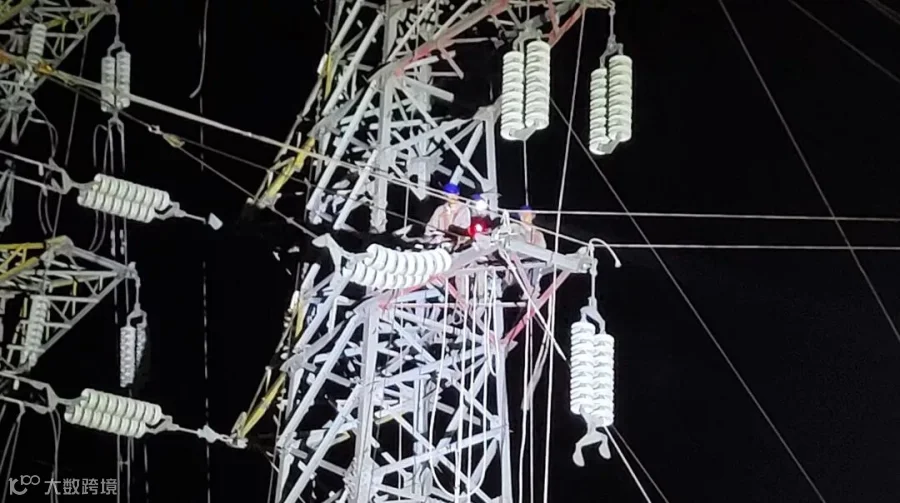

跨越铁路争分夺秒

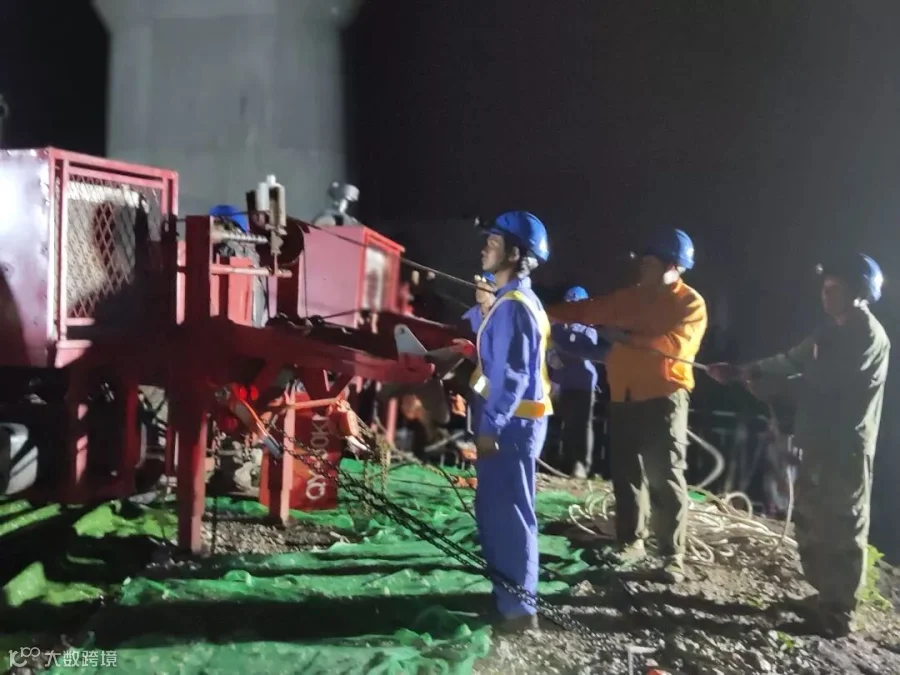

凌晨零点至三点半为列车停运“天窗期”,除去铁路部门装设及拆除安全措施的时间,施工时间仅仅只有两个小时。在此区间进行跨越施工所需工器具,白天必须布置完善,提前做好施工准备,减少夜间的工作量。天窗时间一到,现场所有的工作将立即停止,撤离现场。
时间赛跑

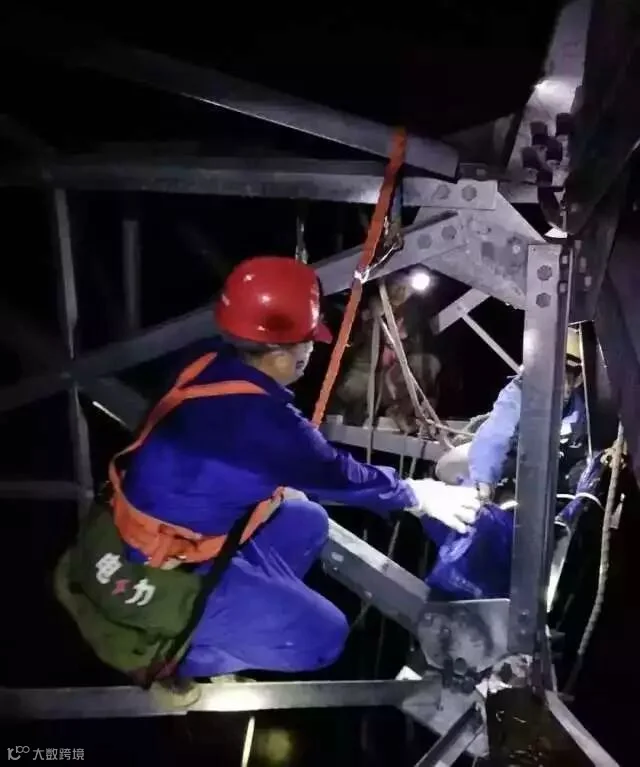

--------拆旧
深入一线

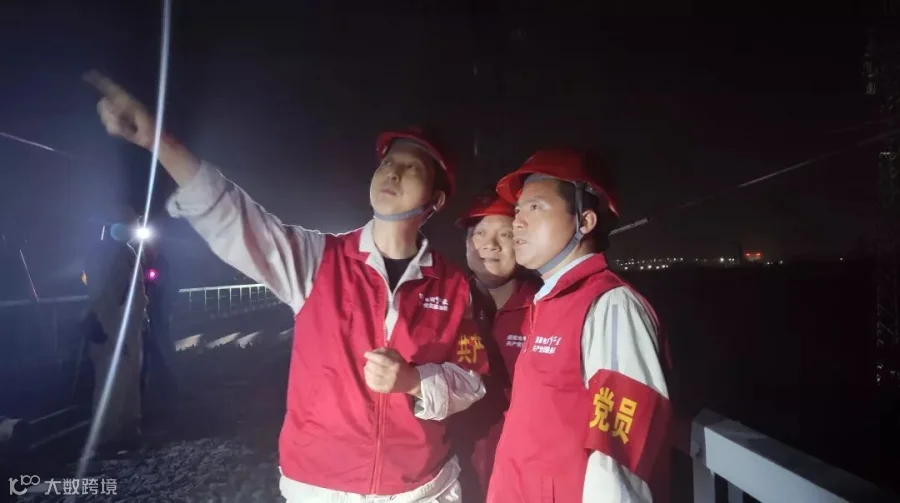

放线施工期间,重庆送变电公司副总经理李道武、运检分公司经理龚信举、书记范尤莅临现场检查指导夜间施工工作。
|
领导关怀 |
|

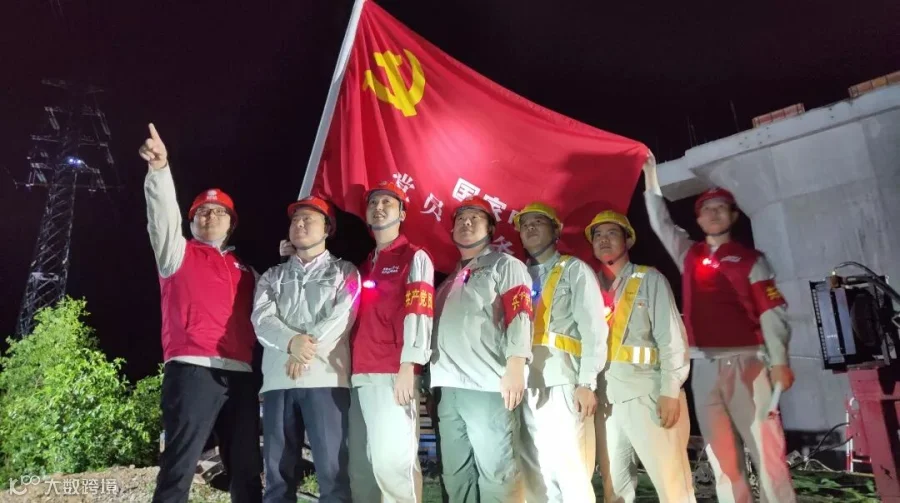

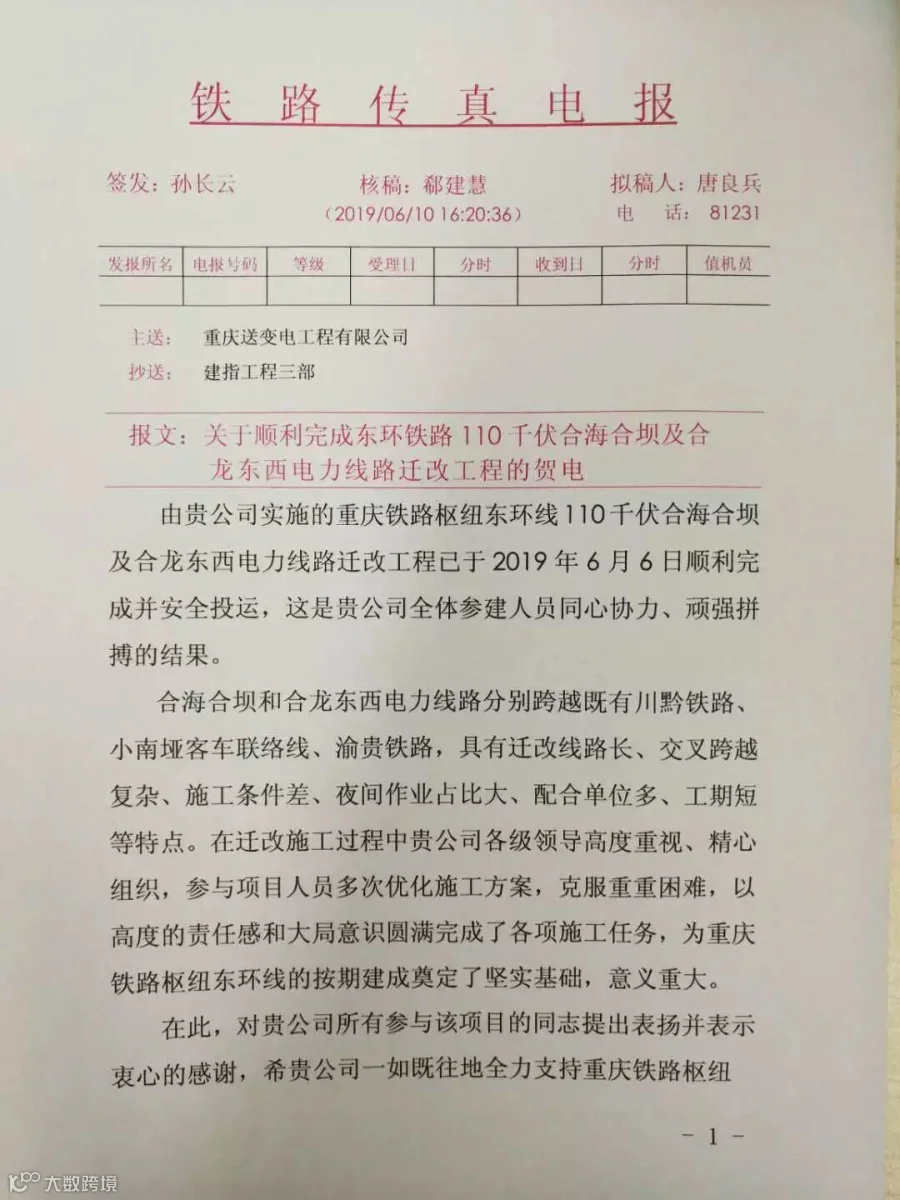

历经5月13日至5月31日,共19个凌晨子夜的鏖战,公司领导和项目部全体参建人员时刻紧绷“安质”的弦,确保高质、平稳推进。克服夜间施工经验不足,跨越高铁施工技术要求更高、更严等困难,圆满完成多条输电线路同时跨越铁路的迁改工作,线路顺利投运。各项工作获得业主充分肯定,并向公司发来贺信。
