目前,国内疫情防控形势正在逐步好转。3月12日,国务院联防联控机制召开新闻发布会透露,我国本轮疫情流行高峰已经过去。与此同时,中央也多次强调各地落实“分区分级”有序恢复生产生活。国家电网公司迎来复工高潮,重庆送变电公司各工程项目部将严格遵循复工复产的12项举措,执行全员三级网格管控模式、防疫‘七准备’、‘十必须’等管理措施,全面推进工程建设。请跟随镜头,一起来看看现场的情况吧。
按照市公司复工计划要求,谢家湾220千伏输变电工程施工项目部迅速响应,2月15日召开紧急视频会议并成立应急小组,结合疫情发展态势制定防疫复工方案,有力推进复工手续办理,强力落实疫情防控工作。
防 疫
两手抓
复 工
◆ ◆ ◆ ◆
谢家湾围绕六方面打造电网基建工程防疫复工
关键环节全过程封闭式管理工作法
◆ ◆ ◆ ◆
人员严格化管理
交通精细化管理
人员返场返岗统一乘坐项目部安排的
专车,车辆搭乘人员前后消毒
司乘人员佩戴口罩,
做好返场图中防护措施
住宿标准化管理
复工人员统一入住项目部,两人一间
定员定房每日定时测温、健康打卡
作业人员返回宿舍进行测温登记,并消毒
就餐分散化管理
作业人员在餐厅定员定位就餐
保持间距1米以上
驻地封闭化管理
项目部驻地实行封闭管理,严格控制人员进出场
经审查批准的来访人员,测温登记消毒后方可入场
作业规范化管理
项目部管理人员分散办公,做好个人防护措施
项目部组织人员开展防护培训
开展应急演练
并身着防护服对可疑人员进行隔离管理
直击现场
分公司技经人员范俊对项目部进行技经交底
土建党支部书记王琦赴一线
开展复工推进工作

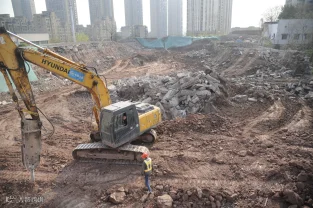

现场正在开展场平和除渣工作

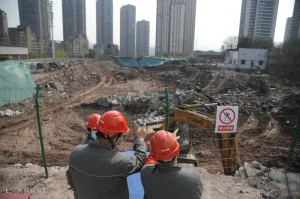

项目经理张懈带领施工项目部人员查看现场
据项目经理张懈介绍,谢家湾220千伏输变电工程3月9日复工,目前正在开展土石方、护坡处理及挡土墙作业,土石方场平工作已完成约60%,护坡处理完成95%,挡土墙施工完成2%,计划5月19日完成场平等附属工作,变电站部分计划8月1日完成基础转序,2021年1月30日交付电气安装。该工程地处主城区,紧靠谢家湾小学,且周围居民住宅众多,为减少施工作业对居民及周边环境的影响,项目部将加大力度,进一步做好防尘降噪工作,对居民的宣传、协调工作等。
