绿树阴浓夏日长。6月10日凌晨3点,太平冲线路跨越3条铁路、8条轨道高难度四级风险作业,在经历长达9天的连续夜间施工后圆满结束。全体项目团队用自己的汗水和付出践行了“冲刺630,献礼100周年”的诺言。
连续9个夜间施工
有效作业时间不足4小时
封网间隙不足4米
这将是难忘的夜
也是值得被回忆的日子
#1
5月26日 20:30

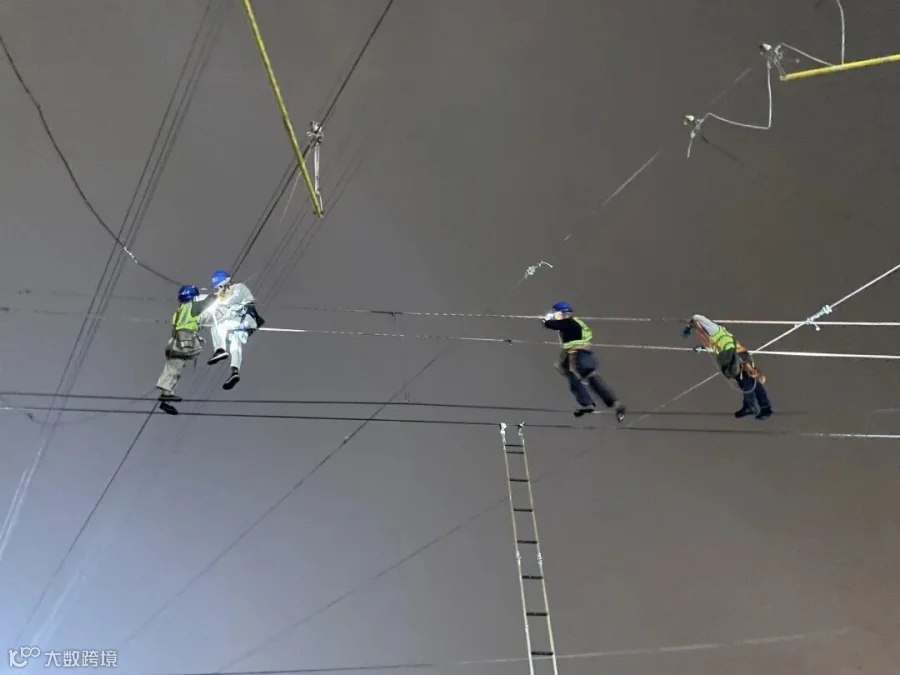

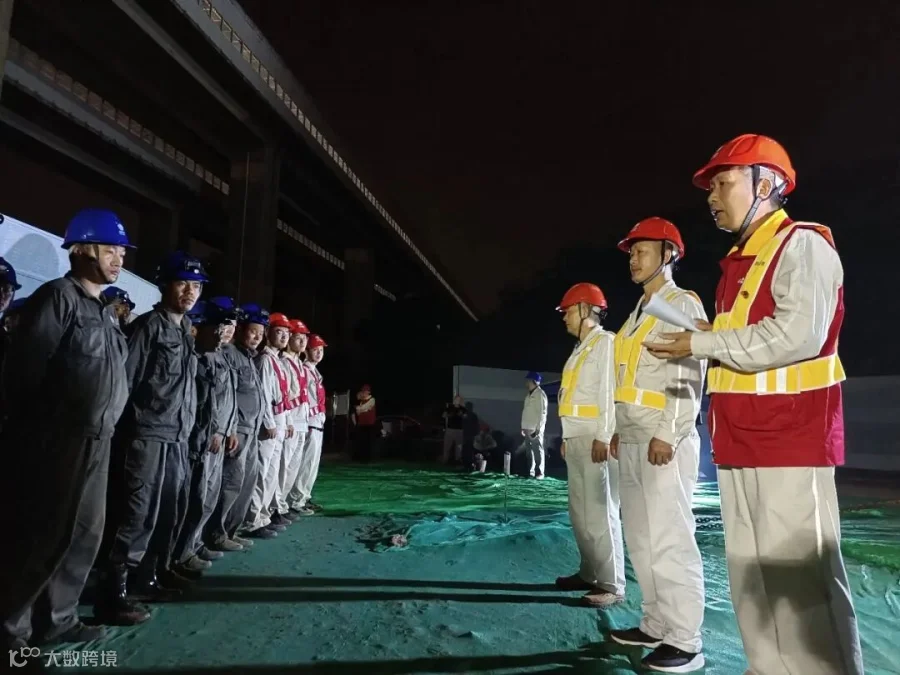

四级风险作业前夕,项目人员提前4小时到达作业点,进行各环节最后的确认,一丝不苟确保四级风险作业顺利启动。
#2
5
月
26
日

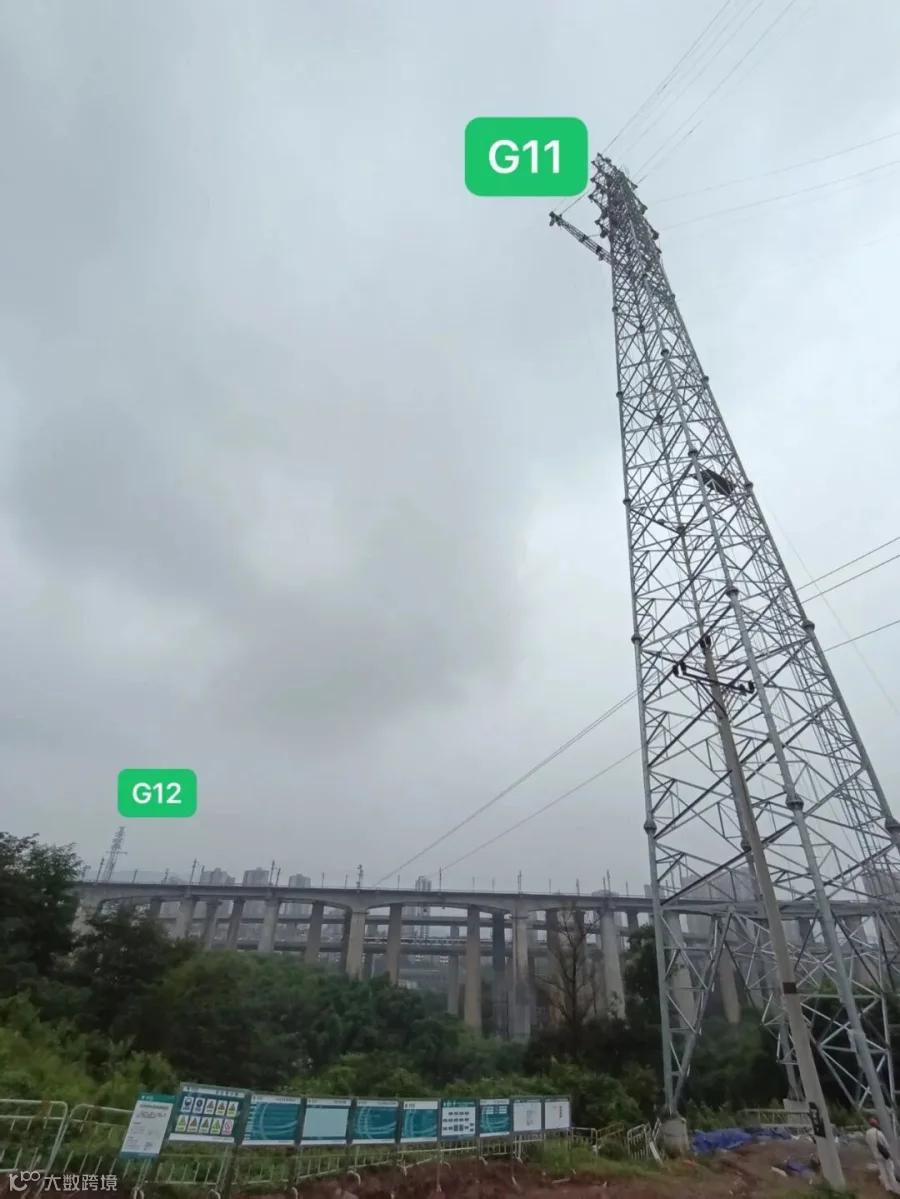

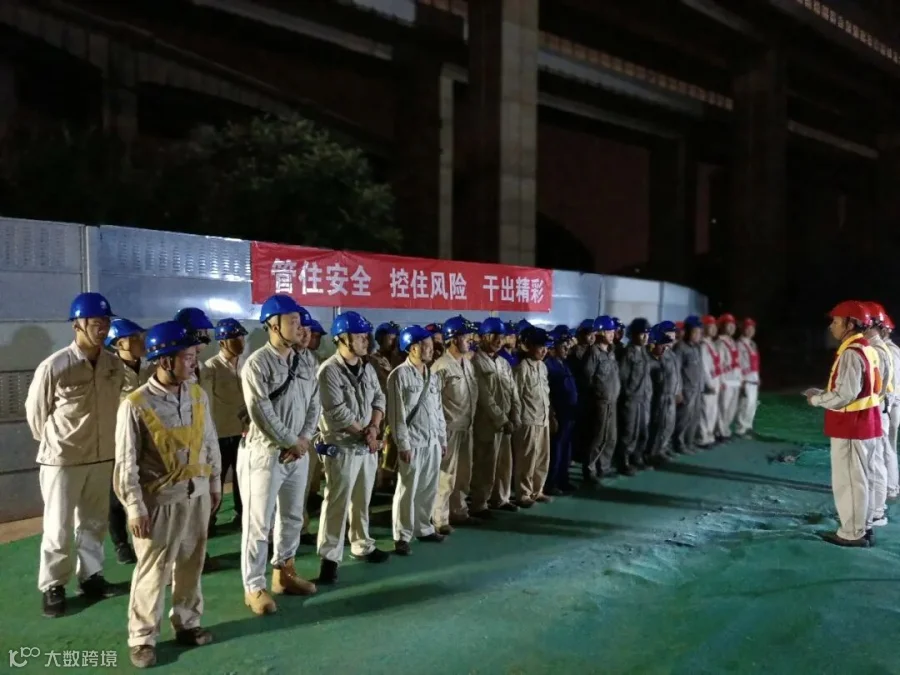

5月26日23时38分,G12号塔位,这是四级风险的第一场全员站班会,四号线最后一班轻轨快速从头顶驶过,原本紧张的氛围更严肃。作业层班长周登万正在强调进入作业风险点,整个站班会内容精要、关键风险反复点拨强调,全员士气高涨,大家纷纷表示一定要啃下这块儿硬骨头。
#3
5月27日 02:30

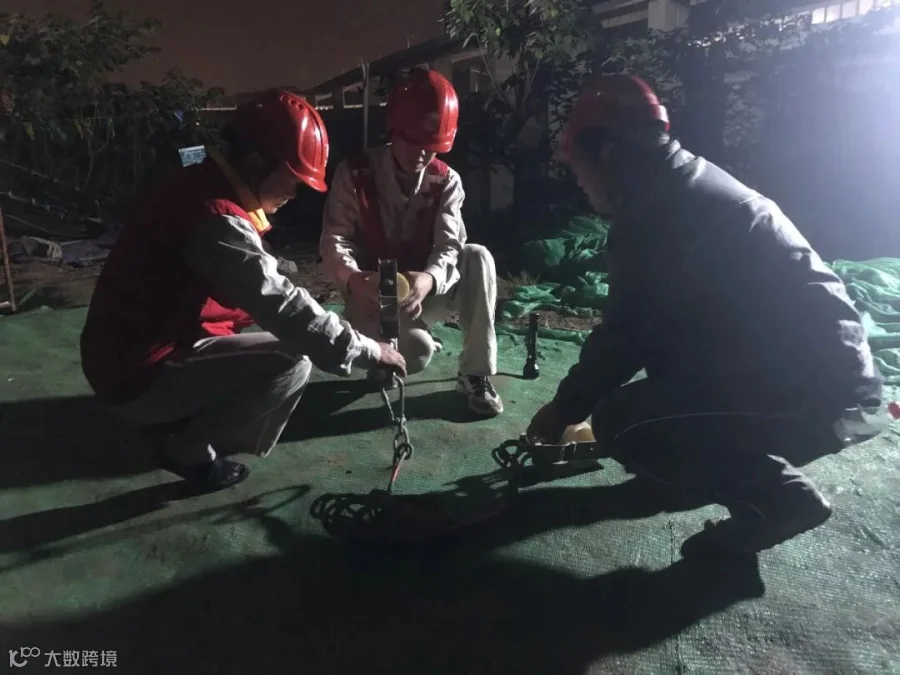

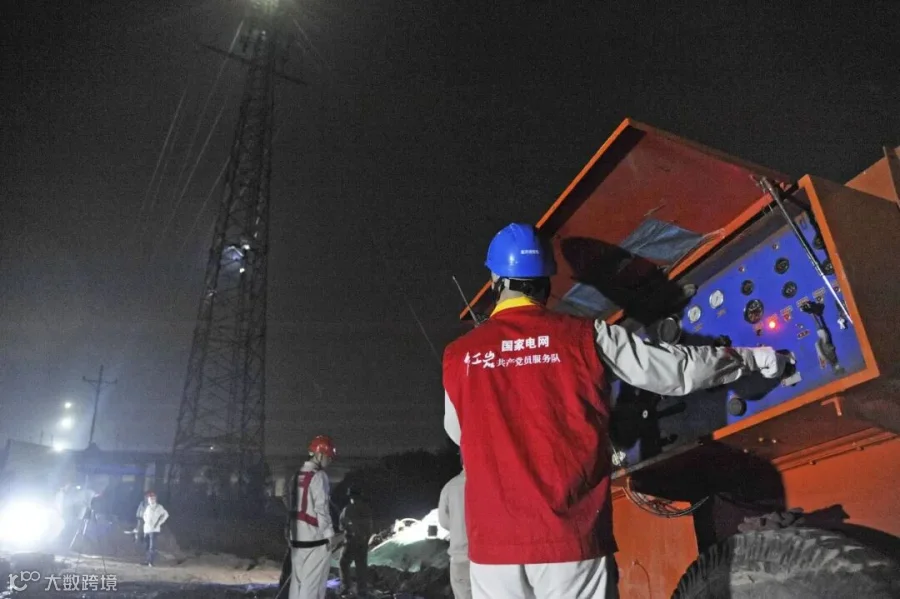

虽已凌晨,但正是四级风险作业高峰,绞磨轰鸣不断,周登万班长仍然在155°转向场实时监护,不敢有丁点马虎。
#4
5月28日 05:00

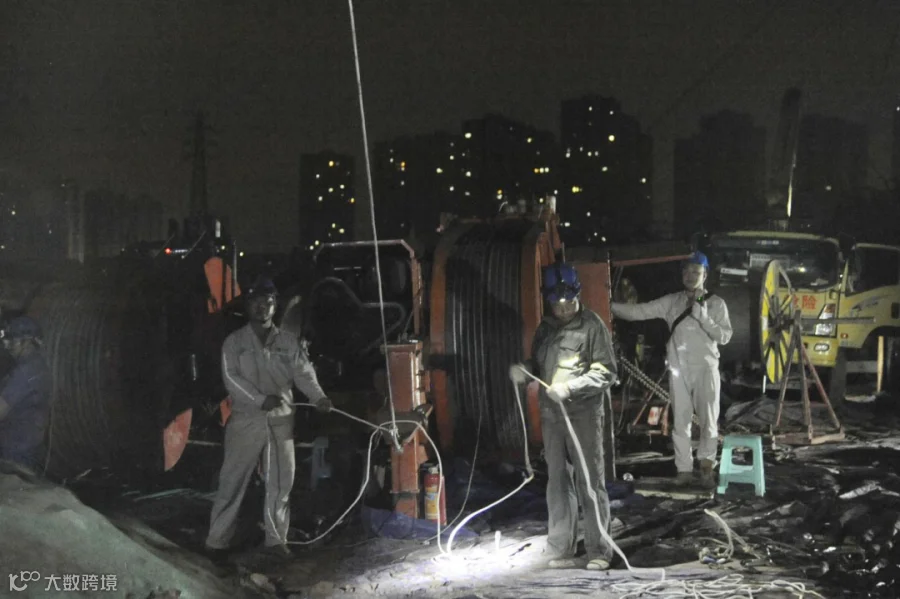

连续两个夜间作业,凌晨5点的面条是大家犒劳自己的早餐,温暖了身体,一扫了疲倦。
#5

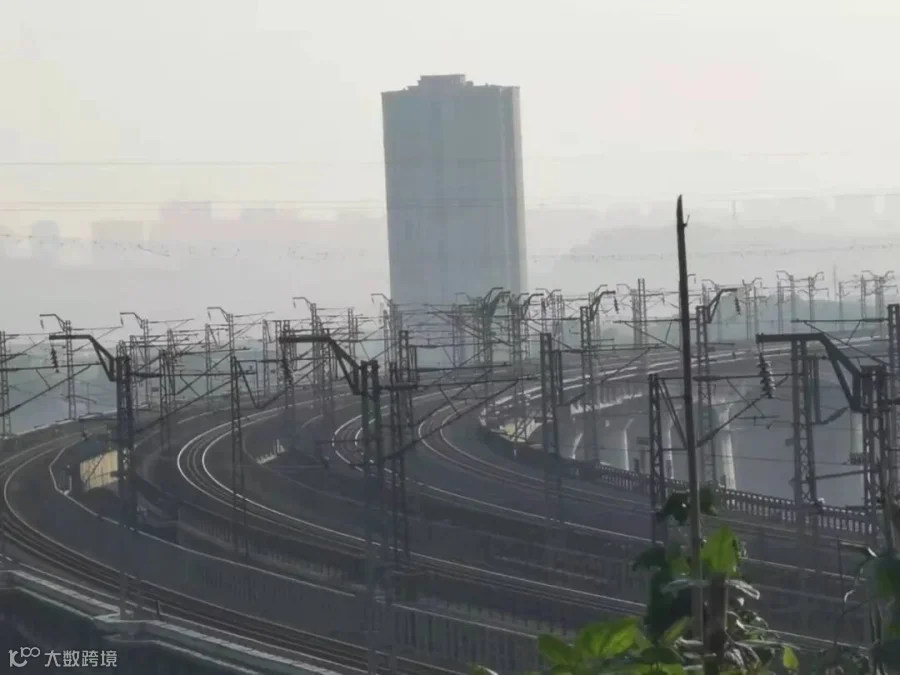

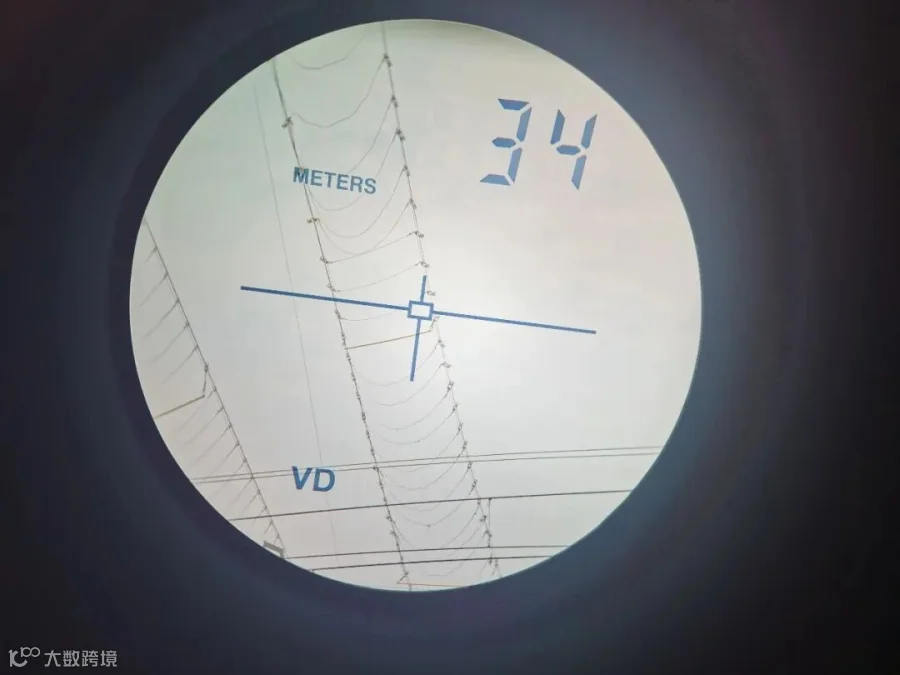

跨越难度大、风险高,“白班”人员不敢稍作休息,抓紧白天的时间通过经纬仪观察跨越网弧垂。
这就是我们跨越的3轨道“真面目”
太平冲43名现场人员的战场全貌。
#6
5月30日 02:27

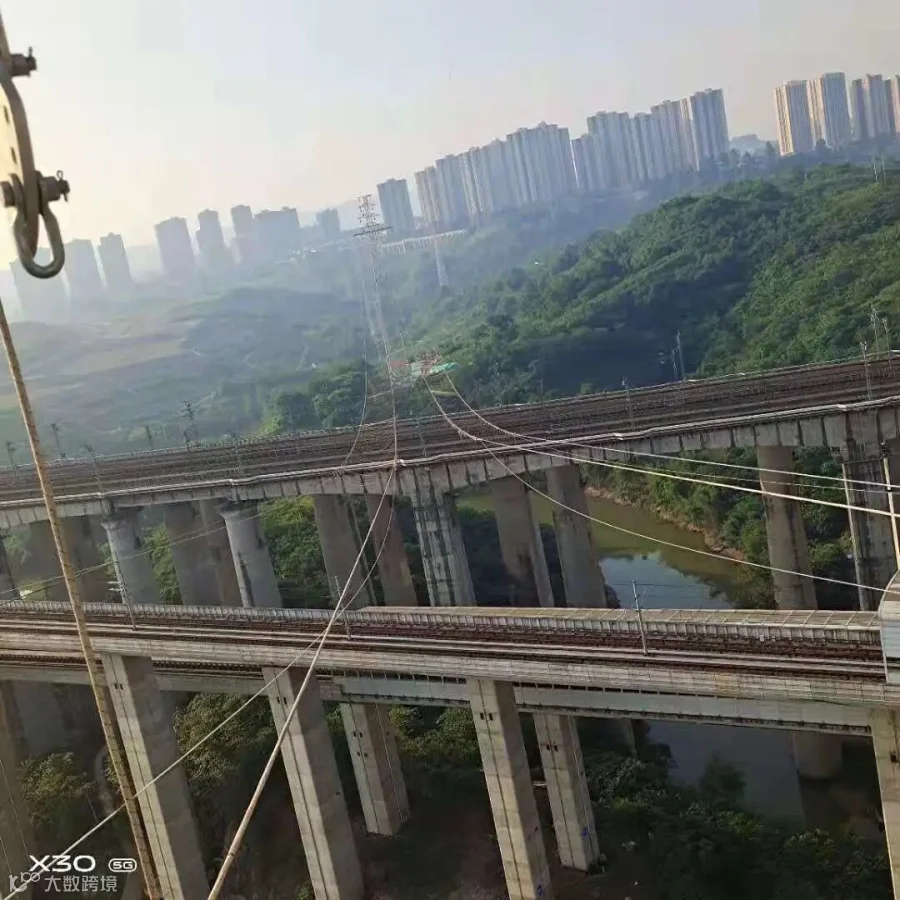

张牵手正在紧张有序地进行导引绳展放作业,他说“夜里有机械轰鸣的陪伴和作业人员的号子,就一点也不困了”。
#7
5月31日 3:50

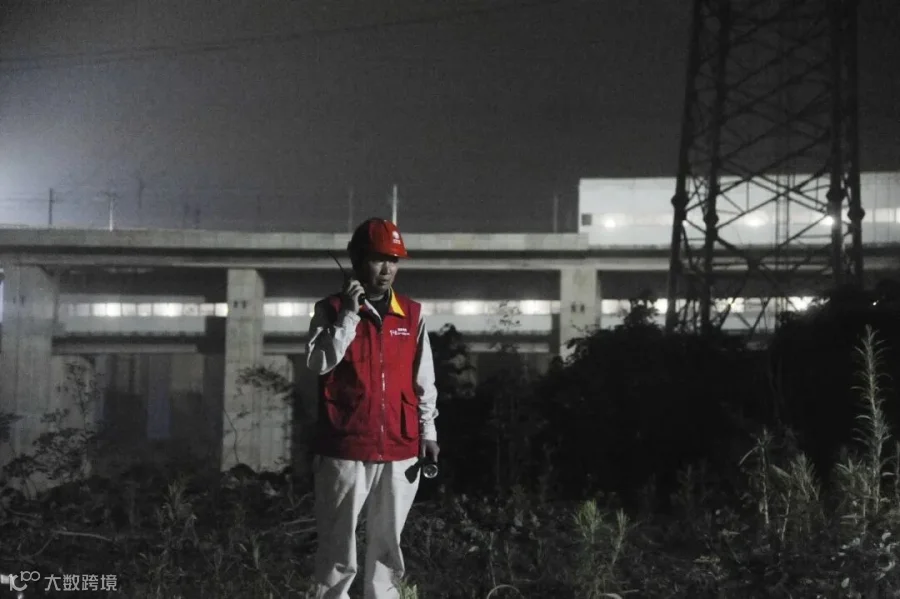

大跨越档封网终于完成,公司副总经理黄欣同志和大家一起记录了这欢饮鼓舞的时刻,他笑着说“阶段性胜利,再接再厉”,照片里大家露出久违的笑容。
#8
6月2日 15:00

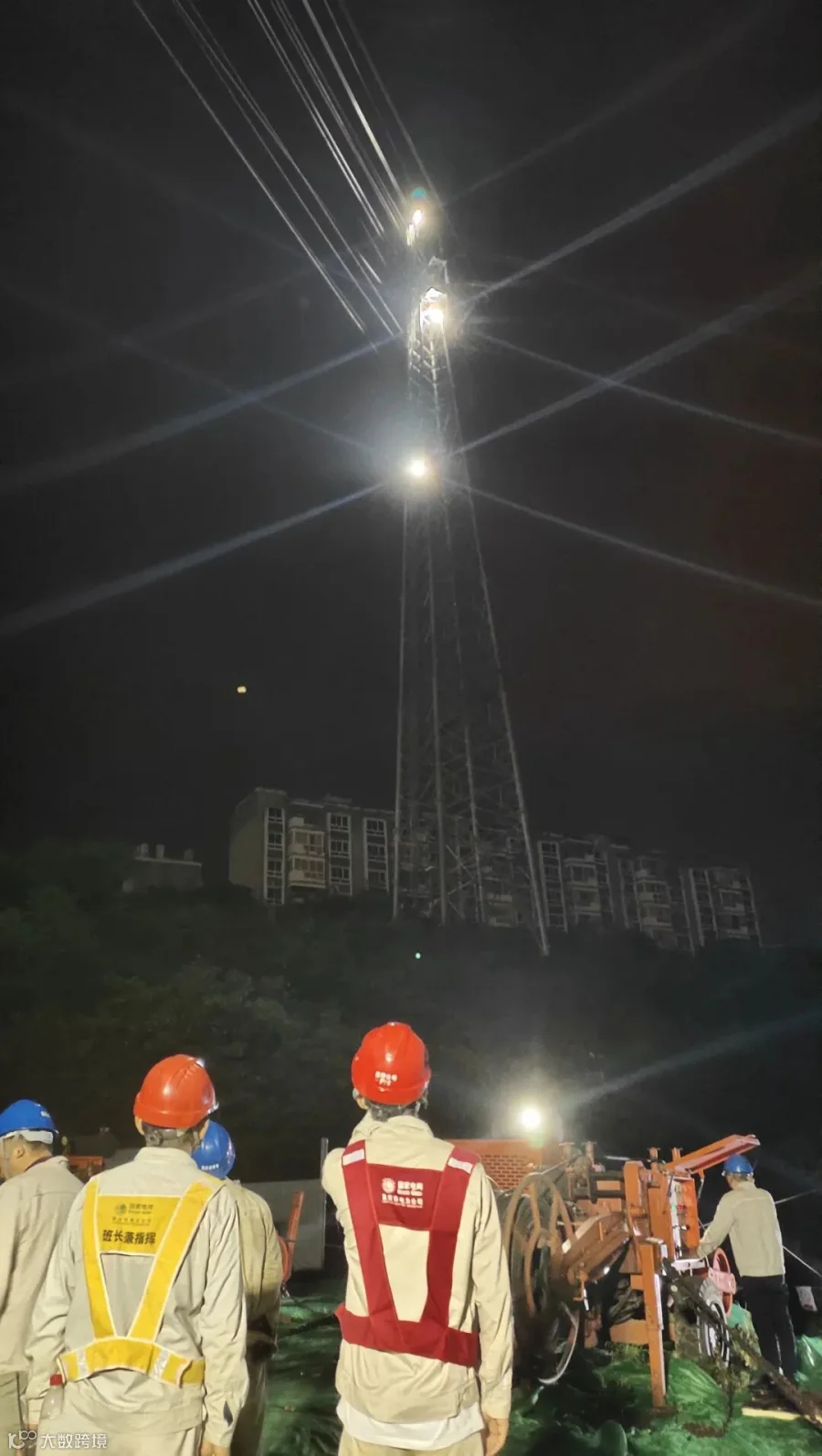

作业人员对跨越网进行最后的调整,保证次日凌晨架线作业顺利启动。
#9
6月3日 01:00
6月3日凌晨1点,现场人员向着又一块“硬骨头”发起挑战。持续4天夜间导地线展放施工作业正式拉开序幕。
#10
6月4日 03:00
左右两相上导线已牵通,虽然小有成就,但现场人员丝毫不敢放松。
#11
6月6日 03:00
跨铁路、轻轨最后一项导线的左右两相下导线终于牵通,本次四级风险作业最难关卡被攻克,但现场作业人员丝毫不敢放松,兢兢业业坚守在岗位上。
#12
6月10日 03:00
拆网工作正式结束。江北港宁太平冲线路G11-G12跨越轨道四号线、兴胡铁路及渝怀铁路四级风险放线作业顺利完成,地面、塔上、铁路上的一线人员们都欢呼了起来,多值得庆祝的时刻呀!
鏖战的9个夜间施工里
有月明星稀的夜
有大雨滂沱的夜
设备机器和对讲机余音不绝
给单调的夜增添了几分有趣的乐章
全神贯注的送变电人们忙碌在两个山头
一刻也没有停下来的意思
除了3条铁路 8条轨道
还有不计其数的蚊子和数不清的蚊子包
在2021年这个初夏
我们热气腾腾地活着
奋斗是对自己最勇敢的表白
也是对党最真情的告白
-END-
责任编辑:陈思月
文字供稿:陈思月 常洋
编辑:杨雯雯
审核:刘灵静
