迎峰度夏

大河沟:顺利投运

7月28日18点27分,重庆黔江大河沟220千伏输变电工程(线路部分2标段)顺利带电投运。

黔江大河沟工程(线路部分2标段)地处彭水地区,线路长度44.055公里,新建铁塔116基。自工程开工以来,施工项目部除有序推进新建的220千伏张永南、北主体线路工程外,先后完成了220千伏张彭一、二线迁改和220千伏张彭三、四线迁改两个二级风险工作与110千伏水摩西线临时过渡线路夜间搭接施工共计三个重要子项工作。

在安全管控、质量监督、工期推进、外部协调等多重巨大压力之下,项目部不畏艰辛、不惧困难,一个接一个的“攻破”阻碍,严守底线,落实措施。在渝东南片区打响了“铁军”名号,竖起了重送标杆。

重难点工程

铜梁海辰:完成跨高速作业

7月22日,重庆铜梁海辰新能源专用站外部供电工程N25-N26跨越广沪高速公路,跨越段断紧线、附件工作已完成。7月25日,跨越110千伏金云东西线临时搭接恢复工作已结束,运行已验收通过,具备恢复送电条件。工程新建铁塔126基,铁塔组立完成117基,架线完成23.697千米,总体进度完成83%。

铜梁特:铜板线贯通

7月16日,公司党委委员、副总经理张晓勇同志来到铜梁1000千伏特高压变电站500千伏送出工程现场,对BN201-BN202、SN201-SN202跨越铜安高速施工现场进行检查、指导工作。

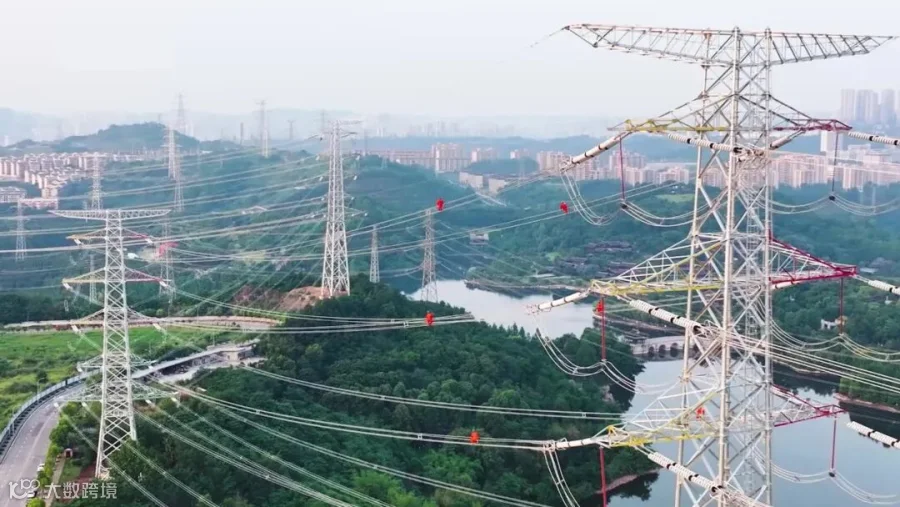

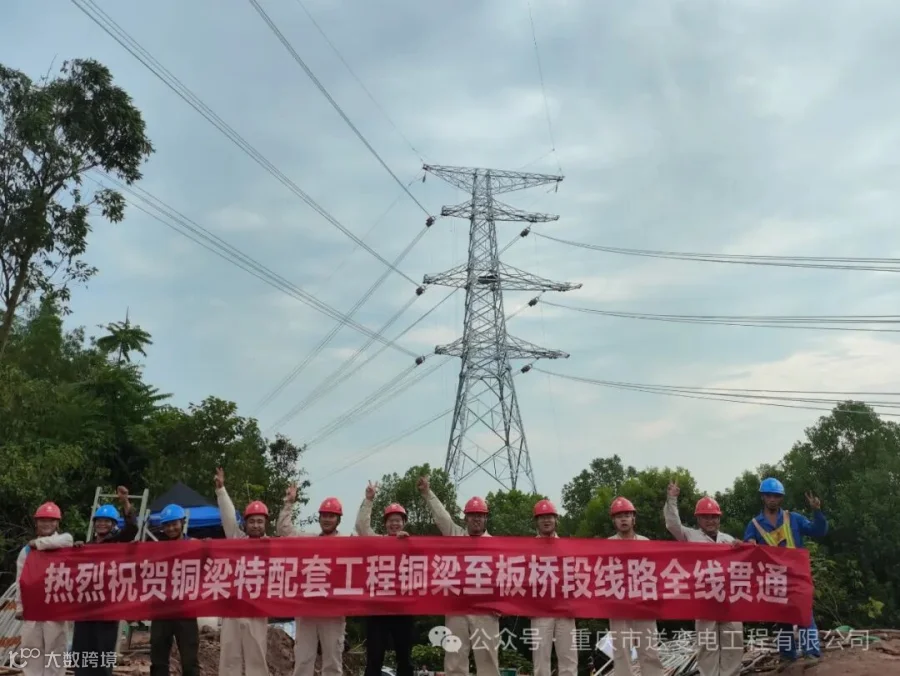

7月30日,铜梁1000千伏特高压变电站500千伏送出工程BN314-BN315现场进行跨越渝蓉高速施工,铜板312至323号塔放线段最后一根光缆展放完成,铜梁特高压500千伏送出工程500千伏铜板线全线贯通。

7月31日,公司党委委员、副总经理叶开颜一行,来到铜梁1000千伏特高压变电站500千伏送出工程施工现场交流指导工作。

特高压

川渝特:竣工预验收进行时

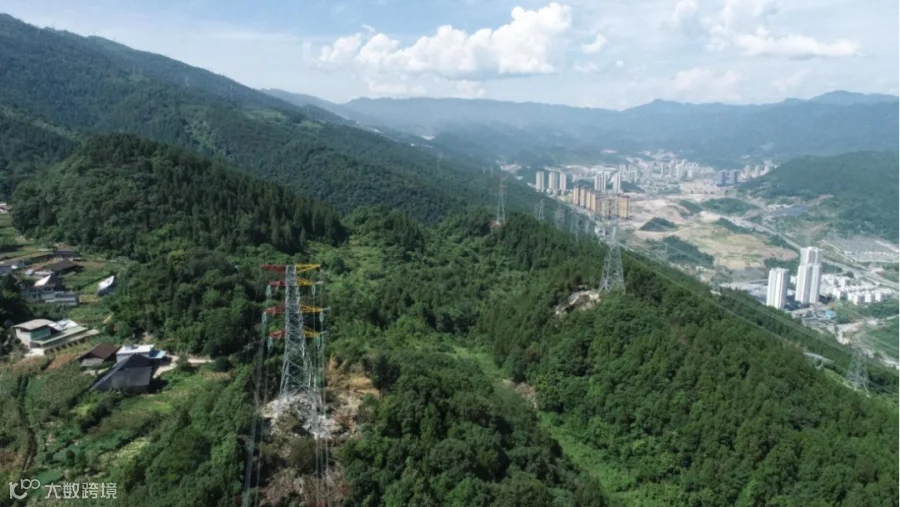

 川渝特高压线路已完成本体及消缺工作,7月31日,迎来竣工预验收,后续将继续准备最终的投运前质量监督检查。

宁湘线:秦帅检查指导工作

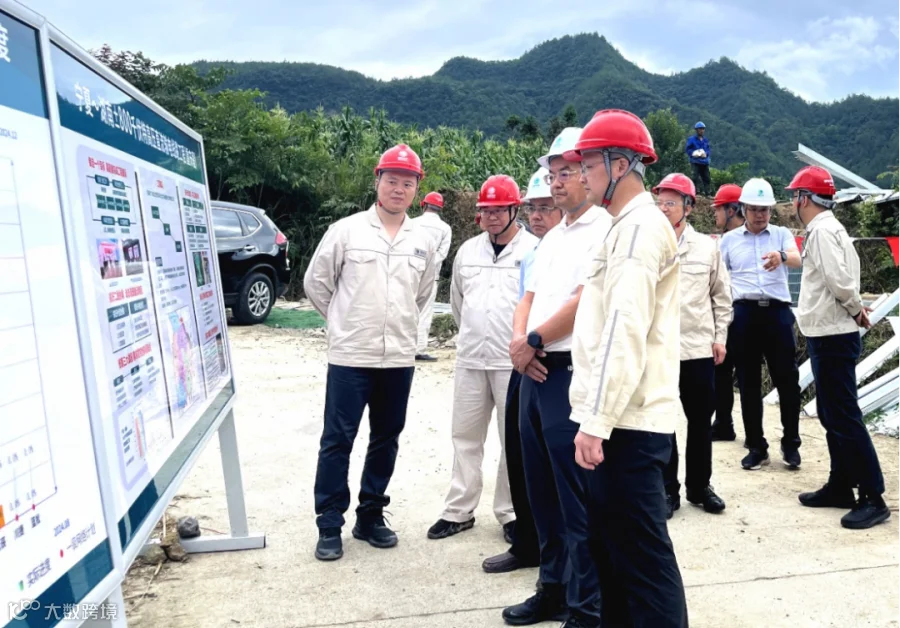

7月3日,重庆市电力公司党委委员、副总经理秦帅在建设部主任梁雨林、副主任周泽宏的陪同下,到±800千伏宁湘线N3338组立铁塔现场检查指导工作。建设分公司总经理周茂、总经理助理杨雪松,公司副总经理张晓勇、施工部主任黄彬陪同检查。

秦总详细了解了工程的建设情况及工期计划,要求工程要及时投入足够的组塔班组确保工期计划。秦总对“最小化作业单元”在一线的落实情况表示了肯定,他强调,作业现场使用的各类工器具应合格有效,项目部务必加强安全管控,持续提升对现场、班组的管理能力。

哈重线:即将进入组塔高峰

7月10日下午,公司总经理、党委副书记雷涛来到哈密-重庆±800千伏特高压直流输电线路工程(渝1标)N6250组塔现场开展安全检查,并到项目部驻地开展专题安全日活动。

雷涛详细了解了项目推进情况,实地查勘了作业人员管控、工器具使用等具体情况,肯定了现场工程推进情况。随后在专题安全日活动上,听取了施工项目部和分包项目部对施工整体情况和安全管控措施的汇报,并针对安全技术、质量把控、进度推进等关键问题及相关管控措施进行了深入交流。

金上线:组塔架线忙

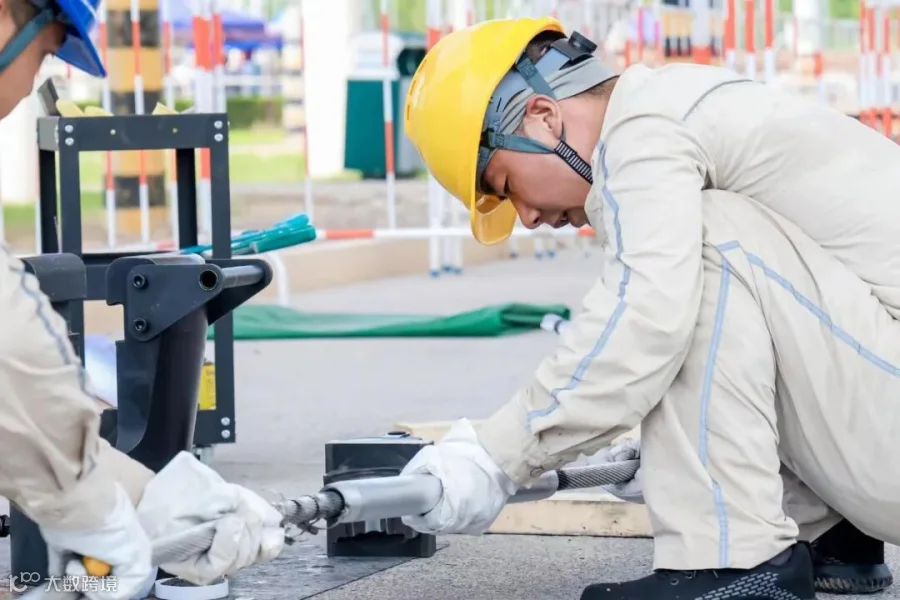

 7月31日,金上线(渝2标)项目部邀请公司特聘专家赵昆渝,对大截面导线压接工艺进行指导。

在观摩了班组对1250/100、1000/800两种大截面导线的压接过程后,赵昆渝对压接过程中的预偏值、预留长度、剥线长度等关键数据提出宝贵意见,并同项目部一起制定了压接工艺关键参数表,为后续压接质量、工艺提供了有力保障。

哈重配套二期:顺利开工

7月25日9点58分,重庆送变电公司承建的哈密-重庆特高压直流受端500千伏配套工程(二期)基础首基试点顺利举行,标志着该工程正式开工。

哈密-重庆特高压直流受端500千伏配套工程(二期)包含6个子项工程,涉及8回交流线路,线路途径重庆途径渝北区、北碚区、合川区、铜梁区、璧山区、长寿区6个区,新建线路总长度133.6千米,新建塔基311基,其中耐张塔159基,直线塔152基。

本次首基试点严格按照“试点先行、样板引路”的要求,对确立统一施工工艺,切实提高工程建设安全、质量、技术和工艺水平起到重要示范作用。为了确保工程基础首基试点成功,公司对工程前期准备的重点工作和重要环节进行了周密部署。试点前夕,项目部详细制定了首基基础试点方案,并对施工人员进行了安全、技术交底

荣誉瞬间

一号嘉奖令

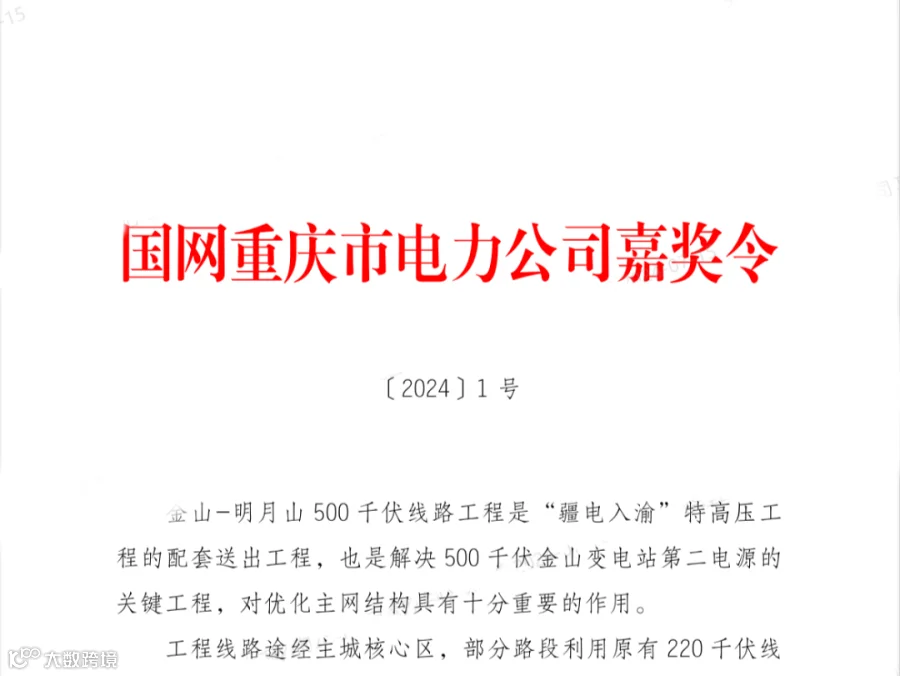

7月12日,500千伏金明线工程获得国网重庆市电力公司2024年1号嘉奖令。这份荣誉,是对团队2年付出的肯定。

巴渝工匠杯技能竞赛传捷报

7 月 19 日,巴渝工匠杯重庆第五届电力行业职业技能竞赛圆满结束。分公司青年员工参加了架空线路项目,凭借着卓越的专业技能和顽强的拼搏精神,一路过关斩将,最终荣获团体一等奖。

炎阳织梦

早上6点20分,铜梁特500千伏送出工程现场作业人员已开始新的一天。

11点40分,±800千伏金上(渝2标段)施工现场,张秀昌正在检查工器具,为一会儿的架线作业作准备!再热的天,也不能松懈!

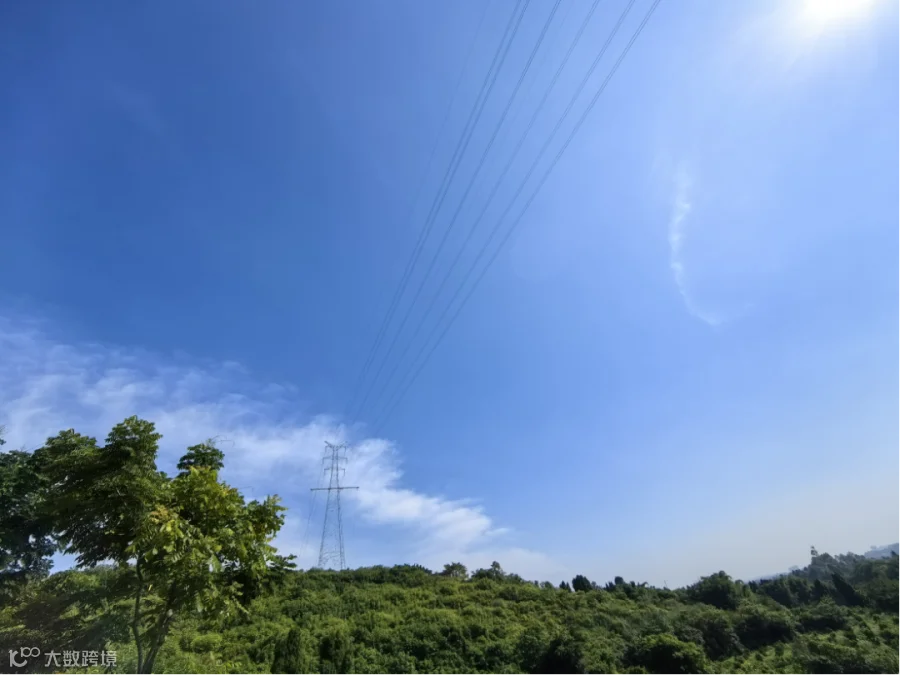

正午,±800千伏宁湘线(渝1标)施工现场,一晃眼,水壶里的水都被喝过半了

±800千伏哈重线(渝1标)施工现场,作业人员的头发已经被汗水打湿了

15点40分,220千伏铜梁海辰施工现场,烈日下的作业人员衣服湿了干,干了湿

一号嘉奖令侧记

跨越山川,织就能源新网络

7月12日,一则喜讯传来,500千伏金明线工程获得国网重庆市电力公司2024年1号嘉奖令。该工程是首个“疆电入渝”项目哈密-重庆±800千伏特高压直流输电工程第一期配套项目中的重要部分。

重庆金山-明月山500千伏线路工程,新建线路78.8公里,新建铁塔195基,涉及4个500千伏和5个220千伏变电站间的电力线路改造。

“在工程未中标时,只是听说这个项目复杂,但不知道这么复杂,真正接手后才发现,复杂程度超乎想象。”施工项目经理汪华荣介绍到。电网结构改造、多个变电站间电力通道的安全保障……每一个问题都如同一张交织的网,错综复杂。八个施工阶段,每个阶段都需使用5000方以上的混凝土,2000吨左右的铁塔量。一个阶段就是一个独立的战役,每一个步骤都充满了挑战。

2023年2月,金翠线阶段施工时,施工道路途径市政管网,涉及13家重要企业管道,他们知道,稍有不慎,就可能造成无法挽回的后果。为此,他们决定采取搭设钢便桥的方案,在经过精密的计算,专家评审论证后,项目部成员们迅速行动起来,协调多家企业、多个部门办理手续,驻扎现场紧盯安全防范措施。

2022年11月,思悦线阶段,重庆疫情严峻复杂,愈发严重,由半封闭状态提升为全城封闭的状态,但疫情就是命令,防控就是责任,他们毅然决然地选择了坚守。项目管理团队和200多名施工人员一起住进了集装箱,驻扎在施工现场,工地与驻地“两点合一”,40个整齐的集装箱成了现场别样的风景线。

由于疫情原因,基础原材料供应不足、材料站封控甲供物资存放、道路关卡封闭成为了头等难题,明金临时党支部堡垒攻坚,党员服务队队员率先垂范,日接打电话超过300个,积极交涉周边区县公司,保障基础商品混凝土供应,为1300余吨铁塔金具寻找存放点,申请多个临时通行证进行运输。

在他们的共同努力下,思悦线原定74天的工期,提前4天完成投运。

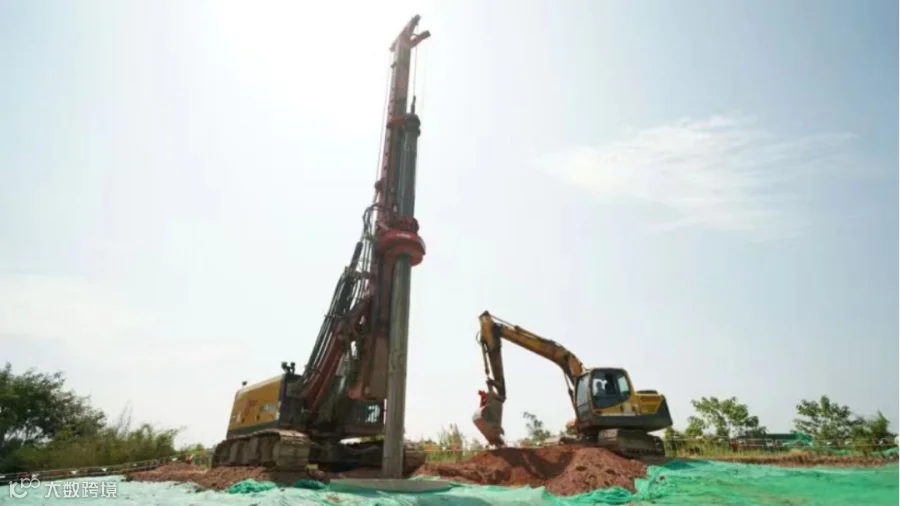

“挖机注意距离,不要在往上了!”作业负责人的声音总是那么洪亮。安全距离不够成了现场作业的大问题,近20基基坑开挖需要在220千伏带电导线下进行,普通的旋挖钻机高度就有10几米高,根本不能使用,项目部开始寻找新的解决方案,他们日夜探讨,最终决定采用短臂旋挖钻机,并在钻机上安装近电感应器。这是他们第一次使用短臂旋挖钻机,每个成员都保持高度警惕,迅速组织全体作业人员进行培训,确保每个作业人员都能够熟练掌握,安全作业。

需要注意安全距离的不只是基坑开挖,16基桩长度超20米,30多基钢筋笼长度超过带电导线对地距离,下放钢筋笼也成了一个大难题,作为加固与增强桩基结构的稳定性的网格状结构物,必须连接牢固,经过深入的讨论和研究,作业人员在项目部的指导下,开始尝试运用分段式双套筒的技术进行钢筋笼连接,“这个方法可行,继续下一段。”

项目部24小时轮流坚守浇筑现场;在园博园内有限作业面施工,定点组装,棕垫+钢板保护运输;协调相关单位,600吨吊车临时占道黄景路组装9基铁塔;夜间拆塔至凌晨5点完成;一个月内拿到夜跨铁路施工批复……两年的时间,工程累计进行临电改接25次、改造线路投运10次、二级风险50次,他们以高度的责任感和使命感,确保了每一项工作的精准完成。

重庆金山-明月山500千伏线路工程的“蜕变”,记录着输电人奋发有为的身影。一次次难题成功化解,一次次攻坚克难冲锋向前,他们,用智慧和担当为工程建设护航,用实力刷新了电网建设“重送速度”,强劲助力工程“630”投运。
