两条特高压
具备带电条件
哈重特高压
5月,哈密-重庆±800千伏特高压直流输电线路工程进入调试阶段。作为我国首批"沙戈荒"大型风电光伏基地外送工程之一,该工程建成后每年可向重庆输送电量超360亿千瓦时,不仅能有效缓解重庆能源需求压力,还将优化全国能源资源配置。

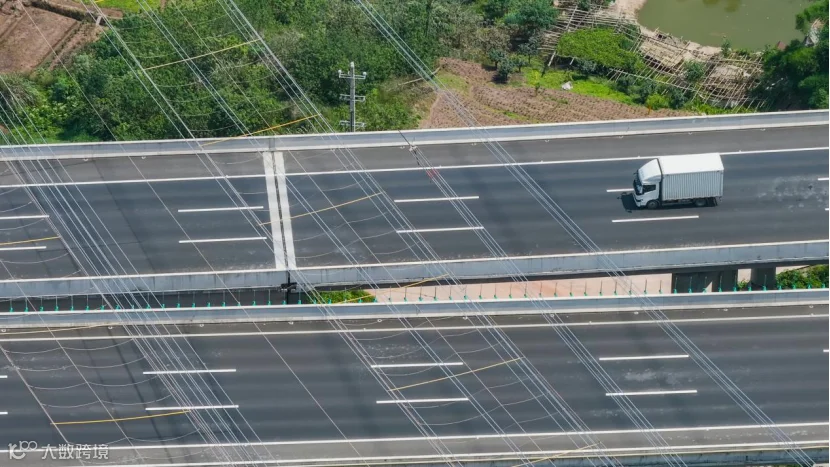

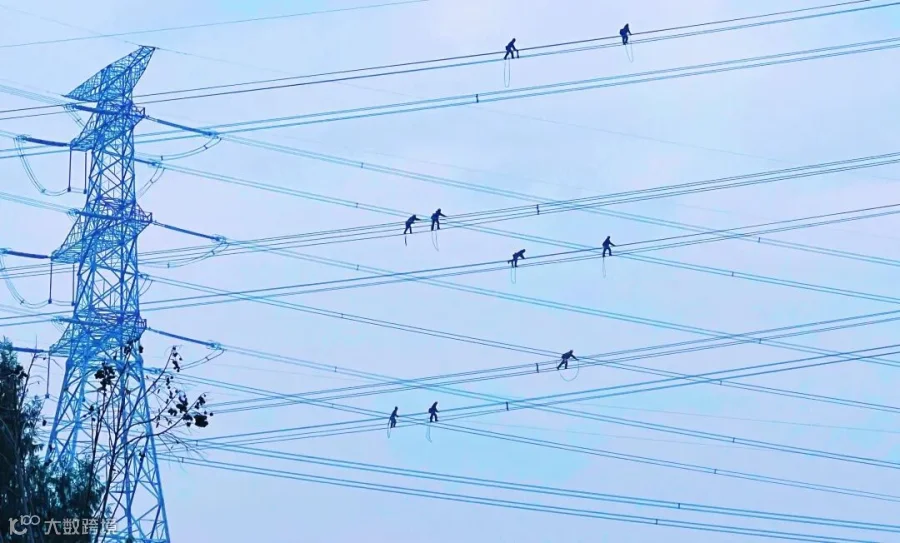

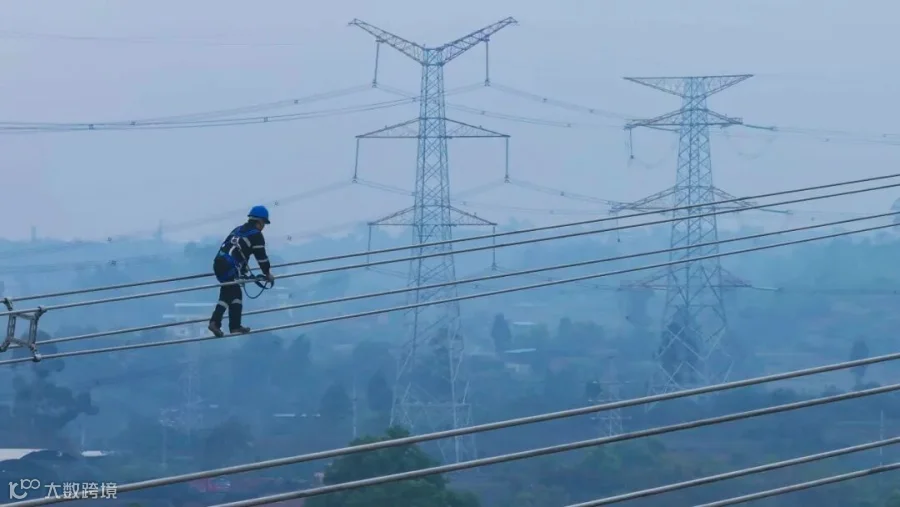

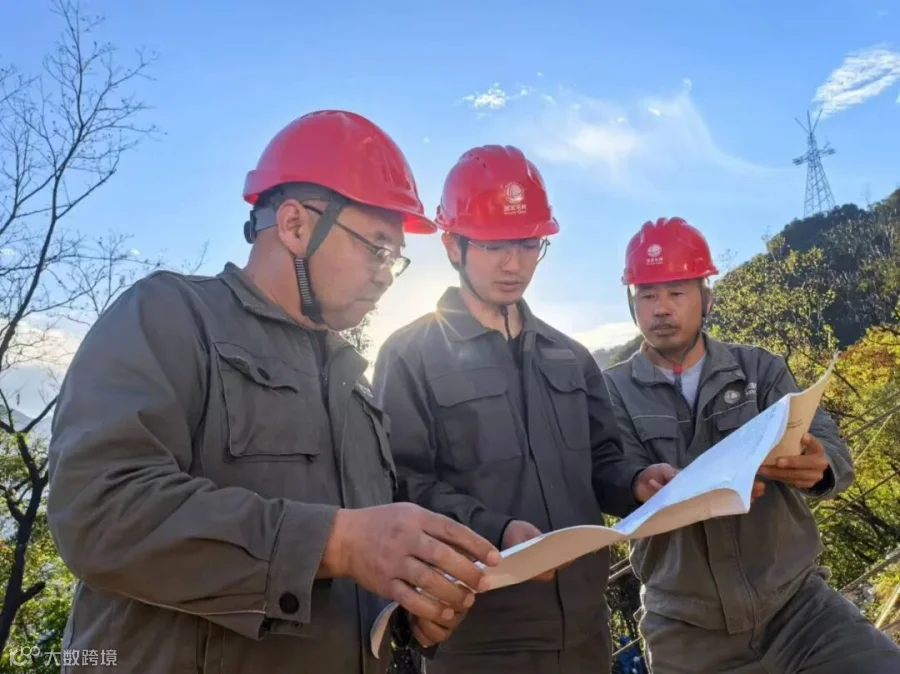

工程累计完成二级风险作业5次,其中3次跨越银昆高速、2次跨越襄渝铁路,为确保工程快速有序推进,重庆送变电公司,制定详细施工计划,有效分解作业内容,保障施工进度,确保能按期实现哈重特高压投运目标。

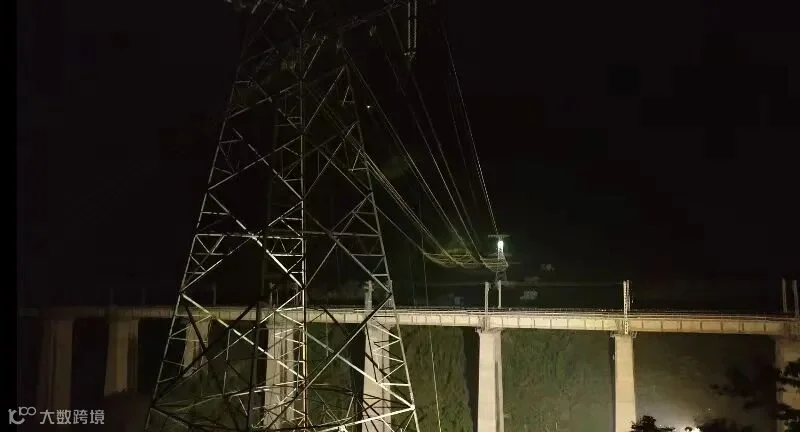

时间不停歇
2023-10-16

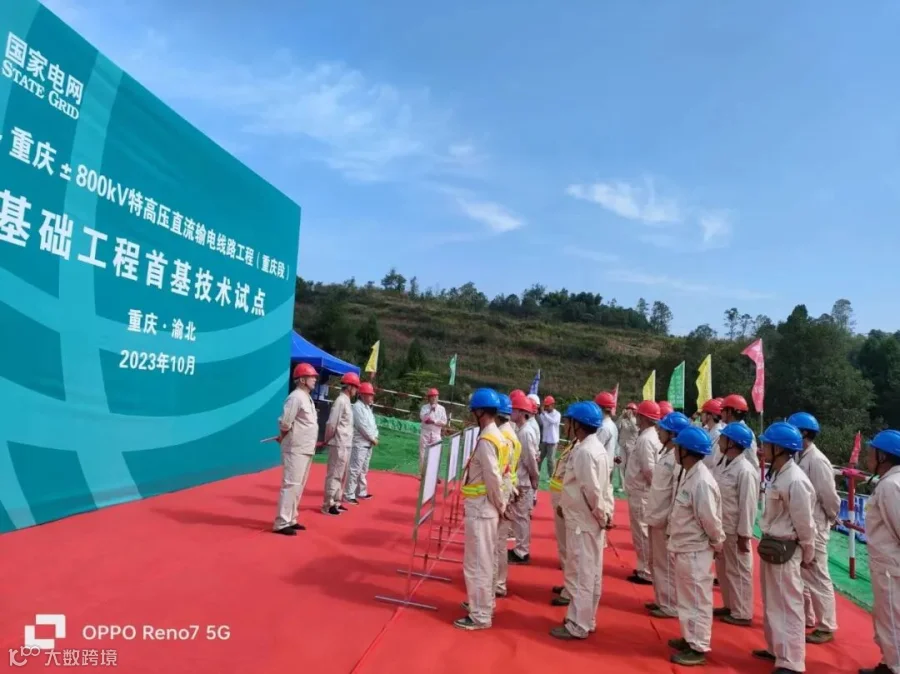

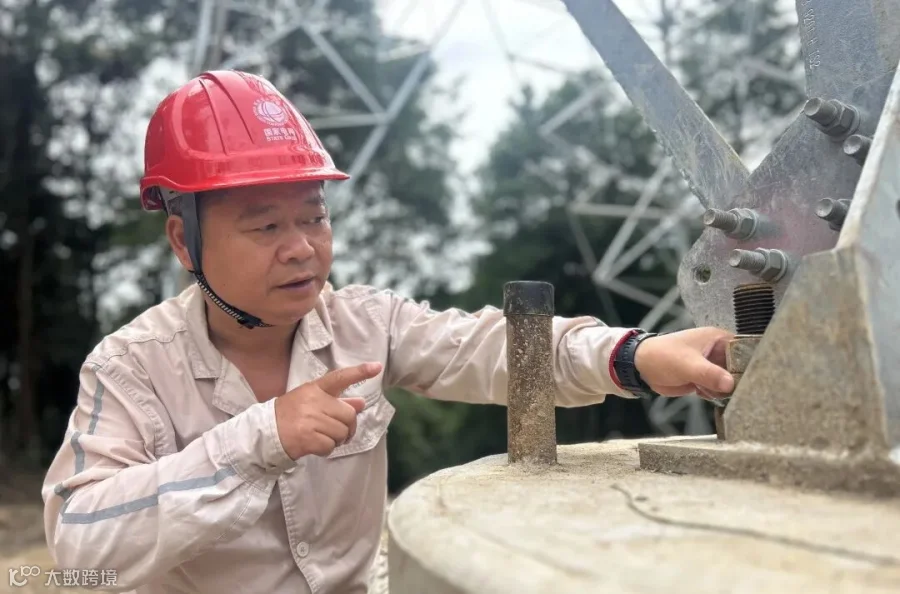

基础首基试点
2024-06-19

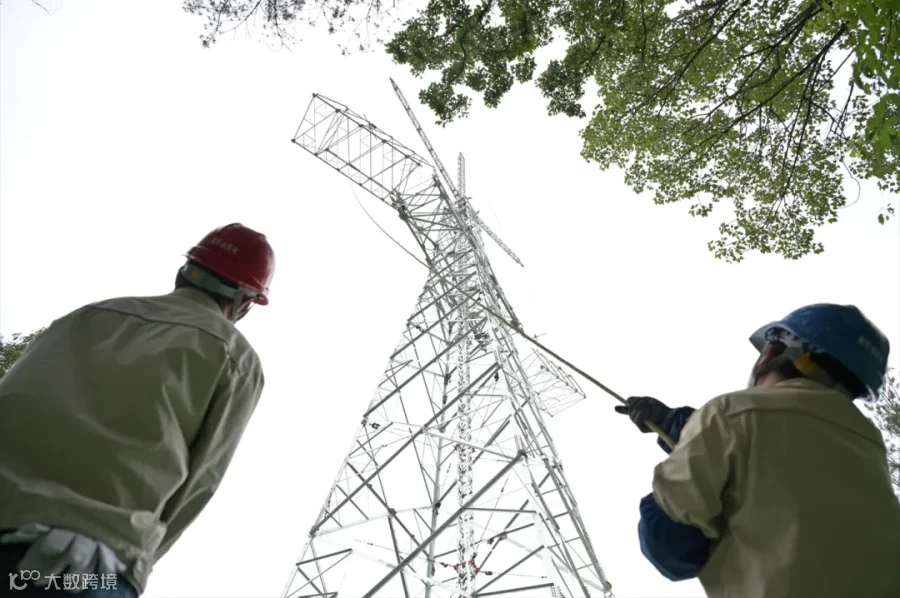

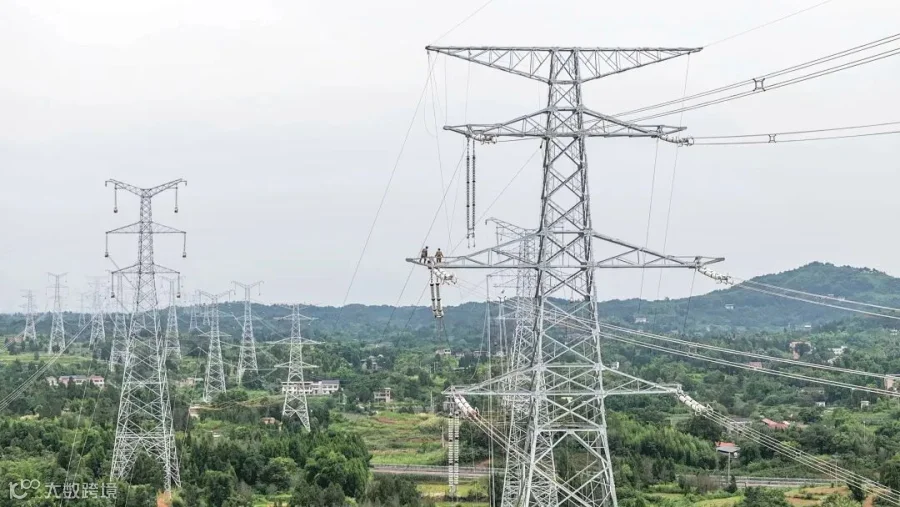

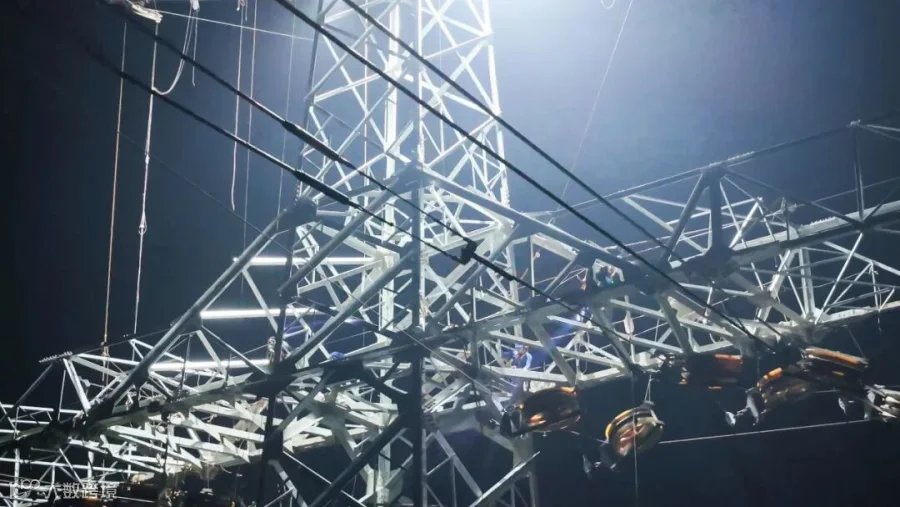

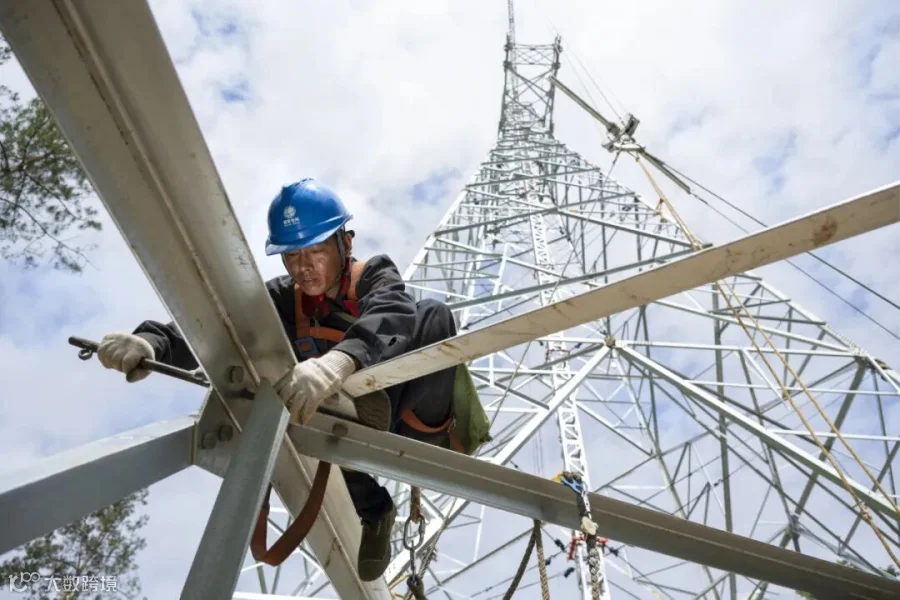

铁塔组立
首基试点

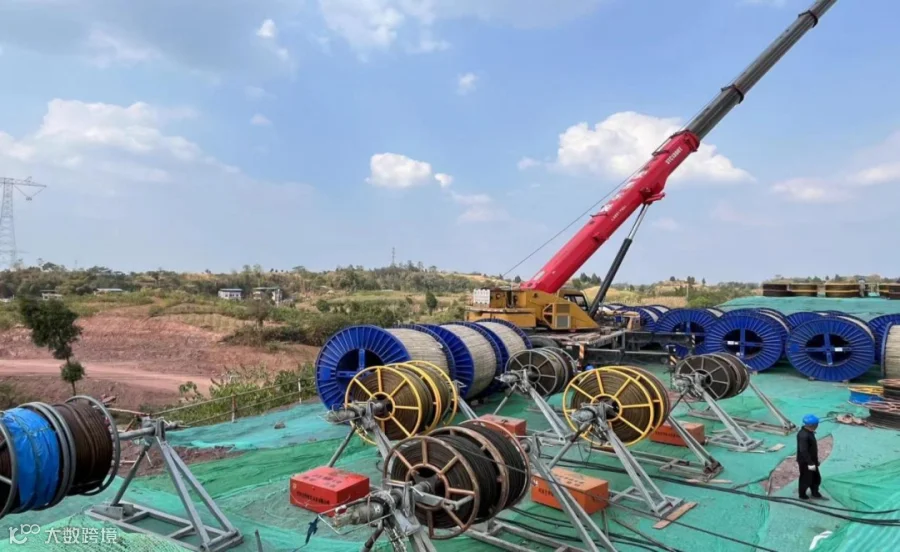

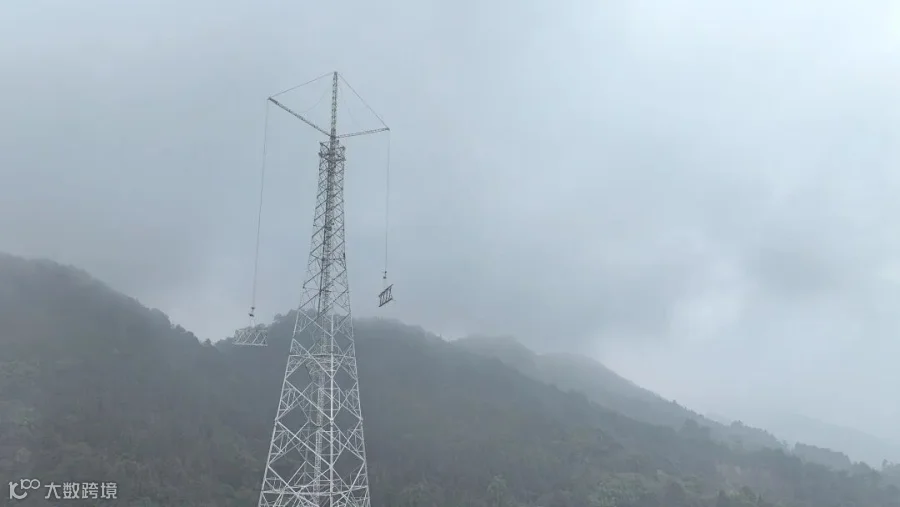

2024-09-22

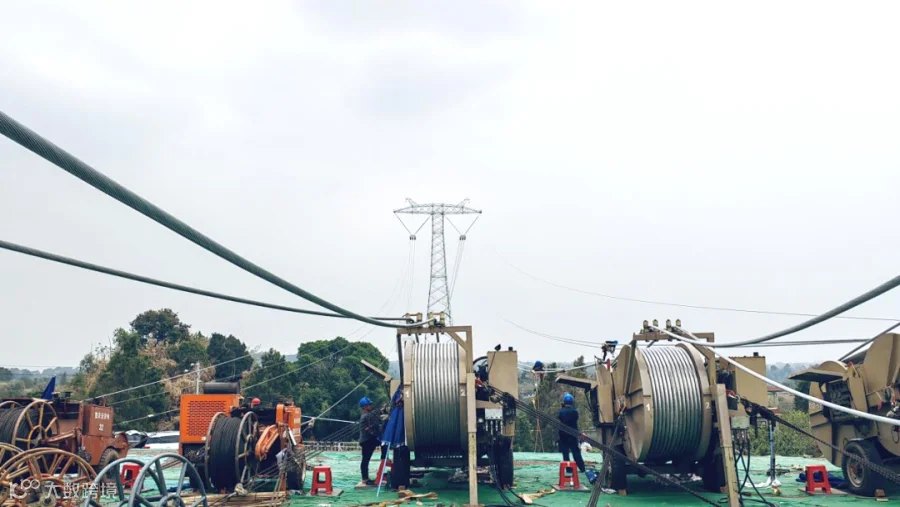

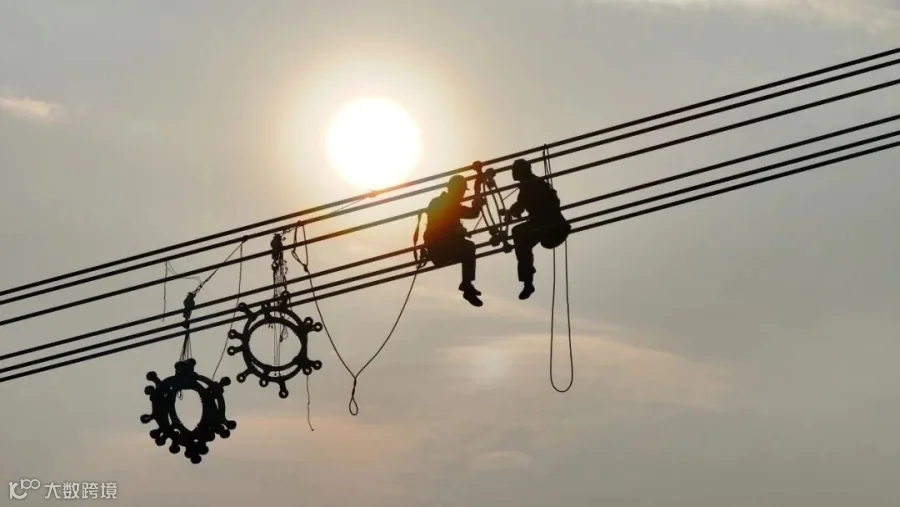

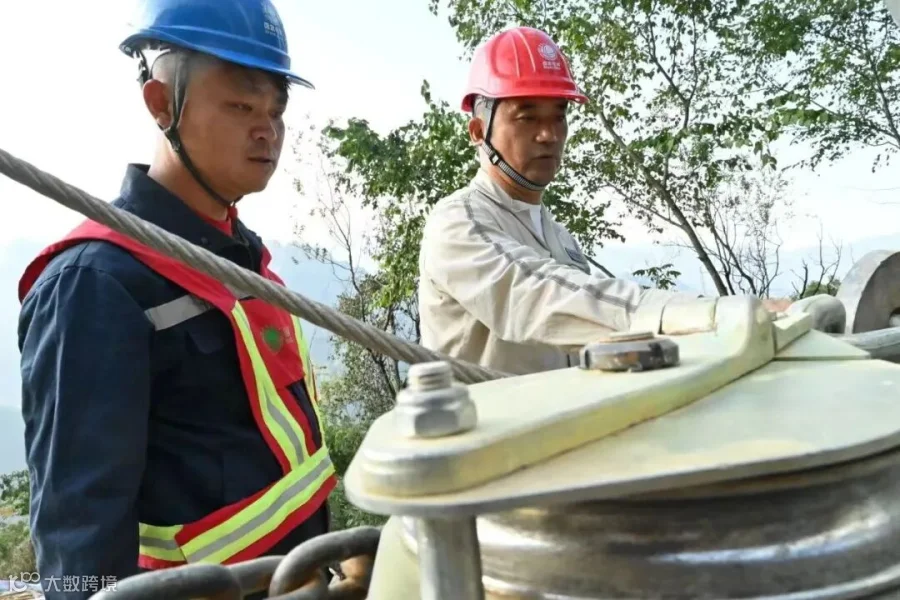

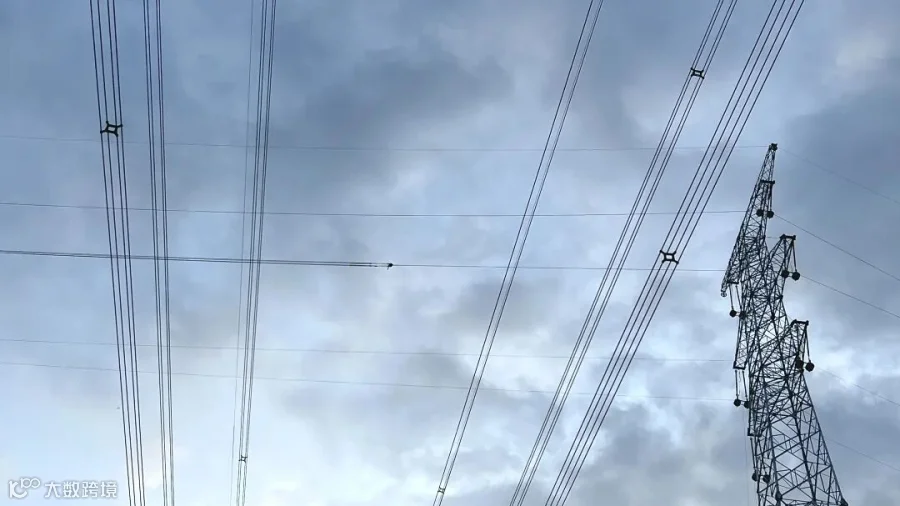

首次导线展放
2024-10-09

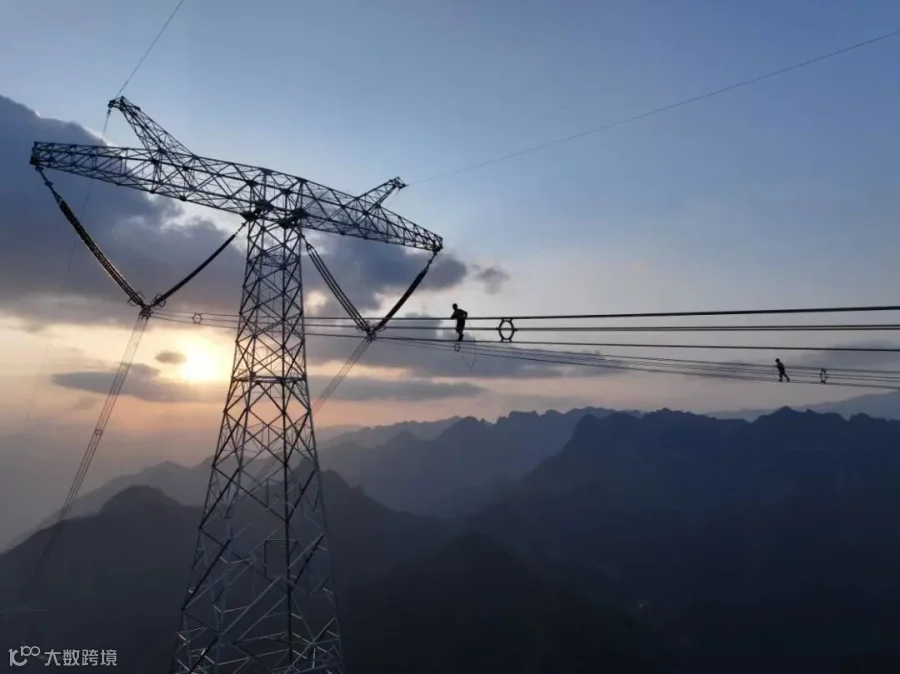

171米

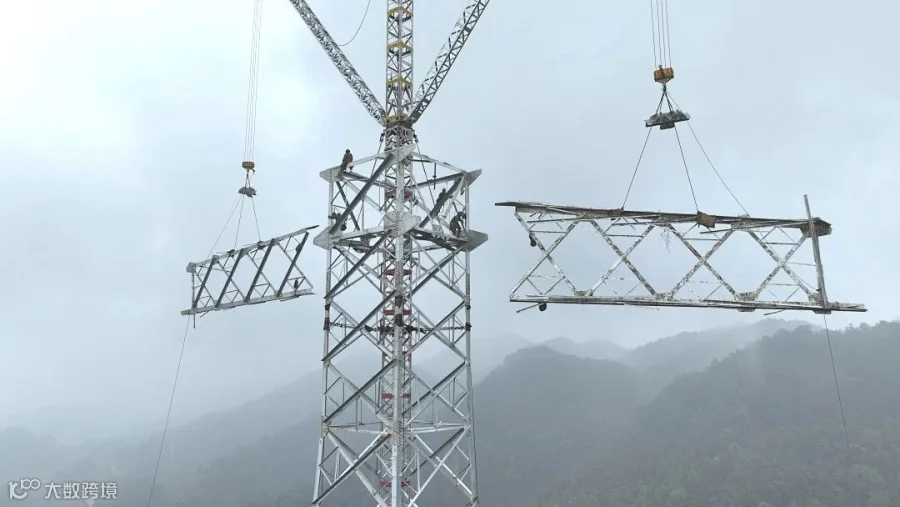

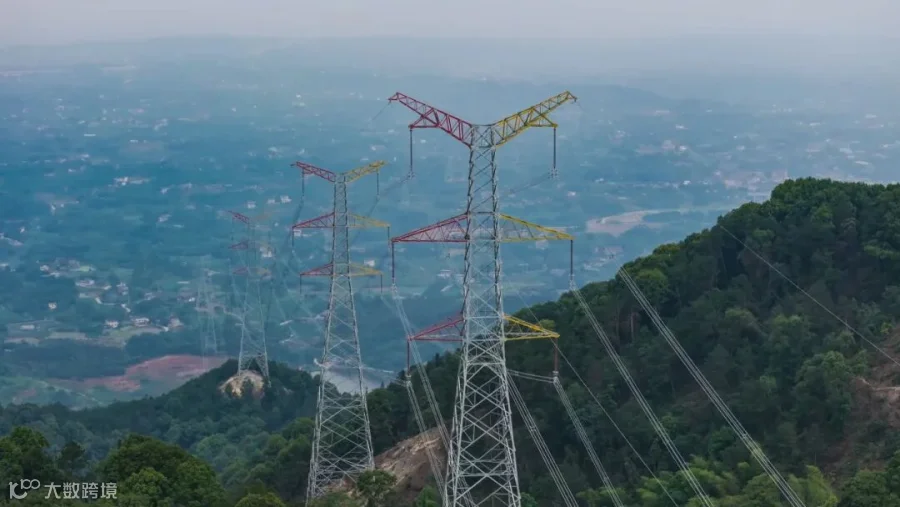

最高铁塔
组立完成
2025-01-08

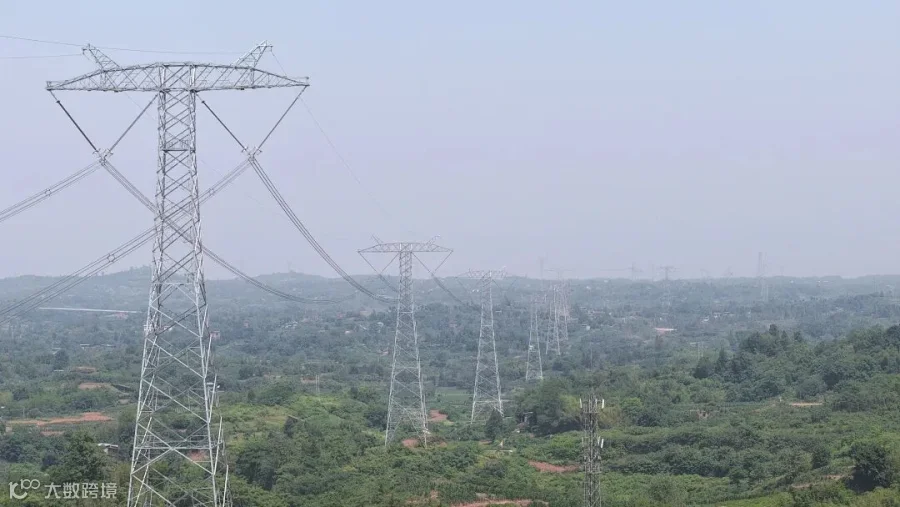

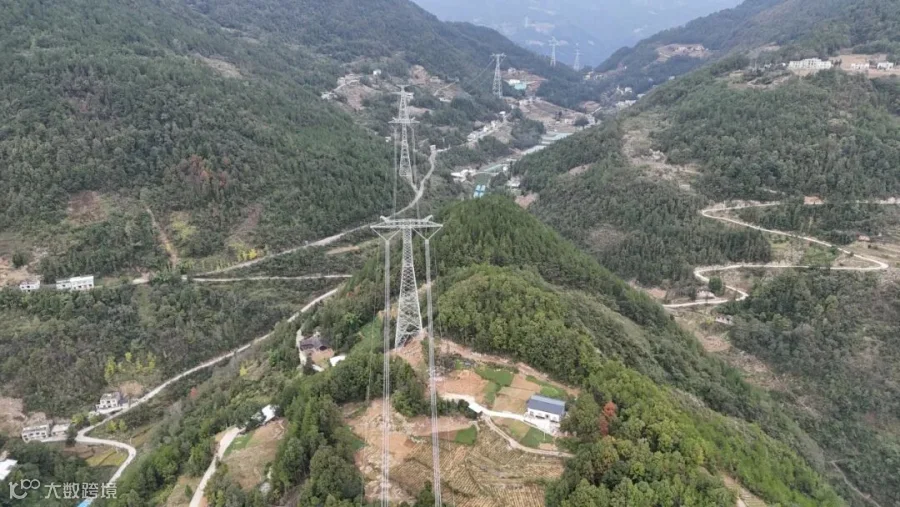

重庆段

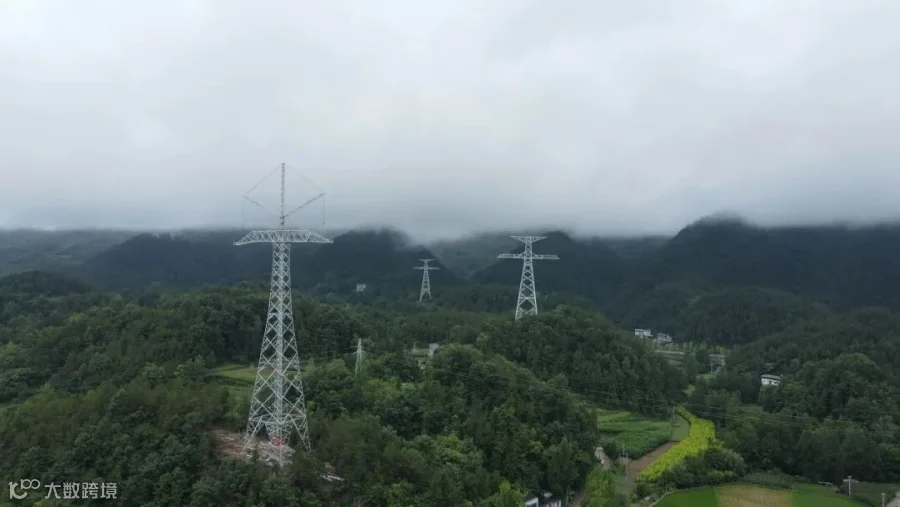

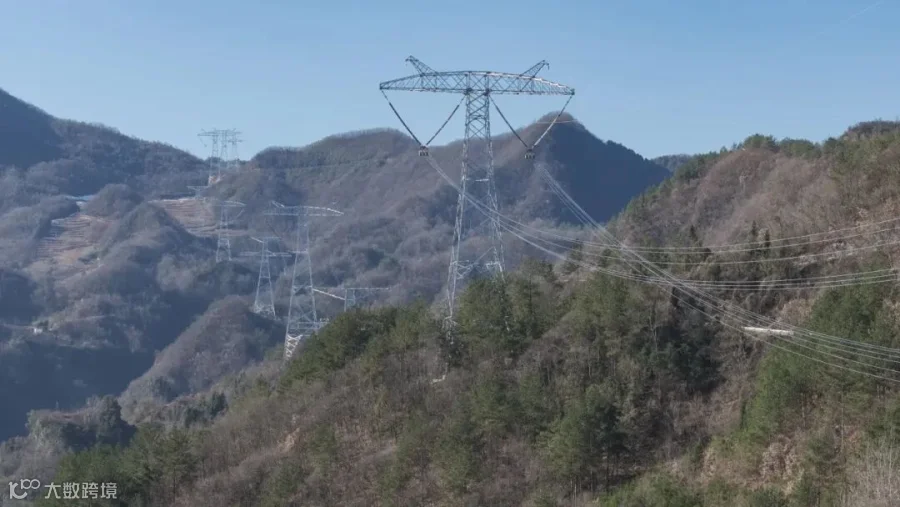

全线贯通
宁湘特高压
ZHENG TU
5月26日,宁夏-湖南±800千伏特高压直流输电线路工程完成参数测试。该工程是我国首条以输送沙漠、戈壁、荒漠新能源大基地电量为主的特高压外送通道,投运后,年送电量预计达400亿千瓦时,为沿线省市发展注入“绿电”动力。
ZHENG TU

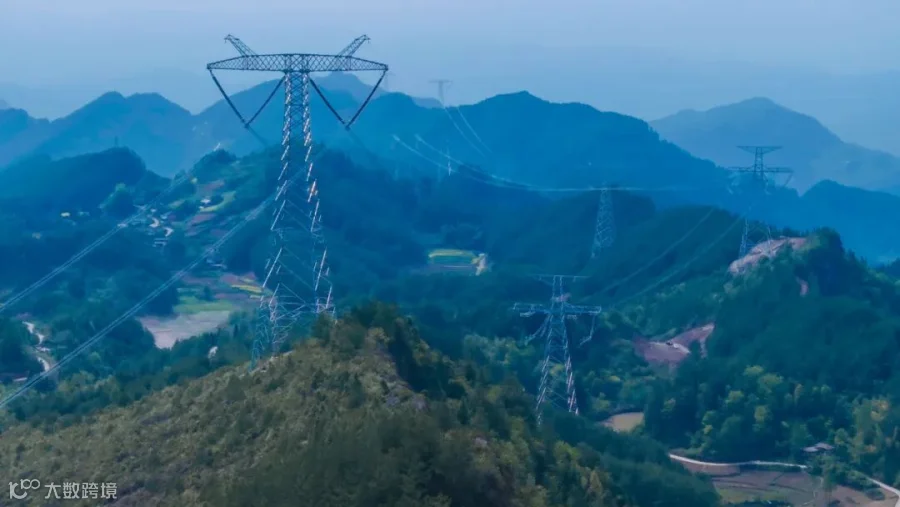

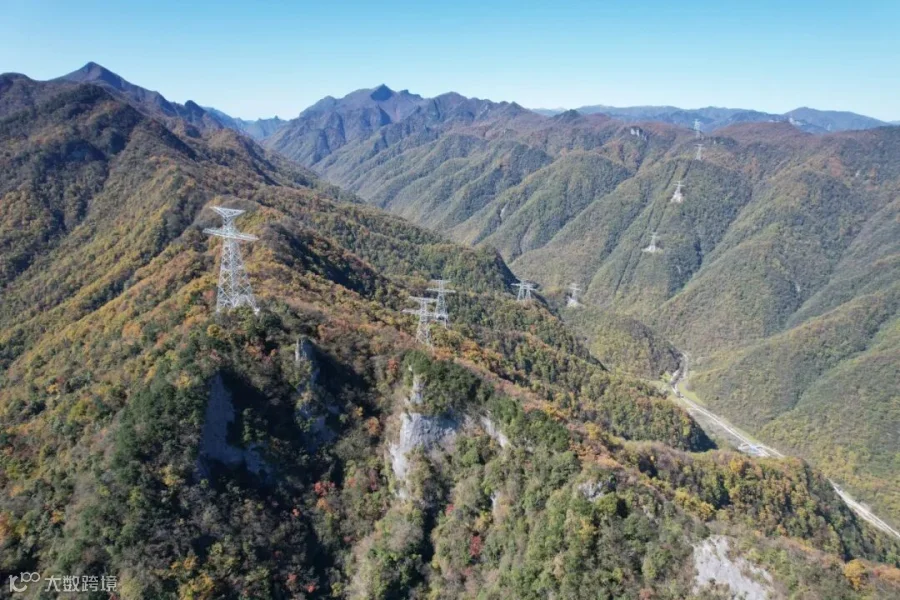

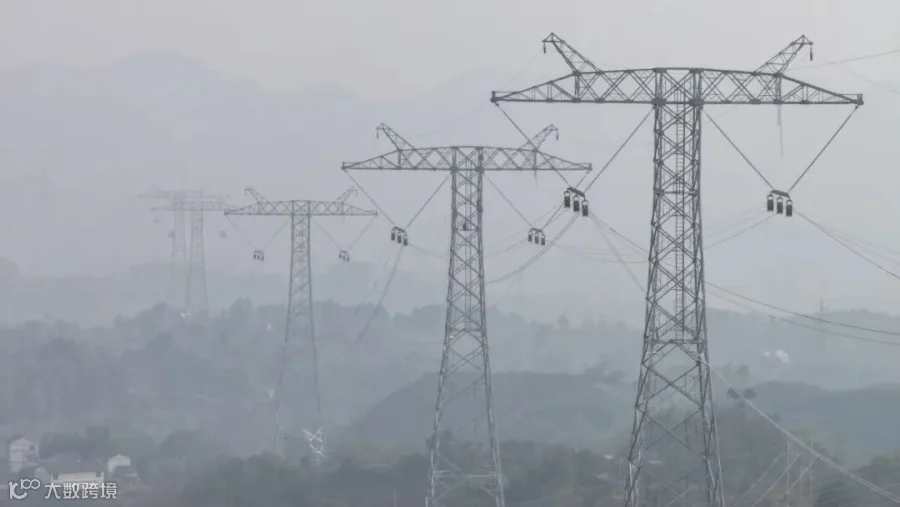

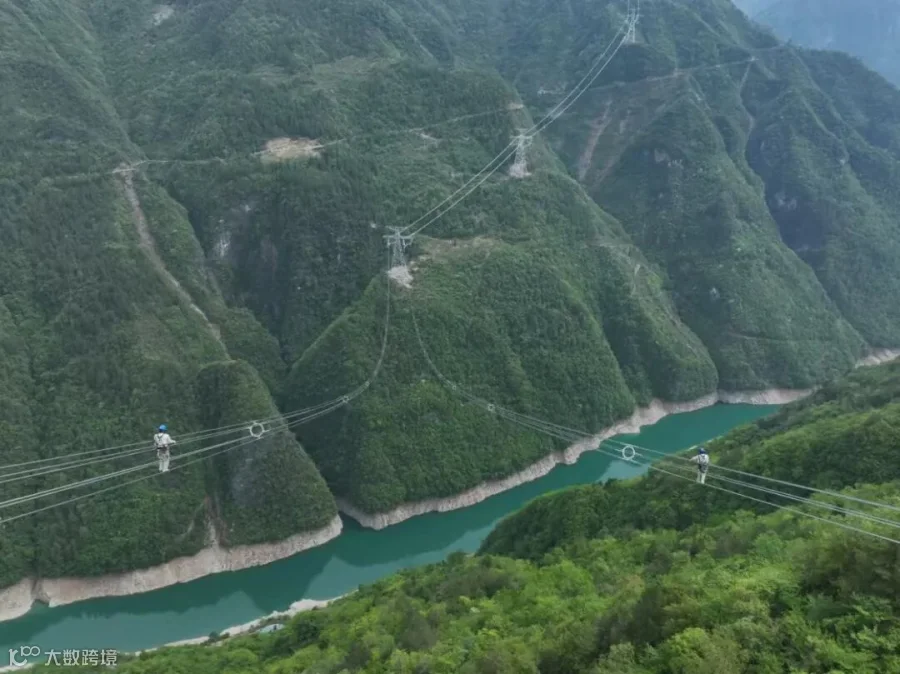

重庆送变电公司承建的渝1标作为其中的关键标段,线路长度63.081千米,新建铁塔142基。该标段位于地势险峻的秦巴山脉,沿途地形险峻,60%塔位处于山脊。
来自时间的魔法
01
2023年10月16日

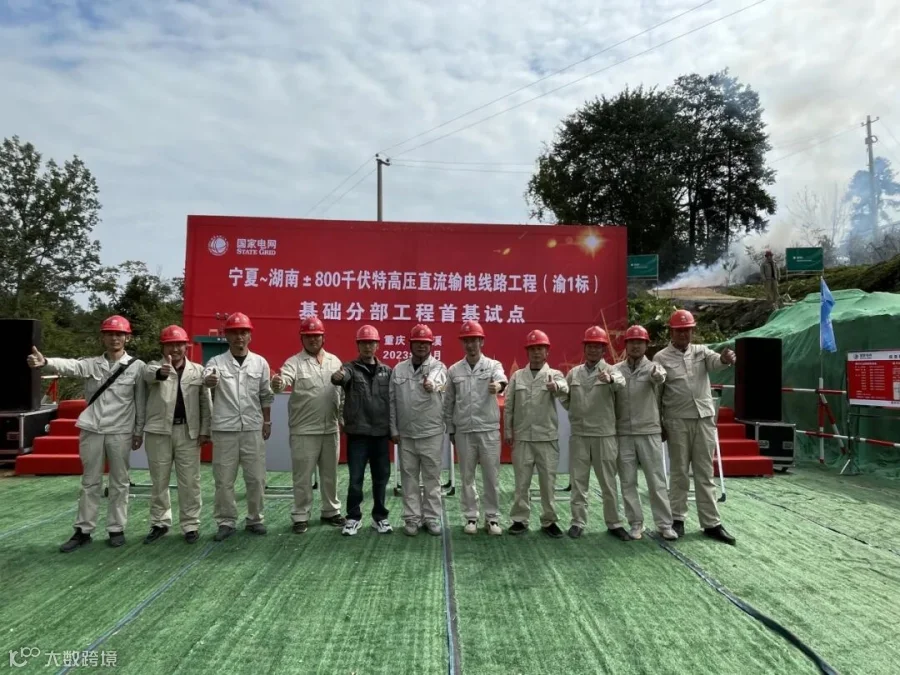

(渝1标)基础首基试点
2024年06月19日
第一基铁塔组立完成
02
03
2024年10月21日
首段导线展放完成
2024年12月13日
铁塔组立全部完成
04
05
2025年01月08日
渝1标全线贯通

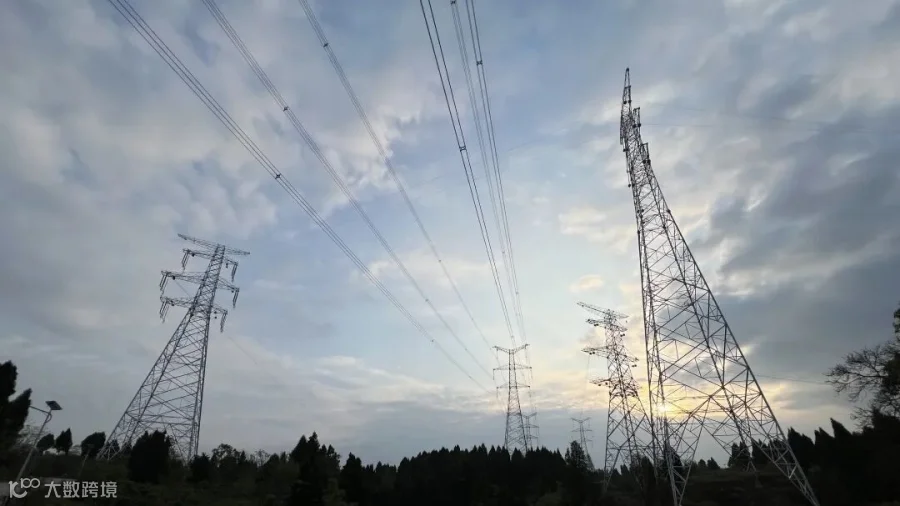

铜梁特送出
全线贯通

2025年5月22日,最后四根导线从江泸北高速公路上方通过,顺利到达牵引场,铜梁1000千伏特高压变电站500千伏送出工程全线贯通。
该工程是川渝1000千伏特高压交流工程配套送出项目,包括“铜梁-板桥”和“铜梁-圣泉”两条线路。2024年11月,“铜梁-板桥”带电投运。
工程累计完成二级风险作业20项,涉及跨越带电线路、高速、高铁、轨道交通等作业,拆旧与新建交替进行,作业复杂,安全风险高,施工难度大。
时间如此神奇
2023.11.03
基础首基试点
2024.01.08
第一基铁塔组立
2024.04.14
首次架线作业
2024.11.15
“铜梁-板桥”带电投运
2024年12月以来
“铜梁-圣泉”线路
多次分段进行投运前竣工预验收
