以匠心破局,以实干作答!
调试分公司在渝北换流站奏响特高压攻坚最强音!
调试分公司
±800千伏渝北换流站作为“疆电入渝”特高压直流工程的核心落点,这座换流站不仅是连接新疆清洁能源基地与重庆负荷中心的关键节点,更是推动我国“西电东送”战略落地、助力“双碳”目标实现的重要支撑。
站在2025年的年末,回顾换流站建设的那些故事,在无数个被视作“不可能”的工程节点前,重送人选择将“不放弃”刻进每一次挑灯夜战的坚守中;在那些看似无解的难题与天堑之间,重送人用智慧与汗水,将一个个“不可能”淬炼成超越之光的“特高压答卷”。
2025 年 4 月,极二低端六台换流变压器进入调试阶段,调试班组面临前所未有的挑战:原本需要六周的调试任务被压缩至短短20天。这不仅要完成 CT 特性试验、非电量信号实发、PLC 冷却器启停逻辑等十余项调试项目,还要应对变幻莫测的天气考验。

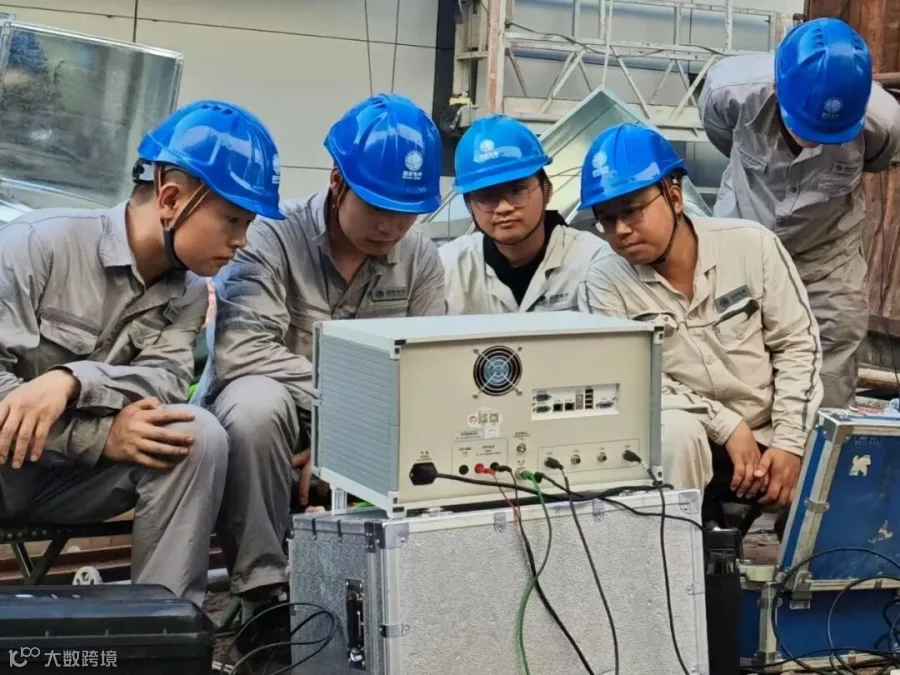

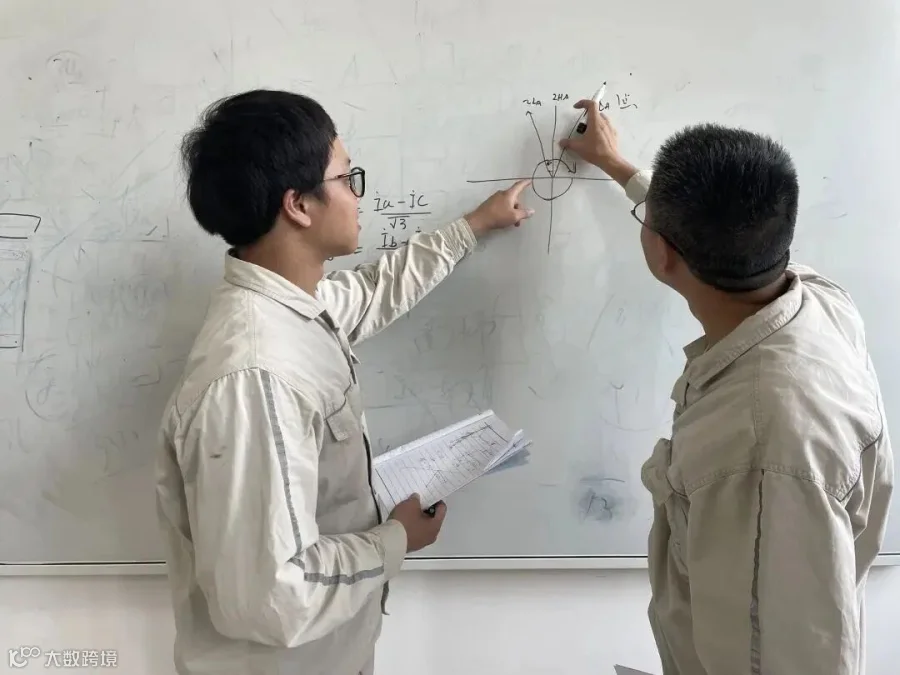

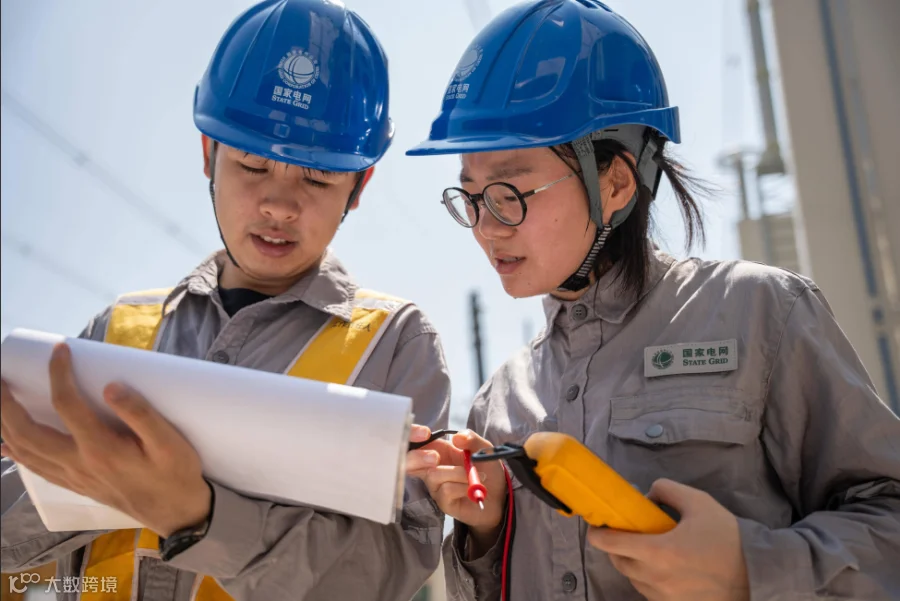

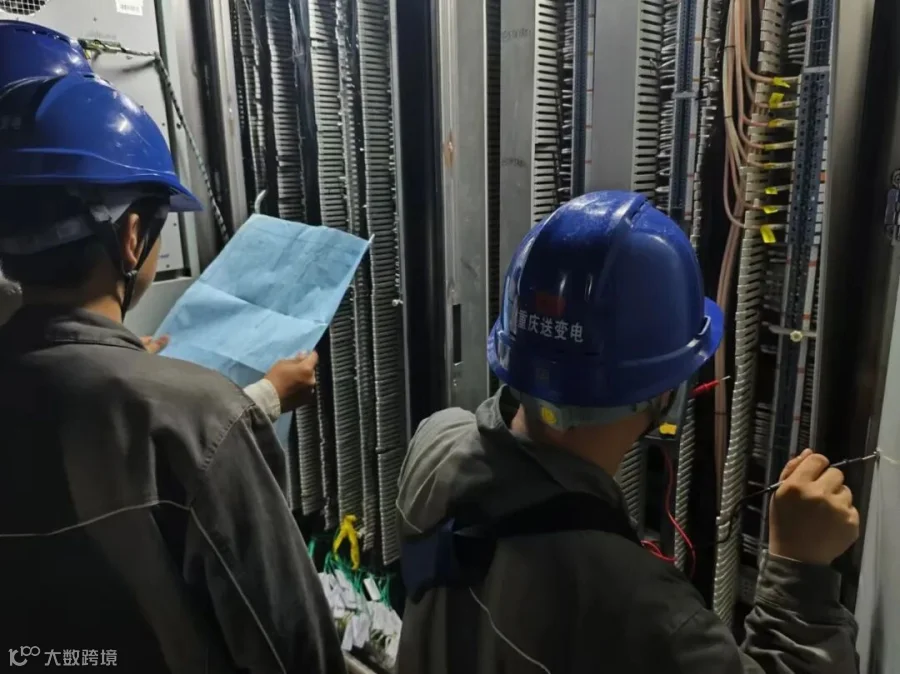

伍亚星、李家齐正在查看图纸
技术层面的挑战同样艰巨。面对西门子有载分接开关等核心设备,团队遭遇 “回路不熟悉、图纸不详尽、厂家支持滞后” 的困境。
在分接开关频发闭锁故障的危急时刻,调试人员蹲守在控制柜前,用万用表对每个回路节点进行通断验证,最终精准锁定故障根源。这场硬仗让团队真正掌握了直流设备故障诊断的主动权。
#

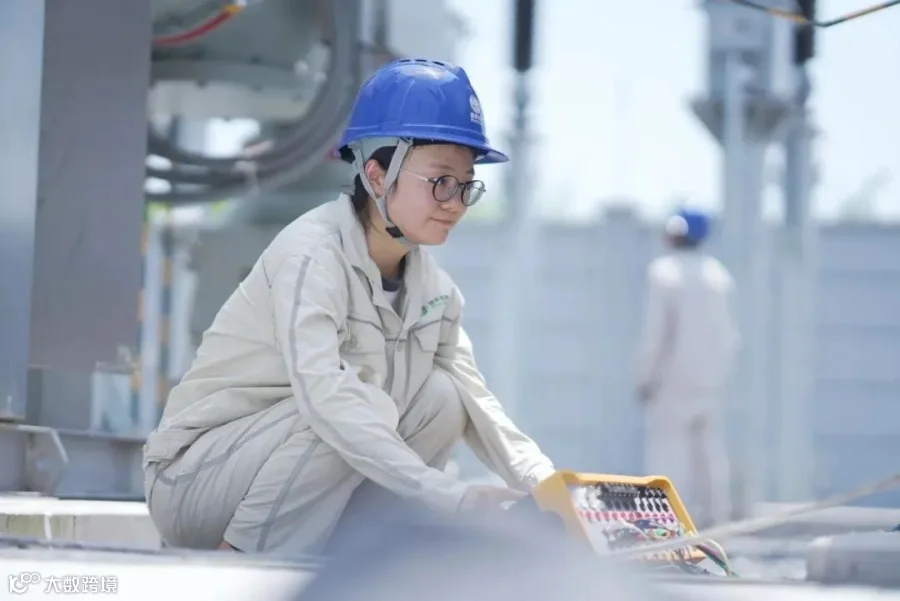

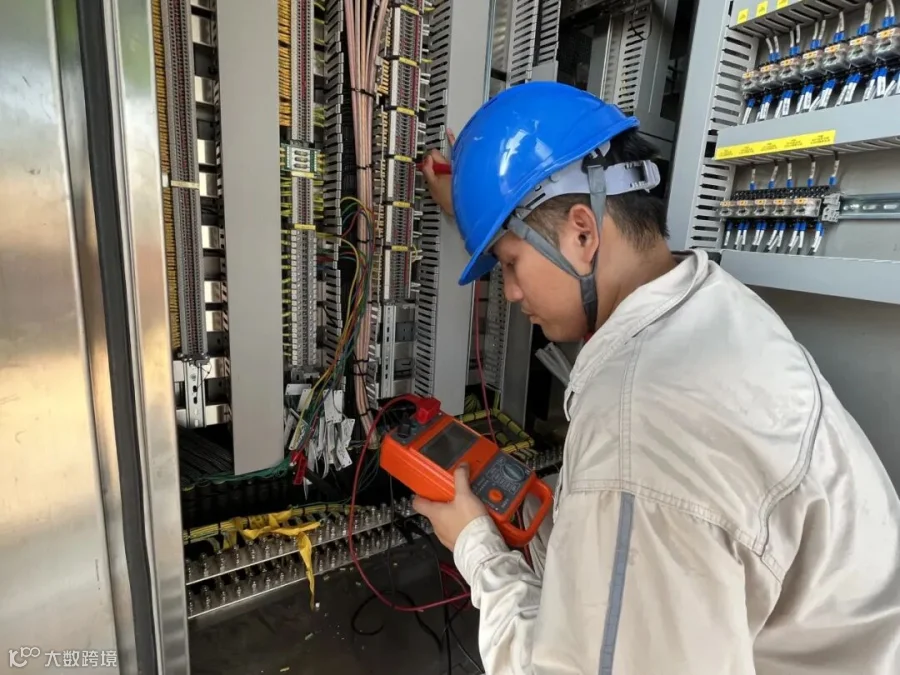

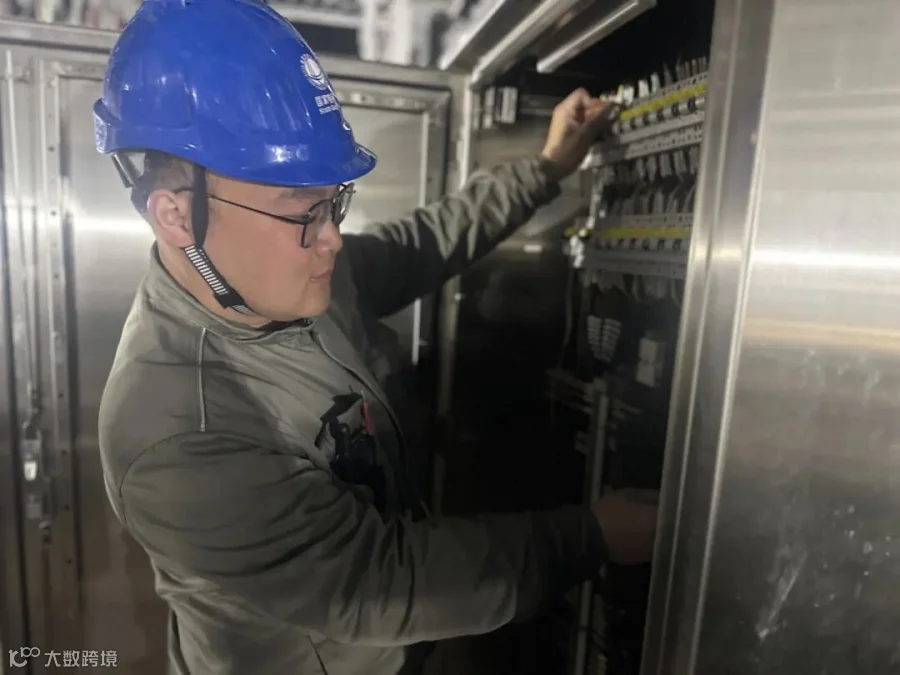

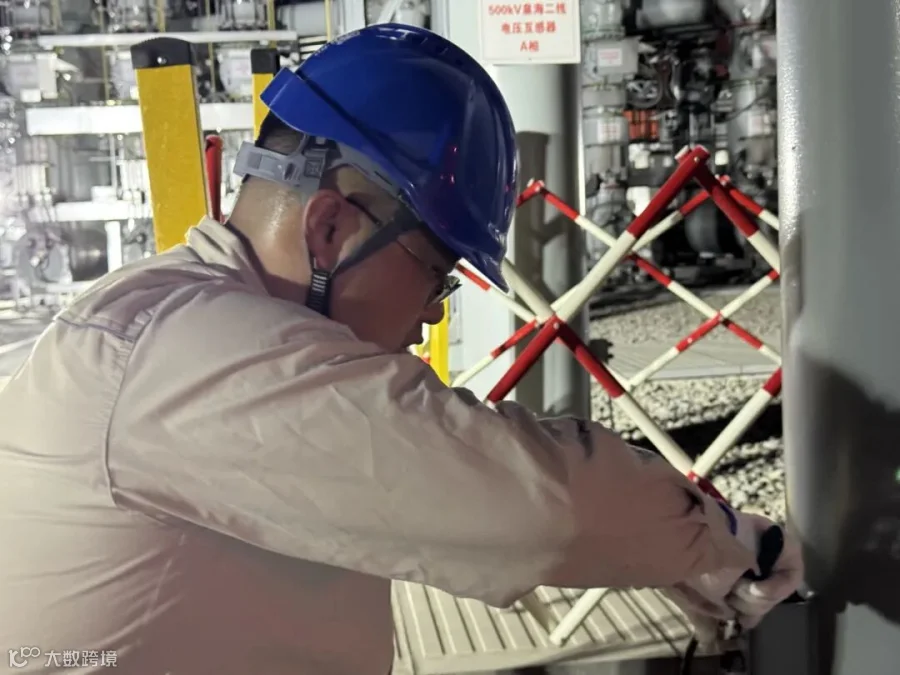

班长伍亚星正在排除故障
面对工期压力,班长伍亚星展现出卓越的组织能力。现场人员分成汇控柜和本体两个小组,科学调整作业时间:避开正午高温,利用清晨完成户外试验;高温时段转战室内作业。
#

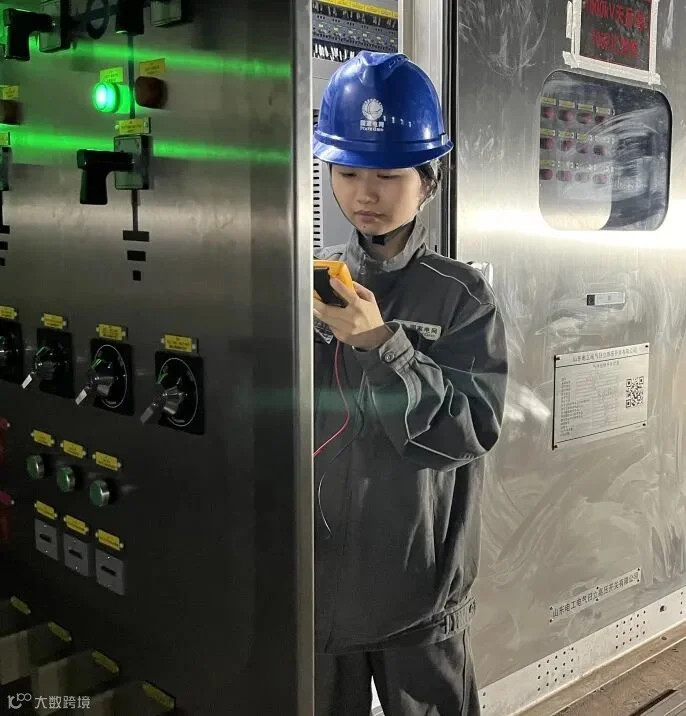

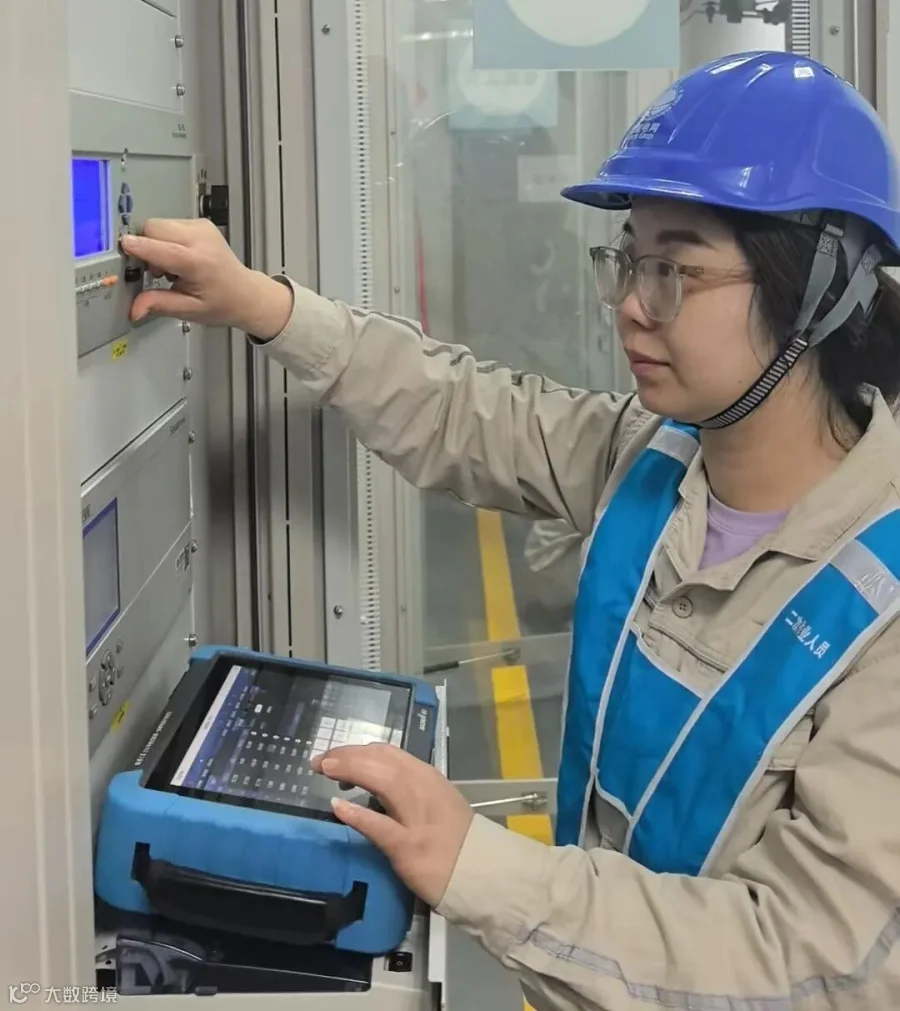

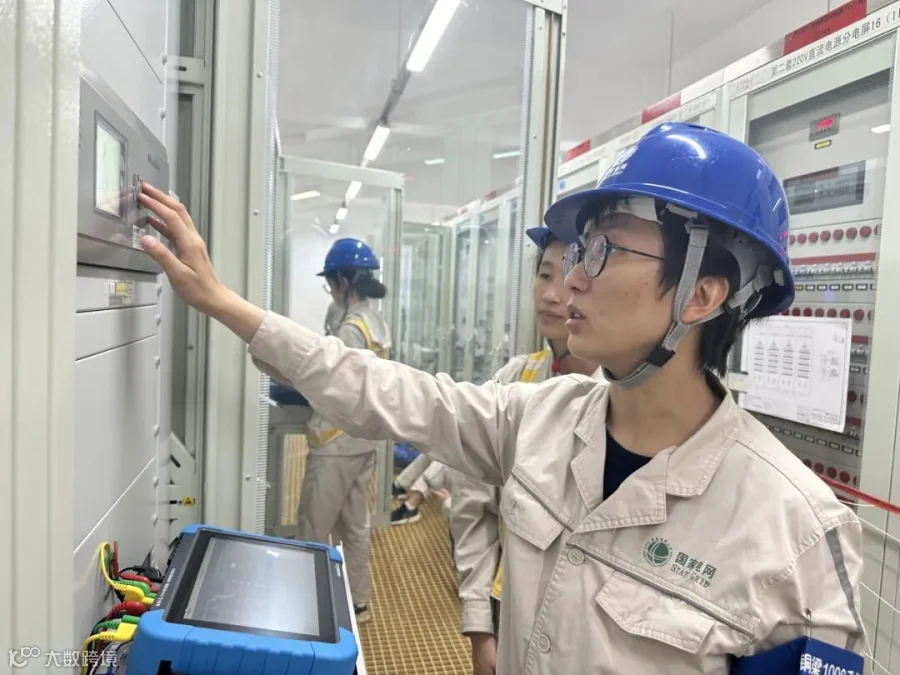

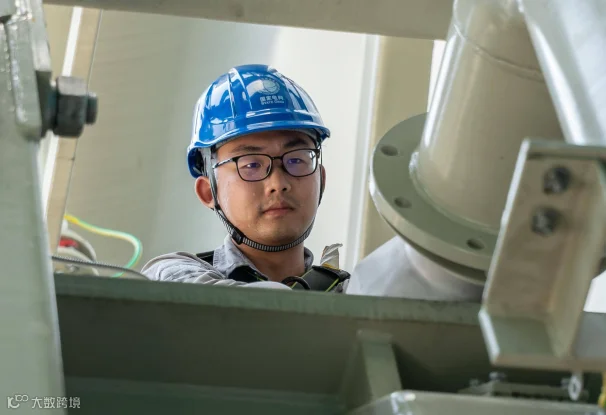

肖朝瀚正在进行绝缘测试
汗水浸透工装,阳光灼烤肌肤,但没有人退缩。通过优化流程、精准协作,团队硬是在20天内高质量完成了全部调试任务。

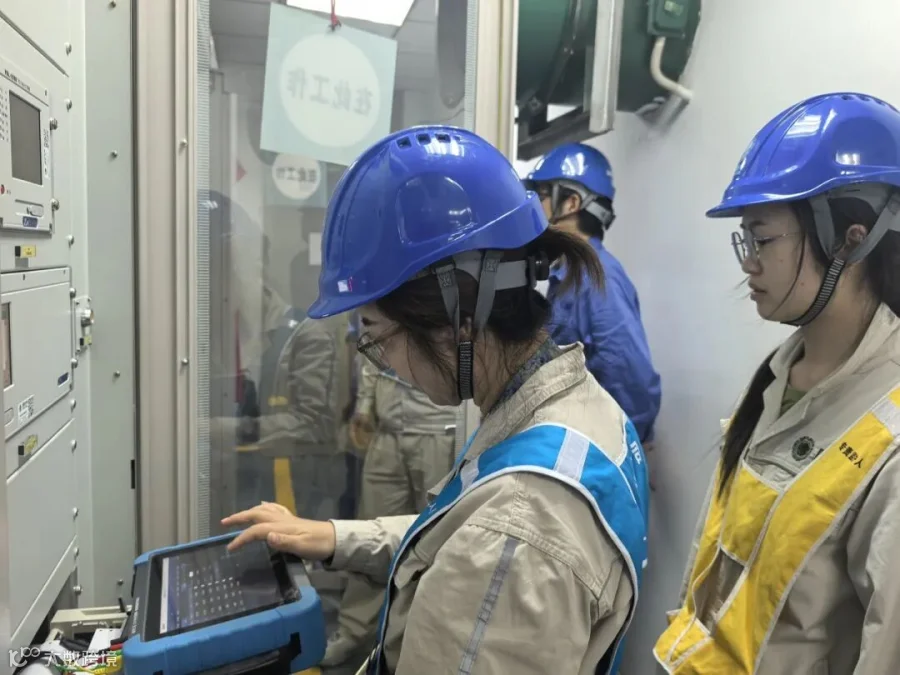

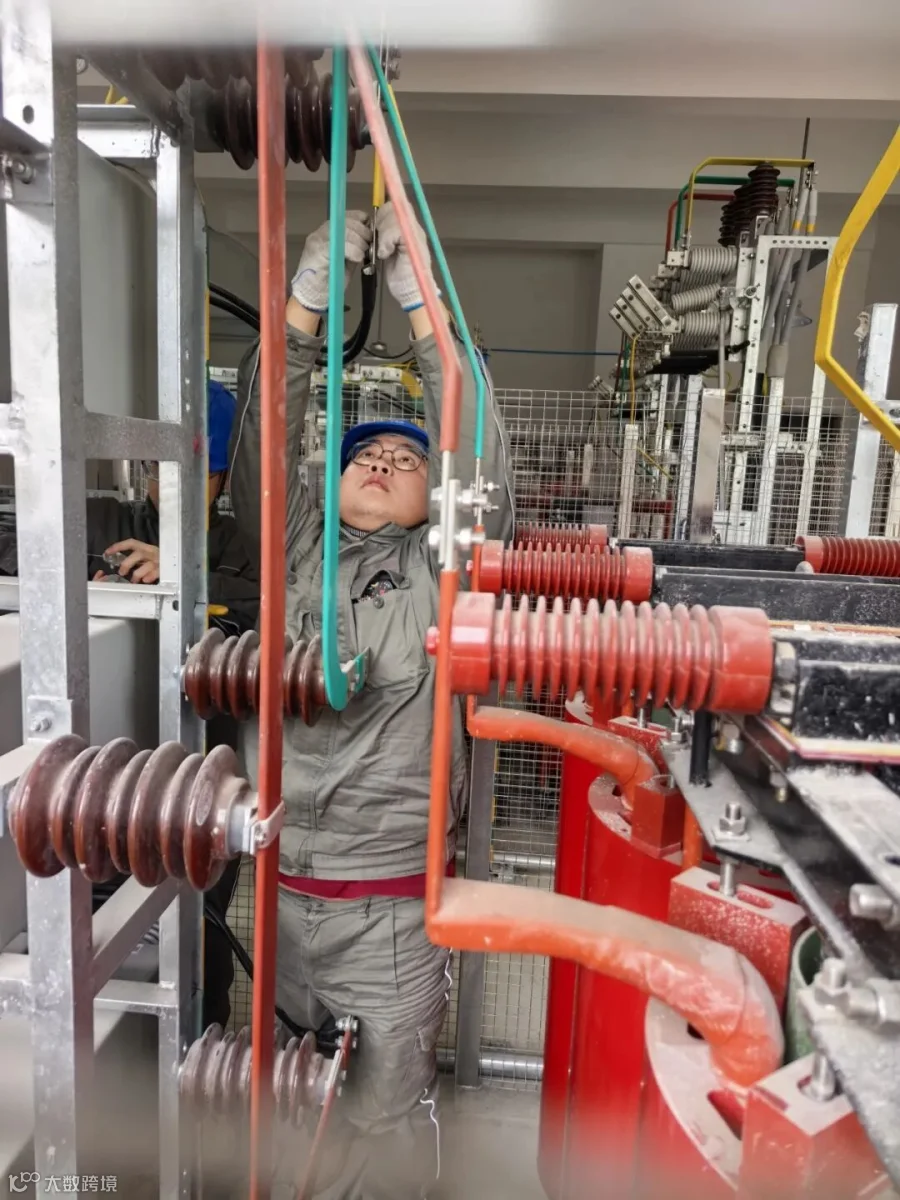

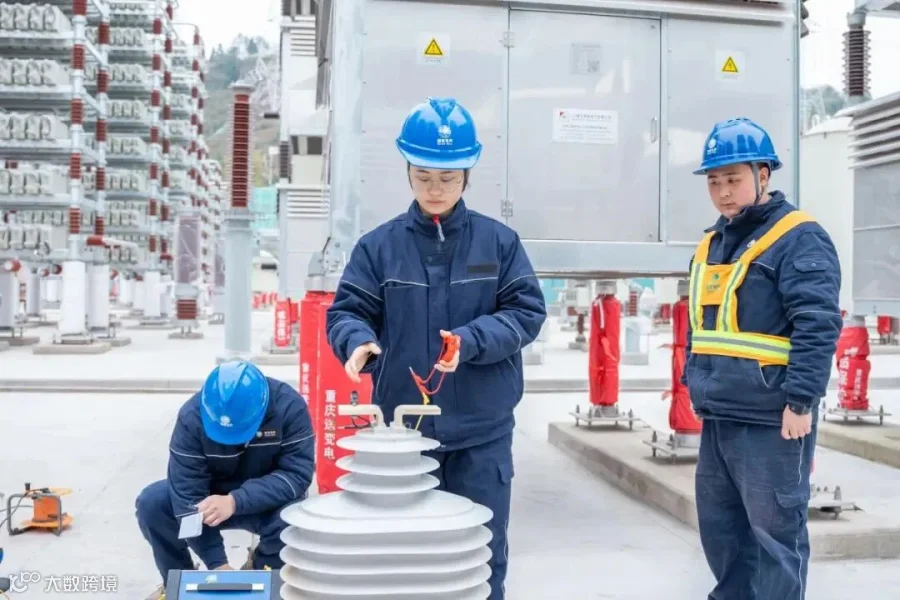

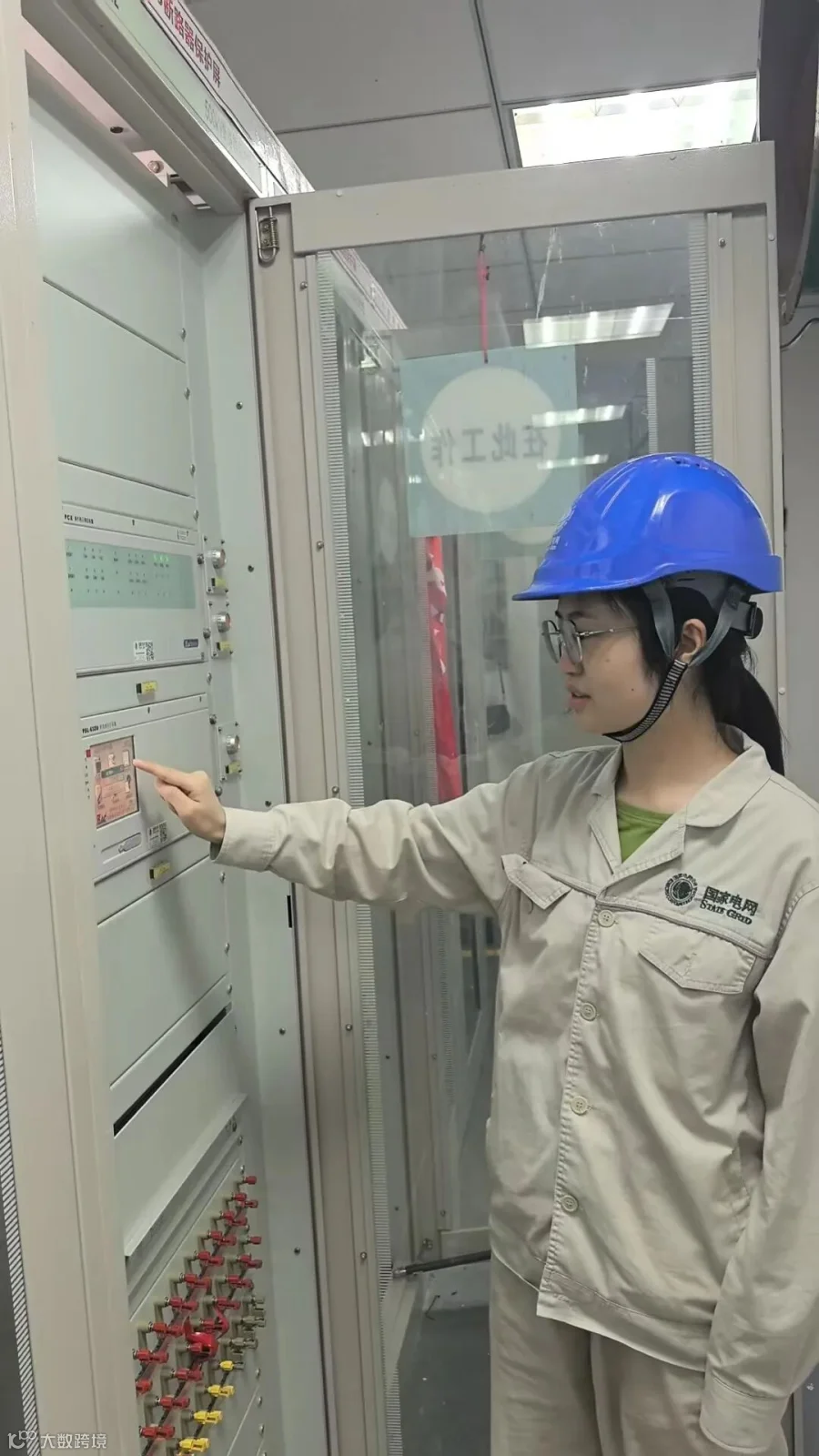

张钰承在换流变本体上进行非电量信号实发
从对直流系统的陌生到构建完整知识体系,从面对技术困境到掌握诊断主动,调试班组用专业与汗水为工程顺利推进奠定了坚实基础,展现了新时代技术工人的硬核担当。
5 月 13 日晚 11 点,渝北换流站控制室的电话铃声打破了夜的安静。值班人员反馈,低端换流变在带电试运行中出现异常发热,初步怀疑与设备墙 RI 电容有关 —— 推测是电容内部关键引线未按标准连接导致过热,需紧急排查处理,避免影响电网稳定运行。

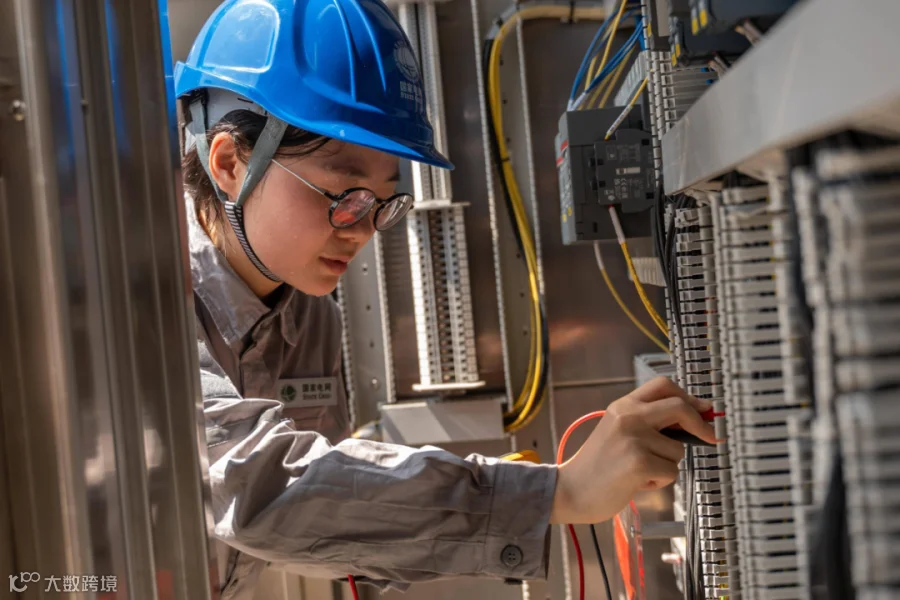

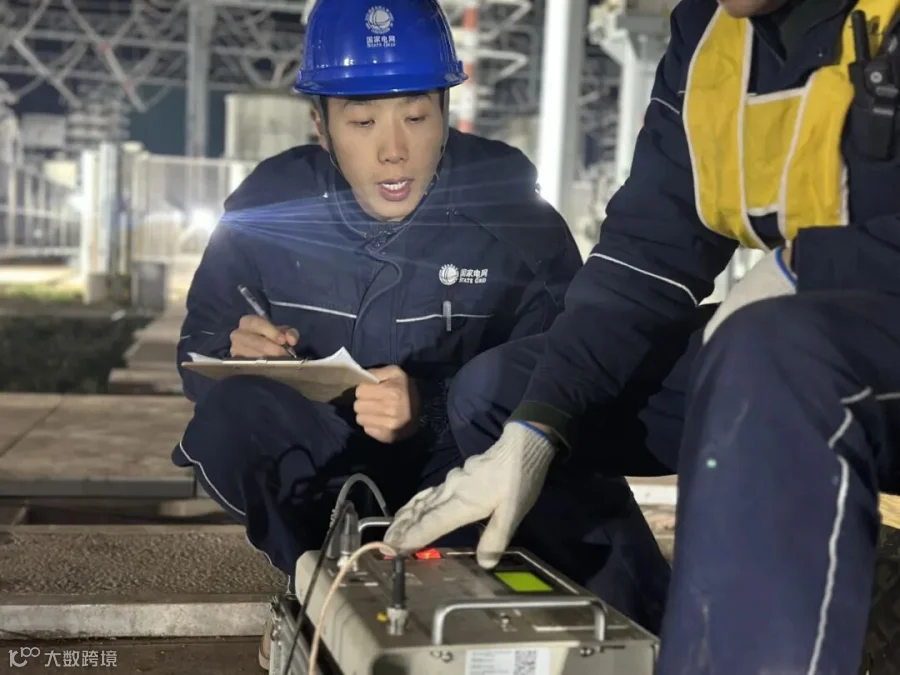

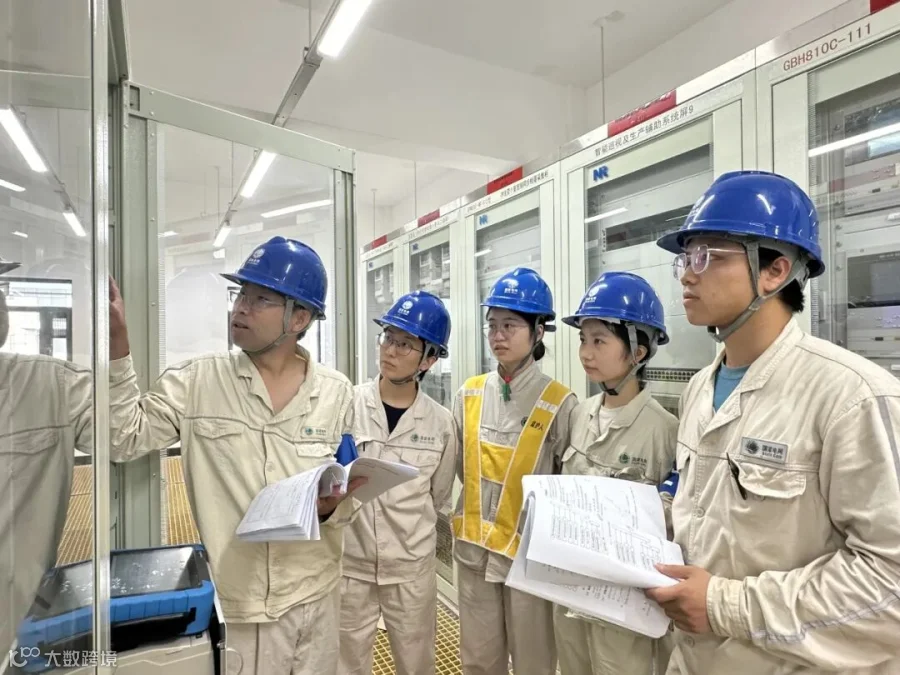

黄俊鹏正在记录实验数据
班长张俊豪立即启动应急响应,联系三名班员。夜色里,三人从住处出发,按时在库房汇合,逐一检查绝缘电阻摇表、介质损耗测试仪等工具后装车,驾驶工程车赶往现场。

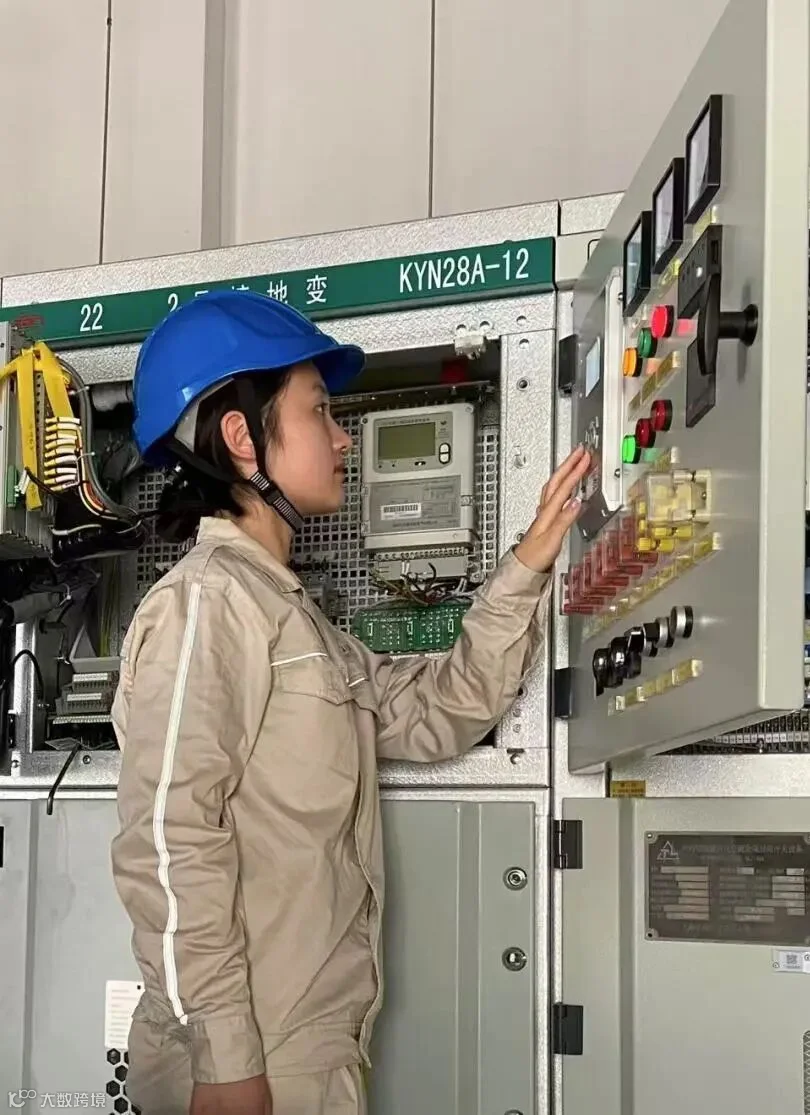

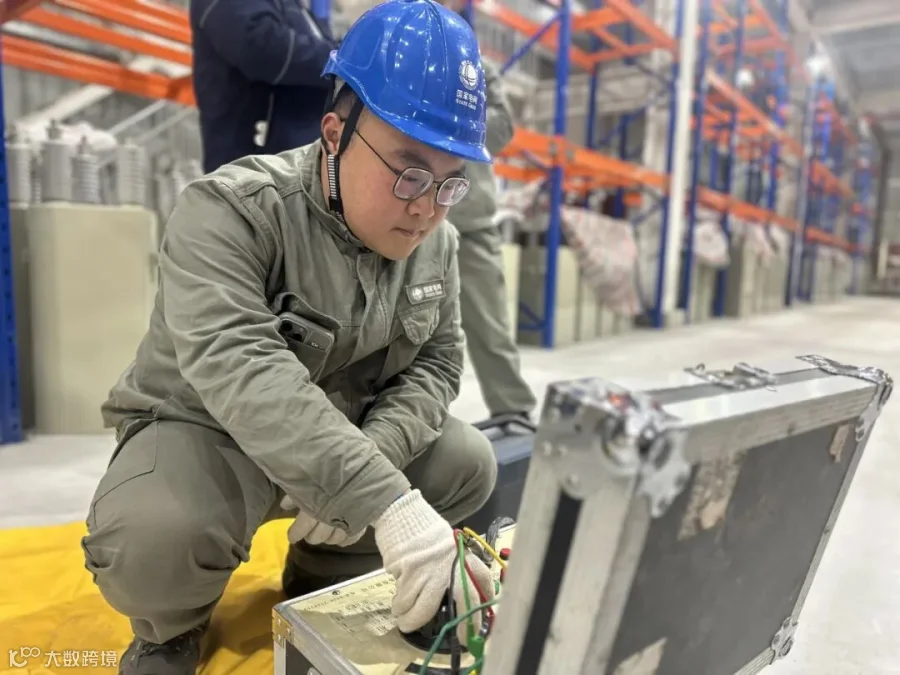

文浩然正在进行电容器耐压前接线工作
抵达时,换流变仍低负荷运行,现场已做好基本警戒。张俊豪未急于操作,先与站内人员对接,围绕图纸确认发热位置、温度、运行参数及周边设备状态,明确风险后,几人沟通确定 “先断电测试、再定位修复” 的步骤。

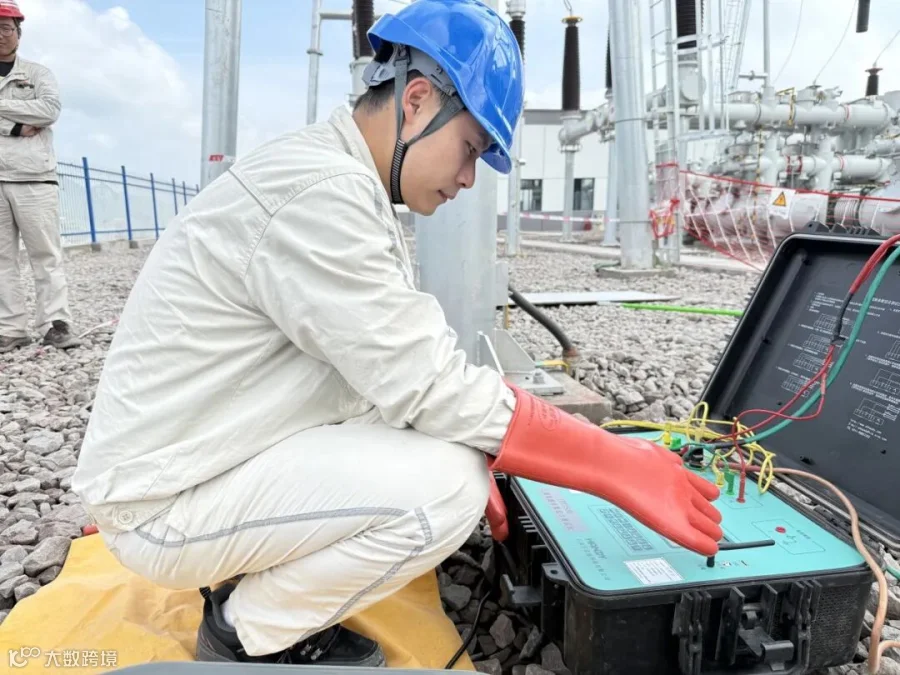

文浩然正在核对试验接线端子

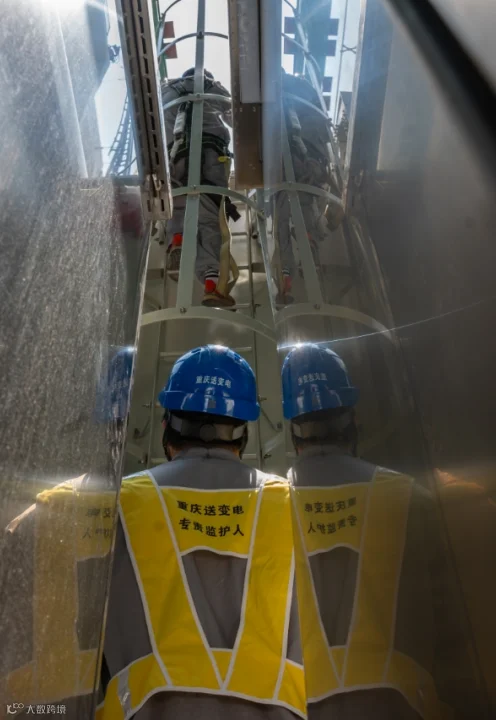

此时距次日凌晨 6 点计划送电仅剩不足 7 小时。作业中,夜间照明不足,他们用头灯配合手电补光;高空检查 RI 电容时,两人一组,一人扶梯监护,一人携工具攀爬,在狭窄空间小心操作。
接下来的几小时里,他们按流程开展绝缘电阻测试、电容值测量等工作,每完成一项就记录一组数据,对比标准参数排查异常。工装被汗水打湿,大家也只是偶尔擦汗,始终专注于手中的操作。

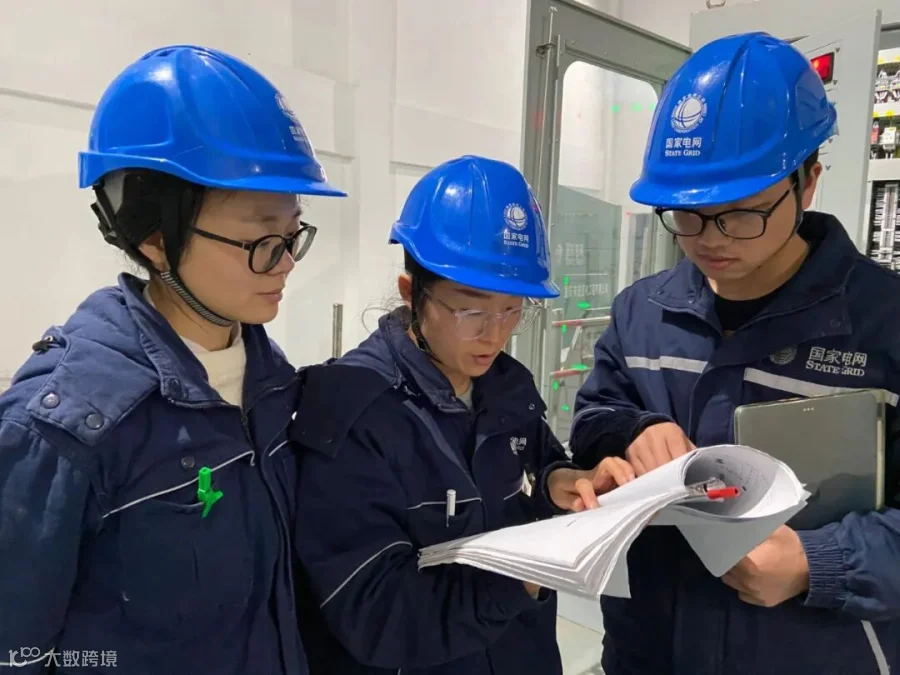

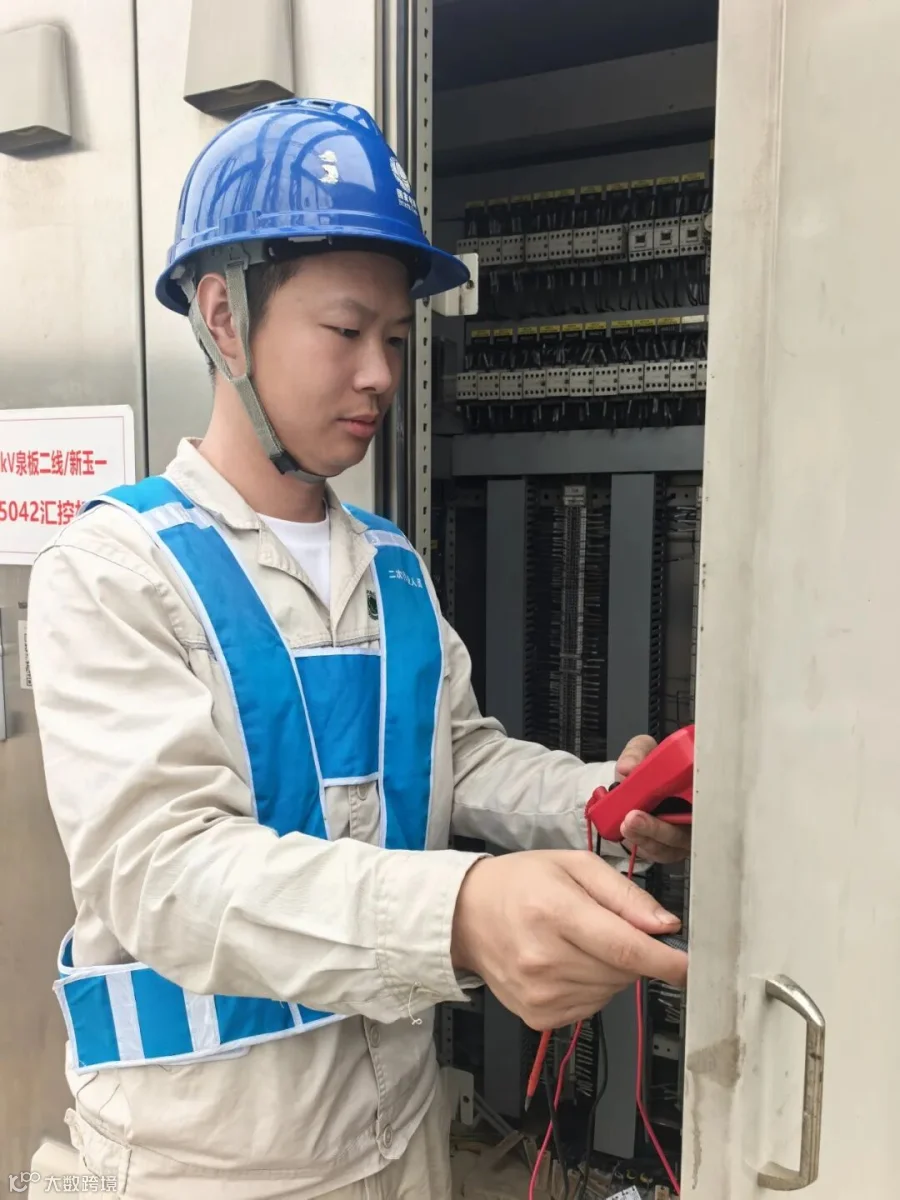

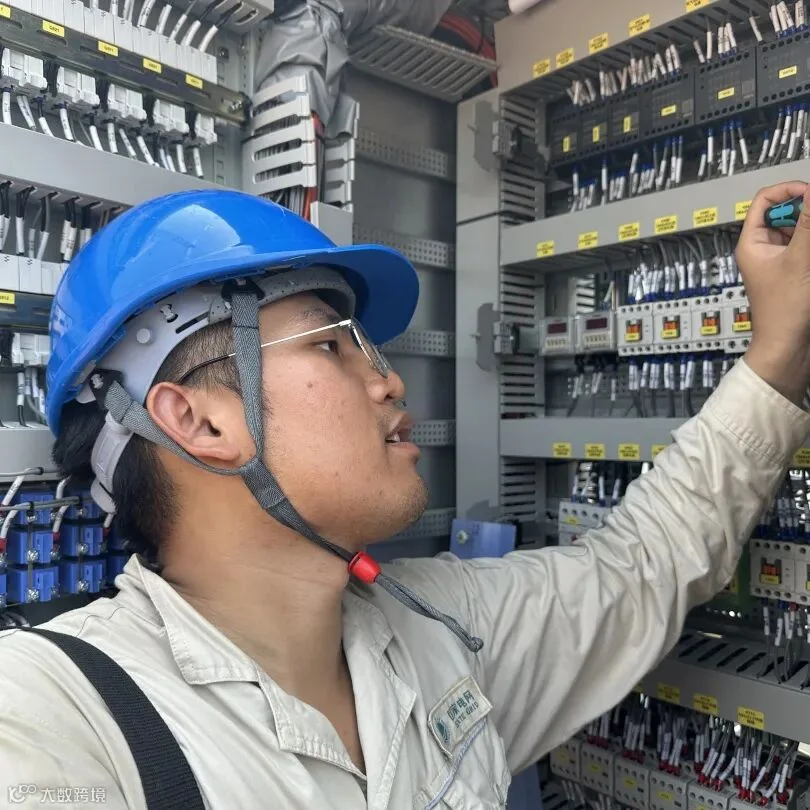

陈鸣正在开展接线工作
凌晨 5 点 30 分,经近 6 小时排查,确认 RI 电容引线连接力矩不足是故障原因。重新紧固后,测试数据恢复正常。凌晨 6 点,换流站顺利送电,设备运行稳定。高试班收拾工具交接后离开,脸上虽疲惫,却因故障排除放下心来。

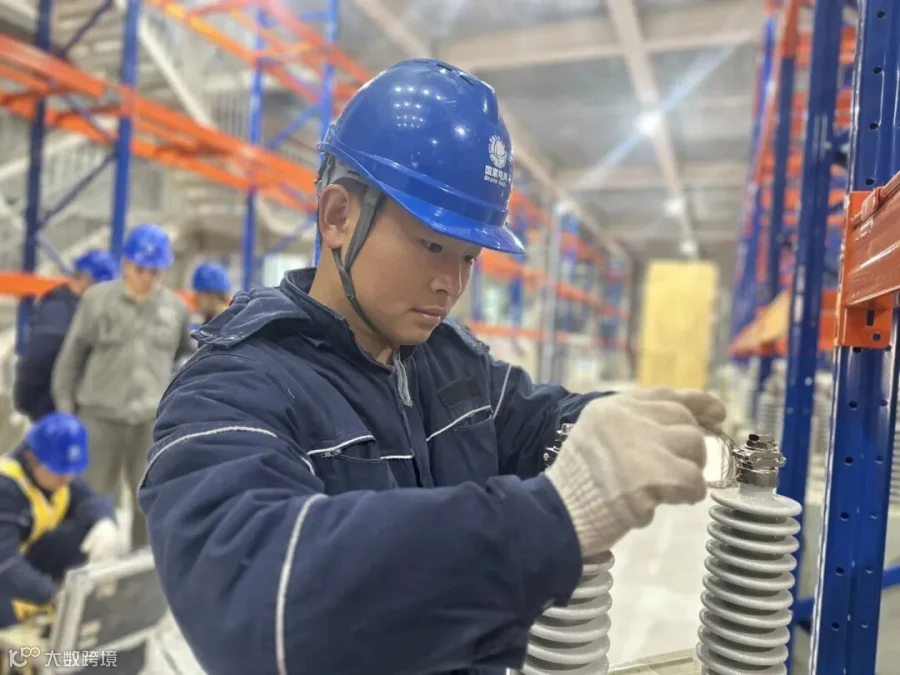

高试班人员正在进行备品备件试验
如今,渝北换流站已顺利投运,那些曾经的 “不可能”,都成了调试人共同的勋章。
这是调试分公司首次承接换流站直流系统调试、高试任务,是对班组直流调试、高试能力的一次全方位压力测试,更实现了从“交流思维”到“直流实战”的关键转型。
朱淑婷、曹云等正在进行ct特性试验的接线准备工作
在独立解决问题的过程中,尽管耗时费力,却极大地锻炼了团队自主研判、深挖根源的能力,打破了对于新设备不熟悉的壁垒,真正掌握了故障诊断的主动权。同时,团队构建起直流核心设备调试、高试的知识体系,积累了可落地、可复制的宝贵实战经验。
从攻克设备调试难关,到应急响应化解危机;从分公司的统筹部署,到班组的并肩冲锋,我们用一次次攻坚行动证明:没有跨不过的难关,没有完不成的任务。
攻坚故事
未来,调试分公司将继续带着这份 “不放弃” 的攻坚精神,在电网建设的道路上稳步前行,书写更多跨越挑战的 “调试答卷”。
