3月31日上午,青藏铁路电气化外电配套工程(西藏段)举行建设动员大会,标志着这一承载国家战略使命的重大工程正式进入全面开工阶段。
重庆送变电公司承建的青藏铁路电气化外电配套工程(西藏段)220千伏包2德吉~联通河牵引站单回220千伏线路工程按下启动键!
青藏铁路电气化外电配套工程(西藏段)建设动员大会
公司总经理、党委副书记张颖同志参加会议

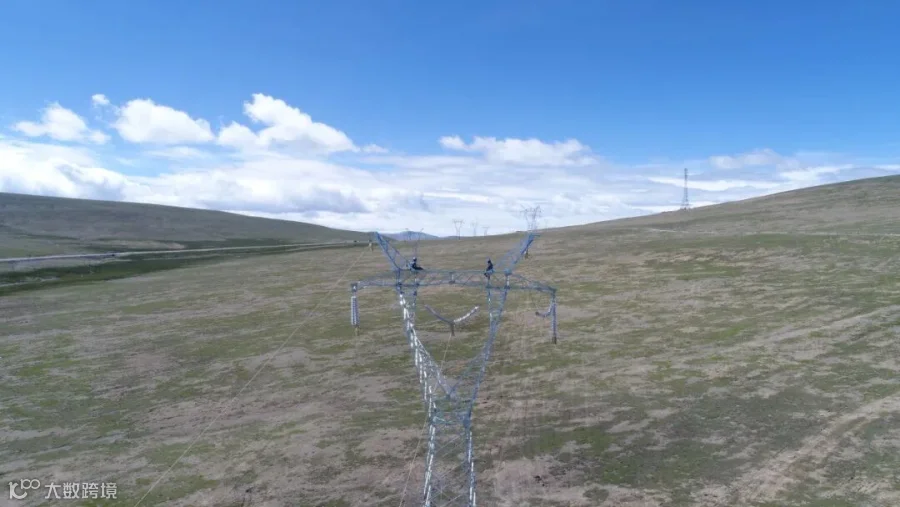

工程全线67.952公里,新建铁塔152基,如巨龙盘横于西藏那曲色尼区与安多县之间。
这是重庆送变电公司继墨竹工卡,那曲农网改造,拉林铁路川藏联网,阿里联网之后,第五次挺进青藏高原。
青藏铁路电气化外电配套工程(西藏段)建设推进会
公司副总经理张晓勇同志指导现场查勘
公司副总师、线一分公司经理陈家福同志指导现场查勘
国之所需 吾之使命所在
青藏铁路西藏段作为连接西藏腹地与区域外的核心交通干线,其牵引站供电系统,正面临升级换代的迫切需求。
联通河牵引站作为青藏铁路那曲段的核心供电节点,长期面临单电源供电风险。一旦供电中断,将对铁路运行安全造成重大影响。
德吉~联通河牵引站单回220千伏线路工程建成后,将实现该牵引站双回路可靠供电,彻底消除供电“卡脖子”隐患,为青藏铁路安全稳定运行提供坚强电力保障。同时,优化那曲地区220千伏网架结构,增强区域电网互济能力,为当地经济社会发展提供更坚强的电力支撑。
三大挑战 高原电建难题
海拔在4500米以上,人体血氧饱和度降至80%以下,体力消耗是平原的3倍,机械功率衰减30%,施工效率严重受限。
高原多年冻土具有“热胀冷缩”特性,常规浇筑方式极易导致基础冻胀破坏。冻土开挖如同“啃硬骨头”,一天进度不足平原的十分之一。

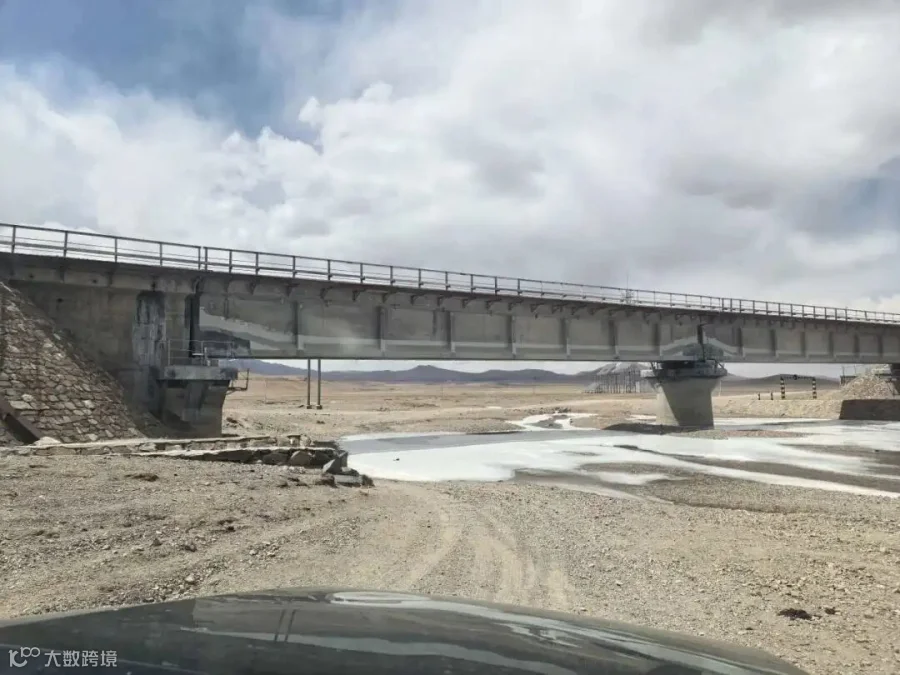

工程需钻越西藏电网大动脉±400千伏柴拉线,需对既有线路进行升高改造,新建3基铁塔。停电窗口期极短,安全风险极高。
大雪后的西藏

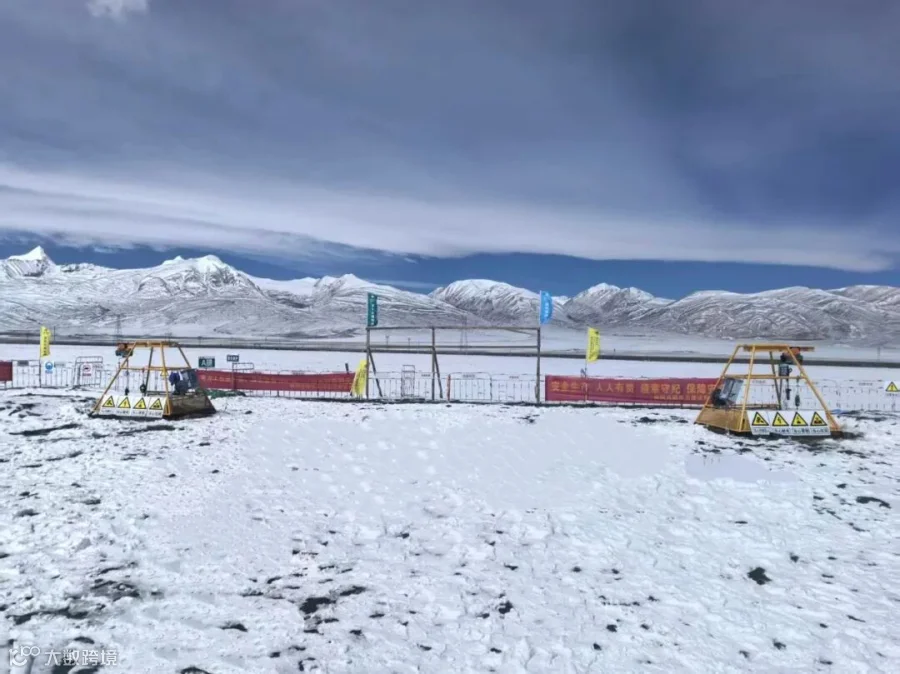

结冰的道路
高原上植被稀薄 生态脆弱
现场查勘
破局答卷 奋战雪域之巅
破局——极寒缺氧
人员适应性习服:所有人员提前在拉萨完成习服后,到达那曲现场,一边查勘地形地貌,优化施工方案,一边再进行适应性习服。
采用机械化施工:采用机械化作业,降低人员高强度劳动负担,提高施工精度和效率。
破局——冻土沼泽
冬季施工:确保冻土地质在冬期施工,维持冻涨系数稳定。
保温养护:为塔基穿上“保暖冲锋衣”,确保混凝土在负温环境下正常凝固,强度达标。
破局——交叉跨越
最优施工方案:锁定最短停电窗口,采用“一停多用、交叉作业”模式,将停电影响降至最低。
三维建模预演:利用多变量耦合悬链线数学模型及无人机激光点云技术,对钻越段进行全流程三维BIM建模,通过提前模拟,实现精准控制误差。
员工习服
大雪后的工程施工现场
项目人员办公

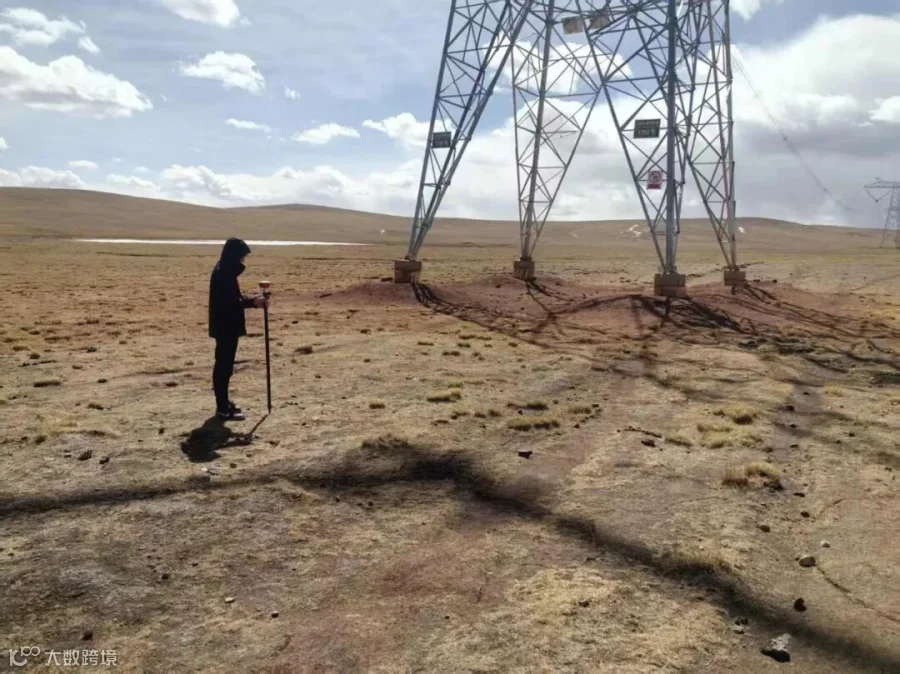

技术人员在勘测钻越现场
ZHENG TU
重庆送变电公司
将从更高的起点
以更高的标准
推进青铁配套工程建设
让那条
为雪域高原发展注入强劲动能的电力天路
坚定地延伸向远方
