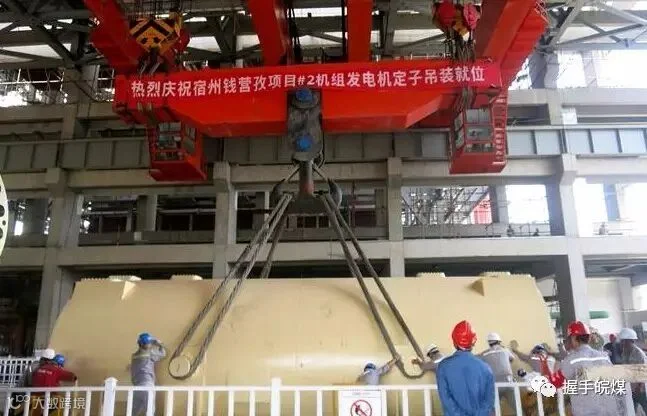

8月23日8时38分,随着行车吊钩的徐徐上升,毛重220吨的2#发电机定子吊装工作,在安徽电建二公司的精心准备下拉开帷幕。钱营孜发电公司、监理单位、总承包及施工单位有关负责同志现场见证了这一重要节点过程。10时38分,2#发电机定子顺利吊装就位。
该定子吊装作业主要利用主厂房两台行车联合抬吊,为确保吊装工作顺利完成,安徽电建二公司组织在原评审方案的基础上,又进行了优化补充,同时报请了该专项方案评审专家组审批。吊装前安徽电建二公司组织了细致的安全技术交底,并且对吊装设备再次进行了细致严格的检查确认。此次定子吊装作业,从定子提升、转向、移运、就位一气呵成,历时2小时顺利完成。
该里程碑节点的顺利按期完成,标志着2#汽轮发电机组本体安装进入重要阶段,也标志着2#机组整个工程施工全面进入了攻坚阶段,为2#机组顺利投产奠定了坚实基础。
(钱电公司)
