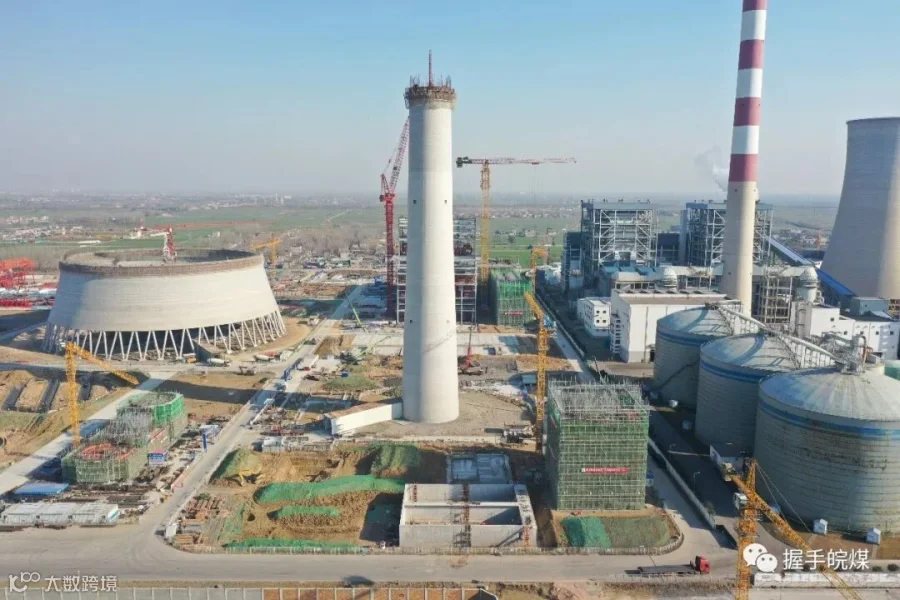

钱营孜发电公司二期扩建项目,计划建设一台超超临界二次再热1000MW燃煤发电机组,项目投资概算47.40亿元,由恒源煤电、皖能股份均股出资建设。于2023年3月正式开工,计划2024年12月底完成机组168h试运。截至11月底项目累计完成投资13.1亿元,烟囱施工至80节、冷却塔浇筑15节,完成序时进度;主厂房、集控楼、侧煤仓计划年底结构到顶。同时钱电二期项目将配置800MW新能源指标,促成皖北煤电“多能”发展,有利于集团公司推进绿色转型发展、高质量发展。
重点项目建设事关集团公司高质量发展后劲,事关企业可持续发展重要保障。今年以来,各单位紧紧围绕集团公司年初计划安排,坚定信心,保持定力,紧盯目标,狠抓落实,积极努力推动重点项目建设,取得了较好成效。
2023年以来,集团公司不断强化项目支撑,着力积蓄发展后劲,保持加快发展的紧迫感,努力在扩产能、找资源、建项目上取得实效。各项目单位紧盯重点工程项目施工进度,持续强化过程管控,安全高效推进项目建设。钱营孜煤矿二水平延深工程,招贤东翼风井项目,麻地梁煤矿选煤厂项目,钱营孜电厂二期项目等重点工程项目在确保安全的前提下,加快建设、扎实推进,均超序时进度。

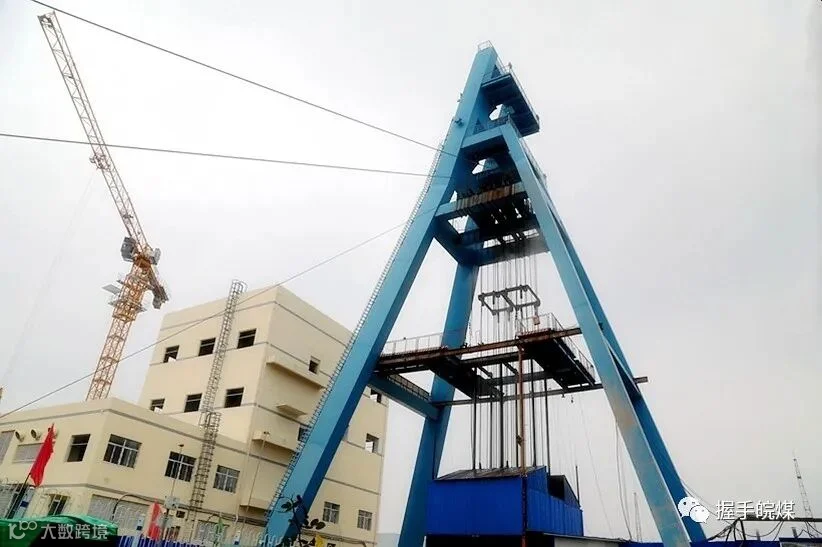

钱营孜煤矿改建及二水平延深工程项目概算总造价9.56亿元(优化后9.01亿元),移交井巷工程量13880m,投产井巷工程量17690m(含首采面回采巷道),预计2025年底首采面投产,截止到11月底,剩余工期25个月。1~11月份进尺完成3360m,超计划310m,累计完成全年计划的90.8%。12月底完成新副井提升机房土建及设备安装。自开工以来,二水平重点工程总进尺10191m,完成率57.6%。

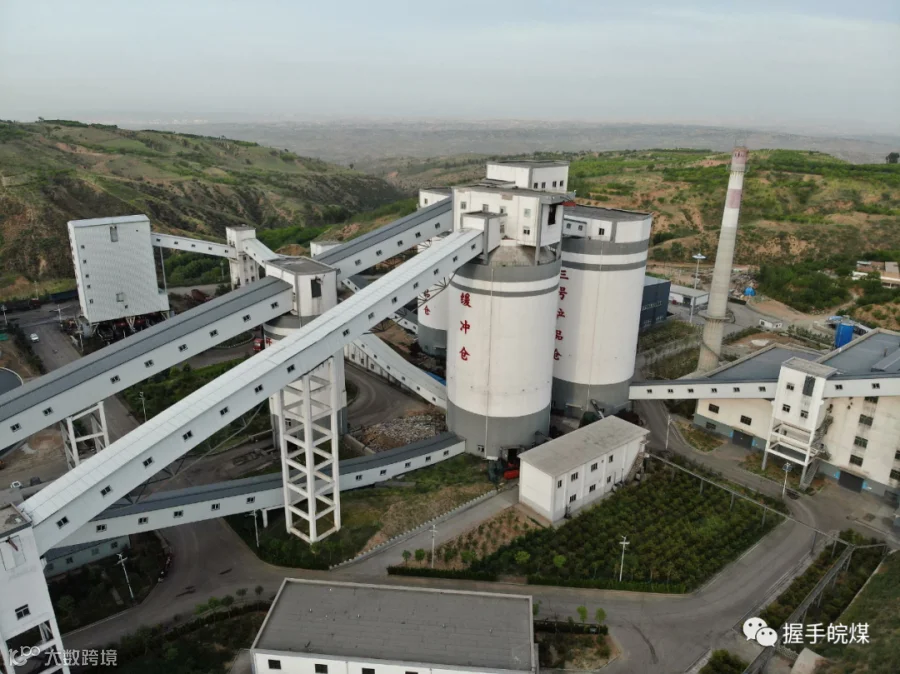

麻地梁煤矿选煤厂是集团公司重点工程项目,设计年处理能力为10Mt/a,属特大型现代化矿井型选煤厂。项目于2022年5月开始建设,2023年5月29日,麻地梁煤矿选煤厂重介水洗系统一次性带煤试运转成功,项目建设跑出了“加速度”。
截至今年11月底,选煤厂三期末煤分选系统智能化系统共计13项,其中5项已完成,剩余8项继续进行系统完善,组织进行连续带煤,并按照调试有关规定进行验收,力争年底前通过国家智能化选煤厂验收。

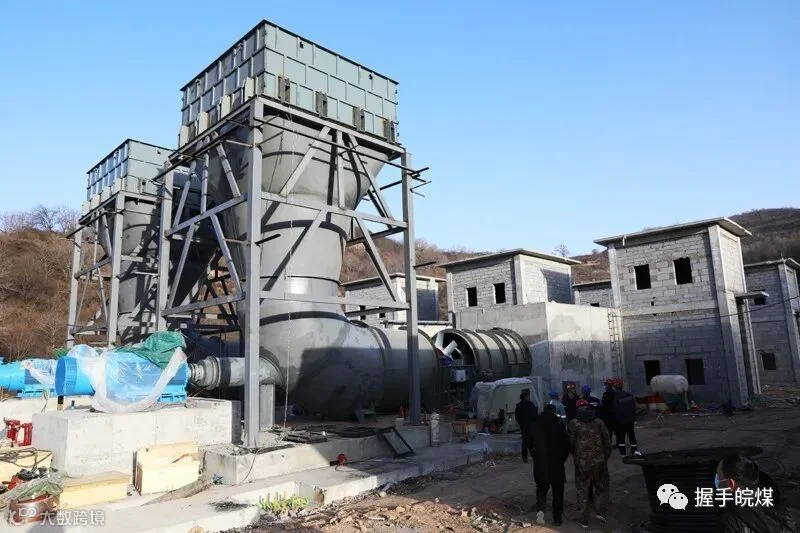

招贤矿业东翼回风井项目主要服务于矿井二、四采区开采,于2021年7月23日井筒开挖,项目概算投资15462.22万元。截至2023年12月20日,东风井项目已完成井筒掘砌及安装、通风机土建及安装、10KV变电所土建及安装,黄泥灌浆站土建及安装、通风机房及其电控室土建及主扇设备主体安装、瓦斯抽采系统土建及设备安装、制氮站土建及设备安装、供水泵房及生产生活消防水池土建及安装等工程。12月4日,工程项目联合试运转获得陕西省发展和改革委员会备案批复,目前进入联合试运转,开始项目竣工验收单项验收工作。
截至目前,恒泰公司延深技改工程、瓦斯治理工程、生态环保等按时完成节点任务;恒源煤矿改建工程、朱集西安全改扩建工程等项目,加大攻坚力度,全力推进目标任务完成。为集团公司巩固提升向好发展态势作出了积极贡献。
(文:刘超 图:综合通讯员)
