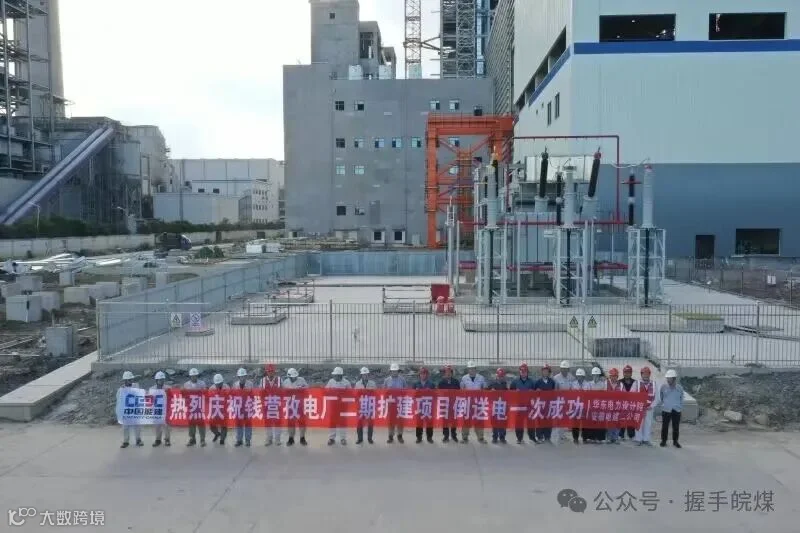

随着省电力调度中心下令,现场总指挥发出指令,倒送电正式开始!
“220千伏母联断路器分闸”准备腾空一条母线,13时58分启备变冲击受电。受电过程中,各项指令正确,操作零失误,系统运行稳定,受电设备各项参数均符合标准。18时18分变压器、母线差动相量校核完成,倒送电圆满成功。

按项目里程碑节点计划要求,倒送电需在7月底完成,各项改造调试工作均在“迎峰度夏”期间进行,存在着气温高、时间紧、任务重、调度协调量大等诸多困难。钱营孜发电公司二期扩建处全体干部职工不等不靠、未雨绸缪、提前谋划,制定工作详细实施计划,责任到岗到人,6月30日顺利完成220千伏开关设备改造工作。7月份紧紧围绕厂用电受电范围内土建安装工程、设备调试、电力质量监检等工作合理调度资源,克服阴雨天气影响,见缝插针地在晴好天气开展室外各项工作,7月28日完成受电各项准备工作。

作为集团公司“四投产”年度重点项目,二期百万千瓦机组计划今年底建成投产,千余名参建人员正日夜奋战在工地一线,紧张有序推进机电安装。目前,项目建设取得实质性进展,由设备安装阶段全面转入分部调试阶段,为后续单体调试、锅炉点火冲管、机组整套启动调试等里程碑节点任务如期完成奠定坚实基础。
