数九寒冬,年节将至,由辽宁院设计的多个电网、新能源项目接连传来捷报,在2022年12月31日前陆续投入运行,包括辽水清洁能源昌图三江口99.2兆瓦风电工程、营口华能大石桥高坎风电项目220千伏送出工程、阜新丰田220千伏输变电工程,圆满完成项目年终既定目标。
1
辽水清洁能源昌图三江口
99.2兆瓦风电场反送电成功

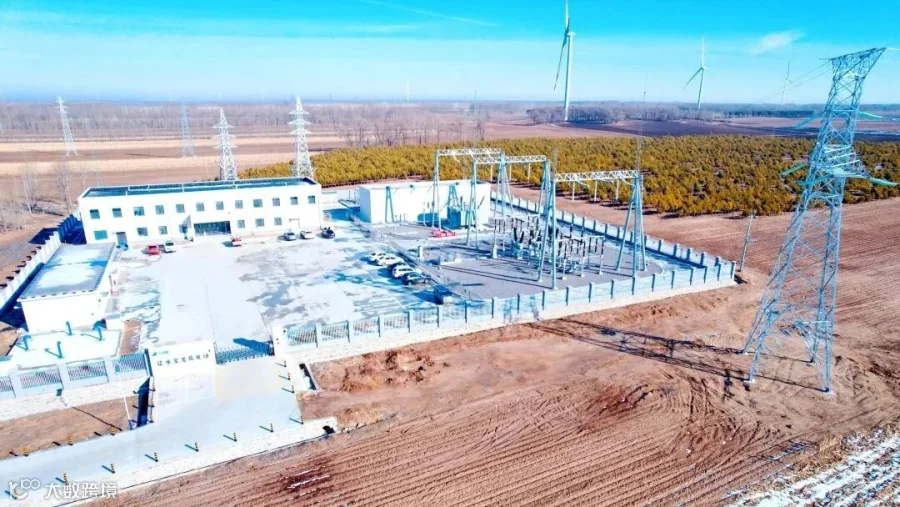

12月29日上午10时,由辽宁院设计完成的辽水清洁能源昌图三江口99.2兆瓦风电场(又名宝龙风电场)220千伏升压站成功反送电,标志着该风电场施工期已结束,正式迈向投产阶段。
辽水清洁能源昌图三江口99.2兆瓦风电场项目于2021年8月12日开工建设,项目位于辽宁省北部的昌图县三江口镇、付家镇和付家林场附近,风电场地处四平昌图断裂点的西部,为松辽平原的一部分。项目安装风机25台,总装机容量100兆瓦,新建220千伏升压站一座,安装100兆伏安主变一台,220千伏出线间隔1个,35千伏进线间隔4个,35千伏集电线路4条,配套建设磷酸铁锂电池储能系统5兆瓦/5兆瓦时。
项目全面投产后,将为当地实现“双碳”目标贡献社会价值。风储系统的联合运行可以辅助电力调峰调频,在一定程度可抑制风电产生的波动性、间歇性,有效降低弃风限电的影响,为当地探索和推动“风电+储能”的新能源电源模式起到示范作用。
2
营口华能大石桥高坎风电项目
220千伏送出工程投运

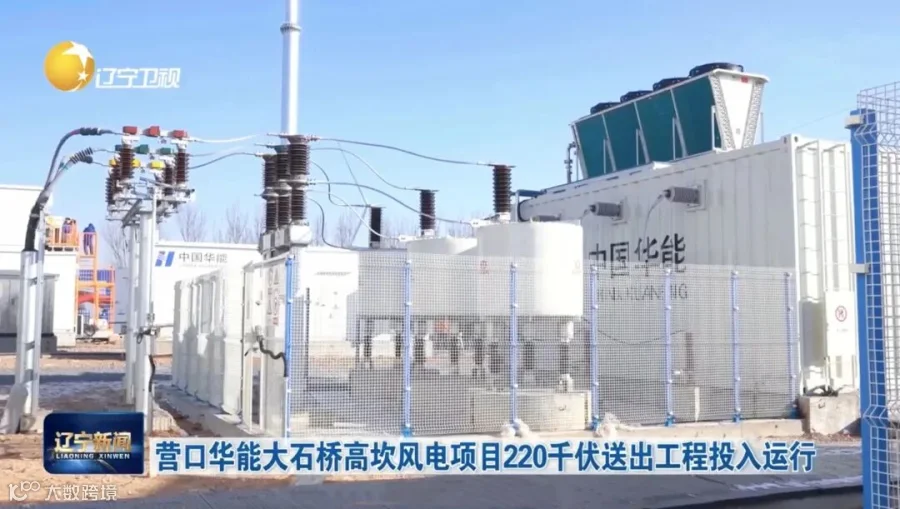

12月29日,辽宁院设计的营口华能大石桥高坎风电项目220千伏送出工程正式投入运行。
该工程现场位于辽宁省营口大石桥市,包含220千伏东昌变电站220千伏间隔扩建及7.437千米220千伏输电线路,新建铁塔27基,预计年上网电量超5亿千瓦时,是辽宁电力首个仅用半年时间完成从立项、可研、初设、施工建设到投运全过程的项目,该项目的投运为落实“双碳”目标和绿色发展战略贡献了“辽电”力量,为辽宁振兴发展充分展现了“辽电速度”。
3

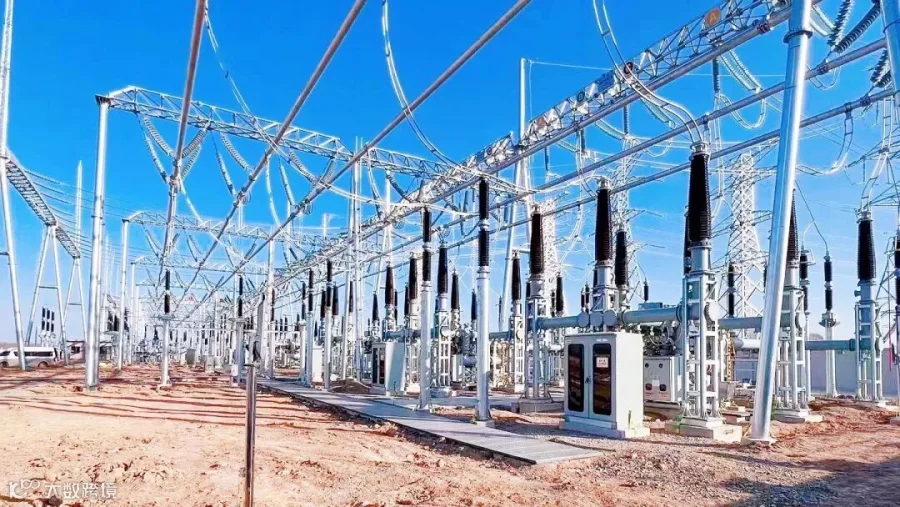

阜新丰田220千伏输变电工程投运
2022年12月31日23时52分,辽宁院设计的阜新丰田220千伏输变电工程顺利投运,实现了“当年开工、当年投运”的建设效率。
辽宁阜新丰田220千伏输变电工程包含4个单项工程,即丰田220千伏开关站新建工程、阜新500千伏变电站220千伏间隔扩建工程、丰田开关站—阜新变电站500千伏线路工程(降压运行)及配套的系统通信工程。
阜新市作为辽宁省新能源资源富集地区,目前已建设的多座新能源项目主要集中在彰武及阜蒙县地区,该工程的投运将解决上述地区内的平安地、天海、丰田、阜光、西六家子5座风电场的送出问题,同时可有效优化当地能源结构,更是改善生态环境的有力举措,为新能源的消纳和外送开辟一条高效便捷的“绿色通道”。
