大数跨境

内蒙院设计的托克托500kV变电站送出工程竣工投产

内蒙院设计的托克托500kV变电站送出工程竣工投产 内蒙古电力勘测设计院
2021-06-25
2

6月11日


随着220kV新云I线顺利切改完成,由内蒙院负责设计的托克托500kV变电站220kV送出工程顺利投产。


托克托500kV变电站220kV送出工程新建单回路耐张塔4基,双回路耐张塔17基,双回路直线塔32基,合计53基。工程于2020年6月8日动工,将220kV新云I、II线破口接入托克托(渡口)500kV变电站,完工后形成220kV渡云I、II线和220kV渡新I、II线。

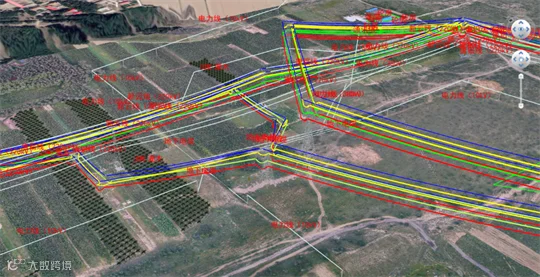

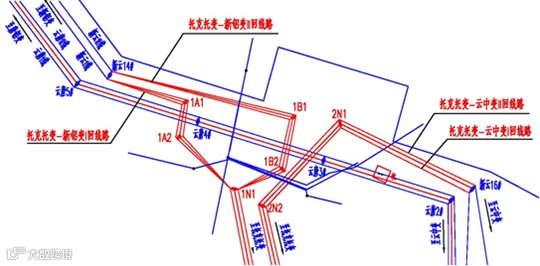

线路平面示意图+线路三维演示图


本工程涉及到的220kV新云I、II线及220kV云唐I、II线均为大唐铝业生产用电单一电源线路,且均采用同塔架设,因铝制品的生产工艺特殊性,同塔双回线路不具备同时停电进行切改的条件。本工程因其供电特殊性,给设计和施工带来极大难度。



自工程启动后,内蒙院组织相关人员,针对双回路铁塔单侧停电切改、单侧带电运行的特殊性,累计提出15套切改方案,并在蒙西地区首次运用三维全过程施工模拟软件,静态校验电气间隙,动态模拟全部工序,规划施工场地布置及空间狭小处施工作业顺序。在可研设计阶段,内蒙电网首次由设计单位编制架空线路切改施工方案,极大保证了设计的合理性和施工的可实施性。内蒙古电力公司于2020年4月份组织中电联、辽宁送变电等单位专家对切改方案进行联合评审,并确定最终方案。内蒙院各专业人员加班加点提前完成全部施工图蓝图交付,为现场按时开工奠定了良好的基础。


三维校验距离

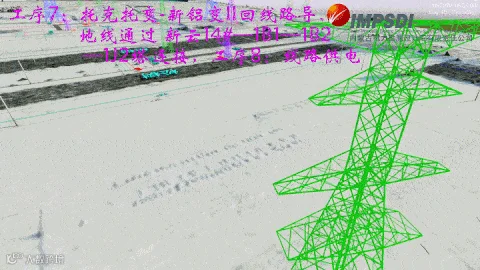

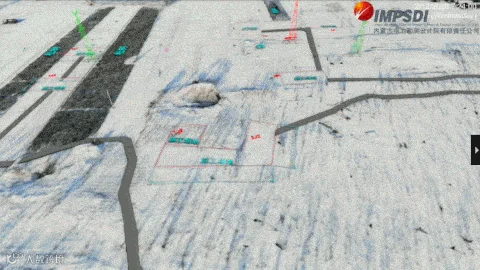

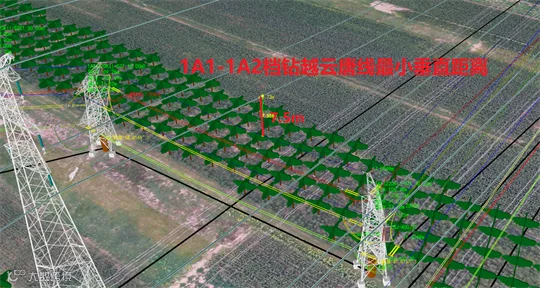

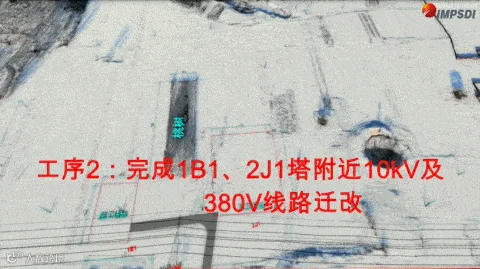

动图展示


本工程的顺利实施,进一步加强了地区220kV网架结构,减轻永圣域变的供电压力,同时提高了托克托工业园区内唐铝、新铝等220kV变电站接带负荷项目的供电可靠性,对促进地区社会经济发展起到积极的作用。



内蒙院在本工程设计过程中,提出了多方案解决措施、三维设计辅助验算、提前编写施工组织方案以及三维动态施工模拟验证施工方案等创新设计服务,得到了内蒙古电力公司、参建各方及业主单位的高度认可。为内蒙院树立了良好形象,也为内蒙院数字化设计的发展提供了新的思路。






供稿 | 孟彬

部分图片 | 宋云阳

核稿 | 韩岩 李波

编辑 | 张嵩 李波




【声明】内容源于网络
0
0
内蒙古电力勘测设计院
传播企业文化 宣传企业形象
内容 1463
粉丝 0
内蒙古电力勘测设计院 传播企业文化 宣传企业形象
总阅读337
粉丝0
内容1.5k
