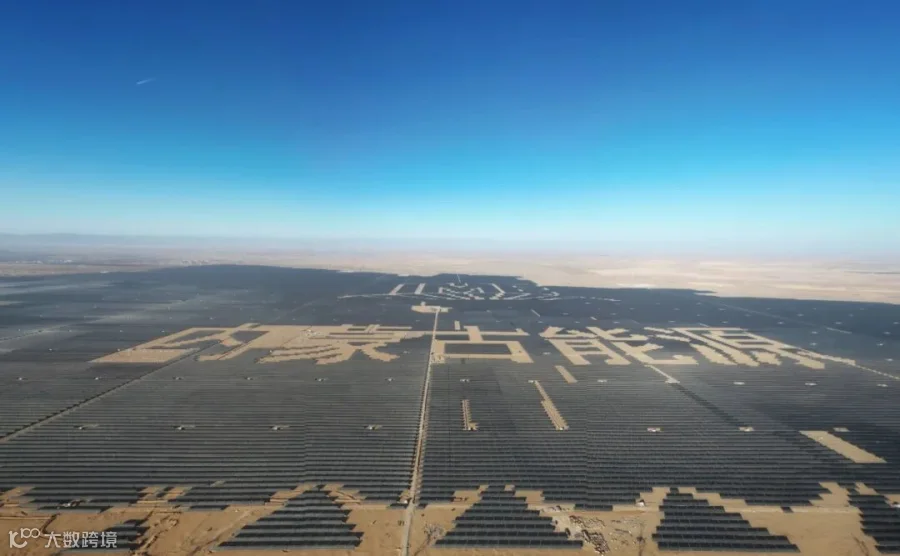

12月27日,内蒙院总承包的内蒙古能源集团磴口县160万千瓦光储+生态治理项目、乌拉特后旗100万千瓦风储基地保障性项目实现反送电和并网发电目标,创下“全国单体容量最大的光伏图形电站”“全球陆上叶轮直径最大的风力发电机组”新纪录。
磴口县160万千瓦光储+
生态治理项目
12月27日,乌兰布和沙漠深处传来捷报,内蒙院总承包的磴口县160万千瓦光储+生态治理EPC总承包项目四座升压站均反送电一次成功,启动并网工作。
磴口县160万千瓦光储+生态治理项目位于磴口县西北部的沙金套海苏木境内,距离县城约35km。本项目交流侧容量为1600MWp光伏装机,直流侧总容量为1913.4804MWp装机,共安装N型575Wp单晶硅光伏组件3327792块,固定支架共127992个。项目新建4座220kV升压站,每座升压站建设2台200MVA的主变压器,本期一次建成。3#升压站为有人值守站,其他升压站为少人值守站。
该项目以生态治理为引领,采用“板上发电、板间种植、板下固沙”的“光伏+生态治理”模式,利用磴口县广袤的沙地,将沙漠生态治理与光伏产业应用示范深度融合,着力构筑区域绿色生态屏障,打造北方绿色长城。本项目投产后,平均年上网电量约31.55亿度,年营业收入可达7.25亿元,每年可节约标准煤109万吨,可减排烟尘约98.6吨、二氧化硫约345.1吨、氮氧化物约493.0吨、二氧化碳约300万吨。
自项目开工伊始,就面临着诸多挑战。整个地块内场平面积约2.9万亩,场平工作历时4个多月才完成场地交付;项目包含六个标段,施工高峰期人数高达3900余人,给人员管理带来挑战;工程体量大,包含4座220kV升压站及光伏区直流侧装机容量达1913.5MW。这些困难尽管给项目管理工作带来多边界、多维度的挑战,项目经理聂玉龙带领他的团队,在工期紧、任务重的压力下,迎难而上,开启“5+2,白+黑”的工作模式,不分节假日,始终坚守在施工现场,全力推进项目进度、质量、安全管理工作,保证了项目管理工作有效落实。同时,为确保项目能如期并网发电,内蒙院及新能源工程分公司管理层都高度重视,在现场督战,急项目之所急,全力调配各方资源,为项目按期投产发电提供了可靠的保障。
在各方的共同努力下,本项目4座升压站于12月27日均顺利完成反送电目标,为接下来的光伏区并网工作提供了可靠保障。
一起回顾
磴口县160万千瓦光储+
生态治理重要里程碑节点
2024年04月17日项目开工建设
2024年07月02日3#有人站办公楼开始土方开挖
2024年07月09日3#有人站办公楼开始第一罐砼浇筑
2024年08月15日3#有人站办公楼主体封顶
2024年08月20日3#有人站综合楼主体封顶
2024年11月30日3#有人站设备安装调试完成
2024年12月26日3#有人站反送电成功
2024年12月27日 全部4座升压站反送电成功
这座全国单体容量最大的光伏图形电站——磴口县160万千瓦光储+生态治理项目,展现了内蒙院人雷厉风行,精益求精的品质,更是总承包团队科学管理、辛勤耕耘的成果。内蒙院将加快光伏区并网进度,力争早日完成项目全容量并网发电的既定目标,为业主交出一份满意的答卷。

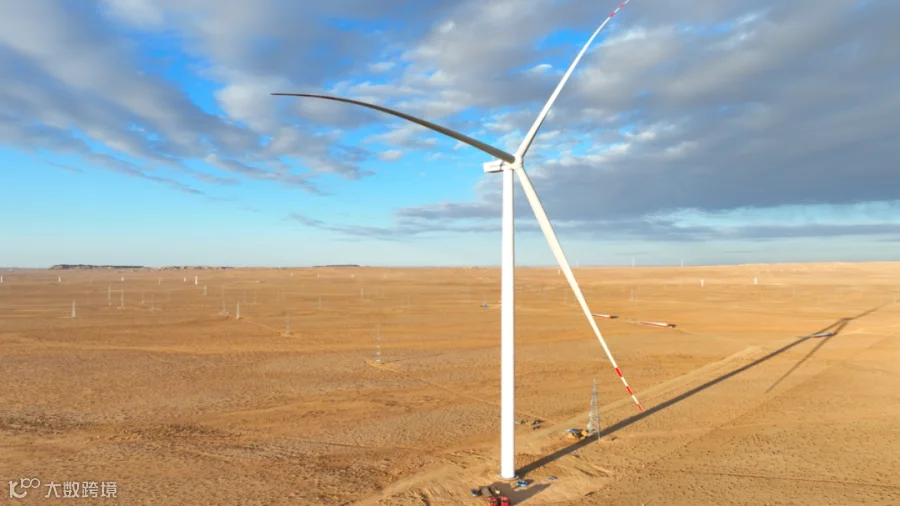

乌拉特后旗100万千瓦
风储基地保障性项目
由内蒙院EPC总承包建设的乌拉特后旗100万千瓦风储基地保障性项目“蒙能桐格1号升压站”、“蒙能桐格2号升压站”分别于2024年12月27日04时42分和27日11时23分一次性反送电成功,设备、系统运行正常。
本项目从开工建设到风机并网历时不足200天,首台风机的成功并网再次彰显了内蒙院在新能源项目建设中的“蒙能速度”。
作为国家以沙漠、戈壁、荒漠地区为重点的大型风电基地建设项目之一,针对项目点多面广的特点,项目建立了区域网格化负责制,建立了横向到边、纵向到底的立体化管理网络。项目在国内首次应用了《一种风机阵列优化方法》、《关于风电场设计与优化的方法和系统》、《SVG室温控系统》等7项专利技术,均取得了较好效果。为清洁能源后续的“基地化、规模化、集中化”发展奠定了良好基础,也为其他地区风电项目的建设和运营提供了宝贵经验。
项目建设期间,参建各单位咬定目标,明确工程节点,倒排工期,挂图作战,分解目标任务,层层落实到人。积极按照进度计划优化施工方案,合理穿插施工工序。项目管理上采取从周例会转为日调度、从多个作业面转为一个作业点、从总体管控转为重点工序督导等一系列超常规举措,守牢安全底线,严把时间节点。项目顺利并网发电,充分体现了内蒙院的实力与担当,为助力内蒙古能源集团加快进军中国企业500强,办好自治区两件大事作出了强有力的贡献。
