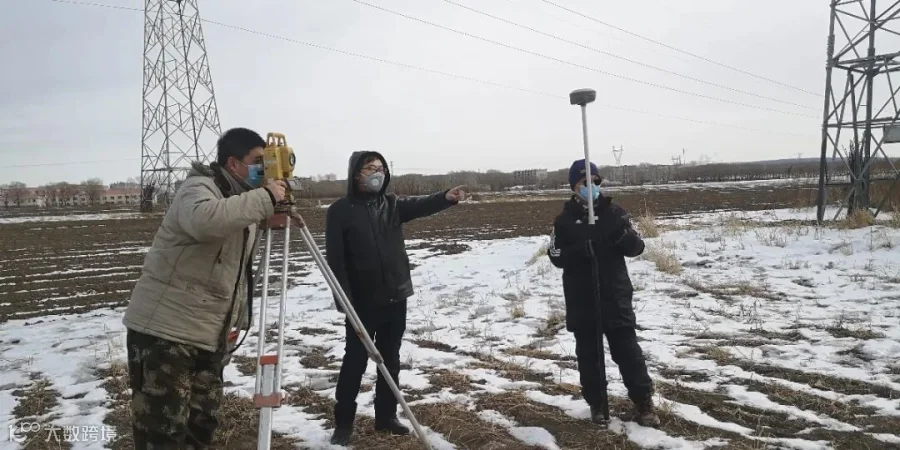

“终端塔坐标与高程确认完毕,可以钉桩”,随着测量人员进入鹤岗市天合光能50万千瓦光伏发电项目送出线路工程现场,黑龙江院首个复工的外业工程项目按下了勘测部复工战“疫”快进键。
为推进项目早日复工,勘测部积极与业主及当地政府沟通协调,及时了解复工相关要求,为项目早日复工做足准备。测量人员到达现场后,根据当地政府要求进行14天隔离。在隔离期间,测量人员一边做好防疫复工准备,一边根据现场实际,重新调整外业工作计划。

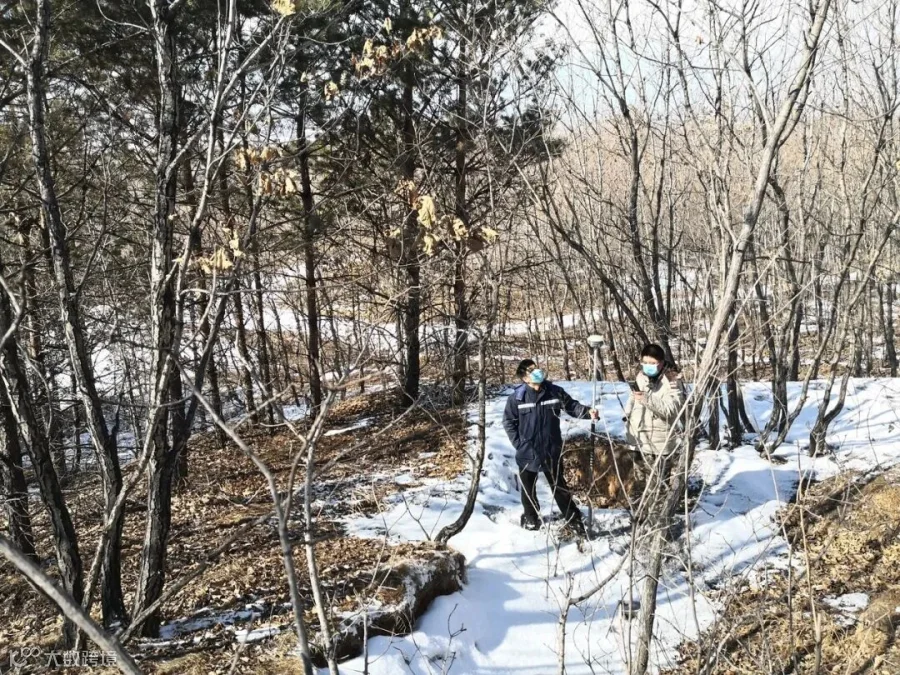

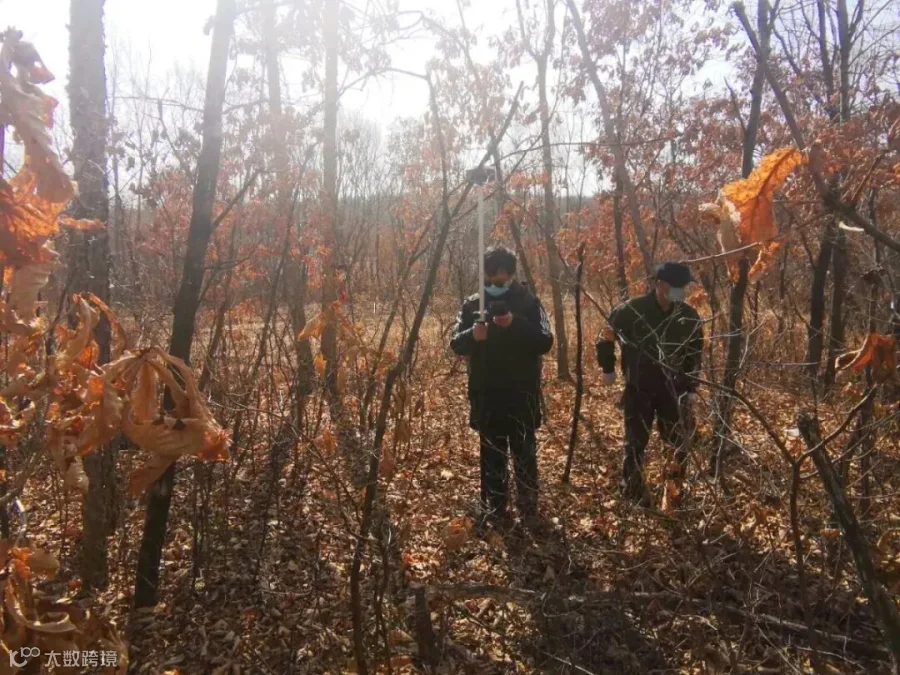

受疫情影响开工初期,测量工作就面临着多种困难。当地由于对交通的限制,日常物资补给不到位,车辆加油、日常饮食等问题给外业测量人员带来很大的麻烦。在实际工程中,由于工程范围周边的部分村屯还处于封闭状态,外业时要走比平时更多的路,在没有工人的情况下,必要时测量人员还要背着全站仪步行进入现场。


面对困难,现场测量人员把疫情当做“考验”,积极想办法解决问题。提前计算规划好车辆油料的补给时间,通过外卖与联系业主方等方式解决饮食问题。
天气的喜怒无常也在交通上给测量人员带来了很大的困难,车辆行驶的路今天能走,明天可能就无法通行。加上疫情的影响,许多村镇将主干道路封闭。为了保证工作进度,测量人员只能靠步行绕道测量点位。
为保证工作进度,现场测量人员每天早早投入生产,只是为了减少疫情造成的阻碍,最大程度缩短工期。他们是无数勘测人的缩影,他们在不同的时间、不同的地点,扛起相同的责任,也传递出战“疫”必胜的信心和力量。
