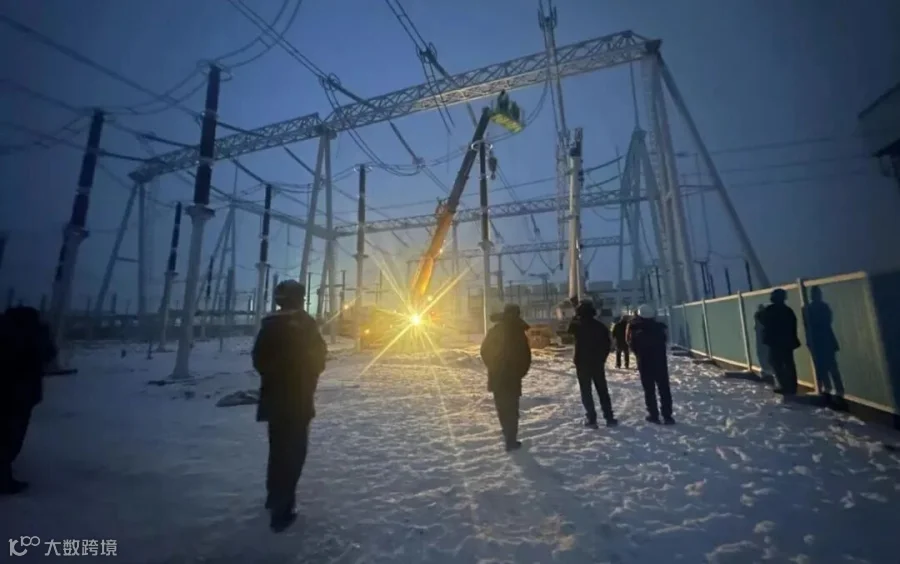

2024年1月25日16时03分,随着220kV输电线路顺利投运,历经大半年艰苦紧张施工,内蒙院总承包承建的京能岱海新能源220kV输电线路及500kV升压站扩建工程顺利投产运行。

内蒙院负责承担的四标段输电线路及升压站扩建工程是整个项目最关键的枢纽工程。本标段建设范围主要包括京能岱海新能源基地三个风电场的升压站至岱海电厂500kV升压站的三回设计路径总长为88.738千米的220kV输电线路;新建1座220kV风场汇集站和2台500kV变压器。其中,三回220kV输电线路横跨乌兰察布市凉城县三个乡镇,路径涉及山地、丘陵、林地、草地、农田、湿地等多种地形;新建的输电线路跨越10kV、35kV、110kV、220kV等多处线路,低穿500kV线路14处,此外还跨越国道、省道、大准铁路及相关基础设施等。整个项目施工范围较广,涉及电压等级多、技术程度复杂、施工协调难度大、工期进度紧迫,对总承包项目部综合协调及履约能力提出全面考验。

京能岱海四标段项目于2023年7月16日实际开工,2024年1月25日成功投运,内蒙院总承包项目部用“安全、优质、优效”,达成了项目成功投运的合同目标。推进过程中,内蒙院相关领导多次深入施工一线,调研工程进度,为一线人员砺斗志、鼓干劲,协调解决项目实际困难;总承包项目部管理团队以“咬定青山不放松”的拼搏精神,始终深耕在施工过程各领域,围绕总目标积极配合建设单位开展工作,并与各参建单位精诚合作,坚持紧盯进度、质量、安全管理每一项环节,精细筹划施工方案、科学组织施工任务、合理安排施工人员。本标段施工经历了从烈日暴雨到凛冽寒风、从高山丘陵到平原湿地、从低电压到超高压、从跨越到低穿等各类条件下的严考,项目部始终全过程跟进,百分百实现各项目标。
冬与春交替,星周月讵存。节气已近立春,凛冬已尽,新春将至。伴随着京能岱海新能源220kV输电线路及500kV升压站扩建工程成功投运,内蒙院以高质量的项目履约,将助力内蒙古的风能资源源源不断外送首都,实现“用乌兰察布的风,点亮首都的灯”。而内蒙院倾力打造精品项目,用“新”书写能源建设精彩乐章的努力仍在继续……
供稿:梁轶
