10月26日,由内蒙院电网分公司设计,内蒙电网迄今为止最大规模的技改项目——丰地220kV变电站主变压器系统改造及母线更换工程,于当晚20:40完成送电工作。截至目前,站内四台主变全部运行正常。
丰镇地区220kV变电站(丰地变)建于1988年,是丰镇地区最重要的变电站,承担着丰镇地区绝大部分生产和生活用电负荷。2017年10月,受乌兰察布电业局委托,内蒙院承担丰地220kV变1、2号主变系统改造工程的设计任务。根据建设单位要求,丰地变1、2号主变容量由63MVA增至120MVA,各电压等级的相关配电装置也进行相应更换。

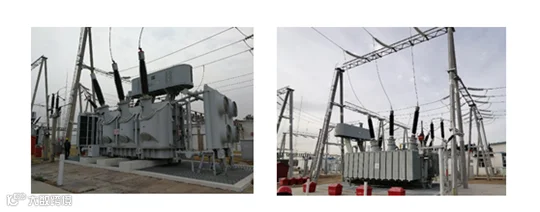

丰地变#1主变更换前后对比
本次工程更换丰地变1、2号主变压器系统相关电气设备,并将原站220kV侧接线形式由扩大内桥接线,改造为单母线分段接线,增强了供电的可靠性和灵活性;110kV主母线由软母线改造为支撑式管母线,10kV主母线由铝母线更换为铜母线;此外,还对站内无功补偿装置及站用电系统进行相关改造。由于本站4台主变分别接带10kV和35kV的城镇用电负荷,为保证用户的正常用电不受影响,在改造过程中采取对4台主变轮流进行停电改造,设计人员配合建设单位反复进行停电方案的制定和修改。
在工程开展后的各个设计阶段,电网分公司相关设计人员多次前往丰地变现场收资,核实各电气设备运行参数。由于站区已建成多年,受占地面积和运行方式限制,本工程在改造设计过程中,需要解决将220kV主变进线间隔和分段间隔配电装置改造为HGIS组合电器,进线形式由架空改为电缆交叉进线等许多问题。上述改造的落地,不仅节约了占地面积,还使得220kV母线具有供电灵活性。

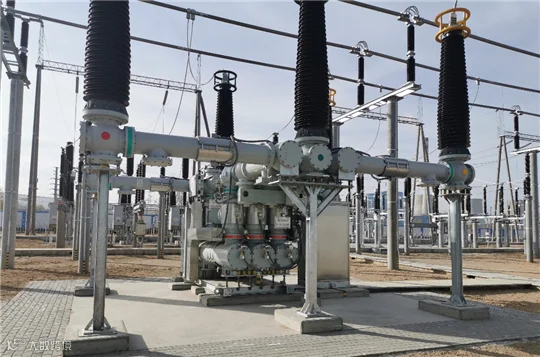

改造后的#2主变进线间隔HGIS
本工程从可研到施工图阶段历时四年。这四年间,电网分公司各专业设计人员集思广益,攻坚克难,在遇到设计难题时及时进行院内设计评审,最终完成复杂的设计任务。从设计深度到过渡方案,积累了许多扩、改建工程经验,为今后的工程提供了设计思路。
