达拉特旗100MW光伏治沙兴牧
综合示范项目工程
全容量发电成功
3月30日
由内蒙院负责总承包建设的
达拉特旗100MW光伏治沙兴牧综合示范
项目工程
在各参建单位的共同努力下
顺利实现全容量并网发电
2022年8月2日
成功中标
2022年9月1日
开工建设
2023年1月17日
升压站反送电成功
2023年1月18日
首次并网成功
2023年3月30日
实现全容量发电

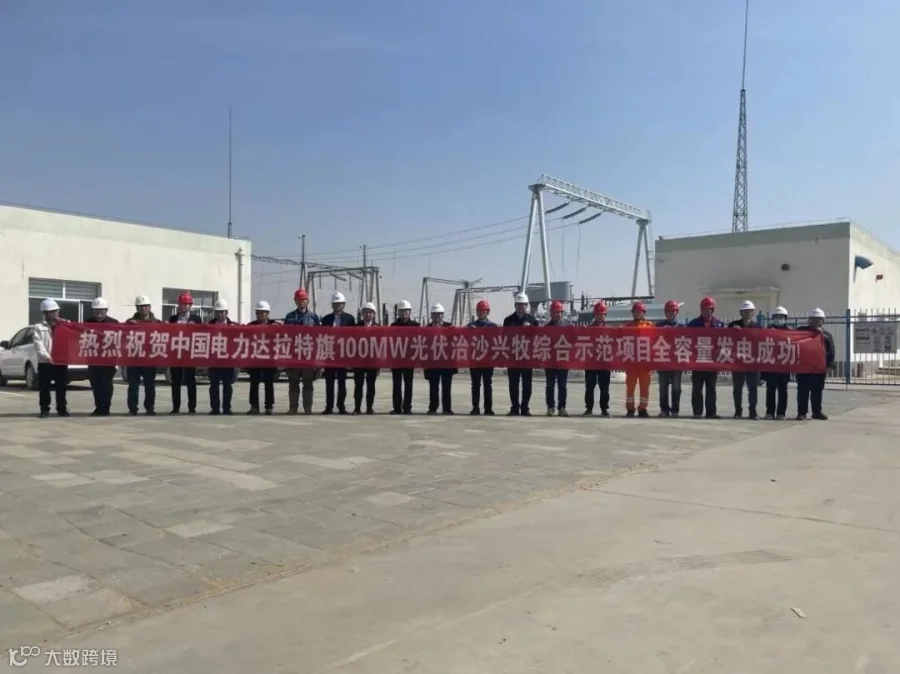

全容量发电成功

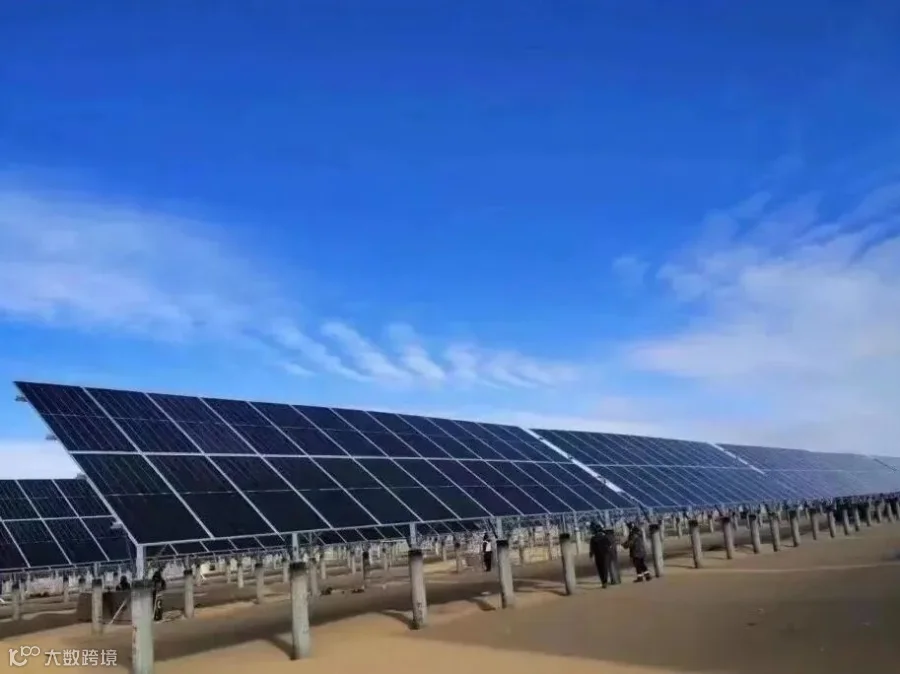

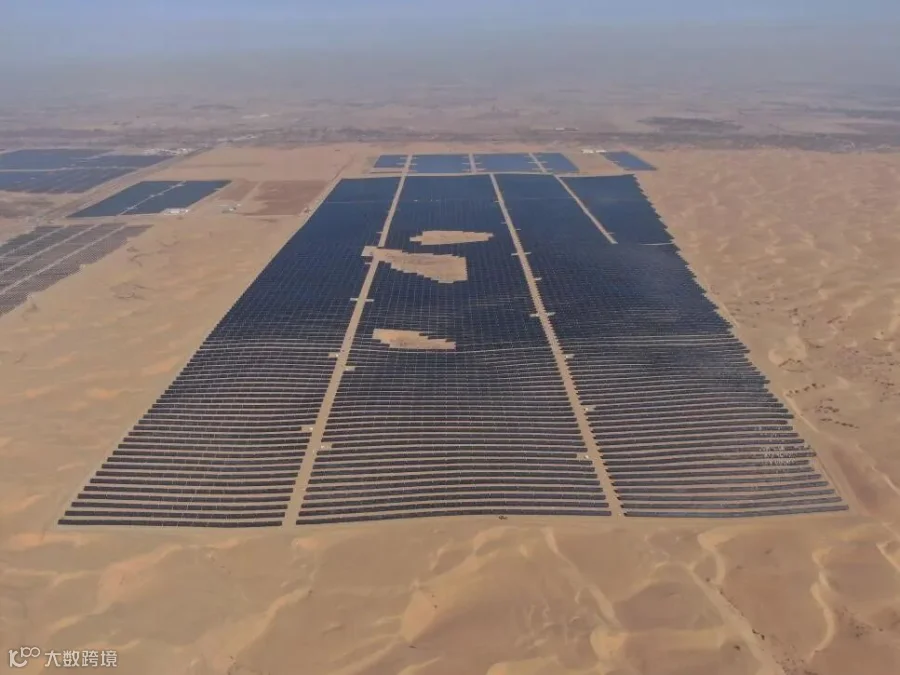

达拉特旗100MW光伏治沙兴牧综合示范项目规划容量为100MWp,配套建设15MW/30MWh的储能装置。本工程光伏区面积3075亩,共分32个方阵,预应力桩40960根,N型双面双玻单晶硅565Wp光伏组件212992块,采用固定式光伏支架,35kV箱变32台,228kW组串式逆变器448个。升压站建设1台135MVA主变压器,设110kV、35kV两级电压,110kV规划出线1回,35kV本期规划光伏出线4回,储能装置出线1回。即将一期项目已建35kV开关站升压为110kV升压站,对已建35kV配电装置进行改造。
工作掠影

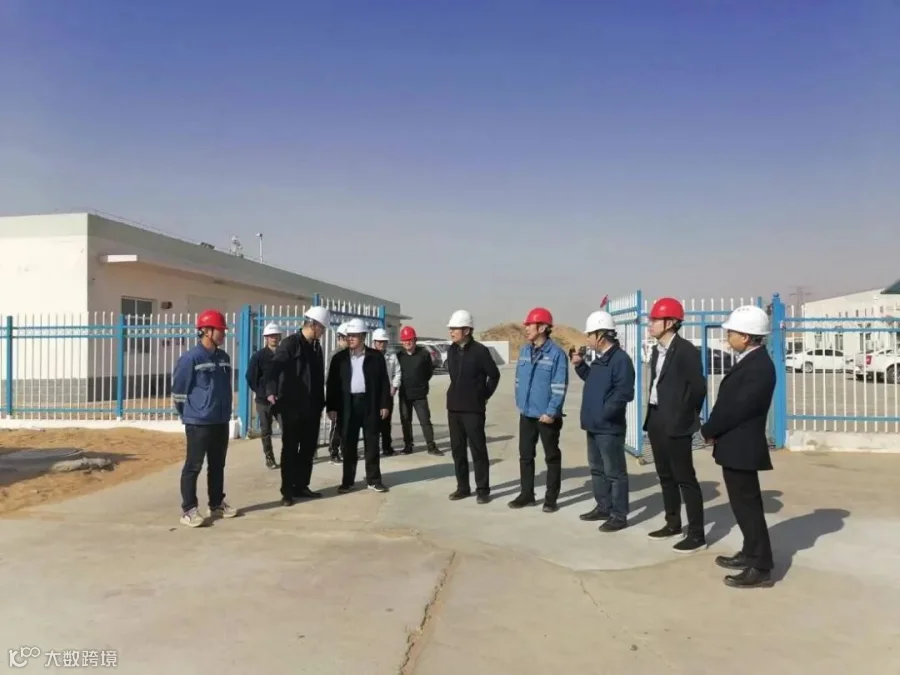

为保障工程项目有序推进,内蒙院领导高度重视,定期组织召开工程建设推进会,协调解决项目建设过程中遇到的重点、难点问题。项目部全体人员在项目经理的带领下,积极做好内外协调及各项指标管控工作,用过硬的专业知识、扎实的沟通及管理能力,确保项目建设任务圆满完成。
该项目作为自治区2021年保障性并网集中式风电、光伏发电优选项目,是建设黄河“几”字湾清洁能源基地的重要组成部分,是内蒙院首次采用“光伏+生态治理+林草种植模式”建设的总承包项目。据测算,项目建成后可修复治理沙漠194.789公顷,年均供应绿色电力超2亿千瓦时,年等效满负荷运行小时数为1627.6小时,光伏组件年节约标准煤约63325.87吨,减少二氧化碳排放量约16.4万吨,节能效益显著,可使项目所在地原有生态环境得到显著改善。
聚光成芒,集火成炬。该项目实现全容量发电,为自治区做强做优做大新能源产业链、筑牢祖国北方重要生态安全屏障做出了一份应有的贡献,也为内蒙院新能源总承包业务追光逐日“向沙而行”秀出了浓墨重彩的一笔。
文字:乌兰图雅 | 图片:白煦冉
长图|王辛培
策划出品|党群工作部
编辑发布|综合管理部
