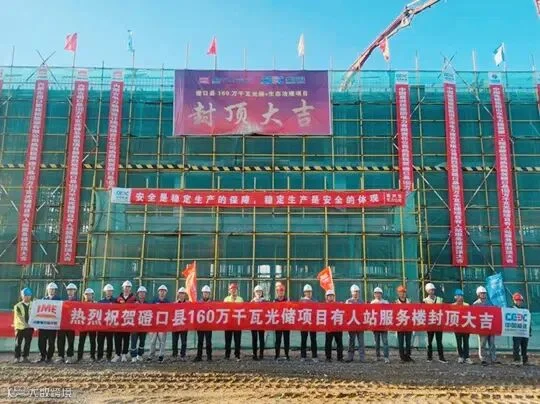

内蒙院总承包的内蒙古巴彦淖尔蒙能能源有限公司磴口县160万千瓦光储+生态治理项目施工取得重大进展,继2024年8月15日3#有人站办公楼封顶后,8月20日下午18点30分3#有人站服务楼也顺利封顶。
本项目自2024年4月17日开工以来,已顺利完成了多个关键工程节点:
7月2日
3#升压站办公楼
服务楼基础开挖
7月9日
3#升压站办公楼
基础垫层混凝土
浇筑完成
7月10日
3#升压站服务楼
基础垫层混凝土
浇筑完成
7月15日
3#升压站办公楼
服务楼承台基础
浇筑完成
7月25日
3#升压站办公楼
主体结构出0米
7月28日
3#升压站服务楼
主体结构出0米
8月15日
3#升压站办公楼
主体结构封顶
8月20日
3#升压站服务楼
主体结构封顶
自项目开工以来,内蒙院管理团队始终坚持高标准、严要求,精心组织、科学施工的理念。建设过程中,项目部克服了诸多困难和挑战,如恶劣的天气、复杂地质条件及混凝土运输的不便等,他们迎难而上,以高度的责任感和使命感,确保了工程质量和施工进度同步推进。升压站办公楼及服务楼历时40多天的双双封顶,标志着本项目建设取得了阶段性的重大成果。这不仅是项目的里程碑,更是全体建设者智慧与汗水的结晶。在建设过程中,总承包项目团队充分发挥专业优势,严格把控每一个环节,从设计规划到施工建设,从材料选择到质量检测,均严把质量关,确保了本项目工程的品质与进度。
下一步,项目部将重点关注升压站土建转序手续等工作,为升压站设备的安装、调试工作打下良好基础。相信在项目部全员的共同努力下,内蒙古巴彦淖尔蒙能能源有限公司磴口县160万千瓦光储+生态治理项目必将按期实现项目全容量并网发电的既定目标,为公司六十六岁华诞献上厚礼。
供稿来源 | 王博
编辑发布 | 党群工作部
