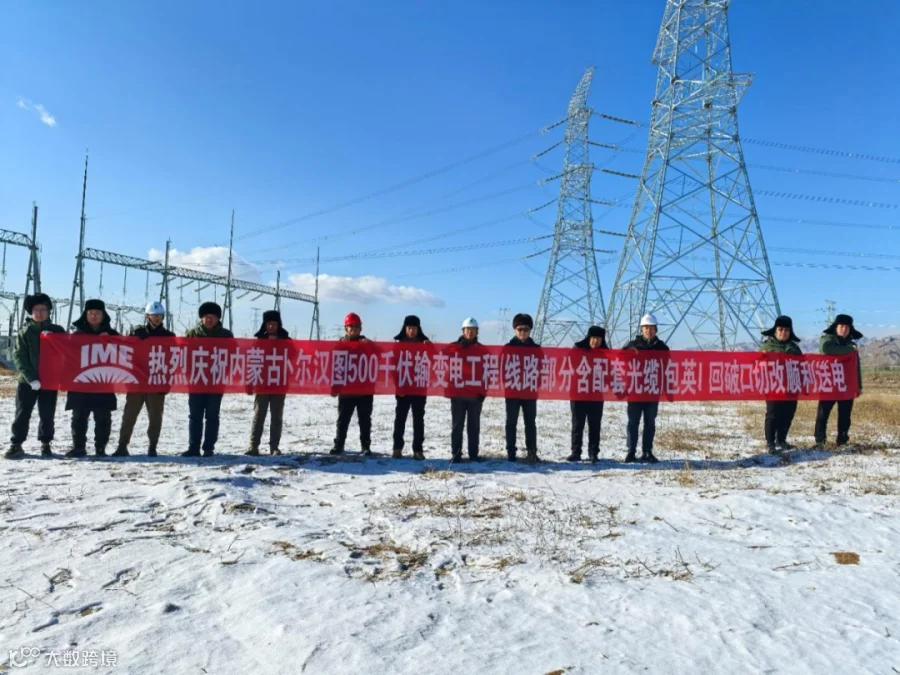

12月20日,由包头供电公司承建、内蒙院牵头的EPC总承包项目——卜尔汉图500千伏输变电工程成功完成第一阶段启动,即包仑一线、英仑一线合环运行。这标志着卜尔汉图总承包项目进入了最后的冲刺阶段。

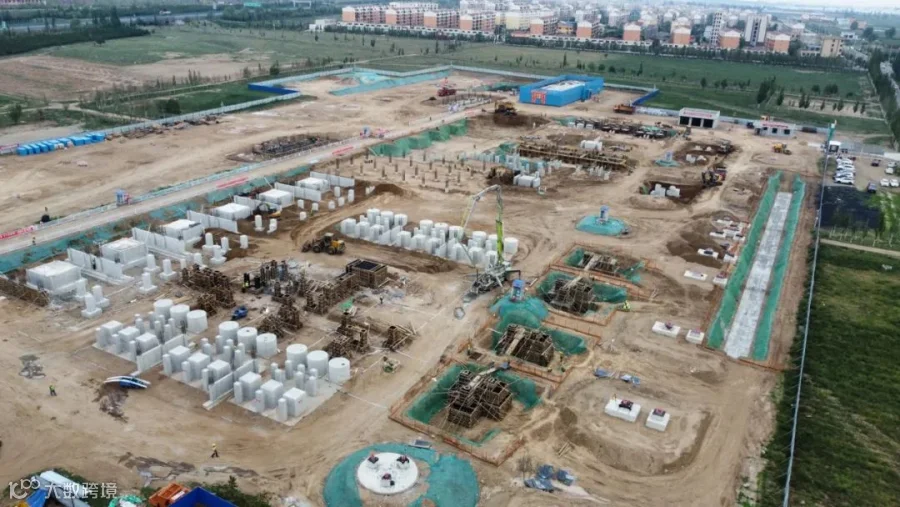

新建卜尔汉图500kV变电站,规划4×1200MVA,本期一次性建成;500kV远期10线4变,本期6回出线;220kV远期16线4变,本期8线4变。线路部分包括包北~英华开断接入卜尔汉图500kV线路工程、包北~梅力更开断接入卜尔汉图500kV线路工程。本工程为内蒙院电网工程分公司承揽的规模最大、合同金额最高的EPC总承包项目。
本项目计划开工日期为3月1日,实际开工日期为5月18日。针对开工时间晚于计划时间、竣工时间不变的不利因素,EPC总承包项目部提出“目标不变、任务不减、干劲不松”的口号,与相关单位紧密合作,积极沟通,认真梳理项目实施过程中可能节省时间的节点,紧张施工、整体推进,全力保障合同工期。

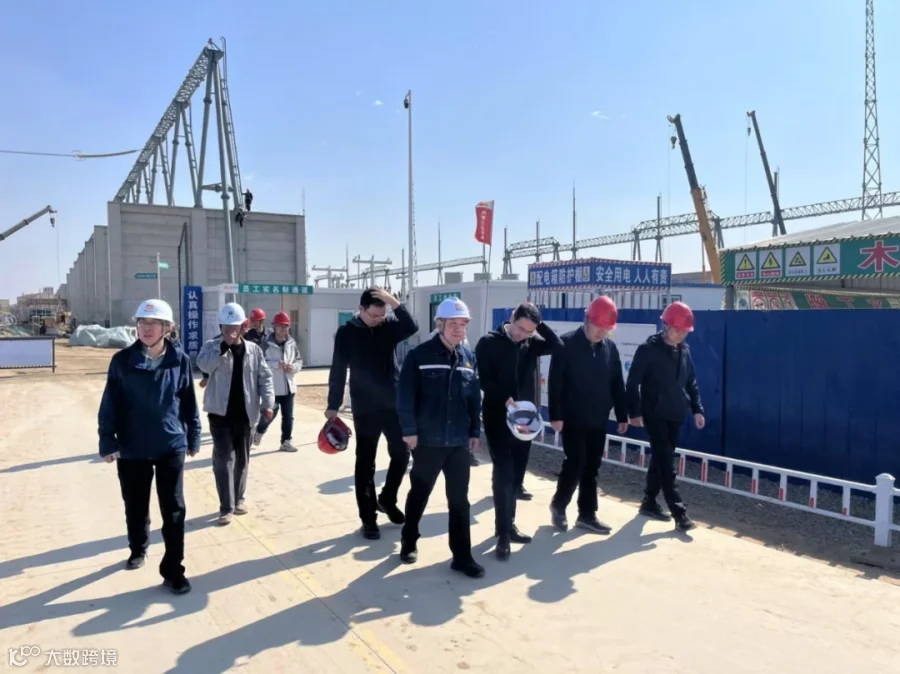

工程实施过程中,内蒙院各级领导高度重视,多次前往现场检查指导,着重强调本工程的重要性,对工程进度、安全管理等重点环节提出明确要求,并针对工作中存在的困难,给予帮助和协调。
下一步,内蒙院将继续以满腔热忱投入到后续工作中,保证项目按时投运,为包头西部地区未来新增负荷供电创造条件,提高地区供电能力,为地区经济发展提供有力的电力保障。
供稿来源 | 王勇
