8月22日,由中国能建辽宁院总承包的辽阳石化电气微机后台系统整合项目迎来重大进展——热电西区变电站66kV SVG室顺利封顶的同时,首台6kV SVG设备一次送电成功。这标志着该项目取得阶段性胜利,为全线投产奠定坚实基础。
本项目需在辽阳石化三个运行中的变电站内,新增9套SVG设备(8组6kV+1组66kV),以提升电网稳定性和电能质量。整个技术改造过程在不停产的条件下进行,项目团队严格执行“三检制”和“样板引路”制度,对工程质量进行全方位把控,混凝土结构内实外光,截面尺寸偏差精准控制在3mm内,电缆接头全部达到"零放电"标准。

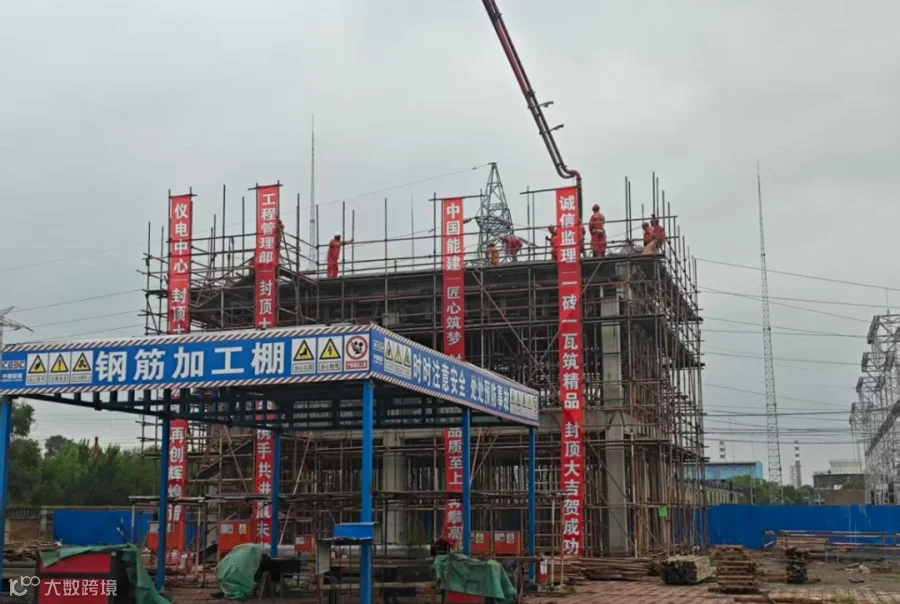

当日10时58分,随着最后一方混凝土浇筑完成,66kV SVG室主体结构正式封顶。几乎同一时间,在西区变电站另一侧,首台6kV SVG设备指示灯亮起,后台系统显示"并网成功"。项目部采用"立体穿插施工法",实现土建、安装、调试三大工序无缝衔接,在66kV SVG室晚开工10天的情况下,比计划工期提前8天完成。双节点的同日达成,展现了项目团队高效协同的"辽宁院速度"。
目前,该项目已完成总体进度的65%,预计10月31日实现全系统投运。辽宁院将继续发扬匠心精神,以更高标准、更严要求推进后续66kV SVG设备安装及系统联调工作,确保项目高品质按期交付,为区域电网升级贡献力量。
