长城电厂2×1000MW机组工程作为国务院《大气污染防治行动计划》12条重点输电通道——上海庙至山东临沂±800千伏特高压直流输电工程配套电源项目之一、内蒙古能源发电投资集团“515”重点项目之一,在年终冲刺“大干一百天”战鼓的催征下,节点任务环环拓进,既定目标誓在必夺。目前,由内蒙院设计的该项工程,主厂房基础施工有序推进。

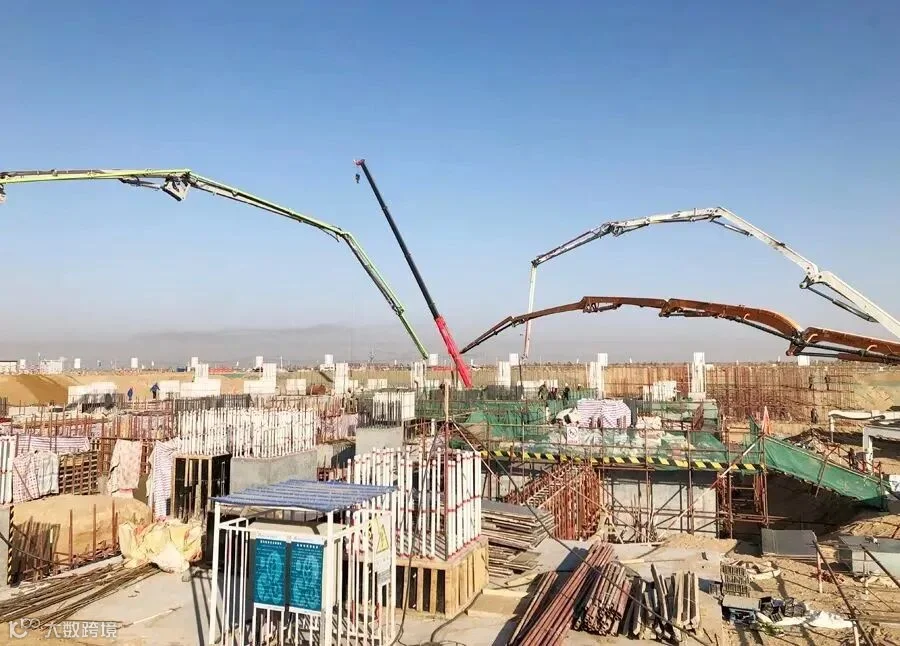

据悉,1号、2号炉锅炉承台分别于2020年10月25日、11月8日浇筑完成,较2020年工程目标责任状计划工期提前10天。2020年11月9日至10日,内蒙古电力质量监督中心站副站长李国俊一行十位专家对长城电厂开展首检及地基处理质量监督检查,检查过程中专家们对设计、施工、监理单位提出宝贵意见,会后各单位均按专家提出的意见进行整改。2020年11月11日主厂房1号机A列基础开始浇筑第一罐混凝土,目前正在进行主厂房B列基础钢筋绑扎和1号汽轮机基础底板钢筋绑扎作业,计划11月28日浇筑基座底板。2020年11月17日主厂房2号机基础开始浇筑,11月18日2号汽轮机基础底板浇筑完成。目前,正在开展厂区道路、地下管网、厂区围墙施工及办公临建和生活区临建施工。


长城电厂2×1000MW机组工程是内蒙古首个单机容量百万千瓦的火电项目,肩负着独特而光荣的使命,全体参建人员向着“创电力行业优质工程,争创国家优质工程金奖,建设全生命周期管理的燃煤示范智能发电工程”的目标奋进飞奔,必将不辱使命,高质量推进项目建设。
