大数跨境

《建筑词典》Lv.16 | 城市桥梁上部结构施工get√

《建筑词典》Lv.16 | 城市桥梁上部结构施工get√ 中建四局交通公司
2016-08-15
1
导读:预应力混凝土连续梁合龙顺序一般是什么呢?




《建筑词典》NO.16



     恭喜您,成功升级至——LV.16,成功加入我们“暴走团队”!

       从今天起,我们来学习市政公用工程项目的管理和基础技术吧!首先,市政公用工程大概包括:城镇道路工程、城市桥梁工程、城市轨道交通工程、城镇水处理场站工程、城市管道工程、生活垃圾填埋处理工程等。

      今天咱们来说说城市桥梁上部结构施工想要从头了解市政工程项目的同事们,可以加入我们的暴走团队关注我们的建筑词典,在每期末尾评论区留言“第X次”完成学习打卡,好吧!接下来,进入基础知识备考学习,成为——



装配式梁(板)施工技术

     装配式梁(板)施工包括:预应力、(钢筋)混凝土简支梁(板)施工技术。

     依照吊装机具不同,梁板架设方法分为起重机架梁法跨墩龙门吊架梁法穿巷式架桥机架梁法;每种方法选择都应在充分调研和技术经济综合分析的基础上进行。

    技术要求

    (一)预制构件与支承结构

    (1)装配式桥梁构件在脱底模、移运、堆放和吊装就位时,混凝土的强度不应低于设计要求的吊装强度,一般不应低于设计强度的75%;预应力混凝土构件吊装时,其孔道水泥浆的强度不应低于构件设计要求,如设计无要求时,一般不低于30MPa。吊装前应验收合格。

   (2)安装构件前,支承结构(墩台、盖梁等)的强度应符合设计要求,支承结构和预埋件的尺寸、高程及平面位置应符合设计要求且验收合格;桥梁支座的安装质量应符合要求,其规格、位置及高程应准确误;墩台、盖梁、支座顶面清扫干净。

   (二)吊运方案

   (1)运(吊装、运输)应编制专项方案,并按有关规定进行论证、批准

   (2)吊运方案应对各受力部分的设备、杆件进行验算,特别是吊车等机具的安全性验算,起吊过程中构件内产生的应力验算必须符合要求。

   (3)应按照起重吊装的有关规定,选择吊运工具、设备,确定吊车站位、运输路线与交通导行等具体措施。

   安装就位的技术要求

  (一)吊运要求

  (1)构件移运、吊装时的吊点位置应按设计规定或根据计算决定。

  (2)吊装时构件的吊环应顺直,吊绳与起吊构件的交角小于60°时,应设置吊架或吊装扁担,尽量使吊环垂直受力。

  (3)构件移运、停放的支承位置应与吊点位置一致,并应支承稳固;在顶起构件时应随时置好保险垛。

  (4)吊移板式构件时,不得吊错板梁的上、下面,防止折断。


二、现浇预应力(钢筋)混凝土连续梁施工技术

     支(模)架法

    (一)支架法现浇预应力混凝土连续梁

    (1)支架的地基承载力应符合要求,必要时,应采取加固处理或其他措施。

     (2)应有简便可行的落架拆模措施。

    (3)各种支架和模板安装后,宜采取预压方法消除拼装间隙和地基沉降等非弹性变形。

   (4)安装支架时,应根据梁体和支架的弹性、非弹性变形,设置预拱度。

   (5)支架底部应有良好的排水措施,不得被水浸泡。

   (6)浇筑混凝土时应采取防止支架不均匀下沉的措施。

图片来源网络

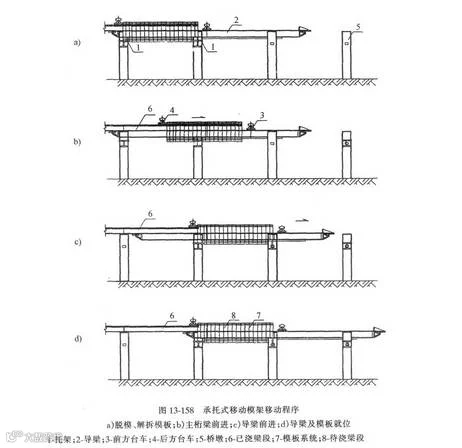

    (二)移动模架上浇筑预应力混凝土连续梁



图片来源网络


     (1)支架长度必须满足施工要求。

     (2)支架应利用专用设备组装,在施工时能确保质量和安全。

     (3)浇筑分段工作缝,必须设在弯矩零点附近。

     (4)箱梁内、外模板在滑动就位时,模板平面尺寸、高程、预拱度的误差必须控制在容许范围内。

     (5)混凝土内预应力筋管道、钢筋、预埋件设置应符合规范规定和设计要求。

      悬臂浇筑法

悬臂浇筑的主要设备是一对能行走的挂篮。挂篮在已经张拉锚固并与墩身连成整体的梁段上移动。绑扎钢筋、立模、浇筑混凝土、施加预应力都在其上进行。完成本段施工后,挂篮对称向前各移动一节段,进行下一梁段施工,循序前进,直至悬臂梁段浇筑完成。



图片来源网络


   (一)挂篮设计与组装

   1.挂篮结构主要设计参数应符合下列规定:

   (1)挂篮质量与梁段混凝土的质量比值控制在0.3~0.5.特殊情况下不得超过0.7。

   (2)允许最大变形(包括吊带变形的总和)为20mm。

   (3)施工、行走时的抗倾覆安全系数不得小于2。

   (4)自锚固系统的安全系数不得小于2。

   (5)斜拉水平限位系统和上水平限位安全系数不得小于2。

      2.挂篮组装后,应全面检查安装质量,并应按设计荷载做载重试验,以消除非弹性变形。

  (二)浇筑段落

   悬浇梁体一般应分四大部分浇筑:

   (1) 墩顶梁段(0号块);

   (2) 墩顶梁段(0号块)两侧对称悬浇梁段;

   (3) 边孔支架现浇梁段;

   (4) 主梁跨中台龙段。

 (三)悬浇顺序及要求

 (1)在墩顶托架或膺架上浇筑0号段并实施墩梁临时固结;


图片来源网络

    (2)在0号块段上安装悬臂挂篮,向两侧依次对称分段浇筑主梁至合龙前段;

图片来源网

    (3)在支架上浇筑边跨主梁合龙段

   (4)最后浇筑中跨合龙段形成连续梁体系。


图片来源网络

托架、膺架应经过设计,计算其弹性及非弹性变形。

在梁段混凝土浇筑前,应对挂篮(托架或膺架)、模板、预应力筋管道、钢筋、预埋件,混凝土材料、配合比、机械设备、混凝土接缝处理等情况进行全面检查,经有关方签认后方准浇筑。

悬臂浇筑混凝土时,宜从悬臂前端开始,最后与前段混凝土连接。

桥墩两侧梁段悬臂施工应对称、平衡,平衡偏差不得大于设计要求。

    (四)张拉及合龙

      1.预应力混凝土连续梁悬臂浇筑施工中,顶板、腹板纵向预应力筋的张拉顺序一般为上下、左右对称张拉,设计有要求时按设计要求施做。

      2.预应力混凝土连续梁合龙顺序一般是先边跨、后次跨、再中跨。

      3.连续梁(T构)的合龙、体系转换和支座反力调整应符合下列规定:

      (1)合龙段的长度宜为2m

      (2)合龙前应观测气温变化与梁端高程及悬臂端间距的关系。

      (3)合龙前应按设计规定,将两悬臂端合龙口予以临时连接,并将合龙跨一侧墩的临时锚固放松或改成活动支座。


图片来源网络

    (4)合龙前,在两端悬臂预加压重,并于浇筑混凝土过程中逐步撤除,以使悬臂端挠度保持稳定。

    (5)合龙宜在一天中气温最低时进行。

    (6)合龙段的混凝土强度宜提高一级,以尽早施加预应力。

    (7)连续梁的梁跨体系转换,应在合龙段及全部纵向连续预应力筋张拉、压浆完成,并解除各墩临时固结后进行。

    (8)梁跨体系转换时,支座反力的调整应以高程控制为主,反力作为校核。

   (五)高程控制  预应力混凝土连续梁,悬臂浇筑段前端底板和桥面标高的确定是连续梁施工的关键问题之一,确定悬臂浇筑段前段标高时应考虑:

   (1)挂篮前端的垂直变形值;

   (2)预拱度设置;

   (3)施工中已浇段的实际标高;

   (4)温度影响。

因此,施工过程中的监测项目为前三项;必要时结构物的变形值、应力也应进行监测,保证结构的强度和稳定。



阅读提示

     “时间的充实就是生活的充实。”



     我是“筑人为乐”的小砼,现在起,咱们一起变充实~!

     分享到你的建筑圈完成打卡学习!

     @你的小伙伴一起来找茬,不怕挑刺,欢迎不吝赐教!

     各位可直接在下方评论区留言、或推荐知识点,或您想知道的事。






劝君多读书,不负好时光!








编辑 / 冯维娜

中建四局五公司党群工作部 出品



【声明】内容源于网络
0
0
中建四局交通公司
吾家,只做有温度的建筑物。
内容 1193
粉丝 0
中建四局交通公司 吾家,只做有温度的建筑物。
总阅读179
粉丝0
内容1.2k
