       新篇章里,我们来学习市政公用工程项目的管理和基础技术吧!首先,市政公用工程大概包括:城镇道路工程、城市桥梁工程、城市轨道交通工程、城镇水处理场站工程、城市管道工程、生活垃圾填埋处理工程等。

      今天咱们来说说钢筋混凝土施工技术想要从头了解市政工程项目的同事们,可以加入我们的暴走团队关注我们的建筑词典,在每期末尾评论区留言“第X次”完成学习打卡,好吧!接下来,进入基础知识备考学习,成为——




一、预应力混凝土配制与浇筑

   (一)配制

    1.预应力混凝土应优先采用硅酸盐水泥、普通硅酸盐水泥,不宜使用矿渣硅酸盐水泥,不得使用火山灰质硅酸盐水泥及粉煤灰质硅酸盐水泥。粗骨料应采用碎石,其粒径宜为5~25mm

    2.混凝土中的水泥用量不宜大于550kg/m3

    3.混凝土中严禁使用含氯化物的外加剂及引气剂或引气型减水剂。

    4.从各种材料引入混凝土中的氯离子总含量(折合氯化物含量)不宜超过水泥用量的0.06%;超过0.06%时,宜采取掺加阻锈剂、增加保护层厚度、提高混凝土密实度等防锈措施。

  (二)浇筑

    1.浇筑混凝土时,对预应力筋锚固区及钢筋密集部位,应加强振捣。

    2.对先张构件应避免振动器碰撞预应力筋,对后张构件应避免振动器碰撞预应力筋的管道。


二、预应力张拉施工

    (一)先张法预应力施工

     1.张拉台座应具有足够的强度和刚度,其抗倾覆安全系数不得小于1.5,抗滑移安全系数不得小于1.3。张拉横梁应有足够的刚度,受力后的最大挠度不得大于2mm锚板受力中心应与预应力筋合力中心一致

    2.预应力筋连同隔离套管应在钢筋骨架完成后一并穿入就位。就位后,严禁使用电弧焊对梁体钢筋及模板进行切割或焊接。隔离套管内端应堵严。

    3.同时张拉多根预应力筋时,各根预应力筋的初始应力应一致。张拉过程中应使活动横梁与固定横梁始终保持平行

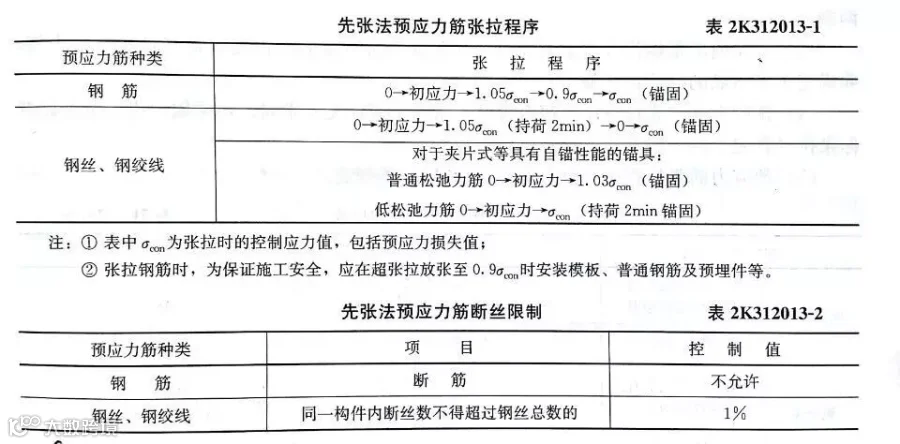

    4.张拉程序应符合设计要求,设计未规定时,其张拉程序应符合表2K312013-1的规定。

    5.张拉过程中,预应力筋的断丝、断筋数量不得超过表2K312013-2的规定。

    6.放张预应力筋时混凝土强度必须符合设计要求,设计未规定时,不得低于强度设计值的75%。放张顺序应符合设计要求,设计未规定时,应分阶段、对称、交错地放张。放张前,应将限制位移的模板拆除。

   (二)后张法预应力施工

    1.预应力管道安装应符合下列要求


    (1)管道应采用定位钢筋牢固地定位于设计位置。

    (2)金属管道接头应采用套管连接,连接套管宜采用大一个直径型号的同类管道,且应与金属管道封裹严密。

    (3)管道应留压浆孔与溢浆孔;曲线孔道的波峰部位应留排气孔;在最低部位易留排水孔。

   (4)管道安装就位后应立即通孔检查,发现堵塞应及时疏通。管道经检查合格后应及时将其端面封堵防止杂物进入。

   (5)管道安装后,需在其附近进行焊接作业时,必须对管道采取保护措施。

    2.预应力筋安装应符合下列要求

  (1)先穿束后浇混凝土时,浇混凝土之前,必须检查管道并确认完好;浇筑混凝土时应定时抽动、转动预应力筋。

  (2)先浇混凝土后穿束时,浇筑后应立即疏通管道,确保其畅通。

  (3)混凝土采用蒸汽养护室,养护期内不得装入预应力筋

  (4)穿束后至孔道灌浆完成应控制在下列时间以内,否则应对预应力筋采取防锈措施:

     空气湿度大于70%或盐分过大时,7d;

     空气湿度40%~70%,15d;

     空气湿度小于40%时,20d。

  (5)在预应力筋附近进行电焊时,应对预应力筋采取保护措施。

   3.预应力筋张拉应符合下列要求

  (1)混凝土强度应符合设计要求,设计未要求时,不得低于强度设计值的75%

  (2)预应力筋张拉端的设置应符合设计要求。当设计未要求时,应符合下列规定:

     曲线预应力筋或长度大于等于25m的直线预应力筋,宜在两端张拉;长度小于25m的直线预应力筋,可在一端张拉。

     当同一截面中有多束一端张拉的预应力筋时,张拉端宜均匀交错的设置在结构的两端。

  (3)张拉前应根据设计要求对孔道的摩阻损失进行实测,以便确定张拉控制应力值,并确定预应力筋的理论伸长值。

  (4)预应力筋的张拉顺序应符合设计要求,当设计无要求时,可采取分批、分阶段对称张拉(宜先中间,后上、下或两侧)

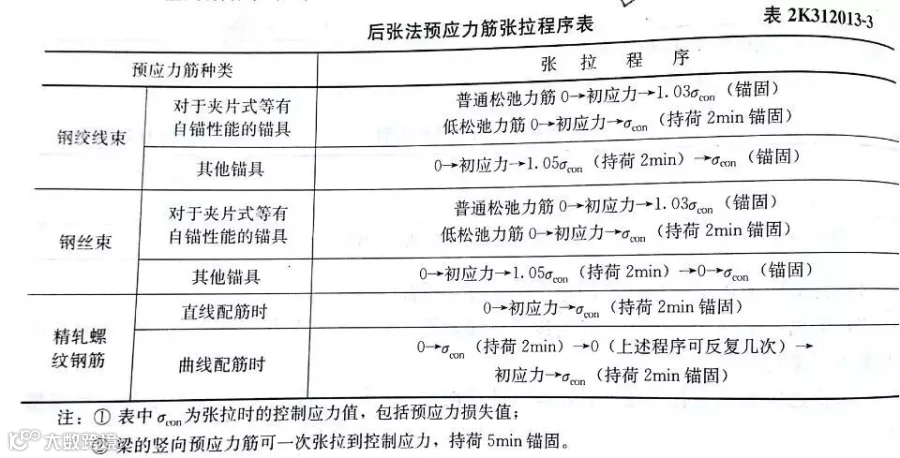

  (5)预应力筋张拉程序应符合表2K312013-3的规定。

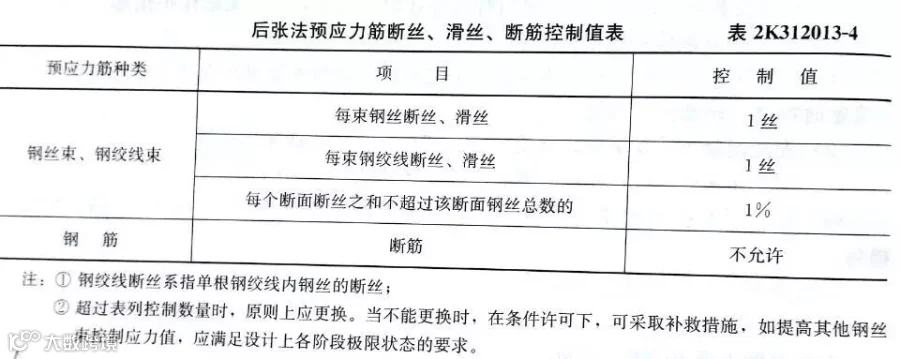

    (6)张拉过程中预应力筋断丝、滑丝、断筋的数量不得超过表2K312013-4的规定。



     4.张拉控制应力达到稳定后方可锚固

     锚具应用封端混凝土保护,当需较长时间外露时,应采取防锈蚀措施。锚固完毕经检验合格后,方可切割端头多余的预应力筋。


   (三)孔道压浆

     1.预应力筋张拉后,应及时进行孔道压浆,多跨连续有连接器的预应力筋孔道,应张拉完一段灌注一段;孔道压浆宜采用水泥浆,水泥浆的强度应符合设计要求,设计无要求时不得低于30MPa

      2.压浆后应从检查孔抽查压浆的密实情况,如有不实,应及时处理。压浆作业,每一工作班应留取不少于3组砂浆试块,标准养护28d,以其抗压强度作为水泥浆质量的评定依据。

     3.压浆过程中及压浆后48h内,结构混凝土的温度不得低于5℃,否则应采取保温措施。当白天气温高于35℃时,压浆宜在夜间进行

     4.埋设在结构内的锚具,压浆后应及时浇筑封锚混凝土。封锚混凝土的强度等级应符合设计要求,不宜低于结构混凝土强度等级的80%,且不低于30MPa.

     5.孔道内的水泥浆强度达到设计规定后方可吊移预制构件;设计未要求时,应不低于砂浆设计强度的75%


阅读提示

     “时间的充实就是生活的充实。”



     我是“筑人为乐”的小砼,现在起,咱们一起变充实~!

     分享到你的建筑圈完成打卡学习!

     @你的小伙伴一起来找茬,不怕挑刺,欢迎不吝赐教!

     各位可直接在下方评论区留言、或推荐知识点,或您想知道的事。





劝君多读书,不负好时光!
