端午节到来之际,京能电力蒙西区域火电机组灵活性改造消纳1018MW新能源项目现场依然热火朝天,项目部全体干部职工以“舍小家,顾大家”的担当坚守在项目建设第一线,用热情和汗水浇筑绿色能源梦想,为如期实现“风光火储”一体化目标全力冲刺。
该项目场址位于乌兰察布市察右后旗境内,规划建设容量为1018MW,本标段风电建设规模300MW,采用30台单机容量10MW的风力发电机组,同时新建两座220kV升压站。“工程等不起,我们歇不得”——这是项目部全体干部职工的心声,更是内蒙院人对绿色承诺的践行。自2025年3月26日开工以来,在大家的共同努力下,项目建设进展顺利:

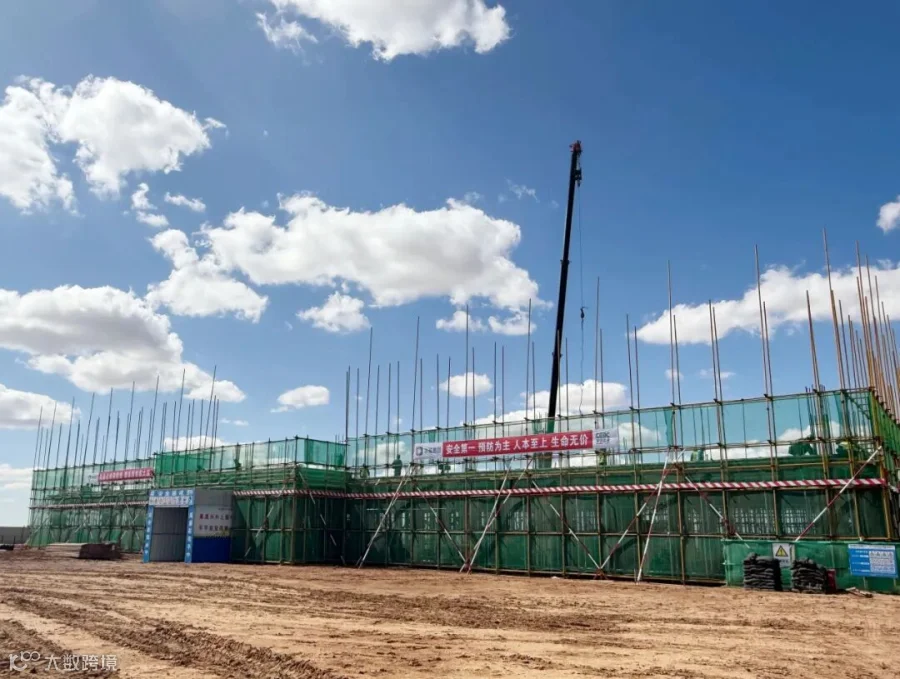

1#升压站土建总体进度达25%,2#升压站土建总体进度达20%;

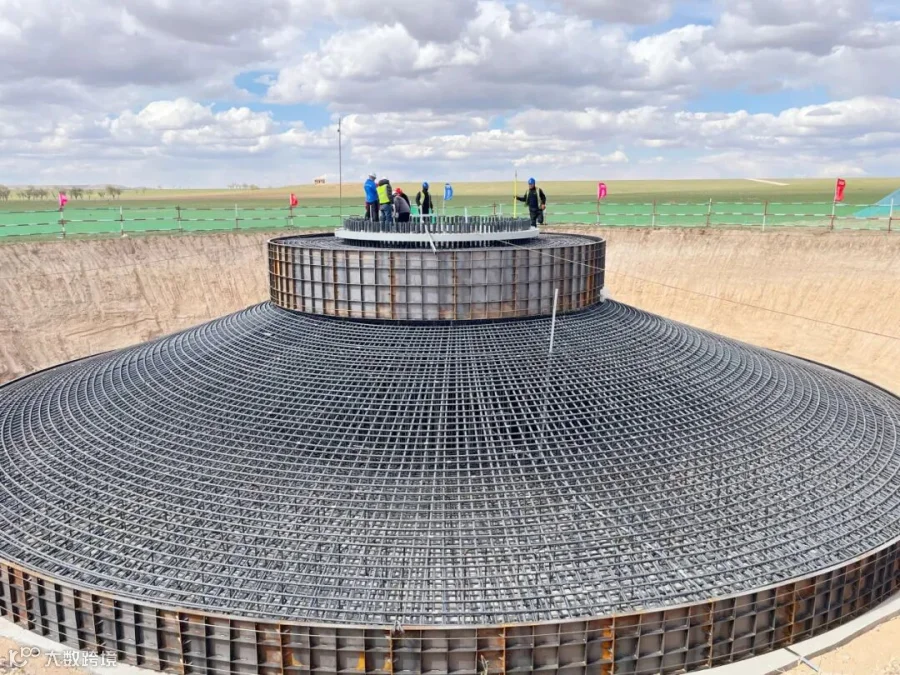

共计30基风力发电机组基础已开挖完成27基,浇筑完成10基;
总计48.7km检修道路已完成45.98%;
集电线路杆塔基础已开挖完成36基,浇筑完成20基。

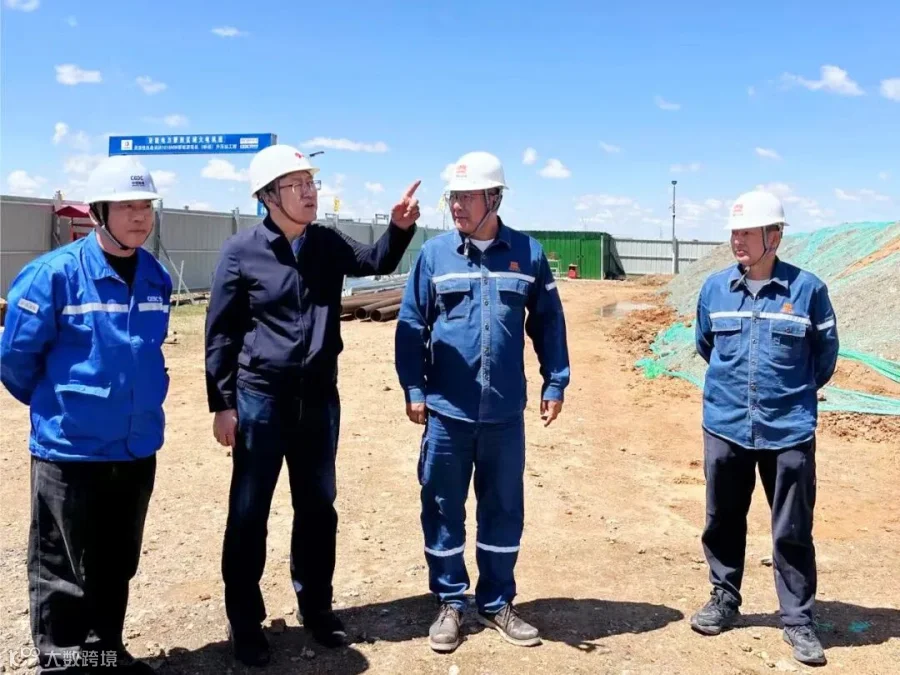

5月31日,内蒙院党委书记、董事长立民前往项目现场调研安全生产、农民工权益保障及党建工作落实情况,董事会秘书、综合管理部部长张嵩,安全质量部部长杜燕军参加调研。立民在调研中指出,要以重点项目建设为抓手,深入推进“三个融入”,以实际行动确保项目建设安全高质高效推进。一是要将党建引领融入项目建设,要尽快成立临时党支部,深化党建业务融合,让党员在钢筋水泥间、攻坚克难中亮身份、亮职责、亮承诺、作表率,充分发挥先锋模范作用。要积极与业主单位开展党建共建,以“党建+业务”、“党建+市场”为抓手,持续深化资源技术优势互补,携手打造更多辐射区域市场的标杆工程。二是要将安全管理融入项目建设,要始终秉持“安全首位”理念,严格落实安全生产责任制,以“零容忍”态度做好安全管理工作,多措并举提升管控效能。三是要将农民工权益保障融入项目建设,要与属地劳动监察部门建立常态化沟通机制,定期联动核查,确保农民工工资专用账户开设等工作落实落地,保障农民工工资按月足额发放。
端午节的龙舟精神,恰似内蒙院人的拼搏姿态——破浪前行、永不停歇,我们将以奋斗致敬传统,用绿能点亮未来,以“争分夺秒、精益求精”的劲头,将这片山川绿野间的绿色梦想,铸造成办好“两件大事”、落实“五大任务”的能源丰碑。
信息来源 | 段凯博
图片来源 | 张嵩 呼庆图
编辑发布 | 党群工作部
